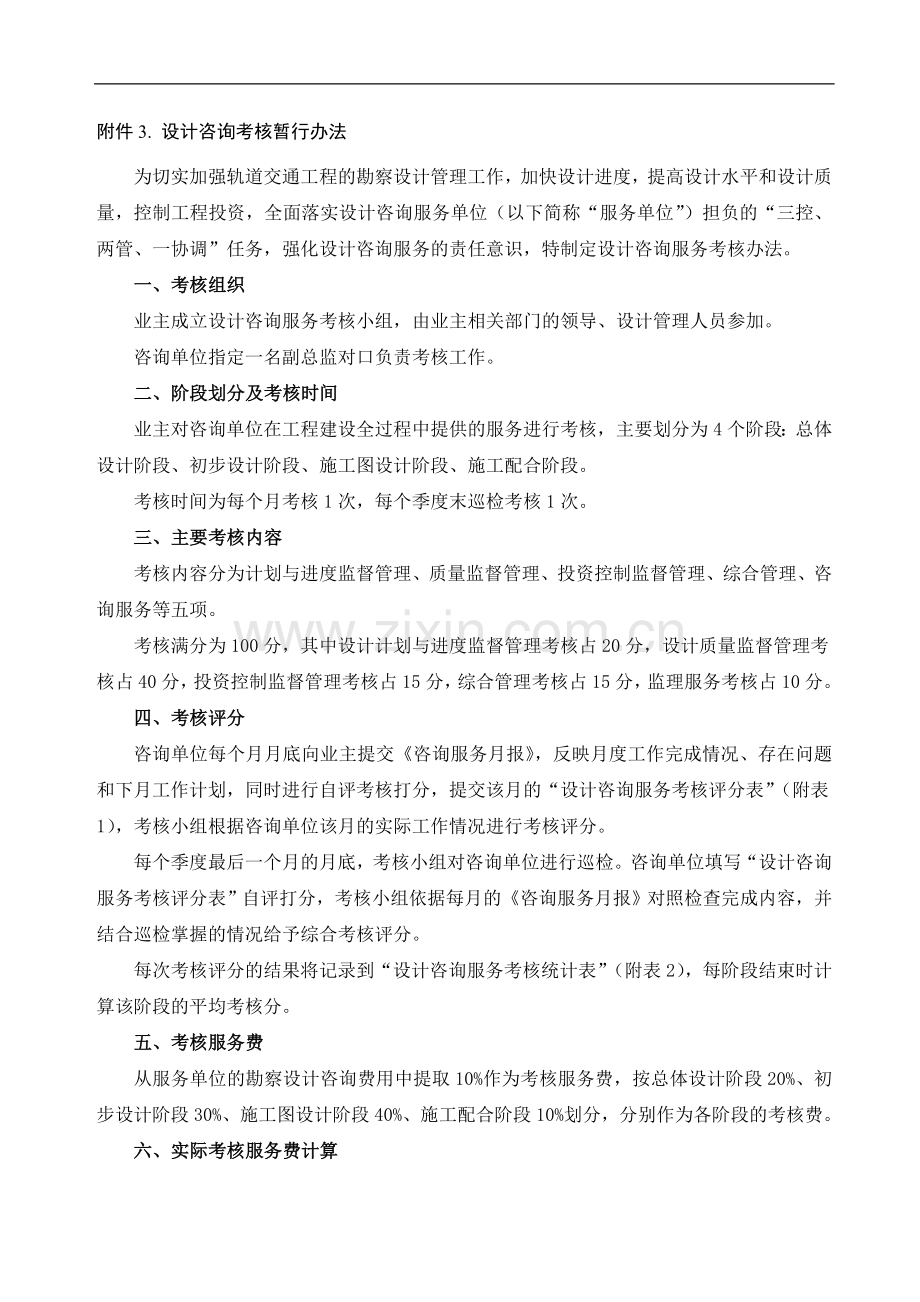

附件3. 设计咨询考核暂行办法
为切实加强轨道交通工程的勘察设计管理工作,加快设计进度,提高设计水平和设计质量,控制工程投资,全面落实设计咨询服务单位(以下简称“服务单位”)担负的“三控、两管、一协调”任务,强化设计咨询服务的责任意识,特制定设计咨询服务考核办法。
一、考核组织
业主成立设计咨询服务考核小组,由业主相关部门的领导、设计管理人员参加。
咨询单位指定一名副总监对口负责考核工作。
二、阶段划分及考核时间
业主对咨询单位在工程建设全过程中提供的服务进行考核,主要划分为4个阶段:总体设计阶段、初步设计阶段、施工图设计阶段、施工配合阶段。
考核时间为每个月考核1次,每个季度末巡检考核1次。
三、主要考核内容
考核内容分为计划与进度监督管理、质量监督管理、投资控制监督管理、综合管理、咨询服务等五项。
考核满分为100分,其中设计计划与进度监督管理考核占20分,设计质量监督管理考核占40分,投资控制监督管理考核占15分,综合管理考核占15分,监理服务考核占10分。
四、考核评分
咨询单位每个月月底向业主提交《咨询服务月报》,反映月度工作完成情况、存在问题和下月工作计划,同时进行自评考核打分,提交该月的“设计咨询服务考核评分表”(附表1),考核小组根据咨询单位该月的实际工作情况进行考核评分。
每个季度最后一个月的月底,考核小组对咨询单位进行巡检。咨询单位填写“设计咨询服务考核评分表”自评打分,考核小组依据每月的《咨询服务月报》对照检查完成内容,并结合巡检掌握的情况给予综合考核评分。
每次考核评分的结果将记录到“设计咨询服务考核统计表”(附表2),每阶段结束时计算该阶段的平均考核分。
五、考核服务费
从服务单位的勘察设计咨询费用中提取10%作为考核服务费,按总体设计阶段20%、初步设计阶段30%、施工图设计阶段40%、施工配合阶段10%划分,分别作为各阶段的考核费。
六、实际考核服务费计算

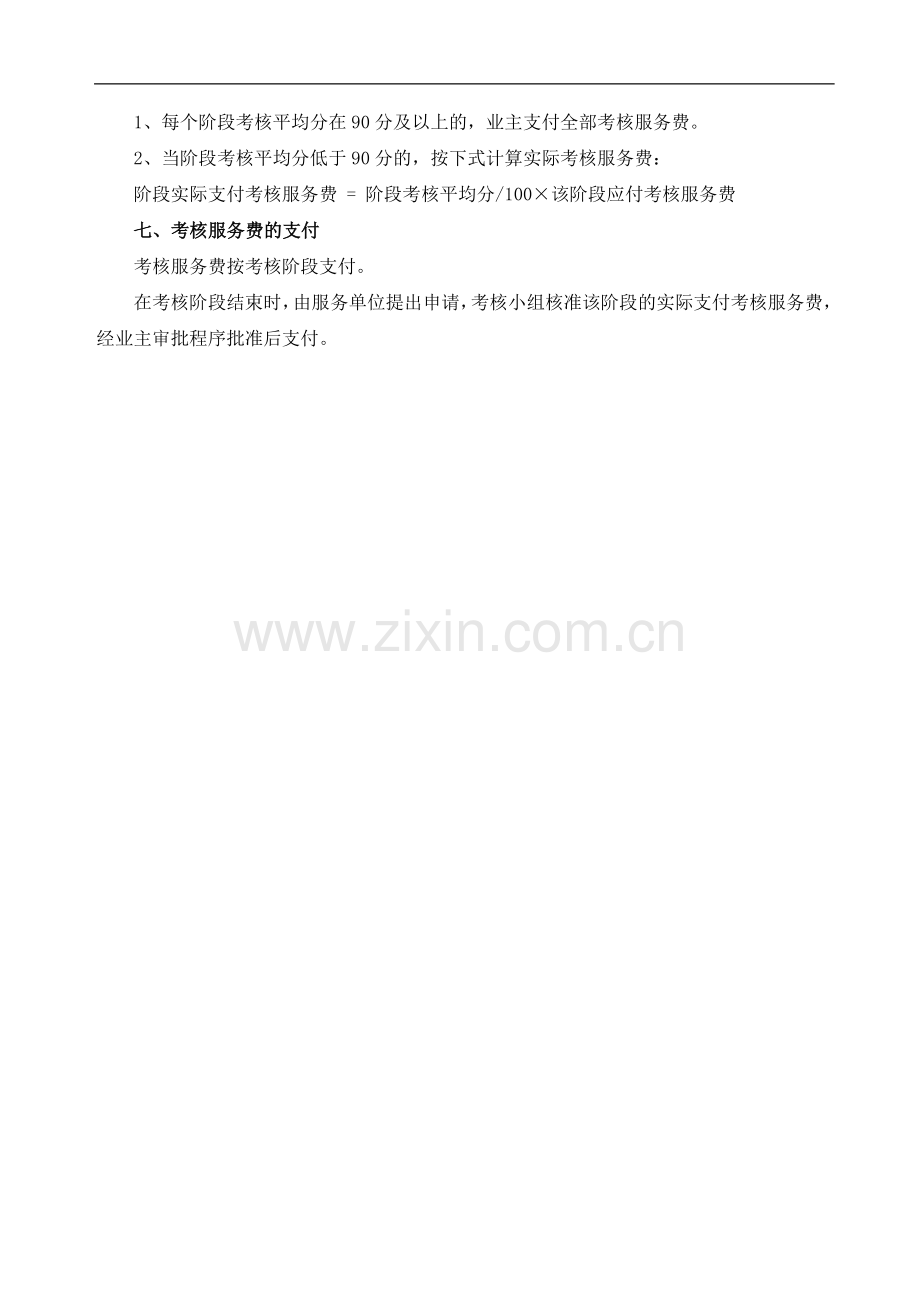

1、每个阶段考核平均分在90分及以上的,业主支付全部考核服务费。
2、当阶段考核平均分低于90分的,按下式计算实际考核服务费:
阶段实际支付考核服务费 = 阶段考核平均分/100×该阶段应付考核服务费
七、考核服务费的支付
考核服务费按考核阶段支付。
在考核阶段结束时,由服务单位提出申请,考核小组核准该阶段的实际支付考核服务费,经业主审批程序批准后支付。
附表1
勘察设计咨询服务考核评分表
单位: 考核对象:
序号
评分
项目
考 核 内 容
标准
分值
考核评分标准
考核
得分
1
计划进度监督管理
制定详细、可行的分阶段设计咨询服务工作计划;
认真审查勘察设计工作计划,提出审查意见;
动态管理设计进度,监督总承包单位按计划完成设计任务;
发现问题及时报告并积极协调处理;
每月按时提交《设计咨询服务月报》。
20
分阶段服务工作计划不详细扣2分;
关键节点达不到目标工期,每滞后1天扣1分;
未及时积极协调处理问题扣2分;
迟交审查意见及月报5天后每滞后1天扣1分;
2
质量监督管理
审查设计管理文件和设计指导性文件,提出审查意见;
按照规范、标准以及《设计技术要求》、《文件组成与内容》、《文件编制及其它统一规定》等的要求审查各阶段设计文件;
审查设计基础资料、计算方法、系数取值、应用标准、数量规模是否合理;
审查技术方案的功能性、安全性、标准化、设备国产化率是否达到要求;
审查设计接口是否处理恰当、合理,避免差、错、漏、碰;
审查勘察成果是否满足设计、施工需求;
监督总承包单位认真落实业主意见、落实评审意见。
40
未认真审查勘察设计、管理文件,提出系统性专业审查意见,扣3分;
未审查出勘察设计文件中的重大原则性错误每项扣5分;
未审查出功能性错误每项扣2分;
未审查出一般性错误扣2分;
未审查出接口错误扣2分;
未监督落实业主意见、评审意见的扣2分;
未按时提交审查意见扣1分。
3
投资控制监督管理
监督总承包单位严格控制投资;
认真分析经济指标,审查选用定额、费用和价格;
审查概算编制是否完整不漏项,章节齐全;
严格审查设计变更。
15
未监督设计控制投资,控制目标突破概算的,每项3分;
未审查出概算内重大错误的,每项扣2分;
未审查出概算内一般错误的,每项扣1分。
4
综合管理
配齐项目负责人、专业负责人,人员素质满足工作需要,办公设施齐全;
健全规章制度,满足设计咨询服务需要并认真执行;
建立设计咨询服务例会制度,做好动态管理;
认真做好统计工作,记录详细完整;
迅速整改前次考核存在问题。
15
主要负责人长期不在现场办公或连续2次不参会的扣3分;
人员不足一半扣5分;
管理制度体系不健全扣2分;
组织设计咨询时相关人员不到位的扣3分;
未及时整改前次考核存在问题的扣2分。
5
审查服务
贯彻业主意图、协助业主监督管理勘察设计工作;
认真完成业主提出的专题审查;
完成组织会务、交流、考察等工作。
10
未监督总承包单位满足业主合理需求的扣2分;
未按时保质完成专题审查的扣2分;
会务组织工作不得力的扣2分。
6
合计
100
评分人(签字): 日期: 年 月 日
附表2 勘察设计服务考核统计表
序号
考核年月
考核打分
日期
自评分合计
考核评分合计
备注
年 月
年 月
年 月
年 月
年 月
年 月
总体设计阶段平均
按本考核平均分计算考核费
年 月
年 月
年 月
年 月
年 月
年 月
初步设计阶段平均
按本考核平均分计算考核费
年 月
年 月
年 月
年 月
年 月
年 月
年 月
年 月
年 月
年 月
年 月
年 月
施工图设计阶段平均
按本考核平均分计算考核费
年 季
年 季
年 季
年 季
年 季
年 季
年 季
年 季
施工配合阶段平均
按本考核平均分计算考核费
总平均
