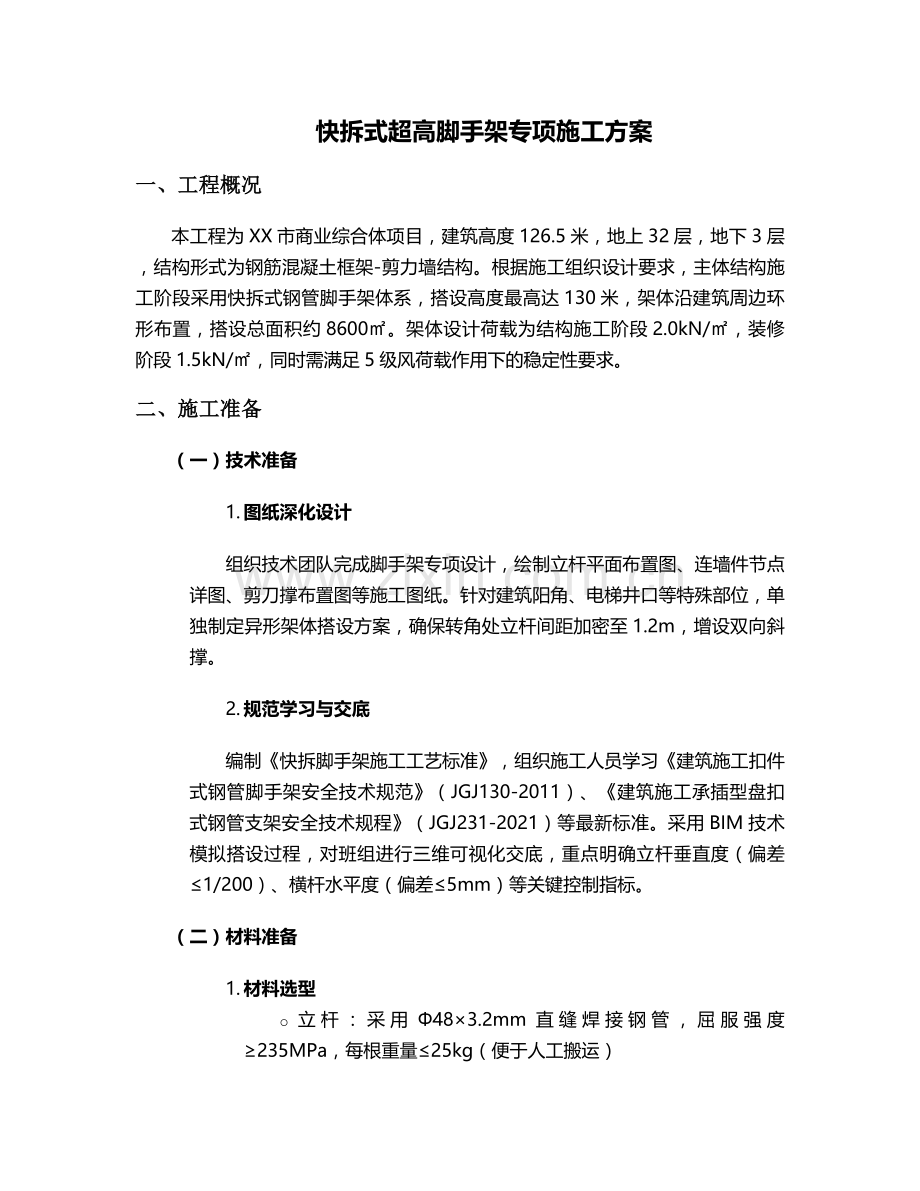

快拆式超高脚手架专项施工方案
一、工程概况
本工程为XX市商业综合体项目,建筑高度126.5米,地上32层,地下3层,结构形式为钢筋混凝土框架-剪力墙结构。根据施工组织设计要求,主体结构施工阶段采用快拆式钢管脚手架体系,搭设高度最高达130米,架体沿建筑周边环形布置,搭设总面积约8600㎡。架体设计荷载为结构施工阶段2.0kN/㎡,装修阶段1.5kN/㎡,同时需满足5级风荷载作用下的稳定性要求。
二、施工准备
(一)技术准备
1. 图纸深化设计
组织技术团队完成脚手架专项设计,绘制立杆平面布置图、连墙件节点详图、剪刀撑布置图等施工图纸。针对建筑阳角、电梯井口等特殊部位,单独制定异形架体搭设方案,确保转角处立杆间距加密至1.2m,增设双向斜撑。
2. 规范学习与交底
编制《快拆脚手架施工工艺标准》,组织施工人员学习《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2021)等最新标准。采用BIM技术模拟搭设过程,对班组进行三维可视化交底,重点明确立杆垂直度(偏差≤1/200)、横杆水平度(偏差≤5mm)等关键控制指标。
(二)材料准备
1. 材料选型
o 立杆:采用Φ48×3.2mm直缝焊接钢管,屈服强度≥235MPa,每根重量≤25kg(便于人工搬运)

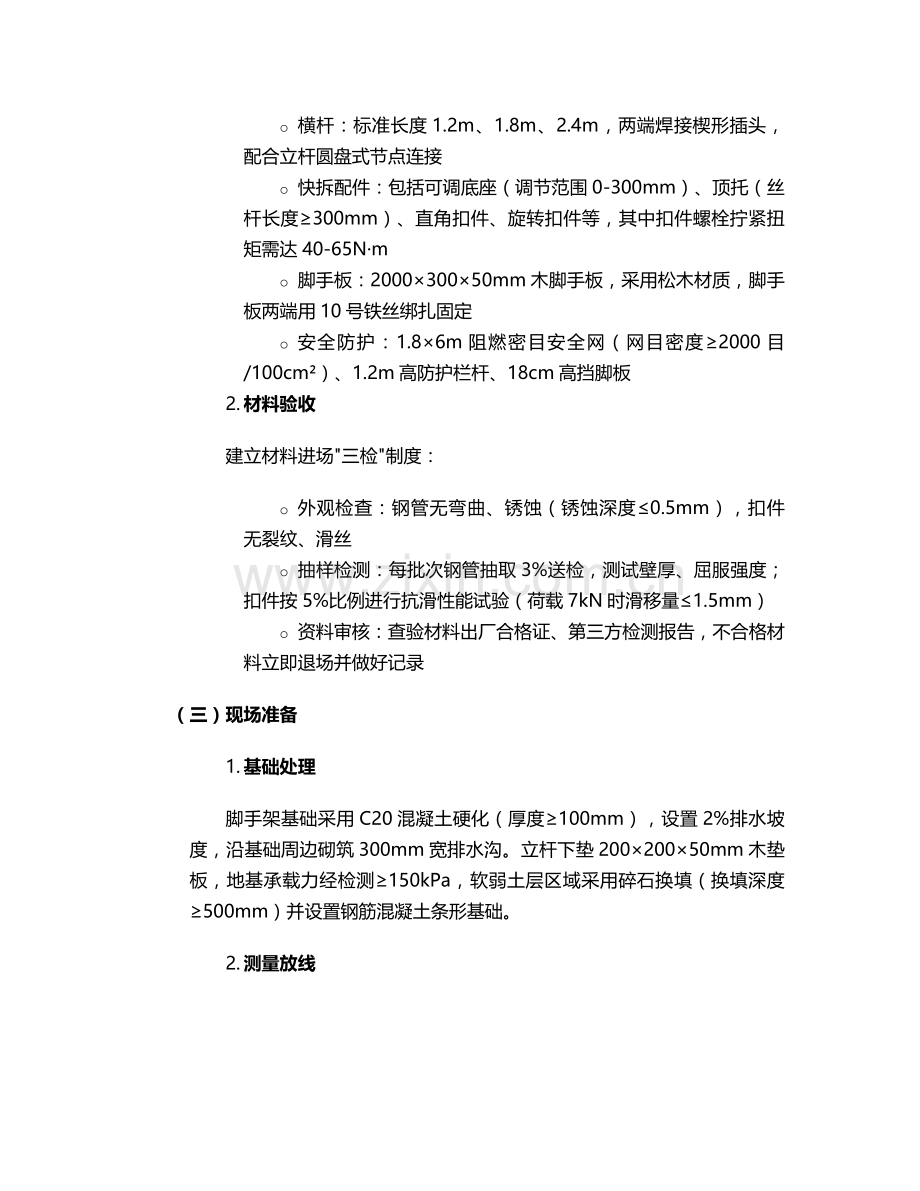

o 横杆:标准长度1.2m、1.8m、2.4m,两端焊接楔形插头,配合立杆圆盘式节点连接
o 快拆配件:包括可调底座(调节范围0-300mm)、顶托(丝杆长度≥300mm)、直角扣件、旋转扣件等,其中扣件螺栓拧紧扭矩需达40-65N·m
o 脚手板:2000×300×50mm木脚手板,采用松木材质,脚手板两端用10号铁丝绑扎固定
o 安全防护:1.8×6m阻燃密目安全网(网目密度≥2000目/100cm²)、1.2m高防护栏杆、18cm高挡脚板
2. 材料验收
建立材料进场"三检"制度:
o 外观检查:钢管无弯曲、锈蚀(锈蚀深度≤0.5mm),扣件无裂纹、滑丝
o 抽样检测:每批次钢管抽取3%送检,测试壁厚、屈服强度;扣件按5%比例进行抗滑性能试验(荷载7kN时滑移量≤1.5mm)
o 资料审核:查验材料出厂合格证、第三方检测报告,不合格材料立即退场并做好记录
(三)现场准备
1. 基础处理
脚手架基础采用C20混凝土硬化(厚度≥100mm),设置2%排水坡度,沿基础周边砌筑300mm宽排水沟。立杆下垫200×200×50mm木垫板,地基承载力经检测≥150kPa,软弱土层区域采用碎石换填(换填深度≥500mm)并设置钢筋混凝土条形基础。
2. 测量放线
采用全站仪定位,按立杆纵距1.5m、横距1.2m弹出墨线,在混凝土基础上钻孔植入Φ12钢筋(埋深≥150mm)作为立杆定位销,确保架体轴线偏差≤10mm。
三、搭设流程
(一)总体流程
基础验收→安放底座→立杆搭设→横杆连接→剪刀撑设置→连墙件安装→脚手板铺设→防护系统安装→验收挂牌
(二)关键工序操作要点
1. 立杆搭设
o 从建筑角部开始向两边延伸,采用"逐排搭设、逐层连接"方式,立杆接长采用对接扣件连接,相邻立杆接头错开≥500mm,且不在同一步距内
o 底部3层立杆采用双管加强(间距≤50mm),第4层起单管搭设,立杆垂直度用2m靠尺检查,每搭设3层进行一次校正
2. 水平杆搭设
o 按步距1.8m设置纵横向水平杆,扫地杆距地200mm,顶层水平杆高出作业面1.5m
o 横杆与立杆连接时,确保插头完全插入圆盘节点,听到"咔嗒"声后用铁锤敲击确认锁定
3. 连墙件安装
o 采用刚性连接方式,在结构梁、柱位置预埋Φ48×3.5mm钢管,通过直角扣件与架体连接
o 布置密度:竖向间距≤3m(每楼层设置),水平间距≤4.5m,连墙件与架体夹角控制在45°-60°
o 超高区域(≥50m)增设抗风振装置,每10层设置一道卸荷钢丝绳(直径≥12mm),与主体结构预埋吊环连接
4. 剪刀撑设置
o 外侧立面连续设置通长剪刀撑,宽度≥4跨(≥6m),斜杆与地面夹角45°-60°
o 水平剪刀撑从扫地杆开始,每3层设置一道,与立杆、横杆采用旋转扣件连接,搭接长度≥1m,固定点≥3个
o 架体内部在电梯井、楼梯间等开口部位增设之字形斜撑,间距≤3m
5. 脚手板铺设
o 作业层满铺脚手板,采用"对接平铺"方式,板端伸出横杆≥150mm,并用10号铁丝双股绑扎
o 脚手板接头处设置两根横向水平杆,间隙≤100mm,拐角处采用定型钢脚手板拼接,防止探头板
四、技术要求
(一)架体构造参数
项目
搭设要求
允许偏差
立杆纵距
≤1.5m(结构层)、≤1.8m(装修层)
±50mm
立杆横距
1.2m(外立杆)、0.9m(内立杆)
±20mm
步距
1.8m
±10mm
连墙件间距
竖向3m、水平4.5m
±100mm
剪刀撑角度
45°-60°
±5°
立杆垂直度
架高≤20m:≤100mm
架高>20m:≤H/200+H/1000
(二)快拆体系特殊要求
1. 早拆支撑设置
在梁底跨中位置设置独立早拆支撑,采用Φ48×3.5mm钢管配合可调顶托,间距≤1.5m,拆除模板时保留早拆支撑,待混凝土强度达75%设计值后拆除。
2. 节点连接工艺
o 立杆与横杆连接:采用楔形插头插入圆盘节点,插入深度≥60mm,并用专用扳手拧紧锁销
o 可调顶托:丝杆外露长度≤200mm,顶部垫50×100mm木枋,防止局部受压破坏
3. 超高加强措施
o 30m、60m、90m高度处设置水平加强层,采用双横杆+斜撑形成封闭环
o 每15层设置一道卸荷层,利用型钢托架将架体荷载传递至主体结构,托架间距≤3m
五、安全措施
(一)防护系统
1. 临边防护
作业层外侧设置1.2m高防护栏杆(两道横杆,上杆1.2m,中杆0.6m),底部设18cm高挡脚板(刷红白警示漆,间距200mm),栏杆内侧张挂密目安全网,网绳绑扎间距≤300mm。
2. 防坠措施
o 搭设人员佩戴双钩安全带,作业层设置水平安全兜网(每隔10层设置一道)
o 电梯井口设置1.8m高铁质防护门(网格间距≤150mm),井内每隔两层张挂安全平网
3. 消防管理
每层设置2个4kg干粉灭火器,动火作业办理许可证并配备看火人,焊接作业下方设置接火斗(采用1.5mm厚钢板制作,尺寸500×500mm),作业完成后1小时内复查有无火种。
(二)施工安全管理
1. 人员管控
o 搭设人员必须持"建筑施工特种作业操作资格证"上岗,每年进行一次体检,严禁高血压、恐高症人员参与作业
o 每日开工前开展"三查"(查安全帽、查安全带、查作业环境),设置作业警戒区(半径5m),配备专职安全员旁站监督
2. 恶劣天气应对
o 遇6级以上大风、暴雨、大雾等天气立即停止作业,已搭设架体采取临时加固措施(每10m设置缆风绳)
o 雨后复工前检查基础沉降(允许沉降量≤10mm),采用水准仪逐点测量,超差部位立即整改
3. 应急处置
编制《脚手架坍塌应急预案》,配备应急物资(包括液压千斤顶2台、急救箱1套、备用钢管50根),每月组织一次应急演练,演练内容包括人员疏散、伤员救治、架体加固等科目。
六、质量控制
(一)过程控制
1. 三检制实施
o 班组自检:每搭设3层进行一次自检,重点检查立杆垂直度、横杆间距、扣件扭矩(使用扭矩扳手检测,合格率≥95%)
o 技术复检:项目技术负责人组织检查,采用全站仪复核架体整体垂直度,允许偏差≤H/1000且≤100mm
o 监理验收:分阶段验收(基础、30m高度、60m高度、封顶),验收合格后悬挂"合格牌"(注明验收日期、负责人)
2. 关键工序旁站
连墙件安装、剪刀撑搭设、卸荷层设置等关键工序实行旁站监理,留存影像资料(每50㎡不少于1张照片,附定位坐标)。
(二)检测与监测
1. 材料检测
o 钢管:每批次截取3根试样进行力学性能试验,屈服强度≥235MPa,抗拉强度≥375MPa
o 扣件:按批次进行抗滑性能测试,当荷载达到7kN时,滑移量≤1.5mm
2. 架体监测
o 沉降观测:在架体四角及中部设置10个观测点,每周测量一次,沉降速率超过2mm/天立即停工整改
o 应力监测:在30m、60m、90m高度立杆安装应力传感器,实时监测轴力变化(报警值≤20kN)
七、拆除方案
(一)拆除流程
作业面清理→安全网拆除→脚手板拆除→横杆拆除→立杆拆除→构配件分类堆放
(二)拆除要点
1. 分段拆除
采用"自上而下、分层分段"拆除法,每段高度≤2步,严禁上下同时作业。拆除的构配件通过施工电梯运输至地面,严禁抛掷(设置专用吊笼,容积1m³,限载500kg)。
2. 特殊部位处理
o 连墙件:最后拆除,拆除前先在该区域增设临时支撑(间距≤2m)
o 剪刀撑:分段拆除,每拆除一道剪刀撑,立即加固相邻架体
o 卸荷装置:从顶层向下逐层拆除,拆除前确认下层架体承载力
3. 成品保护
构配件拆除后分类堆放,钢管采用机械除锈(表面锈蚀等级达到Sa2.5级),扣件清洗后涂抹黄油,存放于防雨棚内(地面垫高300mm,铺设防潮膜)。
八、施工进度计划
施工阶段
工期(天)
关键节点
材料进场验收
5
完成钢管、扣件检测
基础施工
7
混凝土强度达C15
架体搭设(0-30m)
15
完成30m高度验收
架体搭设(30-60m)
20
完成60m高度验收
架体搭设(60-130m)
30
封顶验收
架体拆除
45
构配件清理入库
九、管理体系
1. 组织架构
成立脚手架专项管理小组,由项目经理任组长,配备技术负责人1名、安全员2名、质量员2名、架子工长3名,明确各岗位责任制。
2. 管理制度
o 班前教育制度:每日作业前15分钟开展安全技术交底,记录签到表
o 巡检制度:安全员每日巡查不少于4次,重点检查连墙件松动、立杆沉降等隐患
o 奖惩制度:对严格执行方案的班组奖励500-2000元,违规操作罚款200-1000元/次
本方案经专家论证通过后实施,在施工过程中如遇设计变更或现场条件变化,需重新履行审批程序。所有施工记录保存至工程竣工后3年,确保可追溯性。
