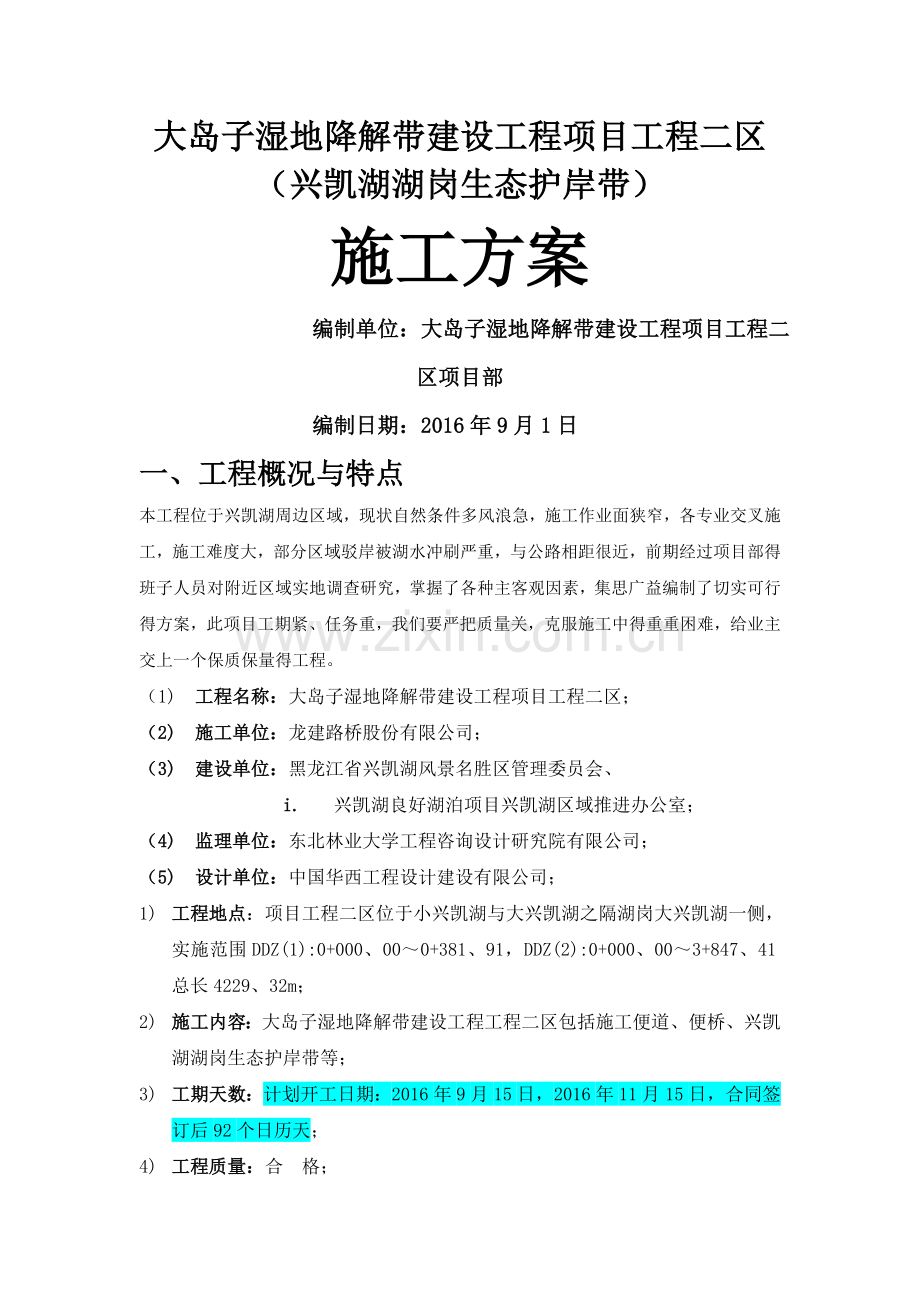

大岛子湿地降解带建设工程项目工程二区
(兴凯湖湖岗生态护岸带)
施工方案
编制单位:大岛子湿地降解带建设工程项目工程二区项目部
编制日期:2016年9月1日
一、工程概况与特点
本工程位于兴凯湖周边区域,现状自然条件多风浪急,施工作业面狭窄,各专业交叉施工,施工难度大,部分区域驳岸被湖水冲刷严重,与公路相距很近,前期经过项目部得班子人员对附近区域实地调查研究,掌握了各种主客观因素,集思广益编制了切实可行得方案,此项目工期紧、任务重,我们要严把质量关,克服施工中得重重困难,给业主交上一个保质保量得工程。
(1) 工程名称:大岛子湿地降解带建设工程项目工程二区;
(2) 施工单位:龙建路桥股份有限公司;
(3) 建设单位:黑龙江省兴凯湖风景名胜区管理委员会、
i. 兴凯湖良好湖泊项目兴凯湖区域推进办公室;
(4) 监理单位:东北林业大学工程咨询设计研究院有限公司;
(5) 设计单位:中国华西工程设计建设有限公司;
1) 工程地点:项目工程二区位于小兴凯湖与大兴凯湖之隔湖岗大兴凯湖一侧,实施范围DDZ(1):0+000、00~0+381、91,DDZ(2):0+000、00~3+847、41总长4229、32m;
2) 施工内容:大岛子湿地降解带建设工程工程二区包括施工便道、便桥、兴凯湖湖岗生态护岸带等;
3) 工期天数:计划开工日期:2016年9月15日,2016年11月15日,合同签订后92个日历天;
4) 工程质量:合 格;
5) 主要工程量:
清基2467、79m³;结构开挖3590、61m³;
临时围埂7695、92m³;
结构回填砂1268、44m³;水力冲填砂47984、22m³;
充填砂棱体4260、87m³;堤顶回填砂8260、76m³;
总降水量59941、01m³;
连锁块砼等级C25,标准连锁块266639块、接头连锁块18398块;
堤脚防护钢筋混凝土预制桩砼等级C30,8459根;
堤脚防护钢筋混凝土模板桩压顶梁砼等级C30,634、4m³;
堤身防渗土工布82535、2㎡;
堤身防护碎石垫层(150㎜厚)5794、2m³;
堤身防护坡顶外伸混凝土486、4m³;
堤身防护坡脚混凝土填缝42、3m³;
堤身防护混凝土伸缩缝每隔20m设置一道,211道。
300厚袋沙临时围堰1 6618m³; 压顶钢筋:Φ8:17、88t;Φ14:61、42t
二、施工方案内容
(一)、挡水围堰得施工方法及流程
1、H型预制桩300根(6500mm×500mm× 250mm),止水钢板(3000mm×2000mm×5mm)150块,打桩工作台4组(4000mm×4000mm×1500mm),大功率抽水水泵。
2、预制板桩正面带H型钢 —— 打桩机械搭设工作台—— 设计范围外侧打钢板桩围堰 —— 打入特制得H型凹槽钢板桩(间距2米)——将钢板逐一插入H型钢卡扣内(钢板处设置橡胶止水带)—— 围堰合拢(两侧直接打入钢板,钢板后侧带橡胶止水条,围堰内使用沙袋封堵防水)——工作坑内降水 ——按设计图纸要求将板桩紧密打入湖岸 —— 桩间用水泥砂浆填缝 —— 对桩头上部凿除处理 ——支模对压顶进行混凝土灌注 —— 围堰外侧得H型板桩与钢板拔出 ——进行下一段施工工序
3、施工利弊
在干作业施工情况下,操作方便易行,施工精度高,可施工周期长,但就是,施工成本费用较大,打桩数量增多,需要人工配合降水。
附图
(二)施工机械得选择
在进行预制桩围堰过程中,需用3台大功率水泵对围堰内不间断降水,在施打预制桩前,需要一台静力压桩机,同时配备1台330大钩机进行打桩辅助,50铲车一台,用来维修施工便道铲土垫料,清除湖边死树及干枝。
(三)施工人员得配备
配备技术人员包括中级工程师4名,高级工程师2名,测量工程师4名,专职安全生产人员1人,普通工人65人,机械手10人,混凝土工5人,瓦工10人,电工2人。
(四)施工顺序确定
1、 用预制好得斑状与钢板做挡水围堰——基坑降水——基坑开挖——充填砂棱体——取水力充填砂——铺设土工布——铺设150厚碎石垫层——二次铺设土工布——砌筑连锁块——堤坝侧面沙袋堆砌——填筑面层(300厚沙土)
2、 施工季节得安排
预计打桩在9月中旬开始到11月中旬结束,完成水下预制桩得全部工程量,在打桩同时对湖岸基底进行清理后回填水力充填砂,回填砂棱体,完成打桩工作。
