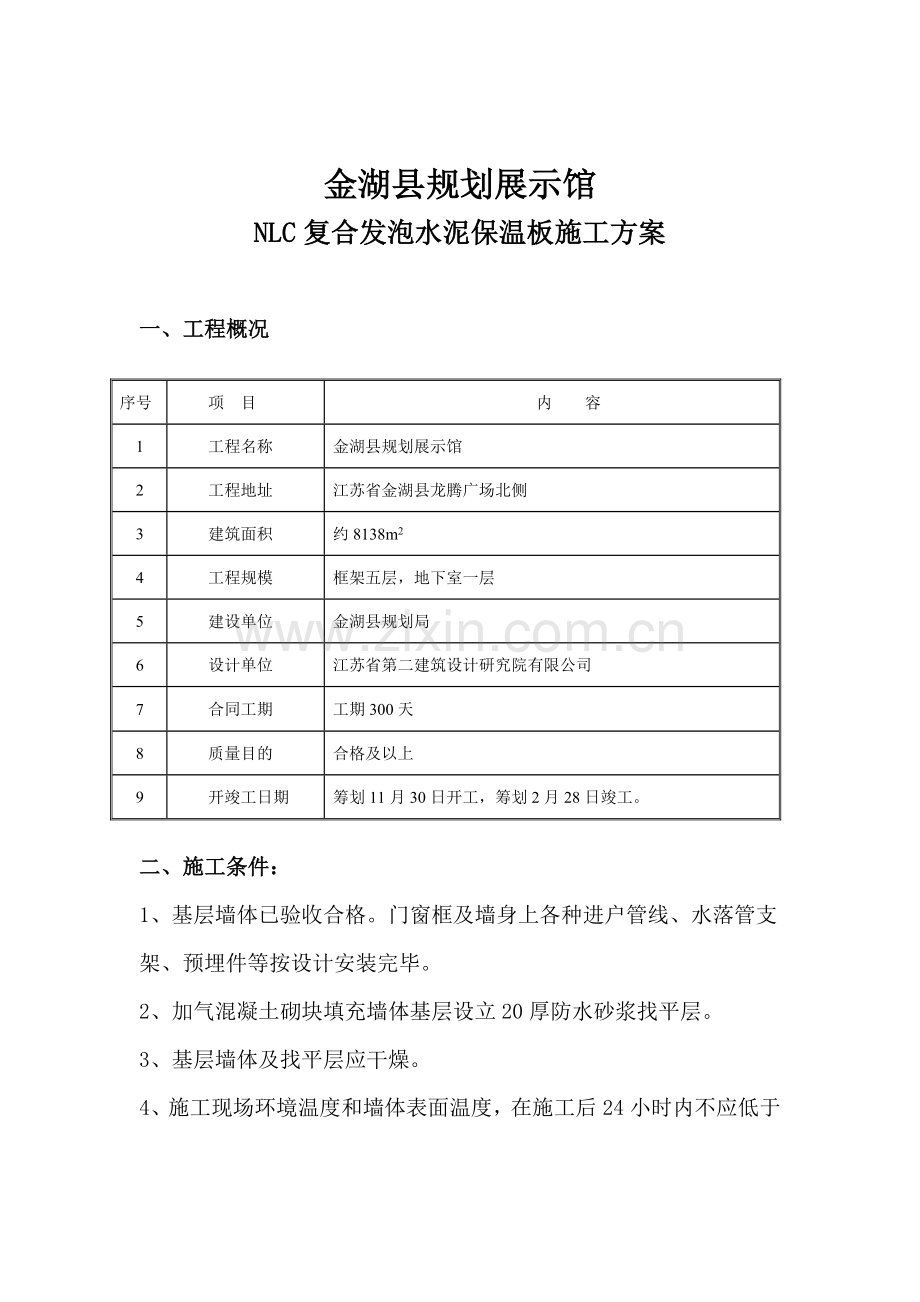

1、金湖县规划展示馆NLC复合发泡水泥保温板施工方案一、工程概况序号项 目内 容1工程名称金湖县规划展示馆2工程地址江苏省金湖县龙腾广场北侧3建筑面积约8138m24工程规模框架五层,地下室一层5建设单位金湖县规划局6设计单位江苏省第二建筑设计研究院有限公司7合同工期工期300天8质量目的合格及以上9开竣工日期筹划11月30日开工,筹划2月28日竣工。二、施工条件:1、基层墙体已验收合格。门窗框及墙身上各种进户管线、水落管支架、预埋件等按设计安装完毕。2、加气混凝土砌块填充墙体基层设立20厚防水砂浆找平层。3、基层墙体及找平层应干燥。4、施工现场环境温度和墙体表面温度,在施工后24小时内不应低于0

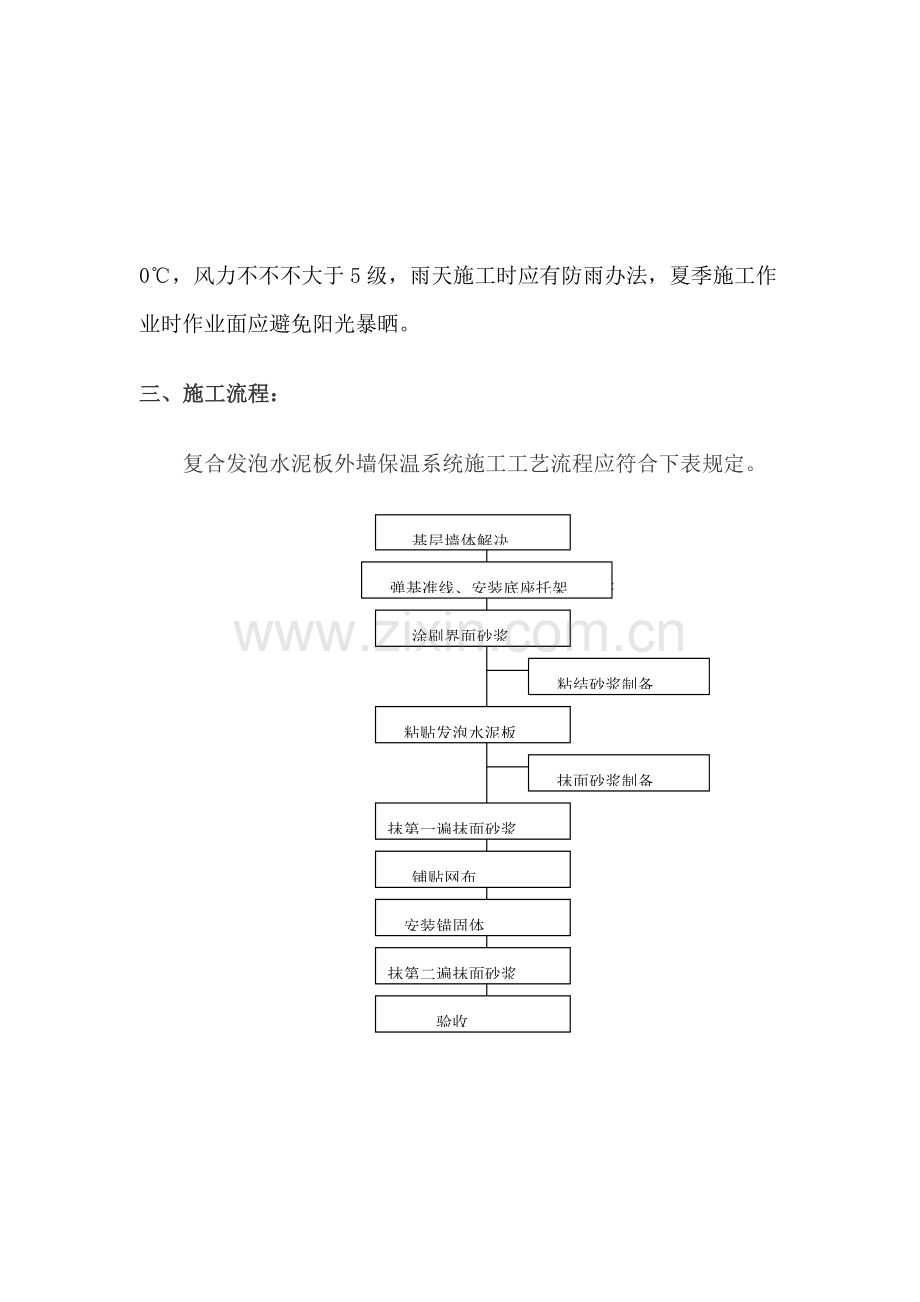

2、,风力不不不大于5级,雨天施工时应有防雨办法,夏季施工作业时作业面应避免阳光暴晒。三、施工流程:复合发泡水泥板外墙保温系统施工工艺流程应符合下表规定。基层墙体解决基层墙体解决弹基准线、安装底座托架弹基准线、安装底座托架涂刷界面砂浆刷界面砂浆 粘结砂浆制备粘结砂浆制备粘贴发泡水泥板粘贴发泡水泥板抹面砂浆制备抹面砂浆制备抹第一遍抹面砂浆铺贴网布安装锚固体安装锚固体抹第二遍抹面砂浆抹第二遍抹面砂浆验收抹第二遍抹面砂浆四、施工工艺1、施工准备:1)、本工程基层墙体为加气混凝土砌块,外侧设立2CM厚防水砂浆找平层,其平整度应符合规范规定。2)、复合水泥发泡保温板在运送中应轻拿轻放,禁止扔摔;贮存应注意防
3、雨。砂浆类材料应防潮、防雨且在保质期内使用。3)、复合水泥发泡保温板基层表面应清洁,干燥(其含水率应不大于8%),无油污、脱模剂等妨碍粘结附着物。凸起、空鼓和酥松部位应剔除并找平。找平层应与墙体粘结牢固,不得有脱层、空缺、裂缝,面层不得有粉化、起皮、爆灰等现象。4)、在高温、非常干燥环境下施工前应恰当湿润墙面;墙体吸水率过高或墙面存在影响复合水泥发泡保温板状况必要对墙体界面解决后方可施工。2、基底准备。墙体平整度用2米靠尺检查,最大偏差若不不大于4,则用1:3水泥砂浆找平,表面细拉毛。用2米靠尺检查使最大偏差不大于4,并保证无空鼓、脱层和裂缝等缺陷。3、配制专用粘结砂浆1)、将5份(重量比)倒
4、入干净塑料桶,加入1份净水,应边加水边搅拌,然后用手持电动工具搅拌5分钟,直到搅拌均匀,且稠度适中为止。2)、将配制粘结砂浆静置5分钟,再搅拌即可使用,配制好粘结剂在1小时内用完。3)、专用粘结砂浆配制只许加入净水,不得加入其她添加物。4、复合水泥发泡保温板粘贴1)、在墙体转角处,贴于两面墙上保温板之间亦应搭接。采用满粘法,粘帖面积100%。2)、涂好粘结砂浆复合发泡水泥保温板必要立即粘贴在墙面上滑动就位,以防止粘结砂浆表面结皮失去粘结作用,粘贴时应轻揉,均匀挤压,并用2m靠尺压平操作,保证其平整度和粘贴牢固。粘结砂浆挤压后厚度约为3mm。板与板之间要挤紧,碰头缝处不抹粘贴胶浆,若因切割不齐或
5、角钢形成缝隙,超过1.5mm缝隙,用抗裂砂浆补平。复合水泥发泡保温板应自上而下沿水平方向横向铺粘,每排版应错缝1/2板长,局部最小不得不大于200。3)、门窗洞口脚部,应采用整块复合发泡水泥保温板裁出,不得拼接。4)、阳台、露台等需要做地面防水部位,保温板应粘帖至自构造向上300mm,用与完毕底面防水卷材翻边。5、锚固件安装复合水泥发泡保温板粘贴牢固后,普通在24-48小时后来安装锚固件,锚固件个数和位置按设计规定个数和位置,且要锚固在粘贴砂浆处。用冲击钻钻孔,孔径10,钻入基层墙体深度约为60,固定件锚入基层墙体深度约为50,以保证牢固,数量达到5个/m2,每块保温板不少于2个。6、抹第一遍
6、面层防水抗裂砂浆防水抗裂砂浆配制同专用粘结剂。将配制好防水抗裂砂浆均匀地涂在复合水泥发泡保温板上,厚度为2左右。7、压入网格布涂料饰面采用140g/m2玻璃纤维网格布。1)、网格布应按工作面长度规定裁剪,并应留出搭接宽度,网格布裁剪应顺经纬向进行。2)、将整幅网格布沿水平方向绷直,注意将网格布内曲一面朝里,用抹子由中间向上、下两边将网格布抹平,使其紧贴底层防水抗裂砂浆。网格布水平方向搭接宽度不不大于100,垂直方向搭接宽度不不大于100,不得使网格布空鼓、翘边。3)、在墙身阴、阳角处预先粘帖加强网,搭接宽度不不大于200。8、抹第二遍面层防水抗裂砂浆抹完第一遍面层防水抗裂砂浆并压入网格布后,待
7、砂浆凝固至表面不沾手时,开始抹第二遍面层防水抗裂砂浆。抹灰厚度宜控制1mm左右,以盖住网格布为准,面层防水抗裂砂浆总厚度控制在2.50.5。厚度过大容易开裂。9、成品保护1)、加强成品保护教诲,提高施工人员成品保护意识,贯彻成品保护条例。2)、施工中各专业工种应紧密配合,合理安排工序,禁止颠倒工序作业。3)、应防止重物撞击墙面,抹灰时注意不要污染门窗表面。4)、对已施工完保温墙体,不得随意开凿孔洞。五、施工要点复合水泥发泡保温板与基层墙体采用粘贴式粘结办法施工要点如下:1、复合水泥发泡保温板应符合JG/T041-原则规定。2、墙体节能工程应对下列部位或内容进行隐蔽工程验收,并应有详细文字记录和
8、必要图像资料: 1)、保温层附着基层及其表面解决; 2)、保温板粘贴或固定; 3)、锚固件; 4)、增强网铺设;3、墙体节能工程使用保温隔热材料,在施工过程中应采用防潮、防水等保护办法。4、复合水泥发泡保温板,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计规定。5、墙体节能工程采用保温材料和粘结材料等,进场时应对其下列性能进行复查,复验应为见证取样送检:1)、保温材料导热系数、密度、抗压强度或压缩强度;2)、粘结材料粘结强度;6、墙体节能工程施工,应符合下列规定:1)、复合水泥发泡保温板厚度必要符合设计规定。 2)、保温板材与基层及各构造层之间粘结或连接必要牢固。粘结强度和连接方式应
9、符合设计规定。保温板材与基层粘结强度应做现场拉拔实验。 3)、当墙体节能工程保温层采用预埋或后置锚固件固定期,锚固件数量、位置、锚固深度和拉拔力应符合设计规定。后置锚固件应进行锚固力现场拉拔实验。7、外墙外保温工程饰面层不得渗漏。外墙外保温层及饰面层与其她部位交接受口处,应采用密封办法。8、外墙或毗邻采暖空间墙体上门窗洞口四周侧面,墙体上凸窗四周侧面,应按设计规定采用节能保温等隔断热桥办法。9、当采用加强网作为防止开裂办法时,加强网铺贴和搭接应符合设计和施工方案规定。砂浆抹压应密实,不得空鼓,加强网不得皱褶、外露。10、施工产生墙体缺陷,如穿墙套管、脚手眼、空洞等,按照施工方案采用隔断热桥办法
10、,不得影响墙体热工性能。11、墙体上容易碰撞阳角、门窗洞口及不同材料基体交接处等特殊部位,其保温层应采用防止开裂和破损加强办法。12、施工应在基层质量验收合格后进行。施工前应依照建筑实际尺寸进行排板设计,按照排板设计进行划线分格。施工过程中应依照外保温系统挂线控制板粘贴复合发泡水泥保温板垂直度和平整度。13、粘贴砂浆应按规定配合比配制,随用随配,并注意防晒、避风,配好砂浆存储时间不适当超过2h;粘贴前复合水泥发泡保温板不得浇水浸湿。14、复合发泡水泥保温板与墙体粘结应满贴。15、施工时及施工后7d内,进行必要遮蔽保护应防止雨水冲刷及烈日暴晒;冬季施工应按有关原则采用防冻办法;当室外环境温度高于
11、37或低于5,不得施工。19、设计有固定件系统,安装固定件应在复合发泡水泥保温板粘贴7天后进行,按设计规定位置用冲击钻钻孔,锚固到基层深度不不大于70mm,钻孔深度不不大于80mm。20、雨、冬期施工应按照外墙外保温工程技术规程JGJ144等有关原则规定进行。21、安全技术规定必要遵守现行建筑工程安全技术原则规定,并按照外墙外保温工程技术规程JGJ144等有关原则规定进行。六、质量检查原则1、主控项目1)采用材料品种、质量、性能应符合关于国标、行业原则和地方强制性原则。2)保温层厚度和构造做法应符合建筑节能设计规定,保温层厚度均匀,不容许有负偏差。3) 复合水泥发泡保温板与墙面必要粘贴牢固,无松动和虚粘现象。粘贴面积应符合设计规定。4)安装锚固件墙面,锚固件数量、锚固位置、锚固件拉拔应符合设计规定。锚固件和增强网连接应符合设计规定。5) 抹面层与复合发泡水泥保温板必要粘贴牢固,无脱层、空鼓,面层无裂纹。
