收藏 分销(赏)

钢筋电渣压力焊工艺标准样本.doc

上传人:精*** 文档编号:2801734 上传时间:2024-06-06 格式:DOC 页数:6 大小:41.54KB
下载 相关 举报
钢筋电渣压力焊工艺标准样本.doc_第1页
第1页 / 共6页
钢筋电渣压力焊工艺标准样本.doc_第2页
第2页 / 共6页
钢筋电渣压力焊工艺标准样本.doc_第3页
第3页 / 共6页
钢筋电渣压力焊工艺标准样本.doc_第4页
第4页 / 共6页
钢筋电渣压力焊工艺标准样本.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

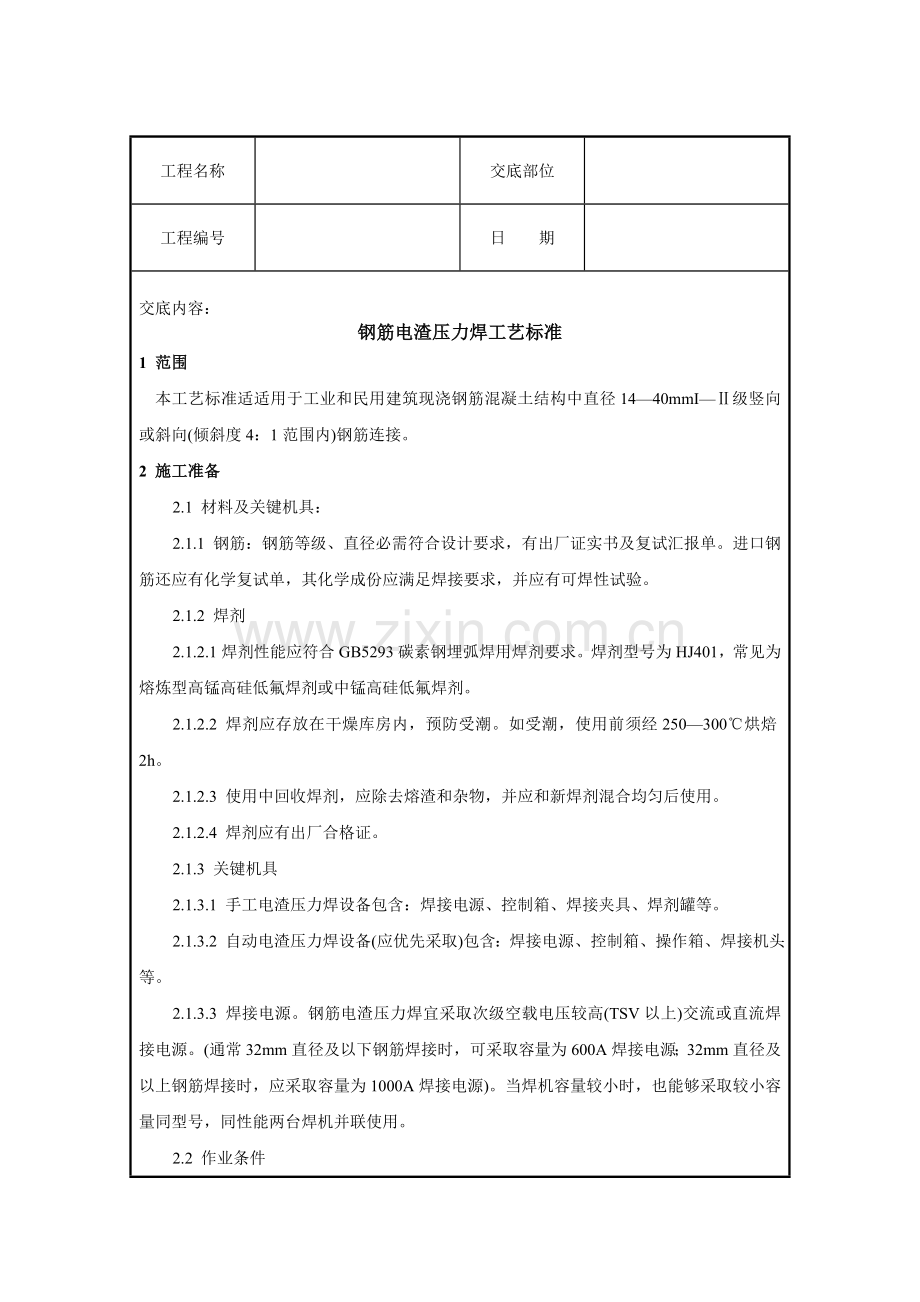

1、工程名称交底部位工程编号日 期交底内容:钢筋电渣压力焊工艺标准1 范围 本工艺标准适适用于工业和民用建筑现浇钢筋混凝土结构中直径1440mmI级竖向或斜向(倾斜度4:1范围内)钢筋连接。2 施工准备2.1 材料及关键机具:2.1.1 钢筋:钢筋等级、直径必需符合设计要求,有出厂证实书及复试汇报单。进口钢筋还应有化学复试单,其化学成份应满足焊接要求,并应有可焊性试验。2.1.2 焊剂2.1.2.1焊剂性能应符合GB5293碳素钢埋弧焊用焊剂要求。焊剂型号为HJ401,常见为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。2.1.2.2 焊剂应存放在干燥库房内,预防受潮。如受潮,使用前须经250300烘

2、焙2h。2.1.2.3 使用中回收焊剂,应除去熔渣和杂物,并应和新焊剂混合均匀后使用。2.1.2.4 焊剂应有出厂合格证。2.1.3 关键机具2.1.3.1 手工电渣压力焊设备包含:焊接电源、控制箱、焊接夹具、焊剂罐等。2.1.3.2 自动电渣压力焊设备(应优先采取)包含:焊接电源、控制箱、操作箱、焊接机头等。2.1.3.3 焊接电源。钢筋电渣压力焊宜采取次级空载电压较高(TSV以上)交流或直流焊接电源。(通常32mm直径及以下钢筋焊接时,可采取容量为600A焊接电源;32mm直径及以上钢筋焊接时,应采取容量为1000A焊接电源)。当焊机容量较小时,也能够采取较小容量同型号,同性能两台焊机并联

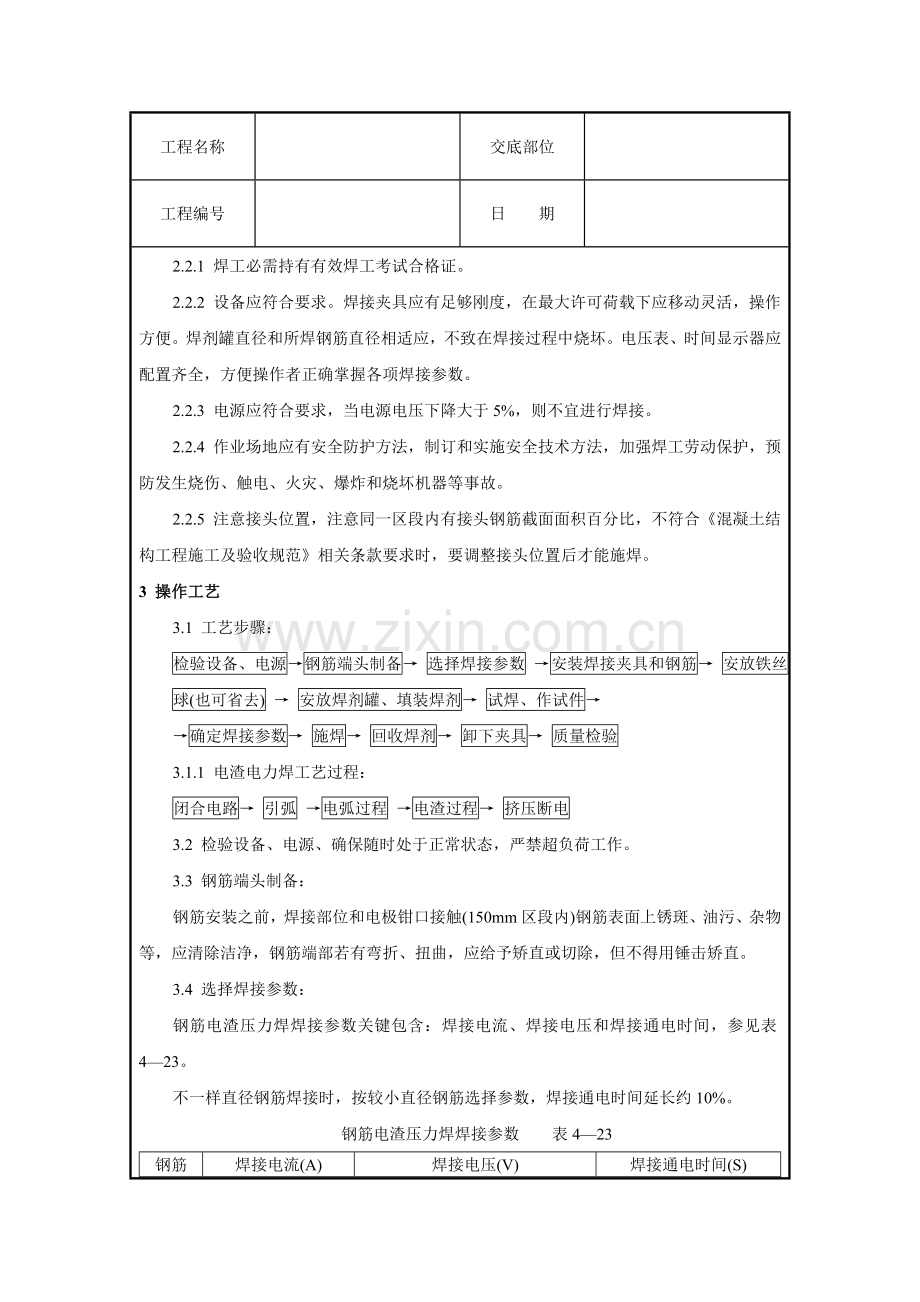

3、使用。2.2 作业条件2.2.1 焊工必需持有有效焊工考试合格证。2.2.2 设备应符合要求。焊接夹具应有足够刚度,在最大许可荷载下应移动灵活,操作方便。焊剂罐直径和所焊钢筋直径相适应,不致在焊接过程中烧坏。电压表、时间显示器应配置齐全,方便操作者正确掌握各项焊接参数。2.2.3 电源应符合要求,当电源电压下降大于5%,则不宜进行焊接。2.2.4 作业场地应有安全防护方法,制订和实施安全技术方法,加强焊工劳动保护,预防发生烧伤、触电、火灾、爆炸和烧坏机器等事故。2.2.5 注意接头位置,注意同一区段内有接头钢筋截面面积百分比,不符合混凝土结构工程施工及验收规范相关条款要求时,要调整接头位置后才

4、能施焊。3 操作工艺3.1 工艺步骤:检验设备、电源钢筋端头制备 选择焊接参数 安装焊接夹具和钢筋 安放铁丝球(也可省去) 安放焊剂罐、填装焊剂 试焊、作试件 确定焊接参数 施焊 回收焊剂 卸下夹具 质量检验 3.1.1 电渣电力焊工艺过程:闭合电路 引弧 电弧过程 电渣过程 挤压断电3.2 检验设备、电源、确保随时处于正常状态,严禁超负荷工作。3.3 钢筋端头制备:钢筋安装之前,焊接部位和电极钳口接触(150mm区段内)钢筋表面上锈斑、油污、杂物等,应清除洁净,钢筋端部若有弯折、扭曲,应给予矫直或切除,但不得用锤击矫直。3.4 选择焊接参数:钢筋电渣压力焊焊接参数关键包含:焊接电流、焊接电压

5、和焊接通电时间,参见表423。不一样直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%。钢筋电渣压力焊焊接参数 表423钢筋直径(mm)焊接电流(A)焊接电压(V)焊接通电时间(S)电弧过程U2-1电渣过程U2-2电弧过程t1电渣过程t2161820222528323640200250250300300350350400400450500550600650700750850-9004045404540454045404540454045404540452227222722272227222722272227222722271415171821242730334556667893.

6、5 安装焊接夹具和钢筋:夹具下钳口应夹紧于下钢筋端部合适位置,通常为1/2焊剂罐高度偏下510mm,以确保焊接处有足够淹埋深度。上钢筋放入夹具钳口后,调准动夹头起始点,使上下钢筋焊接部位在同轴状态,方可夹紧钢筋。钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。3.6 安放引弧用铁丝球(也可省去)。安放焊剂罐、填装焊剂。3.7 试焊、作试件、确定焊接参数:在正式进行钢筋电渣压力焊之前,必需根据选择焊接参数进行试焊并作试件送试,方便确定合理焊接参数。合格后,方可正式生产。当采取半自动、自动控制焊接设备时,应根据确定参数设定好设备各项控制数据,以确保焊接接头质量可靠。3.8 施焊操作关键点。3.

7、8.1 闭合回路、引弧:经过操纵杆或操纵盒上开关,前后接通焊机焊接电流回路和电源输入回路,在钢筋端面之间引燃电弧,开始焊接。3.8.2 电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定间距,进行电弧过程延时,使焊剂不停熔化而形成必需深度渣池。3.8.3 电渣过程:随即逐步下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程延时,使钢筋全断面加速熔化。3.8.4 挤压断电:电渣过程结束,快速下送上钢筋,使其端面和下钢筋端面相互接触,趁热排除熔渣和熔化金属。同时切断焊接电源。3.8.5 接头焊毕,应停歇20-30s后(在严寒地域施焊时,停歇时间应合适延长),才可回收焊剂和

8、卸下焊接夹具。3.9 质量检验:在钢筋电渣压力焊焊接生产中,焊工应认真进行自检,若发觉偏心、弯折、烧伤、焊包不饱满等焊接缺点,应切除接头重焊,并查找原因,立即消除。切除接头时,应切除热影响区钢筋,即离焊缝中心约为1.1倍钢筋直径长度范围内部分应切除。4 质量标准4.1 确保项目:4.1.1 钢筋品种和质量,必需符合设计要求和相关标准要求。注:进口钢筋需先经过化学成份检验和焊接试验,符合相关要求后方可焊接。检验方法:检验出厂质量证实书和试验汇报单。4.1.2 钢筋规格,焊接接头位置,同一区段内接头钢筋面积百分比,必需符合设计要求和施工规范要求。检验方法:观察或尺量检验。4.1.3 电渣压力焊接头

9、力学性能检验必需合格。力学性能检验时,从每批接头中随机切取3个接头作拉伸试验。4.1.3.1 在通常构筑物中,以300个同钢筋等级接头作为一批。4.1.3.2 在现浇钢筋混凝土多层结构中,以每一楼层或施工区段同等级钢筋接头作为一批,不足300个接头仍作为一批。检验方法:检验焊接试件试验汇报单。4.2 基础项目:钢筋电渣压力焊接头应逐一进行外观检验,结果应符合下列要求:4.2.1 焊包较均匀,突出部分最少高出钢筋表面4mm.4.2.2 电极和钢筋接触处,无显著烧伤缺点。4.2.3 接头处弯折角小于4度。4.2.4 接头处轴线位移应不超出0.1倍钢筋直径,同时小于2mm。外观检验不合格接头应切除重

10、焊、或采取补救方法。检验方法:目测或量测。5 成品保护接头焊毕,应停歇2030s后才能卸下夹具,以免接头弯折。6 应注意质量问题6.1 在钢筋电渣压力焊生产中,应重视焊接全过程中任何一个步骤。接头部位应清理洁净;钢筋安装应上下同心;夹具紧固,严防晃动;引弧过程,努力争取可靠;电弧过程,延时充足;电渣过程,短而稳定;挤压过程,压力合适。若出现异常现象,应参考表424查找原因,立即清除。钢筋电渣压力焊接头焊接缺点和预防方法 表424项次焊接缺点预防方法1轴线偏移1 矫直钢筋端部2 正确安装夹具和钢筋3 避免过大挤压力4 立即修理或更换夹具2弯折1 矫直钢筋端部2 注意安装和扶持上钢筋3 避免焊后过

11、快卸夹具4 修理或更换夹具3焊包薄而大1 减低顶压速度2 减小焊接电流3 降低焊接时间4咬边1减小焊接电流2缩短焊接时间3注意上钳口起始点,确保上钢筋挤压到位5未焊合1 增大焊接电流2 避免焊接时间过短3 检修夹具,确保上钢筋下送自如6焊包不匀1 钢筋端面努力争取平整2 填装焊剂尽可能均匀3 延长焊接时间,合适增加熔化量7气孔1 按要求要求烘焙焊剂2 清除钢筋焊接部位铁锈3 确保被焊处于焊剂中埋入深度8烧伤1 钢筋导电部位除净铁锈2 尽可能夹紧钢筋9焊包下淌1 根本封堵焊剂罐漏孔2 避免焊后过快回收焊剂6.2 电渣压力焊可在负温条件下进行,但当环境温度低于20时,则不宜进行施焊。雨天、雪天不宜进行施焊,必需施焊时,应采取有效遮蔽方法。焊后未冷却接头,应避免碰到冰雪。7 质量统计本工艺标准应含有以下质量统计:7.1 钢筋出厂质量证实书或试验汇报单。7.2 焊剂合格证。7.3 钢筋机械性能复试汇报。7.4 进口钢筋应有化学成份检验汇报和可焊性试验汇报。国产钢筋在加工过程中发生脆断、焊接性能不良和机械性能显著不正常,应有化学成份检验汇报。7.5 钢筋接头拉伸试验汇报。技术责任人: 交底人: 接交人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
