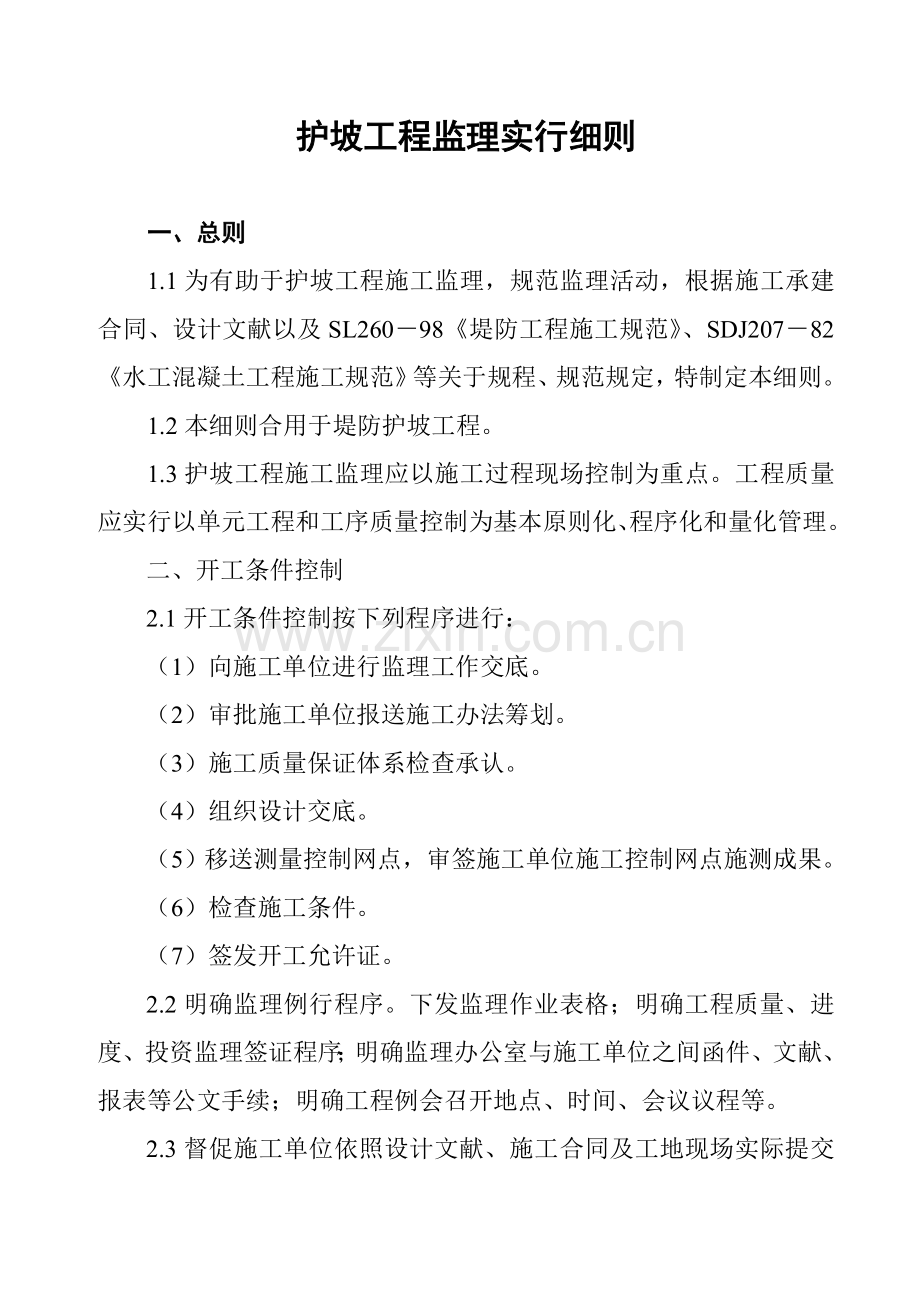

1、护坡工程监理实行细则 一、总则 1.1为有助于护坡工程施工监理,规范监理活动,根据施工承建合同、设计文献以及SL26098堤防工程施工规范、SDJ20782水工混凝土工程施工规范等关于规程、规范规定,特制定本细则。 1.2本细则合用于堤防护坡工程。 1.3护坡工程施工监理应以施工过程现场控制为重点。工程质量应实行以单元工程和工序质量控制为基本原则化、程序化和量化管理。二、开工条件控制2.1开工条件控制按下列程序进行:(1)向施工单位进行监理工作交底。(2)审批施工单位报送施工办法筹划。(3)施工质量保证体系检查承认。(4)组织设计交底。(5)移送测量控制网点,审签施工单位施工控制网点施测成果。

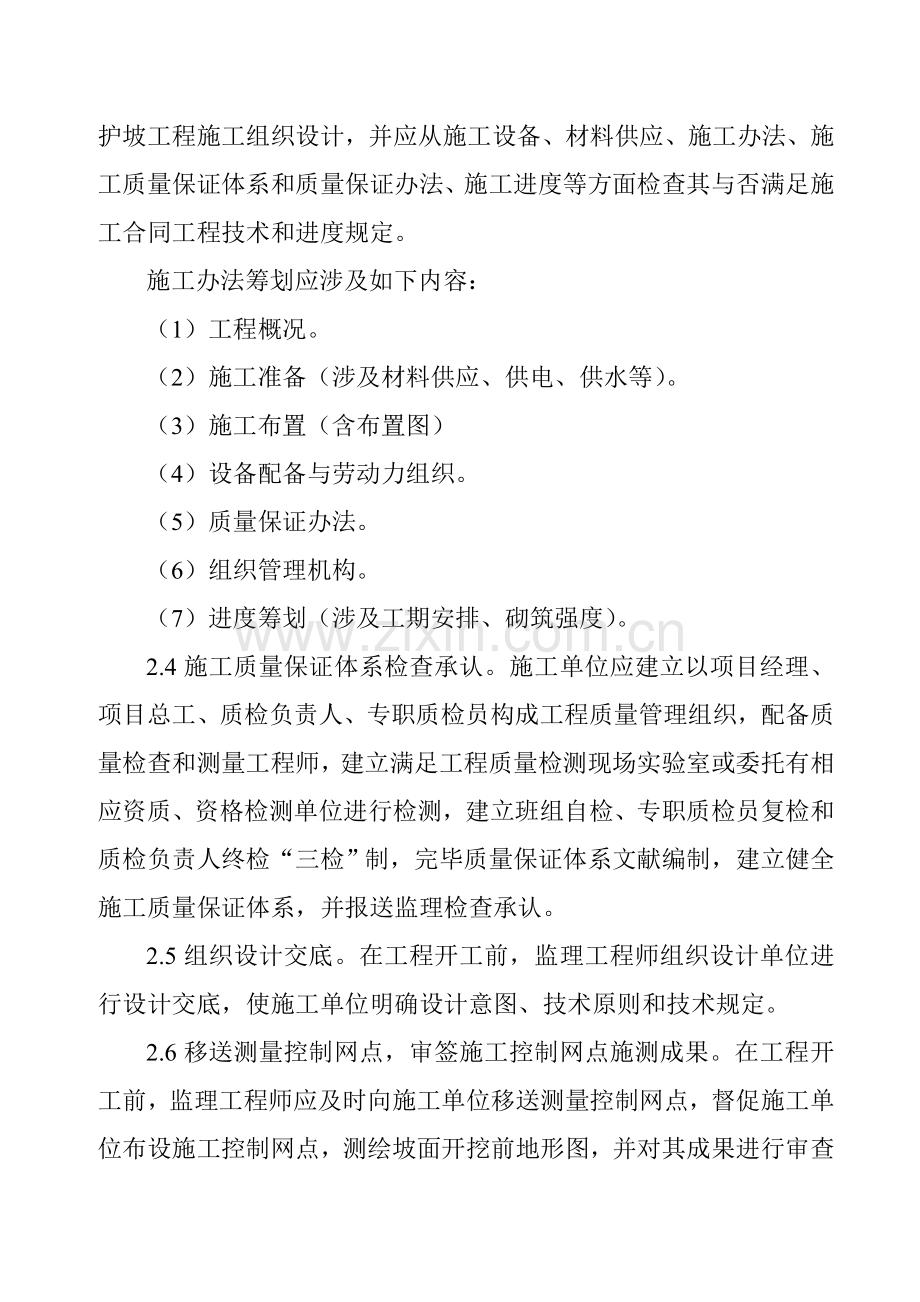

2、(6)检查施工条件。(7)签发开工允许证。2.2明确监理例行程序。下发监理作业表格;明确工程质量、进度、投资监理签证程序;明确监理办公室与施工单位之间函件、文献、报表等公文手续;明确工程例会召开地点、时间、会议议程等。2.3督促施工单位依照设计文献、施工合同及工地现场实际提交护坡工程施工组织设计,并应从施工设备、材料供应、施工办法、施工质量保证体系和质量保证办法、施工进度等方面检查其与否满足施工合同工程技术和进度规定。施工办法筹划应涉及如下内容:(1)工程概况。(2)施工准备(涉及材料供应、供电、供水等)。(3)施工布置(含布置图)(4)设备配备与劳动力组织。(5)质量保证办法。(6)组织管理

3、机构。(7)进度筹划(涉及工期安排、砌筑强度)。2.4施工质量保证体系检查承认。施工单位应建立以项目经理、项目总工、质检负责人、专职质检员构成工程质量管理组织,配备质量检查和测量工程师,建立满足工程质量检测现场实验室或委托有相应资质、资格检测单位进行检测,建立班组自检、专职质检员复检和质检负责人终检“三检”制,完毕质量保证体系文献编制,建立健全施工质量保证体系,并报送监理检查承认。2.5组织设计交底。在工程开工前,监理工程师组织设计单位进行设计交底,使施工单位明确设计意图、技术原则和技术规定。2.6移送测量控制网点,审签施工控制网点施测成果。在工程开工前,监理工程师应及时向施工单位移送测量控制

4、网点,督促施工单位布设施工控制网点,测绘坡面开挖前地形图,并对其成果进行审查和校验。2.7检查施工条件(1)施工设备进场查验。施工单位根据施工强度选用适当施工设备,按施工承包合同规定组织进场,并向监理报送进场设备报验单。监理工程师应检查施工设备与否满足施工工期、施工强度和施工质量规定。未经监理工程师检查批准施工设备不得在工程中使用。未经监理工程师书面批准,施工设备不得撤离施工现场。(2)施工准备检查。在施工前,施工单位应平整好施工现场,修筑施工临建设施、建立起供电、供水系统,满足正常生产需要。(3)原材料检查和砂浆、混凝土配合比审批。工程开工前7d,施工单位应对拟采用水泥、砂、碎石、块石、施工

5、用水,进行随机抽样检查(必要时应有监理人员参加)和砂浆、混凝土配合比设计实验,并向监理报送原材料进场报验单和砂资料、混凝土配合比设计实验报告。监理工程师应检查水泥出厂检查报告(第一次还应检查水泥产品生产允许证)、施工单位水泥、砂石料、块石抽检报告和检测单位资质、资格,必要时还应进行监理抽样检测。未经监理工程师签证批准材料和砂浆、混凝土配合比不得在工程中使用。2.8签发开工允许证。上述施工单位报送报审材料连同审签意见单一式四份经施工单位项目经理或总工订立并加盖公章后报送监理,监理在7d内返回审签意见单一份,审签意见涉及“照此执行”、“按意见修改后执行”、“修改后重新报送”3种。除非审签意见为“修

6、改后重新报送”,否则施工单位即可向监理报送开工申请报告,监理将在收到开工申请24h内签发工程开工允许证。2.9如果施工单位未能按期向监理报送开工所必须材料,由此导致施工工期延误和其她损失,均由施工单位承担合同责任。施工单位在期限内未收到监理审签意见单或批复文献,可视为已报经审视批准。三、施工过程控制在施工过程中,监理工程师应督促施工单位按照批准施工办法筹划和合同技术规程规范按章作业,严格执行工序质量“三检”制,上道工序未经监理工程师检查签证,下一道工序禁止开工。监理工程师还应对作业工序进行巡视、跟踪、检查和记录,发现违背技术规程规范作业,可采用口头违规警告、书面违规警告直至指令返工、停工等方式

7、予以制止。3.1土方削坡3.1.1机械土方开挖验收。在人工削坡前,为防止坡面超、欠挖,监理工程师应督促施工单位对坡面机械开挖工序进行全过程监控,在施工单位自检合格后,才容许其进行人工削坡。3.1.2人工削坡控制:(1)在测量监理工程师和施工单位测量人员测控下,在坡面上放样桩和样坡。削坡时,施工单位质检人员应全过程监测,测量员则应对削坡后坡面位置、高程等控制参数进行及时检查,防止坡面超、欠挖。(2)当原坡面较低或坡面属整修加固工程,原护坡坡面存在局部塌陷、跌窝、吊坎、滑挫及松动等,需少量填方时,应一方面清除表面腐值土、草根、杂物等,待监理工程师对基面验收签证后,再用指定土料分层(松土20cm)回

8、填夯实。回填应稍高于削坡面,再用人工削整到设计位置。(3)削坡时,如发现流动粉砂层,且地下水比较丰时,施工单位应做好记录,即时报监理工程师核转项目法人或设计单位,联系进行局部换基解决。(4)削坡弃土一定要运到指定弃土场,禁止向江河中堆弃。(5)对坡面上设立脚槽、导滤层、排水沟等基槽,应在削坡时一次挖成。基槽开挖前应按设计规定放线,并报经监理工程师校验。挖后经自检合格,应及时告知监理工程师组织进行隐蔽工程验收签证。3.2.3质量检查:(1)在施工过程中,施工单位应对工序质量进行“三检”,合格后填报工序质量检查合格证,报监理工程师现场检查签证。检查内容涉及:坡面削整边界控制点、线位置、坡度、平整度

9、;基槽基面开挖位置、高程、断面尺寸;曲面、曲线几何尺寸与坡面平顺状况等。检测数量为:每个单元工程每个检测项目沿堤轴线方向每1020m应不少于一种点次。未经监理工程师签证基槽、坡面不得进行下道工序施工。(2)在削坡过程中,现场监理人员应巡回检查,督促施工单位质检负责人、质检员、施工员加强现场质量管理,做好质量检查工作。监理人员应对前款检查内容进行抽查,发现问题及时向施工单位指出,并督促其解决。3.2砂石垫层铺设:3.2.1垫层基面验收:在垫层铺设前,垫层基面表层腐植土、草皮、杂物、垃圾等均应清除,基面应平整,并应按设计规定进行夯实。上道工序削坡、开槽等设计位置、高程、断面尺寸应已经监理工程师验收

10、合格。在基面未得到监理工程师验收签证之前,不得进行垫层施工。3.2.2砂石垫层材料签证。施工单位应对砂石垫层材料进行监理工程师见证下检测(每1000m3取样1组),必要时,监理工程师应进行监理抽样送检。砂石粒径、级配应符合设计规定。执层材料未经监理工程师签证不得用于工程施工。3.2.3垫层铺设:(1)垫层应按设计图示厚度、范畴和材料规定分层铺设。垫层料铺设应平整、密实、厚度均匀。当设计图对垫层料没有明示时,执层料应按15cm厚,粒径520mm砂石铺设。(2)排水孔下垫层应严格按设计图示规定分层铺筑。当设计图纸没有明确规定期,施工单位应按反滤层设计,报监理工程师审签后实行。(3)垫层铺设前,应做

11、好场地排水,高好样桩,备足垫层料;应由坡底逐级向上铺设,不得从高处顺坡倾倒;已铺筑好垫层料应及时进行上层护坡施工,禁止人车通行。(4)铺设大面积坡面砂石垫层时,应自下而上,分层铺设,并随砌石面增高分段上升,分段进行检查签证。3.2.4质量检查:(1)在施工过程中,施工单位应对工序质量进行“三检”,合格后填报工序质量检查合格证,报监理工程师现场检查签证。检查内容涉及:铺设垫层位置、高程,铺设办法、铺设厚度(每20m2没一种测点)、施工中垫层保护状况等。垫层未经监理工程师签证不得进行下道工序施工。(2)在垫层铺设过程中,现场监理人员应巡回检查,做好质量检查工作。监理人员对垫层厚度应随时进行抽检,发

12、现问题及时向施工单位指出,并督促其解决。3.3混凝土预制块护坡:(1)施工单位应建立原材料进场、检查和使用记录制度。混凝土原材料质量控制按混凝土工程监理实行细则和堤防工程建筑材料质量监理实行细则关于规定执行。(2)混凝土预制场预制按混凝土铰链沉排护岸工程监理实行细则中3.2条“混凝土板预制”规定执行。3.3.2混凝土预制块砌筑:(1)基面验收。在预制块砌筑前,上道工序垫层(含导滤沟等)应已通过隐蔽工程验收签证,否则,不得进行预制块砌筑施工。(2)混凝土预制块铺设:1)铺设前,应在坡面上设立纵向、横向、斜向砌体坡面控制线,以保证预制块铺设整洁和表面平整度符合设计规定。2)为保证大面积整体平整度和

13、外观质量,预制块铺设应在较大面积上同步进行。普通同一分隔构造区内应一次开工,或80100m长为一段,不可分段太窄。铺设应从下往上顺序进行,铺设缝宽23cm。铺后预制块应平整、稳定、纵、横、斜各方向缝线应整洁划一。3)铺设时,凡发展预制块边角破损或有裂缝,一律不得使用。在坡面上应采用人工搬运,不得从坡上往下滚,以免导致人身安全事故和预制块破裂。4)在预制块铺设完毕毕后,施工单位应进行分块(在一种单元范畴内)检查。自检合格后,报监理工程师现场检查签证。预制块铺设未经监理工程师检查签证,不得对预制块间缝隙进行砂浆封填。(3)砂浆质量控制:1)砂浆配合比应在工程开工前经实验拟定,并报经监理工程师批准。

14、配合比应采用重量比。在拦和场,配合比要有明显标牌,便于执行和检查。在现场应备磅秤,便于对使用容器进行率定。2)砂浆普通规定用砂浆搅拌机搅拌,搅拌时间不少于2min。砂浆数量很少时,才容许人工拌和。砂浆应拌和均匀,一次拌料应在其初凝之前使用完毕。3)砂浆强度试件取样:规定施工单位每工作班应至少取一组试件,试件在搅拌机出料口随机取样制作。监理工程师应进行监理抽样检测,其数量以不超过施工单位取样10控制。(4)砂浆封填和勾缝:1)封填和勾缝前应将铺设好预制块坡面清扫干净,清除预制块间预留缝内杂物、泥土或过厚砂石;湿润预制块坡面,特别是预留缝要充分湿润。2)封填应按筹划从下到上从一侧到另一侧,有组织地

15、进行。砂浆应填满,不得有空、松或用砂、石代填现象。填满后应勾缝,勾缝应自然、缝面清洁平整,不应超过预制块平面,勾缝表面应无裂缝。3)砂浆应用灰桶一类容器盛用,不得将砂浆散落在坡面上,更不得在坡面上拌浆。4)养护。砂浆勾缝12h左右后应及时养护。养护时间不应少于3d,养护期间应保证砌体和缝面湿润。3.3.3质量检查:(1)在施工过程中,施工单位应对各工序质量进行“三检”,合格后填报工序质量检查合格证,报监理工程师现场检查签证。检查内容涉及:混凝土和砂浆配合比、强度、浇筑办法及震捣;混凝土预制块密实限度,表面有无蜂窝、麻面、漏浆,几何尺寸、表面光滑度及平整度状况;混凝土预制块铺砌稳定性、勾缝质量、

16、缝线规则以养护状况;混凝土预制块坡面构造尺寸、坡比,表面平整度、坡面整体平顺状况等。其中在每个混凝土预块护坡单元工程中,坡面平整质量检测数量为:沿堤轴线方向每1020m应不少于一种点次。未经监理工程师签证预制块护坡工程不得进行计量支付。(2)在施工过程中,现场监理人员应巡回检查,督促施工单位质检负责人、质检员、施工员加强现场质量管理,做好质量检查工作。监理人员应对前款检查内容进行抽查,发现问题及时向施工单位指出,并督促其解决。(3)现场监理工程师批示返工部位拆除后,施工单位应告知监理工程师进行拆除范畴复查。复查经签证后,才可重新砌筑。对于返工整治告知下达后,施工单位不认真执行,监理工程师及时向

17、总监理工程师报告,请示项目法人批准签发停工整治令。3.4浆砌石护坡:3.4.1基面验收。在浆砌石砌筑前,上道工序垫层和墙类砌体基槽而应已通过隐蔽工程验收签证,否则,不得进行浆砌石砌筑施工。3.4.2原材料质量控制:(1)块石料:必要选用质地坚硬、不易风化、没有裂缝且大体方正岩石。石料抗水性、抗冻性、抗压强度等均应符合全同技术规定规定。用于砌体表面石料必要有一种用作砌体表面平整面。石料场选定后,施工单位应告知监理工程师到石料场进行考察。各选定石料场块石均应进行进场前材质检查,必要时,监理工程师应进行见证取样、见证送样或进行监理抽检。未经监理工程师审签批准块石料不得进场使用。(2)水泥:所选水泥品

18、种及其强度级别应符合设计规定。每批进场水泥必要有产品出厂合格证、检查报告单。每批次进场水泥都必要取样送检,若同一批次进量较大时,每200t水泥应送检一组,必要时,监理工程师应对水泥检查进行见证取样、见证送样或进行监理抽检。每批进场水泥使用前,施工单位应向监理报送进场水泥报验单,待监理工程师审签后,才干用于工程。(3)水:必要满足JGJ63混凝土拌和物用水原则规定。(4)砂:应符合水工混凝土用砂规定。3.4.3砂浆质量控制:砂浆质量控制应符合本细则3.3.2条(3)款之规定。3.4.4浆砌石砌筑:(1)砌筑前,应在坡面上设立纵向和横向砌体坡面线,以保证砌体厚度和表面平整度符合设计规定。(2)浆砌块石体必要采用铺浆法砌筑。砌筑时,应先铺砂浆后砌筑,石块应分层卧砌,上、下错缝,内外搭砌,砌立稳定。相邻工作段砌筑高差应不不不大于1.2m,每层应大体找平,分段位置应尽量设在沉降缝或伸缩缝处。(3)在铺砂浆之前,石料应洒水湿润,使其表面充分吸取,但不得有残留积水。砌体基本第一层石块应将大面向下。砌体第一层及其转角、交叉与洞穴、孔口等处,均应选用较大平整毛石。(4)所有石块均放在新拌砂浆上,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
