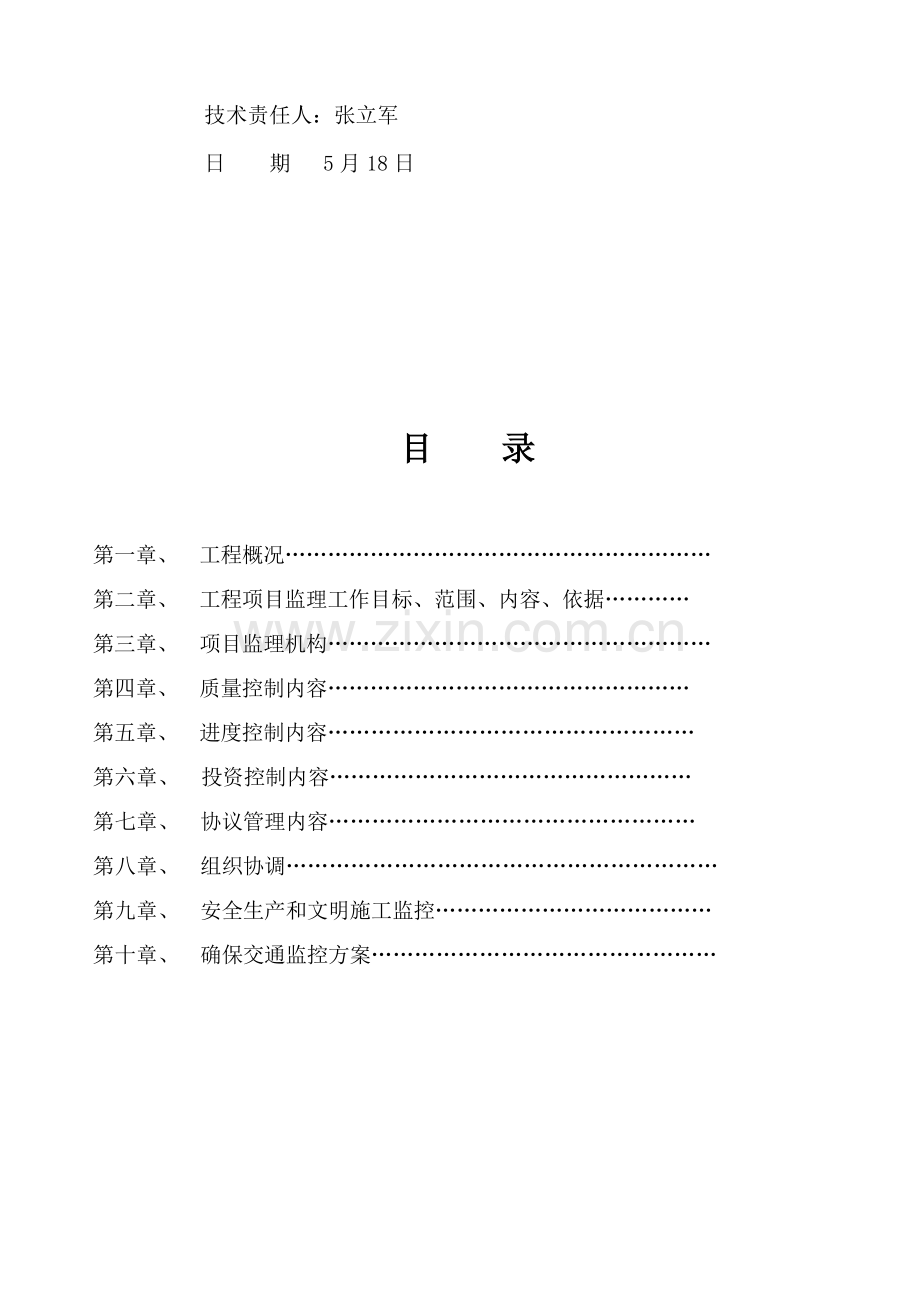

1、监 理 规划工程名称:东莞市麻涌镇八达路市政工程建设单位:麻涌镇计划建设办公室监理单位:东莞市粤建监理工程 编 制 人:秦朝晖 (总监理工程师)技术责任人:张立军日 期 5月18日目 录 第一章、 工程概况第二章、 工程项目监理工作目标、范围、内容、依据 第三章、 项目监理机构 第四章、 质量控制内容第五章、 进度控制内容 第六章、 投资控制内容 第七章、 协议管理内容 第八章、 组织协调第九章、 安全生产和文明施工监控第十章、 确保交通监控方案第一章、工程概况一、工程概况1、工程名称:东莞市麻涌镇八达路市政工程2、建设地点:麻一村、麻二小区、麻三村区域3、建设单位:麻涌镇计划建设办公室4、监

2、理单位:东莞市粤建监理工程 5、施工单位:湖南星大建设集团6、结构类型:刚性水泥砼路面7、建设规模: 本工程道路分A、B两条路线,A线施工长度为1434.4m,宽36m;B线施工长度为420.9m,宽25m。8、监理服务期限:8个月 9、工程总投资: 2256 万元。10. 东莞市麻涌镇八达路此次设计分A、B两路线,A线起于已建成主干路西延线,止于计划主干路东海大道,途中有两处计划水域,设计一号桥、二号桥跨越;B线起于A线(桩号为AK0+857.497)处,止于已建路(桩号为BK0+440.902),该路为城市级主干路,兼顾为中心小学服务。A路线全长1521.934m,近期双向4车道,双幅路,

3、车行道各宽8.5m,中间7.0m中央绿化带,两侧人行道各宽2.0m,两侧边绿化带各宽4.0m,远期为双向六车道,单幅路,取消中间分隔带,车行道总宽24.0m,中间1.0m双黄线分隔交通流,道路红线宽36.0m, 此次施工长度为1434.374m(即AK1+450)止。因终点和东海大道平交成T字型路口,进口道两车道满足交通流组织要求,不需拓宽,按城市道路交通计划设计规范(GB50522-95),出口道自缘石半径端点向前30-60m为展宽段,故此次设计预留自出口道缘石半径端点向前约32m为展宽段,方便于东海大道设计时依据高峰小时交通量大小对该交叉口渠化拓宽设计,提升交叉口通行能力;故将桩号为AK1

4、+450定为施工终点;B路线全长440.902m,双向四车道,车行道宽16.0m,两侧人行道各宽2.0m,两侧边绿化带各宽2.5m,道路红线宽25.0m,和计划路十字相交,应甲方意见,本路口暂不拓宽渠化,但此次仅施工到平面图上施工止线止。11.路面结构设计具体详见路面结构图、总体路面结构组成以下:11.1机动车道面层:24cmC35水泥混凝土(设计弯拉强度4.5MPa)基层l 20cm5水泥稳定石屑(顶面许可弯沉值76.8X0.01mm)l 15cm4水泥稳定石屑(顶面许可弯沉值152.3X0.01mm)底基层l 20cm素石粉调平层(顶面许可弯沉值205.2X0.01mm)l 50cm石渣(

5、顶面许可弯沉值256.7X0.01mm)l 土基 回弹模量30Mpa(顶面许可弯沉值330X0.01mm)2)本工程行车道面层采取24cm厚(设计弯拉强度为4.5MPa)水泥混凝土路面,其抗弯拉模量Ec=28000MPa。3)混凝土板块划分基础尺寸详见路面结构图,交叉口板块尺寸可合适调整,以满足规范、规程为准。4)路面结构层材料及要求 水泥混凝土面层 面层采取等厚式水泥混凝土板,水泥混凝土由水泥、粗集料、细集料、水及外加剂等组成,最大水灰比不超出0.46,坍落度11.5cm。 水泥采取52.5号一般硅酸盐水泥,其物理性质及化学成份应满足国家现行标准要求。粗集料应质地坚硬、耐久、洁净,且符合相关

6、要求对级配要求。石料等级大于级,压碎值应小于15,针、片状颗粒含量小于15,含泥量(冲洗法)小于0.2,硫化物及硫酸盐含量(折算为S03)小于1。 细集料应质地坚硬、耐久、洁净,且符合相关要求对级配要求。细度模数应在2.5以上,含泥量(冲洗法)小于2,硫化物及硫酸盐含量(折算为S03)小于0.5。粗、细集料颗粒级配必需满足规范要求,清洗集料、拌和混凝土及养生用水为可饮用水。 水泥稳定级配碎石基层、水泥稳定石屑底基层5%水泥稳定石屑基层混合料7天浸水抗压强度应大于3.0MPa;4%水泥稳定石屑底基层混合料7天浸水抗压强度应大于2.0MPa;水泥为32.5号或42.5号一般硅酸盐水泥,并应尽可能选

7、择标号较低(32.5号)、终凝时间较长(6h以上)水泥。碎石集料压碎值小于30。水泥稳定基层及底基层理论设计配合比:20cm5水泥稳定石屑(重量比):5:30:6515cm4%水泥稳定石屑(重量比):4:33:63其施工最终配合比应经过试验调整以满足设计弯沉值及7天浸水抗压强度要求确定。其它未尽技术指标应符合公路路面基层施工技术规范(JTJ034-)要求。 接缝纵缝:纵缝分纵向缩缝和纵向施工缝,通常路段于路面行车道分界线处设置纵缝,通常纵缝长5.0m,每0.75m设拉杆一根,拉杆采取14螺纹钢筋,长0.7m。横缝:按甲方意图通常横缝采取假缝型式,靠桥头胀缝采取设传力杆假缝型式,传力杆采取16光

8、圆钢筋,长0.5m,间距0.4m。胀缝:和桥头衔接时设置,胀缝设置传力杆,传力杆采取30光圆钢筋,长0.5m,间距0.3m。横向施工缝:通常情况下浇筑混凝土施工每500m设置一条横向施工缝,施工单位可依据施工进度自行调整。若浇筑混凝土过程中因故中止浇筑时,必需设置横向施工缝,其位置宜设在胀缝或横缩缝处,设在横向缩缝处施工缝采取平缝加传力杆型。11.2人行道结构25cm25cm5cm C30预制水泥砼彩色方砖1:3水泥砂浆卧底 2cm4%水泥稳定石屑 15cm土基压实93%(重型压实标准)11.3路缘石和平道牙边侧采取高出路面0.15m路缘石,中央绿化带采取高出路面0.25m路缘石。平道牙宽0.

9、10m。交通渠化岛采取高出路面0.20m路缘石。路缘石采取C30预制混凝土、平道牙采取C25预制混凝土。规格详见路面结构图11.4和西延线刚性路面相接处纵向接头处理详见路面结构图四;11.5水泥混凝土混合料中粗集料宜选择岩浆岩,不要采取石灰岩。11.6水泥混凝土板施工程序:安装模板安设传力杆混凝土拌和和运输混凝土摊铺和震捣接缝筑做表面整修混凝土养生和填缝11.7其它检验标准应满足市政道路工程质量检验评定标准(CJJ1-90)及城市道路路基工程施工及验收规范(CJJ44-91)要求。12.路基设计12.1路基填筑:本工程以填方为主,所经地段为耕地,耕植土不宜用于填筑路基,需进行场地清理后方可填筑

10、,(场地清理应清除拟建场地内多种杂草、蕉根、垃圾、腐殖土等)填料应选择符合路基规范要求填料,填料应选择级配良好粗颗粒砂性土(如中粗砂、砂砾、山皮土、山皮石等);对于采取砂性土中中粗砂填筑路基,路基外包50cm厚粘土,详见路面结构图。12.2边坡坡度:填方段:1:1.512.3边坡防护:通常路段采取铺草皮护坡;过河涌采取抛石+浆砌片石+铺草皮、鱼塘路段采取浆砌片石护坡,详见路基防护设计图。12.4路基压实度要求: 路堤应分层填筑,均匀压实,路基压实度应满足表1要求。 路基压实度标准(重型) 表1项目分类路面底面以下深度(cm)压实度(%)填 方 路 基上路床03095下路床308095上路堤80

11、15093下路堤150以下9012.5通常地段路基基底处理: (1) 路堤填筑前,应对工程拟建场地进行场地清理。 (2) 当路堤底部为松散填土时,路堤填筑前也应翻挖后再回填。且分层压实。压实度不低于表1标准。 (3) 当路堤基底为软基时,除应按软基处理方法处理后再行路堤填筑施工,粉喷桩软基处理,其空钻部分灌中粗砂。新发觉软基立即通知甲方及设计现场查看后,另行处理。第二章、工程项目监理工作目标、范围、内容、依据一、工程项目监理工作目标和范围(1)工程项目监理工作目标1、安全控制目标:无安全责任事故2、质量控制目标:按国家验收规范一次性合格3、进度控制目标:控制在施工协议工期内4、投资控制目标:按

12、业主确定投资目标控制(2)工程项目监理工作范围包含道路工程、桥梁工程、交通工程预埋管线、雨、污水工程、电力电信工程过路预埋管线及照明工程(路灯为甲供材料),具体以招标图纸及工程量清单所含内容为准全过程监理。 (3)监理工作内容 根据建设工程监理规范要求,在工程施工阶段监理工作内容关键能够分为六个部分: 进度控制、质量控制、造价控制、协议管理、信息和资料管理、施工现场协调工作。 依据上述工作内容及国家建设行政主管部门要求监理程序,本工程监理工作具体内容分列以下:1、帮助建设单位参与工程施工招标工作,必需时对承包单位 及各分包单位资质、信誉和完成工程任务能力进行审查。2、帮助建设单位和承包单位签署

13、承包协议,审查总包和分包单 位分包协议。3、参与建设单位组织设计交底和图纸会审。4、审查施工单位编制施工组织设计和关键分项分部工程施工组织专题设计方案,审查关键工序技术方法和技术交底,并监督实施。5、依据总工期要求,审查承包单位及分包单位编制施工进度计划,在施工过程中按动态控制原理立即对施工进度计划进行调整,以确保总进度目标实现。6、督促施工单位按计划要求快速、有效、有序地做好工程开工准备,复核现场开工条件,含有开工条件后,由总监理工程师立即下达正式开工通知书。7、督促施工单位立即做好多种进度保障工作如劳动保障、设备机具保障、材料保障、技术保障、水电保障等工作,确保正常施工作业需要。8、督促施

14、工单位建立健全质量确保体系,并在整个施工过程中检验质保小组开展工作情况。督促并帮助施工单位完善技术管理制度和落实多种质量确保方法。9、依据国家相关要求及监理企业要求,编写本工程监理计划。10、督促施工单位在施工过程中严格按各类现行施工验收规范、质量评定验收标准、设计文件、设备产品说明书、各专业相关技术 要求、施工作业指导书等技术文件,科学地组织施工。11、编制本工程各专业质量控制细则,严格对工程质量进行监控,关键部位和工序要实施旁站监理。对各分项工程和隐蔽工程质量进行核验,签认验收单。未经验收、签认,施工单位不得进 行下一道工序施工。对施工单位不按设计文件施工或违反规范规程情况,下达监理通知,

15、责令其立即整改或办理签发工程返工、停工指令。12、严格把好进场材料质量检验关。建立对进场材料、半 成品、成品及设备质量检验验收制度。13、制订本工程多种材料定价及签署供货协议要求,尤其对装饰、电气、水卫材料等品种较繁杂材料,要实施样品对样,建设样品陈列室并对照样品实施现场验收,严防出现以次充好,鱼目混珠等不良现象发生。14、参与建设过程中关键技术方法讨论。15、主持重大质量事故分析及处理意见讨论,汇总各方意见后提出监理汇报,经同意后督促实施。16、审查设计变更,对变更进行技术条件、造价改变、工序衔 接等方面具体分析,提出实施意见,报建设单位同意后组织实施,并做好设计变更相关经济签证及对应协调工

16、作。17、做好造价控制工作,降低工程造价,维护建设单位正当权益。认真审查施工预决算,审核每个月进度报表,签署审核意见及工程拨款凭证,转报建设单位,作为拨付进度款依据,平时注意搜集相关决算多种资料。18、负责办理经济签证工作,经建设单位认可签字后,作为进入决算依据。19、认真做好协议管理工作,监督施工单位、供给商严格推行 工程承包协议及供货协议,负责处理索赔及违约等事宜。20、建立完整工程建设监理档案。21、对施工单位工程技术资料进行定时检验,以确保这些资料完整、真实可靠。督促施工单位按城建档案管理要求,对工程技术资料进行汇总、整理、归档。22、对施工现场作业安全进行监督,落实防护方法,督促施工

17、单位搞好现场安全、文明施工管理工作。23、建立例会制度,每个月末和建设单位共同负责召开工程协调会议及负责周末工程调度会召集,写出会议纪要。负责协调会或 调度会决定相关事项落实和反馈。每个月向建设单位提交监理月 报,总结当月工程情况,对工程建设中存在问题提出监理提议。逐日做好监理日志统计。24、对施工单位提出工程完工汇报由总监理工程师签署意见。监理单位对工程进行质量评定,提出工程质量评定汇报。工程完工验收工作由建设单位组织实施。监理单位参与完工验收工作,填写 好完工初验审查表和做好其它工作。25、参与质监部门核定工程质量。26、审查工程完工结算。27、撰写监理工作总结。28、督促施工单位办理完工

18、移交手续。29、在工程保修期内,负责检验工程情况,对使用过程中产生工程质量问题进行认定,按施工协议要求内容督促承包单位进行保修。30、 按协议及其它相关要求应由监理单位承接其它监理业务。 二、项目监理部监理工作依据及实施监理过程中遵照标准2.1 监理工作依据1、国家、广东省及东莞市相关工程建设法律、法规、标准及项目审批文件;2、和建设工程项目相关规范、标准、设计文件、技术资料。包含设计施工图纸、工程联络单和工程地质勘察汇报;3、本企业相关管理文件及要求等;4、建设工程委托监理协议;5、建设工程施工承包协议;6、被同意监理计划;7、被同意施工组织和专题施工方案;8、公路路面基层施工技术规范JTJ

19、 034;9、公路工程施工监理规范JTJ 07795;10、建筑边坡支护技术规范DB50/5018;11、混凝土结构工程施工质量验收规范(GB50204)12、公路工程质量检验评定标准(JTJ07198)13、钢纤维混凝土结构技术规范14、市政道路工程质量检验评定标准(JJ190)15、给水排水管道工程施工及质量验收规范(GB5026897)16、城市道路照明工程施工及验收规程(CJJ89,J120)17、城市道路路基工程施工验收规范(CJJ4491)18、组合钢模板技术规范(50214)19、建筑工程施工质量统一验收标准(GB50300)20、钢筋焊接及验收规程(JGJ1896)21、混凝土

20、强度检验和评定标准(GBJ10787)22、公路桥涵施工技术规范(JTJ41)23、建筑边坡支护技术规范2.2 监理实施过程中应遵照标准:1、质量第一、安全第一。进度服从质量、服从安全;2、监理工作要坚持“以人为本”标准。只有全体监理人员振奋精神、尽职尽责、努力工作,树立高标准工作目标才能有高质量监理结果;3、坚持标准,坚持工作结果高标准,工作中坚持以理服人;4、推行责任制。任务和责任要进行分解,落实到人。实施责任追究制,果断实施质量责任终生制;5、监理过程中要坚持公正、公平、科学工作标准;6、监理工作以事先、事中控制为主,树立风险意识,防患于未然。把进度、质量、安全等方面问题消除在萌芽状态;

21、7、监理和服务相结合,以服务促监理。第三章、项目监理机构(一)、监理组织机构图:项目监理部是东莞粤建监理工程驻地实施机构,实施总监理工程师负责制,依据本工程特点拟设项目监理部组织机构框架图以下:总监理工程师市政专业监理工程师市政监理员造价工程师 (二)监理人员表监理人员表本监理部实施总监理工程师负责制,驻场监理工程师含有技术职称和 丰富监理经验,思想作风和业务能力过硬。监理机构建立后,将严格执 行监理工作制度,监理人员严格遵守监理工程师守则监理工程师职业道德,遵照遵法、诚信、公正、科学准则,认真完成监理工作任务。监理人员一览表姓名性别年纪职称执业证书及岗位证书拟任岗位秦朝晖女42工程师总监曹永

22、州男44工程师市政专业监理工程师肖永福男32助工市政监理员(三)、监理人员岗位职责1、 总监理工程师应推行以下职责:(1)、确定项目监理机构人员分工和岗位职责;(2)、主持编写项目监理计划、审批项目监理实施细则,并负责管理项目监理机构日常工作;(3)、审查分包单位资质,并提出审查意见;(4)检验和监督人员工作,依据工程项目标进展情况可进行人员调配,对不称职人员应调换其工作;(5)、主持监理工作会议,签发项目监理机构文件和指令;(6)、审定承包单位提交开工汇报、施工组织设计、技术方案、进度计划;(7)、审核签署承包单位申请、支付证书和完工结算;(8)、审查和处理工程变更;(9)、主持或参与工程质

23、量事故调查;(10)、调解建设单位和承包单位协议争议,处理索赔、审批工程延期;(11)、组织编写并签发监理月报、监理工作阶段汇报、专题汇报和项目监理工作总结;(12)、审核签认分部工程和单位工程质量检验评定资料,审查承包单位完工申请,组织监理人员对待验收工程项目进行质量检验,参与工程项目标完工验收;(13)、主持整理工程项目标监理资料。2、总监理工程师代表应推行以下职责:(1)、负责总监理工程师指定或交办监理工作;(2)、按总监理工程师授权,行使总监理工程师部分职责和权力。3、总监理工程师不得将下列工作委托总监理工程师代表:(1)、主持编写项目监理计划、审批项目监理实施细则;(2)、签发工程开

24、工/复工报审表、工程暂停令、工程款支付证书、工程完工报验单;(3)、审核签认完工结算;(4)、调解建设单位和承包单位协议争议、处理索赔,审批工程延期;(5)、依据工程项目标进展情况进行监理人员调配,调换不称职监理人员。4、专业监理工程师应推行以下职责:(1)、负责编制本专业监理实施细则;(2)、负责本专业监理工作具体实施;(3)、组织、指导、检验和监督本专业监理员工作,当人员需要调整时,向总监理工程师提出提议;(4)、审查承包单位提交包含本专业计划、方案、申请、变更,并向监理工程师提出汇报;(5)、负责本专业分项工程验收及隐蔽工程验收;(6)、定时向总监理工程师提交本、专业监理工作实施情况汇报

25、,对重大问题立即向总监理工程师汇报和请示;(7)、依据本专业监理工作实施情况做好监理日志;(8)、负责本专业监理资料搜集、汇总及整理,参与编写监理月报;(9)、核查进场材料、设备、构配件原始凭证、检测汇报等质量证实文件及其质量情况,依据实际情况认为有必需时对进场材料、设备、构配件进行平行检验,合格时给予签认;(10)、负责本专业工程计量工作,审核工程计量数据和原始凭证。5、监理员应推行以下职责:(1)、在专业监理工程师指导下开展现场监理工作;(2)、检验承包单位投入工程项目标人力、材料、关键设备及其使用、运行情况,并做好检验统计;(3)、复核或从施工现场直接获取工程计量相关数据并签署原始凭证;

26、(4)、按设计图及相关标准,对承包单位工艺过程或施工工序进行检验和统计,对加工制作及工序施工质量检验结果进行统计;(5)、担任旁站工作,发觉问题立即指出并向专业监理工程师汇报;(6)、做好监理日志和相关监理统计。6、旁站监理人员关键职责:(1)、检验施工单位现场质检人员到岗,特殊工种人员持证上岗和施工机械、建筑材料准备情况。(2)、在现场跟班监督关键部位,关键工序施工实施方案和工程建设强制性标准情况。检验进场建筑材料、建筑构配件、设备和商品砼质量检验汇报等,并可在现场监理、施工单位进行检验或委托含有资格第三方进行复验。做好旁站监理统计和监理日志,保留旁站监理原始资料。7、信息管理员职责(1)、

27、实施总监理工程师指令和交办任务,负责做好分管范围内一切工作。负责天天搜集、阅读各专业监理工程师、监理日志,了解工程进展,掌握工程信息,负责认真填写监理日志。(2)、帮助监理月报编写和多种监理台帐统计工作。(3)、负责监理例会会议记要,整理会议纪要,经总监理工程师审查后分发给相关单位。(4)、负责做好监理部收发文登记工作,按企业统一信息编码进行分类、编号、整理,按程序分送给各相关单位或相关专业员。(5)、负责监理部文件资料保管和借阅,办理借阅手续。(6)、负责现场办公用具、劳保用具及检测仪器、工具保管和领用,办理领用手续。(7)、帮助总监理工程师做好监理部生活后勤工作。负责现场监理人员考勤工作。

28、(四)监理工作制度为了使监理工作愈加规范化、标准化、使监理管理工作有章可循,特制订本制度。(一)、协议管理制度:1、坚持协议依法性、公正性和严谨性。2、项目监理组组员应熟悉本项目标监理协议,按协议和国家相关要求处理问题。3、监理协议需要修改和补充时应按协议程序办事。(二)、图纸会审制度:工程项目开工前,由各专业组织学习、审查施工图纸,审查并预见施工及设备安装微弱步骤和隐患,研究确定监理方案和预防控制方法。审查工程洽商和设计变更中技术问题,并按下列程序实施:1、监理单位图纸会审由项目总监理工程师负责,监理人员必需认真熟悉、严格审核图纸,并填写“图纸会审”统计。2、项目总监理工程师、监理人员参与设

29、计交底。关键工程设计交底,由企业总工程师参与。3、在施工及设备安装过程中,发生相关设计变更或洽商变更时,必需由设计单位签发设计变更或洽商统计并由建设单位将变更文件送监理单位。(三)、分包单位资质审查制度:1、总承包单位及设备供货单位必需向监理单位申报其选择分包单位基础情况,并填报“分包单位资质情况核查表”。2、监理单位应审查分包单位资质、经验、能力、信誉、财务等情况,未经 项目总监理工程师签认或经核查不含有负担分包工程能力分包单位,不得 进入现场施工。(四)、施工组织设计、设备安装技术方案审查制度:1、施工及设备安装前,施工单位设备安装单位必需编制施工组织设计和技术方案并填报“施工组织设计(设

30、备安装技术方案)审查表”交监理单位审查。2、项目总监理工程师组织监理人员审查并同意施工组织设计和施工设备安装技术方案。3、在认真审查方案基础上,由项目总监理工程师向监理组组员进行四大交底,即:设计要求交底、施工要求交底、质量标准交底、安全技术方法交底。4、监理人员应严格监督施工单位根据施工组织设计(设备安装方案)组织施工,如发觉未按施工组织设计施工,立即提出监理意见。(五)、原材料、构配件及设备质量审查制度:1、工程及设备安装所需原材料、构配件及设备供给,应符合设计图纸规范、验评标准制订相关管理措施。2、施工单位及设备安装单位负责向监理单位申报原材料、构配件及设备性能和质量情况。3、监理人员应

31、负责检验和审阅施工单位提供材质证实、试验汇报和生产许可证和半成品出厂合格证及生产半成品厂家生产许可证。不准使用不合格材料。4、未经监理单位签认原材料、构配件及设备,施工单位及设备安装单位不能在工程上使用。5、监理单位对影响工程观感和使用功效原材料、构配件及设备实施质量预控。(1)、监理单位向建设单位、施工单位及设备安装单位提出预控项目。(2)、监理单位参与实施预控原材料、构配件及设备考查选型和质量签认工作。6、原材料、构配件应包含:工程所选择材料及设备质量。(六)、工程质量控制制度:1、坚持质量否决权,不合格工程部位必需返工重做,不合格工程不计工程量。2、果断实施国家施工验收规范和工程质量验收

32、制度、验评标准。3、坚持实施单位工程质量岗位责任制、谁施工(谁安装)工程谁负责质量。4、坚持推行样板引路做法。5、施工单位及设备安装单位应立即完成份项、分部工程质量情况分析,其中包含:(1)、分项、分部工程质量验评情况。(2)、制作分项、分工程优良率控制图。(3)、多种试验结果分析。(七)、隐蔽工程和分项、分部工程质量验收制度:1、质量验收根据:自检-复检-抽检-验收程序实施。2、在隐蔽工程和分项、分部工程,验收前,施工单位及设备安装单位应依据 国家验评标准和施工验收规范及市建委相关文件对工程进行自检,自检合格 后将质量确保资料及自检质量评定报送项目监理组。3、项目监理组收到施工单位及设备安装

33、单位相关资料后,立即在施工单位及设备安装单位自检基础上组织核查,核查无误后,方可办理隐蔽、验收签证。4、未经签认隐蔽工程及分项工程不得进行下道工序施工。(八)、工程质量整改、工程暂停施工和复工管理制度:1、监理人员对施工过程中发觉通常质量问题应立即口头通知施工单位相关人员进行整改,并做好监理统计。2、对较大质量问题或工程隐患,应立即下发书面“整改通知单”,整改后施工单位应上报项目监理组复查、签证。3、因工程质量问题监理人员在取得建设单位同意情况下可下达工程“工程 暂停令”,该“指令”需经项目总监理工程师同意。如来不及事前争得建设 单位同意,项目总监理工程师需在工程“工程暂停指令”下达后二十四小

34、时 之内,向建设单位汇报。4、施工单位及设备安装单位接到停工指令后,必需在二十四小时之内写出整改方案,报项目监理组审查。5、施工单位及设备安装单位提出“复工申请”,应同时提交书面整改结果报项目监理组审查,经核查确定停工原因消除后,由项目总监理工程师签发“复工指令”。(九)、混凝土及砂浆试块制作、留置组数及养护应符合国家施工规范要求。施工单位现场制作试块时,监理人员应进行抽查。1、施工单位应分别留置标养及同条件养护试块并应在试块养护期满后三天之内将试压结果报送监理单位。2、混凝土及砂浆标准养护试块强度是验收钢筋砼和砌筑工程质量关键依据。项目监理组在未接到标准养护试块强度汇报单情况下,不得签认施工

35、部位质量等级。3、若在施工过程中,我方对试块产生怀疑,可采取回弹仪对现场砼进行测试,假如在施工过程中施工单位管理不善或提前拆模,我单位可采取超声波探伤来测试本工程钢筋砼结构部分是否受到损坏。在监理过程中可用优异仪器、科学手段对工程进行复检,确保工程质量。(十)、工程计量制度:1、施工单位每个月将“进度工程量统计报表”(一式三份),连同“月工程量统计审核表”报送项目监理组(一式三份)。2、监理人员负责依据“工程质量验收单”进行现场工程量核验、并报送建设单位用做支付施工单位工程款依据,未经监理人员签认工程量,不得支付工程款。3、如施工单位上报工程量和监理单位核验工程量有出入时,以监理数据为准。4、

36、由多个分项工程合成一个分部工程工程量签认标准是:只签认经过监理单位质量验收分项或分部工程工程量,不合格分项、分部工程,不得计算工程量。5、对其它跨越施工或暂不能评定质量告终分项、分部工程,按该分项、分部暂定合格认可其工程量,暂签认不超出已完成工程量50%,其它部分待工程全部完成或质量等级明确后,再签认工程量。(十一)、生产计划管理制度:施工单位及设备安装单位依据工程指挥部或建设单位下达生产布署,编制年、季、月施工进度计划。并将该计划报送项目监理组。1、项目监理组应帮助施工单位及设备安装单位协调处理施工进度计划实施过程中所碰到技术、质量影响原因。2、对生产网络计划依据实际情况立即修正。(十二)、

37、投资监理制度:凡图纸变更或增项工程、新材料、新技术推广、设备定货及选择施工方案均应事先由相关单位进行技术经济对比,报项目监理组审查。其它包含投 资问题,均按投资控制目标及相关要求办理。(十三)、工程监理月报制度:1、项目监理组进驻现场后,应由项目总监理工程师编写该工程监理计划上报建设单位。2、项目监理组根据要求“工程监理月报范本目录”要求,于每个月25日前向企业报头本工程监理月报,经企业监理部审核、总监理工程师签印、于次月5日前将监理月报送交建设单位。(十四)、工程完工验收制度:1、项目总监理工程师负责组织监理人员、施工单位及设备安装单位及各相关单位对完工工程进行初步验收。2、完工初验条件是:

38、(1)、工程达成完工标准或完成协议项目条款要求。(2)、施工单位及设备安装单位对完工工程质量已进行自检自评,并达成合格及其以上标准。(3)、项目监理组向企业提交完工初验汇报。3、依据项目监理组提交完工初验汇报,由企业总工程师负责组织各专业监理人员参与工程完工复验,并核定单位工程质量等级。4、工程完工复验完成后,由企业监理部向市质量监督总站申报完工核验,及签发单位工程质量等级证书。(十五)、监理档案管理制度:1、监理单位应建立单位工程监理档案。2、监理单位应在单位工程完工后30天内向建设单位提交以下监理档案资料:(1)、实施工程及设备安装监理前期工作,监理计划、监理实施细则、监理交底等。(2)、

39、实施监理过程中积累资料,即:监理程序控制一整套表格。(3)、质量控制抽查评定资料。(4)、监理过程中,多种会议纪要、通知、汇报及和建设单位、施工单位及设备安装单位来往文件等。(5)、工程监理过程照片及录相资料。(6)、完工验收资料、质量等级证书。3、单位工程完工后,监理企业应整理保留以下监理资料:(1)、监理协议、质量协议约定书、授权书、监理计划、监理细则、监理交底、质量控制关键点及方法等。(2)、实施监理过程中填写全套监理程序控制表格。(3)、质量控制抽查评定资料。(4)、施工单位及设备安装单位上报质保资料及完工验收资料、质量等级证书。(5)、监理过程中多种会议纪要、通知、汇报及和建设单位、

40、施工单位及设备安装单位来往文件等。(6)、企业下发多种文件。(7)、工程监理过程照片及录相资料。(十六)、安全监理制度工程监理单位和监理工程师应该按法律、法规和工程建设强制性标准实 施监理,并对建设工程安全生产负担监理责任。依据建设工程安全生产管理条理,制订以下安全监理制度:1、监理人员应强化安全意识,熟悉安全常识。2、施工准备阶段安全监理工作:(1)、帮助建设单位和施工单位签署工程项目施工安全协议书;(2)、审查专业分包和劳务分包单位资质;(3)、审查各特种工种上岗证,督促施工单位雇佣含有安全生产基础知识一线操作人员;(4)、督促施工单位建立、健全施工现场安全生产体系,督促施工单位检验各分包

41、单位安全生产制度;(5)、审查施工单位编制施工组织设计、安全技术方法、高危作业安全 施工方法和施工现场应急抢险预案,施工单位应该在施工组织设计中编制安 全技术方法和施工现场临时用电方案,对于一定规模危险性较大分部、分项工程必需编制专题施工方案,并附安全验算结果;(6)、督促施工单位逐层做好安全交底工作。3、施工过程中安全监理工作(1)、监督施工单位根据工程建设强制性和专题安全施工方案组织施工,阻止违规施工作业;(2)、施工过程中高危作业等进行巡视检验,发觉问题立即整改;(3)、完善多种安全方法,确保安全生产。第四章、质量控制本节中关键是指施工阶段工程质量控制1 质量控制目标 本工程质量控制目标

42、是:经过对施工准备阶段、施工阶段、完工验收阶段及保修阶段进行全过程控制;经过对参与施工单位及 人员资质把关和审查;经过对建筑及施工材料、设备、施工机械和机具检验;经过对施工方案和方法、施工环境实施全方面制, 达成监理协议要求和相关要求预期质量目标,工程质量等级必需 达成一次性验收合格标准。2 工程质量控制标准2.1 坚持“百年大计,质量第一”标准。在监理过程中, 坚持严格要求,一丝不苟;2.2 预防为主,关键抓好事前控制,防患于未然,把施工中质量问题消亡在萌芽状态。质量控制实施动态管理,跟踪监控;2.3 坚持质量标准,用数据分析说明质量实况,严格实施质量检验评定标准和验收标准;2.4 在处理质

43、量问题过程中,坚持公正、科学、遵法职业道德,尊重事实,尊重科学,实事求是,秉公办事,以理服人,热忱帮助;2.5 妥善处理好质量、进度、造价三要素之间相互制约和促进辨证关系。3 施工阶段工程控制依据3.1各相关协议文件及依据协议文件编制设计文件、技术要求;3.2协议要求采取相关施工规范、操作规程及验收规程;3.3工程所使用材料及产品相关技术标准;3.4相关试验取样技术标准及试验操作规程;3.5本企业制订相关管理要求,技术文件;3.6项目监理扣编制监理计划及相关专业监理实施细则。4 本工程质量控制关键内容4.1 建筑物定位:包含标准轴线、定位轴经、标高等控制内容;桩基质量控制.4.2 基坑开挖及清

44、理:包含基坑定位、尺寸、标高,开挖过程中预防超挖、边坡稳定、基底及边坡清理、渗水处理。如基坑底 为岩基或部分岩基,应包含断层,软弱夹层、裂隙水处理、不均匀沉降等控制内容。4.3 模板工程:包含位置(轴线)、尺寸、标高、稳定性、刚度、内部清理、模板接缝等质量控制内容。4.4 钢筋工程:包含钢筋品种、规格、尺寸、标高、搭接 度、保护层、钢筋焊接和机械连接、编排位置及除锈等控制内容。4.5 预埋预留:包含预埋件型号及规格、预留孔尺寸、预埋 预留位置、安装牢靠和稳定程度、保护方法等内容。4.6 混凝土搅拌及浇筑:包含原材料品种及规格、配合比、试验室配合比试块、试压标号、坍落度、底板大面积混凝土骨料温

45、度控制、外加剂百分比;浇筑层厚度、振捣、浇筑间歇时间、施工缝、积水和泌水处理、埋设件保护、后浇带、表面平整度、麻面、蜂窝、孔洞、露筋、裂缝、密实性、强度,底板大致积混凝土水化热控制及内外温度层控制等质量控制内容。4.7 防水作业:依据防水设计确定。4.8 回填:包含回填土质量、密实度、防水层保护等内 容。4.9 内部设备设施因还未提交施工图、质量控制内容暂缺。4.10 绿化景观:花木规格、存活率及景观造型5 施工阶段工程质量控制程序:6 工程质量事前控制6.1 对施工承包单位资质审查(通常在招标阶段进行, 以后对分包单位资质审查亦依此内容进行);1、企业注册证书及等级(要求交验相关证件);2、关键施工安装经历和业绩;3、技术力量简况;4、施工机具装备简况;5、对近期已完成或在建工程进行实地考察;6、资金或财务情况;7、推行协议信誉程度统计。6.2 对工程使用原材料、构配件质量控制;6.3 现场开工前检验。检验是否含有开工条件,开工后能 否确保不间断连续施工,能否确保质量。6.4 参与或组织技术交底和图纸会审,对图纸会审统计进行签认。6.5 审核施工组织设计。6.6 编制“监理计划”,确定质量控制目标、标准、程序、方法和方法。编制

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
