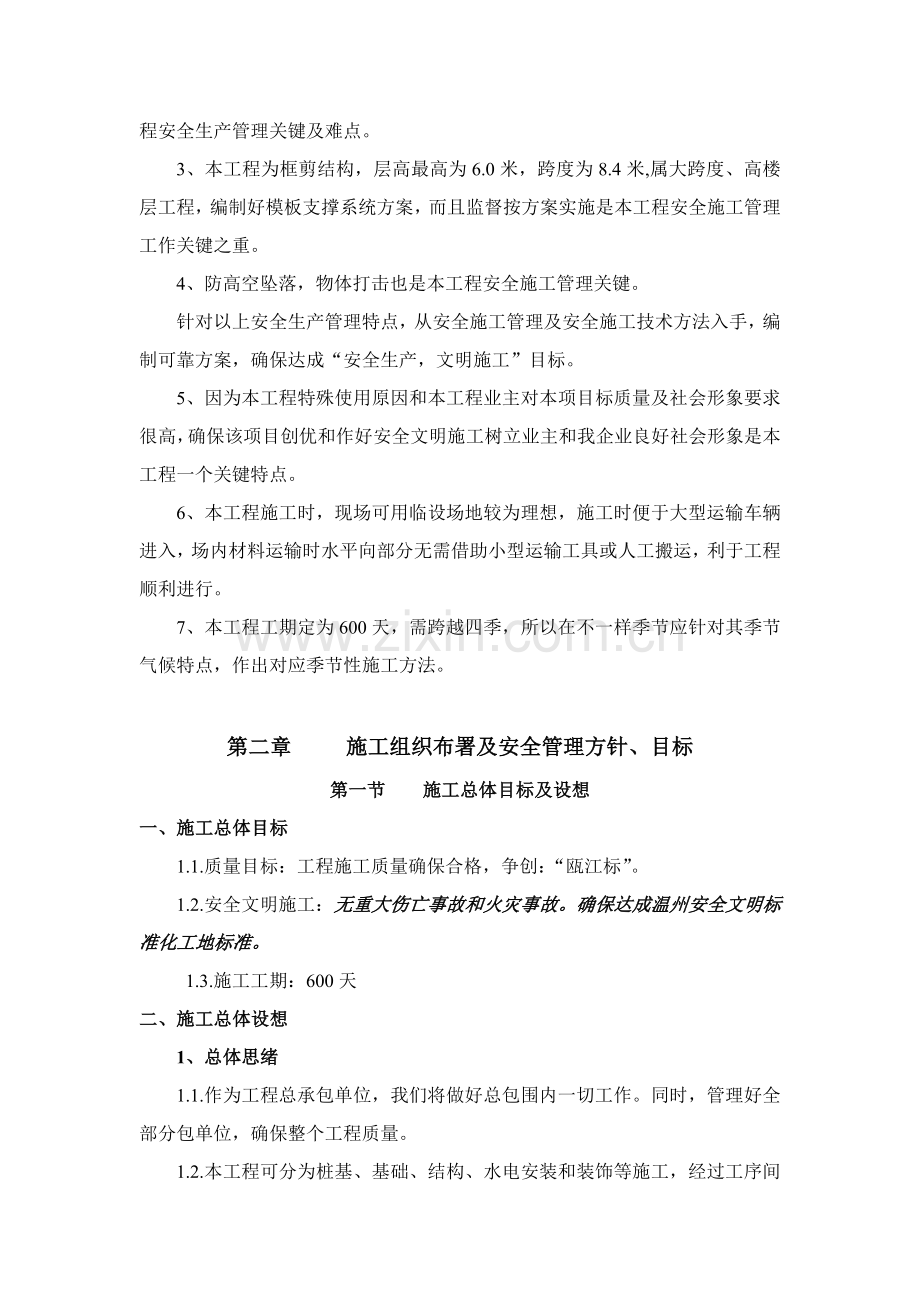

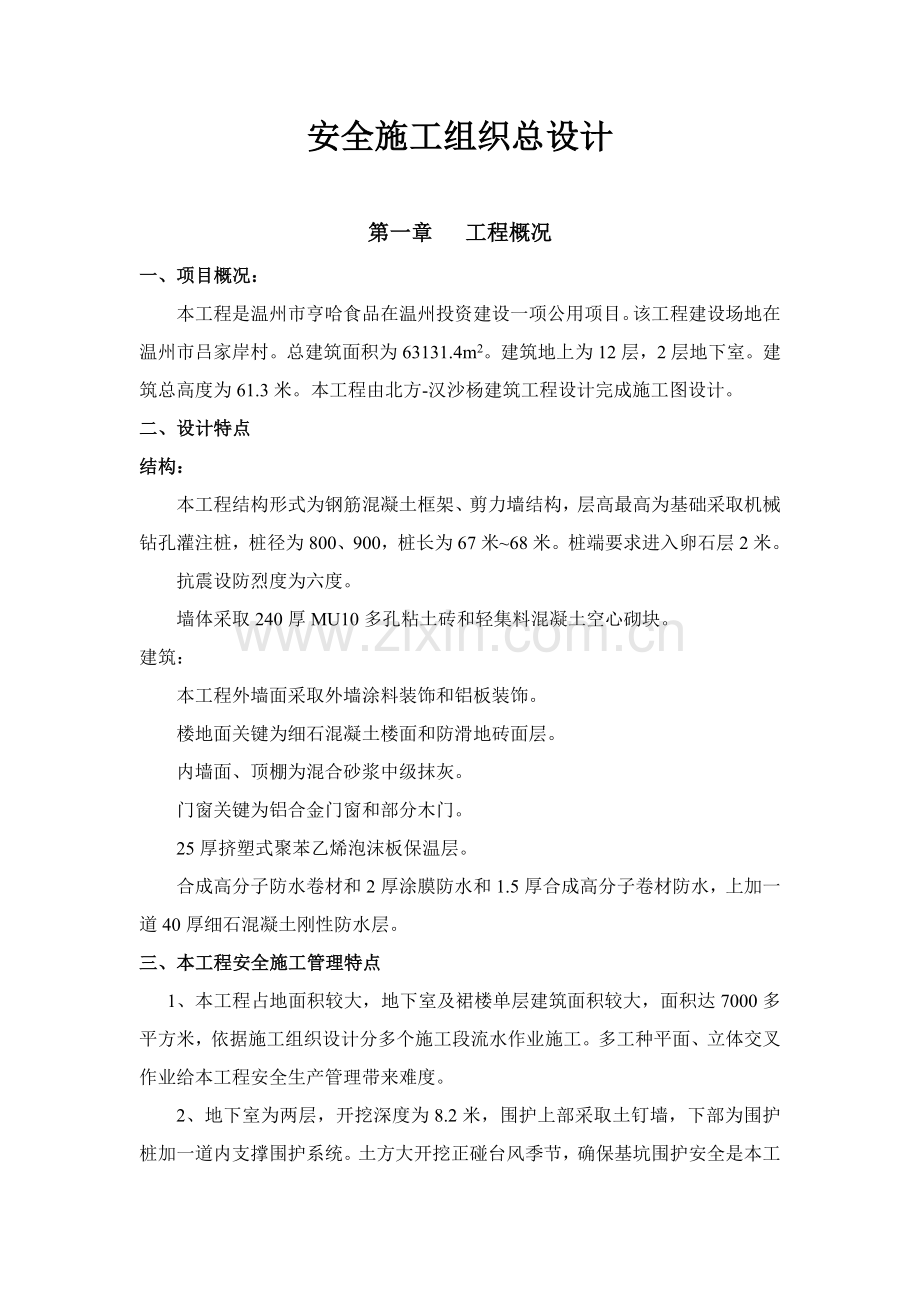

第一章 工程概况
一、项目概况:
本工程是温州市亨哈食品在温州投资建设一项公用项目。该工程建设场地在温州市吕家岸村。总建筑面积为63131.4m2。建筑地上为12层,2层地下室。建筑总高度为61.3米。本工程由北方-汉沙杨建筑工程设计完成施工图设计。
二、设计特点
结构:
本工程结构形式为钢筋混凝土框架、剪力墙结构,层高最高为基础采取机械钻孔灌注桩,桩径为800、900,桩长为67米~68米。桩端要求进入卵石层2米。
抗震设防烈度为六度。
墙体采取240厚MU10多孔粘土砖和轻集料混凝土空心砌块。
建筑:
本工程外墙面采取外墙涂料装饰和铝板装饰。
楼地面关键为细石混凝土楼面和防滑地砖面层。
内墙面、顶棚为混合砂浆中级抹灰。
门窗关键为铝合金门窗和部分木门。
25厚挤塑式聚苯乙烯泡沫板保温层。
合成高分子防水卷材和2厚涂膜防水和1.5厚合成高分子卷材防水,上加一道40厚细石混凝土刚性防水层。
三、本工程安全施工管理特点
1、本工程占地面积较大,地下室及裙楼单层建筑面积较大,面积达7000多平方米,依据施工组织设计分多个施工段流水作业施工。多工种平面、立体交叉作业给本工程安全生产管理带来难度。
2、地下室为两层,开挖深度为8.2米,围护上部采取土钉墙,下部为围护桩加一道内支撑围护系统。土方大开挖正碰台风季节,确保基坑围护安全是本工程安全生产管理关键及难点。
3、本工程为框剪结构,层高最高为6.0米,跨度为8.4米,属大跨度、高楼层工程,编制好模板支撑系统方案,而且监督按方案实施是本工程安全施工管理工作关键之重。
4、防高空坠落,物体打击也是本工程安全施工管理关键。
针对以上安全生产管理特点,从安全施工管理及安全施工技术方法入手,编制可靠方案,确保达成“安全生产,文明施工”目标。
5、因为本工程特殊使用原因和本工程业主对本项目标质量及社会形象要求很高,确保该项目创优和作好安全文明施工树立业主和我企业良好社会形象是本工程一个关键特点。
6、本工程施工时,现场可用临设场地较为理想,施工时便于大型运输车辆进入,场内材料运输时水平向部分无需借助小型运输工具或人工搬运,利于工程顺利进行。
7、本工程工期定为600天,需跨越四季,所以在不一样季节应针对其季节气候特点,作出对应季节性施工方法。
第二章 施工组织布署及安全管理方针、目标
第一节 施工总体目标及设想
一、施工总体目标
1.1.质量目标:工程施工质量确保合格,争创:“瓯江标”。
1.2.安全文明施工:无重大伤亡事故和火灾事故。确保达成温州安全文明标准化工地标准。
1.3.施工工期:600天
二、施工总体设想
1、总体思绪
1.1.作为工程总承包单位,我们将做好总包围内一切工作。同时,管理好全部分包单位,确保整个工程质量。
1.2.本工程可分为桩基、基础、结构、水电安装和装饰等施工,经过工序间合理搭接、平衡协调及计划调度,紧密地组织成一体。
1.3.本工程施工期间以工程质量及进度为控制点,一切施工协调管理即人、材、物应首先满足该区域,以确保施工总进度计划。
1.4.组织计划施工内容有土建工程、水电、消防、装饰等工程,为加紧施工进度,对于这此施工内容应实施充足交叉施工,作为总包我们将编制一份绸密确实施工进度网络计划,并抓住其中关键线路。各分包施工单位,包含指定分包单位均服从使总进度计划。
2、施工工艺设想
2.1.流水段划分:依据该工程具体情况,施工从地下室开始分为三段(按后浇带)组织不等节拍流水施工(施工段划分详见附图)。
2.2.机械设备安排:依据本工程特点和工期要求,对施工机械设备作以下考虑配置。共部署两台塔吊,两台施工电梯,并设置二个混凝土搅拌站。场内配置两套钢筋和模板施工机具。用于各部分施工。
2.3.外墙脚手架:1-5层全部采取双排落地式钢筋外脚手架,上面采取挑脚手架。
2.4.模板体系:桩梁模板采取九合板模板。楼板底模采取20mm双面附膜防水胶合板(黑色模板)。支撑体系采取钢管支撑体系,模板阴阳用双面胶密封。
2.5.钢筋加工在现场进行,现场绑扎。
2.6.混凝土考虑使用商品混凝土,使用泵送浇捣工艺。
2.7门窗在专业加工厂加工,加工完成后运至现场安装。
2.8.外墙涂料拟分包给专业企业完成施工,我企业负责总包管理,负担总包责任。
第二节 施工布署
一、施工组织布署
1、调派企业善于攻坚,作风顽强,有丰富类似工程施工经验骨干项目经理组织班组进行施工管理,抽调企业专业创优作业班组进场作业。
2、施工以土建进程为主,水、电设备安装及其它工程配合土建进程施工。
3、整个工程分结构施工期,设备安装和粗装饰施工期,设备调试和粗装饰施工期,经过平衡协调及调度,紧密地组织成一体。
4、结构施工期以基础、主体和装修结构为进度控制关键路线,一切施工协调管理即人、材、物首先满足结构施工,加强施工协调,确保结构进度计划。
5、各工种无条件服从施工总进度计划。
6、作好进度动态管理,利用PROJECT专业软件进行工期优化安排和调整。
二、任务划分:
本工程由本企业实施总承包。对部分专业性较强安装工程如:消防、暖通、智能、等由分包单位施工,本企业实施总承包管理。
三、施工程序:
施工准备→测量定位→打桩→围护系统 →(灰线)验线→挖土施工→凿桩→垫层施工(桩测试)→地下室→上部结构→回填土→室内外装饰→装饰扫尾→室外总体→完工验收。(各专业安装穿插土建施工)
四、各分部施工布署
1、基础施工
基础钢筋、模板、砖采取塔吊(塔吊在土方大开挖前安装)运入工作面,砼采取自然养护。
模板以九合板为主结合黑色木模板,地梁采取砖胎模成型,钢筋先扎梁再插桩钢筋,柱筋底部加设三道桩箍筋。柱筋上部使用钢管排架固定,预防混凝土浇注时产生桩筋移位。
2、上部结构
上部结构施工:模板均采取九合板,上部结构钢筋先绑扎柱筋,再绑扎梁板筋,故模板伴随钢筋次序,先支梁模,再铺平板及柱模。砼浇捣采取泵送混凝土,简易布料管布料,一层浇筑一次。
砼结构施工至10层,砌体开始自下至上砌筑。
3、装饰工程:
室内装饰待室外墙体主面找出墙身中心线、垂直线后,以此基线为依据进行外门窗门窗框安装,然后进行内墙塌饼、冲筋、门窗柱梁等护角线,再开始内粉,待墙面干燥后方可精装饰施工。
外墙装饰:主体结构封顶后,按墙面饰要求,至上而下进行阴阳弹线、挂线、找准垂直线,严格按图纸要求图案进行实施。
第三节 安全管理方针、目标关键内容及项目安全生产管理机构
一、安全管理方针
安全第一预防为主安全生产目标确保无重大工伤事故、杜绝死亡事故,轻伤频率控制在千分之一以内。
二、对本工程规针模和特点,以项目经理为首,由现场经理、安全员、专业责任工程师,各分包单位等各方面管理人员组成安全确保体系。
三、安全教育程序
四、组织安全活动
五、安全检验
检验内容
检验形式
参与人员
考评
备注
分包安全管理
定时
安全总监
月考评统计
检验分包单位自检统计
外脚手架
定时
安全总监会同责任工程师分包单位
周考评统计
三宝、四口防护
定时
安全总监同分包单位
周考评统计
施工用电
定时
安全总监同分包单位
周考评统计
分包单位日检
垂直运输机
定时
安全总监同分包单位
周考评统计
租赁企业日检
塔吊
定时
安全总监同分包单位
周考评统计
租赁企业日检
作业人员行为和施工作业层
日检
安全总监同分包单位
日检统计
现场指令,限期整改
施工面机具
日检
安全总监同分包单位
日检统计
责任工程师检验分包自检统计
六、安全管理制度
序号
类别
制度名称
1
岗位管理
安全生产组织制度
2
安全生产责任制度
3
安全生产教育培训制度
4
安全生产岗位制度
5
安全生产值班制度
6
特种作业人员和外协力量管理制度
7
安全生产奖惩制度
8
方法管理
安全技术方法编制和审批制度
9
安全技术方法实施管理制度
10
安全技术方法总结和评价制度
11
投入和物质管理
安全设备、设施和方法费用编制和审批制度
12
劳动保护用具购入(添置)、发放、和管理制度
13
特种劳动防护用具定点使用管理制度
14
日常管理
安全生产检验制度
15
安全生产验收制度
16
安全生产交接班制度
17
安全事故处理和安全整改工作立案制度
18
安全和伤亡事故汇报、统计制度
19
安全生产资料归档和管理制度
七、项目部安全管理机构人员名单
依据工程特点和规模,组建以项目经理为首安全生产管理班子,名单以下:
组长:虞小明
副组长:苏连生 蔡建鹏
组员:郑铜霖 胡建忠 蔡建楚 张克强 余章龙 董长清 喻文军
安全生产管理机构图
第四节 施工现场平面部署及临时设施部署
一、现场条件
该工程在温州大道南面,吕家岸河道和水丰桥河道之间场地上。场内需要填筑简易道路。场外道路条件很好,材料运输比较方便,场地平整已完成,水电均接至现场周围。现场含有很好施工条件。
本场地整体呈不规则形状,因为本工程地下室较大,在地下室施工阶段,场内可利用场地仅为主楼北面部分,所以工程所需临时性设施需要在场地北面统一计划安排。地下完成后各临时场地标准上不做过多变动,以后施工场地应该能很好满足施工需要。详见平面部署图及《临时设施搭设方案》。
二、周围围界设置
为实现现场封闭施工,封闭管理及创建文明标化工地需要,将现场施工可用地范围周围,用砖砌墙作围墙。围墙高度为2.5米,围界内外形象设计根据温州市文明标化工地创建相关要求实施。
三、现场进出口设置
充足考虑到最大程度地利用好场地,满足职员进出材料运输需要,同时结合现场周围道路可利用性,因考虑到现场个体情况,在现场西北侧和东北侧各设置一处大门,由场外温州大道进入。大门宽度和高度及形象设计根据施工要求和创建市级文明标化工地要求实施。
四、办公生活区和施工区计划
因地下室施工阶段施工场地狭小,办公区根据工程需要安排在场内东北侧进门口部分场地,工人生活区关键安排在办公区东面。
主体施工阶段,在建筑物中间及西边场地部署施工必需关键加工场、物料堆场。堆场及加工场安排根据施工区域进行划分安排。库房等临时设施安排在场地西南侧。各区域间用钢管护栏作显著分隔,临时建筑物周围做绿化带,以满足安全文明施工需要和为创建市级文明标化工地发明条件。
五、办公生活设施部署
在施工场地南侧建筑二层砖混结构临时房,作为办公及宿舍,共40间,开间为3.6*6m,层高为3米,中级抹灰,地面铺地砖。在场地西侧建两层轻钢结构临时房,作为职员食堂,面积为300M2,二层为管理人员宿舍,同时配置标化厕所、试块养护室、配电房等辅助设施。为满足文明标化工地创建要求,现场所理计划,场内设置五牌二图和绿化草坪等(具体见《临时设施施工方案》)。
第五节:大型机械临时用电、外脚手架、模板支撑系统等策划
一、大型机械
依据本工程规模及结构特点,拟用2台QZ63型塔吊,两台人货电梯处理垂直运输。钢筋机械(弯曲机、调直机、切断机、对焊机)等备两套,以满足施工要求,备2台搅拌机。各大型机具安放位置详见《施工总平面部署图》。
二、临时用电
本工程施工临时用电采取TN-S配电系统,实施三级配电,严格实施“一机、一闸、一漏保”用电标准。全部电缆采取缆沟埋地设置。地下室照明用电采取36V安全电压,具体详见《临时用电方案》
三、外脚手架
本工程总建筑高度为61.30米,依据企业实际情况,外架:1~5层采取落地式钢管脚手架,搭设高度为24米。5层以上采取槽钢([16]悬挑式脚手架,分三架搭设搭设高度最高为15.2米,槽钢分别悬挑在5层、8层、11层。具体详见《脚手架施工专题方案》
四、模板支撑系统
本工程最大层高为6米,最大跨度为8.4米,框架梁、板截面较大(最大为400×2500),模板支撑系统采取满堂钢管脚手架支撑。梁下设两排或三排立杆支撑,详见《模板施工专题方案》。
第三章 施工现场安全施工控制程序
本工程项目部对施工过程中可能影响安全原因进行控制,确保施工生产按安全生产规章制度、操作规程和程序要求进行:
一、开工前准备:
1)进行安全策划、建立安全确保体系。
2)按业主提供资料对施工区及其它影响区域采取对应保护方法。
3)安全计划编制。
a、施工临时用电施工方案
b、地下室结构施工时,基坑边坡稳固监测方案
c、脚手架搭设安全方案
d、塔吊安装安全方案
e、高空作业安全计划
f、其它施工机具使用安全计划
g、创安全文明工地计划
h、桩基安全专题方案
i、雨季安全专题方案
j、临时排水专题方案
k、基坑支护及土方开挖安全专题方案
l、安全事故应抢救援预案
m、防台、防汛、防暑应急方法
n、大型复杂钢结构安装方案
o、超高、大跨度钢筋砼工及预应力钢筋砼结构
p、模板支撑施工方案
4)按安全、文明、卫生、健康要求设置食堂、宿舍、饮用水及卫生设施。
5)施工机械设备、安全设施、设备及防护用具进场计划落实。
6)各类劳动保护技术方法落实。
7)现场安全专业管理、特种作业、经过培训施工人员落实。
8)对从事危险作业职员,必需依法办理意外伤害保险。
二、施工过程控制:
1)对施工过程中各类持证上岗人员资格检验。
2)对施工过程中所需安全设施,设备及防护用具验证。
3)对临时用电设施进行检验、验收。
4)对施工机械、塔吊、井架等起重设备,按要求进行检验、验收,并对设备进行维修,保持机械完好。
5)对脚手架工程,特殊类脚手架搭设按施工组织设计要求要求验收。
6)对专题编制安全技术方法落实检验。
7)对劳动保护技术方法计划落实加以检验,并严格控制职员加班加点。
8)施工作业人员操作前,应由应项目施工责任人以清楚简练方法,如(作业指导书、安全技术交底文本),对施工人员进行安全技术交底,双方签字认可。
9)对施工过程中洞口、临边、高空作业所采取安全防护方法,应要求专员负责搭设和检验,以确保安全可靠。
10)对施工现场环境(现场废水、尘毒、噪声、振动、坠落物)进行有效控制,预防职员受危害,建立良好作业环境。
11)对施工中动用明火采取审批方法,现场消防器材配置及危险物品运输、贮存、使用得到有效管理。
12)督促施工作业人员,做好班后清理工作和对作业区域安全防护设施进行检验。
13)搭设或拆除安全防护设施、脚手架、起重机械或其它设备、设施,如当日未能完成时,应做好局部收尾,并设置临时安全方法。
三、工程项目部应依据安全确保计划中确定危险部位和过程,落实监控人员确定监控方法和方法,实施关键监控,必需时应连续监控。
(1)对监控人员素质、技能加以培训,确保监控人员正当行使职责和权利不受干扰,统计监控结果并立即反馈到相关部门。
(2)应把危险性较大悬空作业、起重机械安装和拆除定为危险作业,实施关键监控。
(3)连续施工过程中安全设施接衔工作,应有专员负责落实。
(4)对事故信息反馈,相关部门按标准相关要求立即处理。
第四章 关键安全管理方法
一、严格按施工规范、安全操作规程作业,遵守安全生产六大纪录,杜绝违章施工,消除安全隐患,确保安全生产。
二、新工人上岗作业前,必需进行三级教育:工种变换技术教育,各工种安全操作规程教育,及季节性安全教育;对每个进行体格检验,要求特殊工种作业人员一律必需持证上岗。
三、建立各级安全生产责任制,明确各级安全生产管理职责,对分包单位班组签署安全生产责任书,每位职员签署安全协议书。
四、工地设置安全管理机构,安全员主持工地全方面安全管理工作,做好安全生产台帐及统计,掌握安全生产动态,组织班组人员进行安全学习,安全教育指导下级人员安全管理、消除隐患、加强防范方法。
五、成立以管理人员及各班组长为主安全管理小组,班组长任在职安全员,要求对本班组人员进行“三上岗,一讲评”教育和统计组织本班组人员学习本工种安全技术操作规程,提升班组人员第二安全意识、自工保护意识,以现事故隐患能立即处理,确保本班组施工安全。
六、严格把关,对安全设施材料必需严格检验,按标准进行验收,对于不符合材料,要果断进行抵制使用,对于达成报废标准材料(钢丝绳、吊钩、安全网等)一律做报废处理,对于能修复使用,必需重新进行检验,合格后方可投入使用。
七、建立安全生产定时检验制度,确定时间,对多种安全检验查出隐患,进行逐项登记,对安全生产动态分析。分析原因,以加强对安全生产上管理,同时,发出隐患整改通知单,实施“定人、定进、定方法”,对隐患立即整改,以立即消除隐患。
八、编制一系列罚款细则,对于经过三令五申,再教育不遵章守纪者,进行严厉处罚。
九、每个月对班组安全生产情况进行总结评选,根据建筑施工安全检验工标准,奖优罚劣,提升安全生产工作管理水平,预防伤亡事故发生,实施安全检验工作标准化、规范化。
十、对工程中发生伤亡进行统计,对每件事故认真按“三不放过”标准进行处理。
十一、针对高层建筑施工中多发生事故,高处坠落,提出针对性方法,以杜绝同类事故再次发生。
第五章 施工安全防护关键技术方法
一、基础防护
1、依据本工程土方开挖较深特点,委托温州勘测研究院对基坑围护系统进行设计。围护系统上部采取喷锚,下部为围护桩加一道内支撑支撑系统。在土方开挖期间委托有资质单位编制《基坑围护变形监测方案》,并进行监测。在现场预备足够应急物资,如:砂袋、木桩等。编制具体《基坑围护施工及土方开挖专题方案》,并邀请教授论证方案可靠性,认真按方案组织施工,编制应急预案,出现险情立即采取补救方法。
2、基础挖土均设在夜间作业,在基础四面设大矿灯,局部采取碘钨灯照明,以确保夜间作业亮度。
3、挖土机在作业过程中必需认真按操作规程进行作业,土面铺设路基板,预防土松下陷现象,在作业歇工闪做好防坡工作,以确保土体不塌方。
4、汽车进出由专员进行指挥,组织保洁队伍,门口沿真北路铺设草包,对每辆轮胎进行认真清扫、冲冼,确保道路清洁。
5、依据基坑挖掘情况,立即做好基坑边四面护,设置围护栏杆,挂设安全网作封闭施工,上下设置登高扶梯(具体见基坑围护示意图)。
6、在基坑四面及扶梯入口和醍目地方设警告牌、标志牌。
二、脚手架搭设和防护
本工种脚架采取双排脚手架和整体式自动爬架,具体方法见脚手架搭设单项施工方案。
三、“三宝、四口”安全防护方法
1、预留洞口:
1)边长或直径20~50mm洞口,可利用钢混凝土板内扣或固定板防护。
2)50~150 cm洞口,可利用钢筋混凝土内钢筋贯穿洞构防护网,网格大于20cm要另加密,上铺毛竹或木板并固定牢靠,预防物体打击事故。
3)150cm以上洞口四面庆设防护拦,洞口下张拉安全平网。具体做法见附图。
2、电梯井口:
1)电梯井口设置固定防护门,高度小于1.8m,且涂有安全色标,安全门设置应工具化。
2)电梯井内每层搭设平台,事先在浇捣之前放置预留管子,待模板拆除后,立即用φ48钢管穿入上铺毛竹片,并绑扎牢靠(具体做法见附图)。
3、梯踏步及休息平台防护:
1)分层施工楼梯口设置临时护栏。
2)楼梯段边设置临时护栏。
3)顶层楼梯口随施工安装正式栏杆或设置临时护栏(具体方法见附图)。
4、楼层边四面防护:
本工程属框架结构,柱宽0.8m×1.1m,间距较大,故在混凝土浇捣时放置和预留洞口或预埋铁,上设置φ48钢管立杠,间距小于2m,设二道防护栏杆。挂设安全密目网要求绑扎牢靠 (具体做法见附图)。
5、高处作业防护:
依据本工程特点,东边有临时设施,间距主楼较近,北边是临时施工人员进出关键通道,故东北边必需搭设防护棚,南边搭设双排架,西边从二层楼地面搭挑平网,网底距下方物体表面不得小于5m,上面每隔三了层固定一道3m宽水平安全网,其它三面(东、北、南)从四层及六层开始搭设。水平安全网接口处必需连接严密,和建筑物间隙小于10cm,而且外沿显著高于内沿,支搭水平安全网直至没有高处作业时方可拆除(具体搭设见附图)。
6、通道及通道口防护:
1)通道周围各类洞口及坑槽等处,设置防护设施和安全标志。
2)时刻保持通畅,严禁堆放任何障碍物。
3)人员进出通道口(井架、施工电梯进入通道口),均搭设安全防护棚,长度3~6m宽于入处通道二侧1.0m,棚顶满铺木板或竹芭,并采取双层棚顶,非出入通道二侧必需封严。
4)通道防护搭设见附图。
7、个人防护:
1)上岗作业,必需认真使用安全“三宝”,其“三宝”必需按国家标准检验合格后使用。
安全帽,不得使用缺衬或破损。
安全带,各部件齐全,使用时要求高挂低用,不得打结使用。
安全网,平网、立网质量符合要求,平网必需采取小眼网,立网采取绿色密目网。
各样物件必需有检验合格证及出厂日期等。
2)电焊作业配戴有色防护罩。
3)高空作业穿防滑鞋,扣袖口和脚管。
4)其它工种个人防护严格实施安全操作规程中要求要求。
四、临时用电安全防护方法
1、现场配电室必需由两名临电工负责看管和维修,且配电室必需干燥;
2、现场临电缆应按施工组织设计要求进行暗敷设,埋深不得少于80cm,建立对现场线路、设施定时检验制度,并将检验结果统计存档;
3、配电系统必需实施三级配电管理制度,各类配电箱配置及标识必需符合要求和要求;
4、采取三相五相制接零保护系统,多种电力设备和电力施工机械外壳、机座和底架必需按要求采取可靠接零或接地保护,必需设两极漏电保护装置,塔吊、室外电梯要按要求安装避雷装置;
5、手持电动工具电源线、插头完好,且必需同三级配电箱配合使用,要做到一机一闸,工具外绝缘应完好,维修和保管由专员负责;
6、在通常场所使用220V电源照明设备,必需按要求进行布线和装设灯具,其它下地下室和潮湿环境照明必需采取36V低压照明,电源线使用橡套电缆线,低压9变电线应有防潮防雨设施;
7、电焊机应单独设置开关,其外壳应做接零或接地保护,一次线长度应小于5m,二次线长度应小于30m,并安装防护罩,设置地点应防潮、防雨、防打击。
第六章 施工机械管理
一、施工现场机械安全管理:
1、机械设备安全装置必需齐全,严禁随意拆除机械设备上自动控制械构、限位器等安全装置,和指示、仪表、警报等信号装置。
2、在运转和运行中机械严禁对其进行维修、保养和调整等作业。
3、机械设备必需按时进行保养,严禁超载带病运转。
4、机械设备必需定人定机,作业人员必需身体健康,并经过专业培训考试合格取得相关部门颁发操作证、特殊工种操作证后方可独立操作。
5、严格根据安全操作规程进行作业、严禁违章作业,杜绝违章指挥。
6、作业后,操作人职员不得私自离开工作岗位,或将机械交给非操作人员操作,严禁无关人员进入作业区和操作室。工作中思想集中,严禁洒后操作。
7、机械操作人员和配合作业人员必需按要求穿戴好劳保用具。高空作业必需系安全带。不得穿硬底鞋、拖鞋等,严禁从高处往下投物件。
8、做好机械设备例行保养工作,操作人员要认真填写交接班统计,写明工作内容、台时,机械完好情况。
9、操作人员应熟悉作业环境和施工条件,听从指挥,遵守现场安全规则。
10、当使用机械设备和安全发生矛盾时,必需服从安全要求。
11、在有碍机械安全和人身健康场所作业时,设备应采取对应方法,操作人员必需配置适用安全防护用具。
二、机械管理操作规程
1、塔式起重机:
1)起重机安装、顶升、拆除必需按原厂要求进行,指定安全作业方法,成立有资质安装队进行安装和拆除。
2)安装后,在无荷载情况下,发生塔身和地面垂直度偏差不得超出3/1000。
3)设置专用配电箱,供电电缆无破损。
4)所安装行走、变幅、吊钩高度等限位器和力矩限制等安全装置必需齐全,灵敏有效。
5)作业前关键检验机械结构外部环境和外观情况,各传动机构是否正常,齿轮箱油位是否符合标准,连接螺栓是否有松动,钢丝绳磨损怎样,及穿浇滑轮是否符合要求,电缆是否破损等。
6)电源电压应达成380V,变动范围不得超出正负20V,送电前开启控制开关应在零位,接通电源,检验金属结构部分无漏电后方可上机。
7)空载运转,检验行走、回转、变幅等机构制动器。安全限位、防护装置待确定正常后,方可作业。
8)操作各控制器时,应依次逐层操作,严禁越档进行操作,在变换运转方向时,应将控制器转到零位,待电动机停止转动后再转向另一个方向,操作时努力争取平稳,严禁急停。
9)吊钩提升靠近臂杆顶部,小车行至端点时,应减速慢行或停止移动。
10)作业后应将回转制动放松,小车应移到非工作状态位置,吊钩提升到离臂杆顶端2-3m处。
11)将每个控制开关拨到零位,断开各路开关,关闭操作室门窗,下机后切断电源开关。
12)任何人员上塔帽、吊臂、平衡臂高空部位检验和修理时,必需佩戴安全带。
2、搅拌机:
1)要求有良好排水条件,机旁有水源,机棚内有良好采光、通风、防雨、防冻条件,并不得有积水。
2)机械支脚应平坦、稳固,并保持水平。
3)钢丝绳要求无磨损,卷绳不得少于两圈,传动机构工作装置、制动器等均坚固可靠,确保正常工作。
4)空车运转,检验搅拌筒或搅拌叶转动方向,各工作装置操作、制动、确定正常,方可作业。
5)进料时,严禁用手伸入料斗和机架之间查看和探摸进料情况,运转中不得将工具伸入筒内扒料出料。
6)向筒内加料时,应保持机械运转,添加新料时必需先将筒内混凝土卸出后进行,预防超载。
7)在作业中,如发生故障不能断续运转时,应立即切断电源,将筒内混凝土清理洁净,然后进行检修。
8)作业后,立即将机内清洗洁净,进行机械保养,清理场地,切沁电源,锁好电闸箱,料斗降到料斗坑或升起用链条扣牢。
3、圆盘锯:
1)锯片上方必需安装保险挡板和滴水装置,要锯片后面离齿10-15m处,必需安装弧形楔刀,锯片安装,应保持和轴同心。
2)锯片不得连续缺齿二个,裂缝长度不得超出毫米,裂缝未端应冲裂孔。
3)被锯木料厚度以锯片能露出10~20mm为限,夹持锯片法兰盘直径应为锯片直径1/4。
4)开启后,待转速正常后方可进行锯料,送料时不得将木料左右晃动或高抬,原木要缓缓送料,锯料长度大于500mm,靠近端头时,应用推棍送料。
5)如锯线走偏,应逐步纠正,不得猛敲,以免损坏锯片。
6)操作人中不得站在锯片旋转离心力面上操作,手不得跨越锯片。
7)锯片温度过高时,应用水冷却。
4、手压刨:
1)作业前,检验安全防护装置必需齐全有效。
2)刨料时,手应按在料上面手指必需离开刨口毫米以上,严禁用手在木料后端送料跨越刨口进行铡削。
3)被刨木料厚度小于毫米,长度小于毫米时,应用压板推进,厚度在毫米以上,长度在毫米以下木料,不得在平刨上加工。
4)被刨木料如有破裂或硬节等缺点时,必需处理后再刨。
5)刀片和刀片螺丝厚度、重量必需一至、刀架、夹板必需平整贴紧,合金刀片焊缝高度不得越出刀头,刀片紧固螺丝应嵌入刀片槽内,槽端离刀片不得小于毫米,紧固刀片螺丝时,用刀应均匀一至,不得过松或过紧。
6)机械运转时,不得用手伸进安全挡板里侧去移动挡板或拆除挡板进行刨削,严禁戴手套操作。
5、电焊机:
1)注意初、次级线,不可接错,输入电压必需符合电焊机铭牌要求,严禁接触初级线路带电部分。
2)次级抽头连接铜板必需压紧,接线柱应有垫圈,合闸前检验接线螺帽,螺栓及部件应松动或损坏。
3)移动电焊机时,应切断电源,不得用拖拉电缆方法移动焊机,如焊接中忽然停电,应切断电源。
4)每次使用应注意防护罩有否齐全。
6、对焊机:
1)对焊机应有可靠接地(接零),安置在干燥地面上。
2)作业前,检验机械各部位,确定正常后,方可施焊。
3)施焊前,应依据所焊钢筋截面,调整二次电压,不得焊接超出对焊机要求直径钢筋。
4)断路器接触点,电极应定时光磨,二次电路全部连接螺栓应定时紧固,冷却水温度不得超出40ºC,排水量应依据温度调整。
5)焊接较长钢筋时,应设置托架,配合人员要注意预防火花烫伤。
6)闪光区应设挡板,焊接时无关人员不得入内。
7)冬期施工时,温度不得低于5ºC,作业后,放尽机内冷却水。
7、钢筋机械:
1)机械安装必需坚实稳固,保持水平位置,固定式机械应有可靠基础,移动式机械作业时应楔紧行走轮。
2)室外作业设置机棚,机旁有堆放原料、半成品场地。
3)加工较长钢筋时,应有专员帮扶,并听从操作人员指挥,不得任意推拉。
4)作业后,应堆放好成品,清理场地,切断电源,锁好电闸箱。
8、机械防雷、接地保护:
1)各机械设置防雷及接地保护装置所设置装置必需符合要求。接地螺栓必需牢靠。
2)电阻值必需符合《施工现场临时用电安全技术堆程》JGJ46-88要求,工作接地电阻小于4Ω,防雷装置冲击电阻小于30Ω。接地电阻必需如实填写,做好统计。
9、机械维修和保养:
1)机械维修保养分日常保养和定时保养,对机械要求进行清洁、紧固、润滑、调整、防腐、修换部分易损零件,使机械保持良好状态。
2)要求机修工及机械操作人员立即对机械一些易损部位进行清洗、调整。
3)认真做好台班统计,依据统计对机械进行定时保养。通常按使用情况:一级保养50H,二级保养200H,三级保养600H,四级保养1200H,超出2400H,安排中修,4800H以上进行大修。
4)认真按国家建委提出要求去做:机械技术情况良好,工作能力达成要求要求,操纵机构和安全装置灵敏可靠,搞好设备“十字”作业,清洁、紧固、润滑、调整、防腐,零部件,隶属装置和随机工具完全,设备使用维修统计资料齐全,正确。
5)做好冬季维修和保养,对机械应具体检验,发觉缺点,立即消除。
10、大型施工现场机械设备平面部署见施工总平面图。
第七章 保卫和消防管理
一、保卫工作方法
1、成立保卫工作领导小组,明确职员职责和任务。定时分析施工人员思想情况,做到心中有数,定时对职员进行保卫教育,提升思想认识,一旦发生事故和灾难,做到招之即来,团结奋斗。
2、实施24H值班,巡查护场,对关键部位:仓库、木工棚、办公室、塔吊及成品、半成品严加保卫,预防各类偷窃、破坏案件发生。
3、根据“谁主管,谁负责”标准,确定党政关键领导干部负责保卫工作,建立门卫和巡查护场制度,对财会室及职员宿舍等易发案部位要指定专员管理,预防偷窃案件发生,严禁赌博、酗酒、传输淫秽物品和打架、斗殴。
4、对现场发生多种案件和灾难事故,要立即汇报并保护现场,配合公安机关侦破。
二、消防方法
1、成立义务消防队及消防管理小组,常常检验消防器材,确保消防可靠性,严格根据消防要求实施情况,发觉问题,立即纠正。
2、定时进行教育训练,熟悉防火、灭火知识和消防器材使用方法,做到能防火检验和扑救火灾。
3、严厉实施《中华人民工和国消防条例》和公安部门相关建筑防火基础方法方法,加强消防工作领导,建立义务消防组织。
4、划分现场用火作业区,易燃易爆材料区、生活区、按要求保持防火间距。
5、设置专用消防用水管网,配置消防栓,高层设消防竖管,随施工进度接高。
第八章 季节性安全施工技术方法
一、雨季
1、做好现场排水;
1)依据总平面图利用自然地开确保定排水方向,按要求挖好排水沟,方便确保施工工地和一切临时设施安全;
2)雨季应设专员负责,随时随地立即疏通,确保施工现场排水通畅。
2、道路:
1)起拱5%,二侧做宽30cm、深20cm排水沟;
2)指定专员负责维修路面,对路面不平或积水处抓紧抢修,方便消除隐患。
3、临时设施和设备:
1)施工现场临时设施,在雨季前应整修加固定完成,确保不漏、不塌、稳固,周围不积水;
2)脚手架底脚等全方面,尤其是大雨后要立即检验,发觉问题,立即处理;
3)现场机电设备(配电箱、电焊机等)应有可靠防雨方法,搭设牢靠防雨棚,底部架空,预防受潮;
4)雨季节检验照明和动力线有没有混线、漏电,埋设是否安全,确保在雨季中能正常供电。
4、怕雨、怕碰、怕倒材料、构件、设备,应放入室内或垫高或用篷布封盖严密等,迸行分别处理。
5、地基和基础:
1)依据土性质、湿度及基坑内也要设引水沟、集水坑随时抽水,沟塞200~300mm,深比槽底深200~300mm,将不引至集水坑;
2)基坑开挖应和下一道工序进行分段流水作业,确保搭接紧凑;
3)挖出土方立即运至场外,如需回填,集中放置于坑边3m以外,若坑外有机械行驶应距离5m。
6、结构吊装:
1)材料堆放地基要平整坚实,四面做好排水基垫木临时支撑,插放式靠放一定要牢靠可靠和安全;
2)塔机和人货基础则要稳固,高出地面1.5cm,四面做好排不沟,严防在多雨季节中构件浸泡在雨水中,并做好防雷方法。
7、屋面应在雨季前完成,应安装好落水管,以利雨季排水。
8、室外散水应在雨季前施工完成,以避免雨水浸入基土而发生事故。
二、冬季
1、脚手架上下人梯道,应有防滑方法;并立即清除冰雪,同时在解冻期随时检验脚手架稳定。
2、砌筑时,掉在脚手架上砂浆、碎砖,除随时清理外,下班前必需扫洁净,以防拌跌附落伤人。
3、严禁使用电炉,严禁用钨灯烤火取暖,预防烫伤和触电事故。
4、解冻期未来临前应对各楼层清除设计中未要求总外荷载。
5、跨度较大梁,1.5m跨以上过梁和支承悬梁结构,在解冻前应在结构下加临时支撑,以支承结构重量。
6、在墙体未全部解冻,且砂浆未达成设计要求20%时,应暂停上面一切施工。
7、混凝土施工时,根据要求掺入适量早强剂和防冻剂来降低混凝土中液相冰点,促进水泥、水化确保混凝土在低温或负温养护期间达成要求。
8、冬期施工中,混凝土入核温度除满足热工计算要求外,通常以15~250C,在拆模时,混凝土表面温度和自然气温之差不宜超出200C,且不低于50C。
9、冬季混凝土强度必需达成设计要求后方准拆模,拆模过程中,如发觉有冻害现象,应暂停,经处理后方可继续拆除,对已拆混凝土墙应保温材料加以遮盖。
10、冬期施工中,各机械操作人员必需认真细致,采取防冻方法,保持手、脚灵活,以免发生事故。
11、加强安全和消防宣传教育,制订安全生产、防滑、防冻、防火、防爆等各规章制度。
12加强本身保护意识、预防受冻后伤害身体。
三、夏季
夏季高温酷暑,在施工中现场做工接收太阳光照射时间较长,最易造成中暑,暴雨频频,遭受暴雨淋湿后也轻易发生其它疾病,高温下作业,体力消耗大,身体失水较多,若喝生易造成疾病发生,帮采取以下方法;
1、除特殊工序施工时间必需连续进行外,通常情况控制中午不在太阳底下加班,作业时间尽可能安排在早晚进行,如早晨6:30~11:00、下午3:00~晚上7:00。
2、暴雨来时要躲避,尽可能2做到不遭暴雨淋,以降低遭暴雨淋后生病隐患。
3、施工现场要提供足够开水及部分日常暑用药,尽理做到不蝎生水。
4、施工现场要提供合适避暑必备用具及设置避暑场所。
5、预防钉子伤人:因为夏天天气热,有很多人员喜爱穿拖鞋或赤脚,故在夏季中,要果断抵制穿拖鞋或赤脚,把这项工作作为专题来抓。
第九章 现场文明施工管理方法
一、现场场容
1、施工现场大门和门柱应牢靠、美观,高度不低于2m,门柱成矩形或正方形,短边不少于0.37m。
2、围墙必
展开阅读全文
