1、堤身土方填筑碾压实验方案一、 编制根据 1、 蔷薇河治理工程连云港市内工程施工标施工设计图纸; 2、 江苏省水利工程施工质量检查与评估规范DB32/T 2334.1;3、水利水电工程施工规范等有关国家规范;4、堤防工程施工规范;5、现行国家已发布实行关于规范、原则、规程和有关法律、法规、规章、制度; 6、我单位类似工程施工经验、既有资源状况和施工能力。 二、工程概况 蔷薇河治理工程连云港市内工程施工标堤防工程级别为1级。“蔷薇河治理工程连云港市内工程施工标段”重要内容为:桩号39+20043+690段堤防填筑;DZ0+000DZ8+222段堤防填筑;堤顶道路新建工程。 三、实验目 1、核查土料

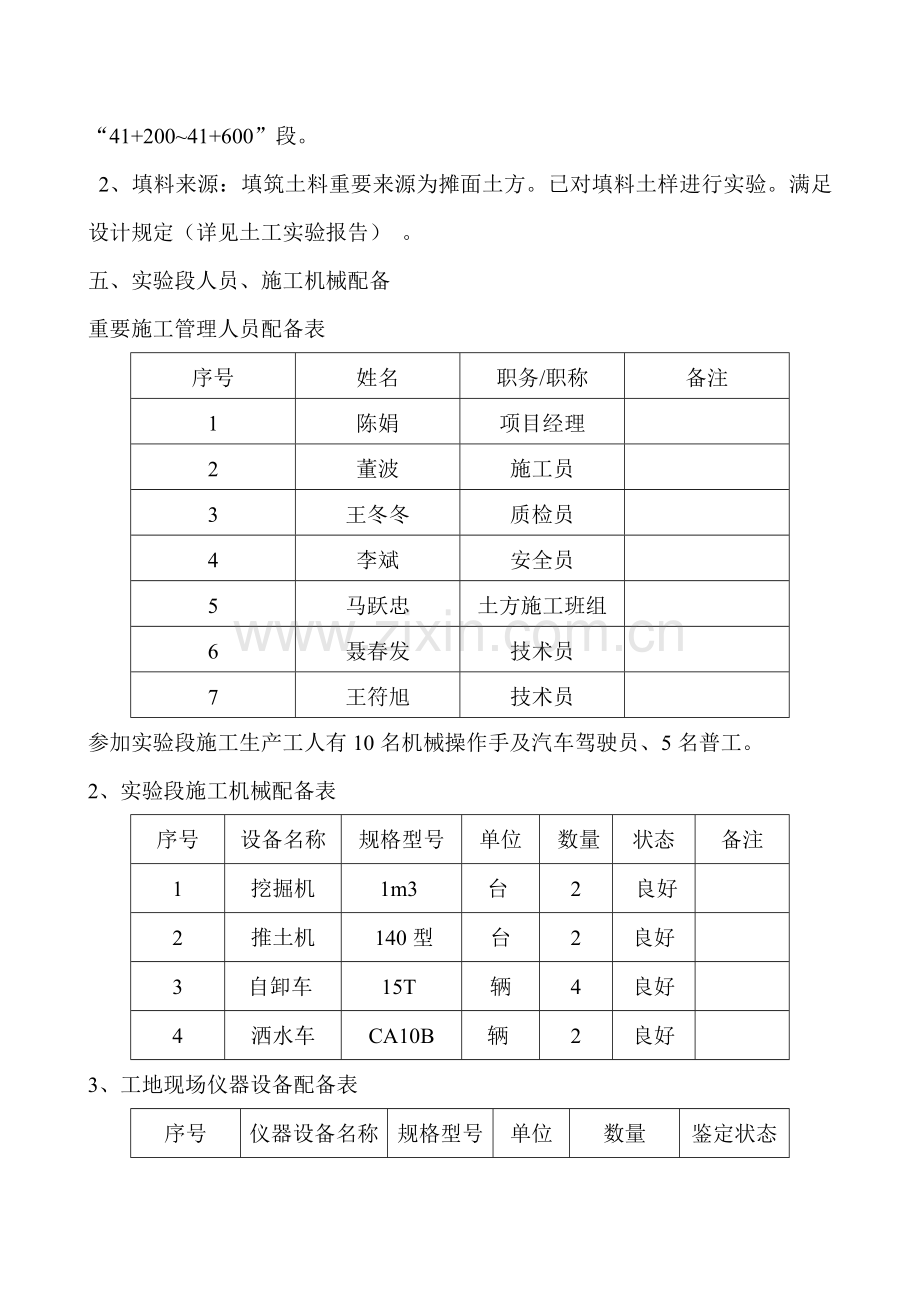

2、压实后与否可以达到设计压实干密度; 2、检查压实机械性能与否满足施工规定; 3、选定合理施工压实参数;铺土厚度、含水量适当范畴、压实办法和压实遍数;4、通过生产性实验,研究和完善土方填筑施工工艺和办法; 5、拟定关于质量控制技术规定和检测办法。 四、实验段及填料来源 1、实验段布置:依照现场施工状况综合考虑,堤防填筑实验段定在桩号“41+20041+600”段。 2、填料来源:填筑土料重要来源为摊面土方。已对填料土样进行实验。满足设计规定(详见土工实验报告) 。 五、实验段人员、施工机械配备重要施工管理人员配备表 序号姓名职务/职称备注1陈娟项目经理2董波施工员3王冬冬质检员4李斌安全员5马跃
3、忠土方施工班组6聂春发技术员7王符旭技术员参加实验段施工生产工人有10名机械操作手及汽车驾驶员、5名普工。2、实验段施工机械配备表序号设备名称规格型号单位数量状态备注1挖掘机1m3台2良好2推土机140型台2良好3自卸车15T辆4良好4洒水车CA10B辆2良好3、工地现场仪器设备配备表序号仪器设备名称规格型号单位数量鉴定状态1GPSRTK华测套1合格2水准仪DSZ台2合格3全站仪R-202N台1合格4电子天平PPC台1合格5钢尺50m把1-6环刀个15-7烘箱台1-现场施工实验以施工单位委托具备资质检测单位出具实验检测报告为准,工地现场实验检测设备为施工中自检使用。六、 填筑实验施工参数 1、
4、设计规定:堤身填筑采用粘性土、含水量在最优含水量3%左右,渗入系数1*10-6cm/S,压实度0.95(轻型击实),粘粒含量不不大于20%,土料内不得具有植物根茎,砖瓦垃圾等。堤防填筑施工期间应分层进行,分层压实厚度拟定为25cm。 2、松铺厚度:实验区松铺厚度拟定25cm、30cm、35cm。3、碾压工艺:采用振动碾静压1遍+弱振1遍+强振14遍+弱振1遍+静压1遍; 4、最大干密度:依照击实实验报告为1.52g/cm3; 5、填料含水量:填料含水量与最优含水量偏差3%左右,最优含水量依照击实实验报告为19.9%。七、 实验办法 1、实验工艺 土方填筑碾压实验段施工流程图如下:2、 施工办法
5、(1)测量放线依照实验场拟定范畴进行施工测量放样,测量解决后清基标高,侧放堤基边线,用白灰划出边线范畴。(2)堤基解决及地面排水堤基基面清理范畴涉及堤身基面,其边界应在设计基面边线外50cm,清基厚度为3080cm内,清除所有填筑基面腐植土、草皮、树根、废渣、垃圾等;堤基范畴内坑、槽、塘、沟等按堤身填筑规定进行回填解决。堤基清理完毕并报验合格后及时施工,如不能及时施工,做好基面保护,复工前再验收。在填筑前,采用18T振动碾压。依照现场需要沿堤基轴线方向在堤身边线外侧开挖排水沟,以排出原地面水及防止外水流入(3)土方均采用自卸车运送至填筑工作面。填料土方中不得具有草皮、树根、垃圾等杂物。(4)填
6、土依照测量放出边线,每20m插竹片桩,按松铺厚度划线,用于控制填筑边界与松铺厚度。填土时自卸车将土方倒置老堤防内侧,由挖掘机进行土方翻运,并采用推土机进行摊平、粗平,最后使用挖掘机精平。填筑时沿横断面全宽,纵向分层;从低处往高处填土。堤基两侧超填宽度为50cm,现场设专人指挥车辆卸土。(5) 摊铺于初平用推土机将填筑土摊铺平整,厚度以实验参数松铺厚度为准,本次实验分别以25cm、30cm、35cm分别进行实验。摊铺过程中不断用钢钎检查松铺厚度;同步人工铺填边部,对凹凸处铲平,清除填料中草皮、树根等杂物。土料填筑时,在设计边线外侧各超填0.5m。(6) 晾晒在碾压过程中水分会散失,特别是在夏季、
7、秋季,填料含水量应控制在最优含水量3%左右,为保证填料在合理含水量下碾压达到最佳效果,当含水量过高时,采用翻晒法进行。(7)碾压土料填筑和推土机摊铺初平完毕,松铺厚度、平整度和含水率符合实验规定后及时开始碾压。本实验段采用推土机碾压,碾压时采用横向从两侧向中心顺序,纵向平行防洪堤轴线方向进退式碾压,相邻碾压轮迹重叠不少于0.5m,相邻两区段纵向重叠1.0m1.5m,以保证无漏压、无死角,保证碾压均匀性,碾压过程中发现凹凸现象,应人工配合及时补平,使平整度符合规定。碾压办法为:摊平碾压1遍,复压3遍(详细依照同步检测成果定)复压1遍收面。碾压行驶速度开始用慢速,最大速度不超过2km/h。(8)压
8、实度检测压实度检测采用环刀法进行实验,检测频率为自碾压4遍开始,每区每层每遍4个点,直至达到设计规定压实度。实验过程中安排人员记录压实机械碾压速度、碾压顺序、碾压遍数及填层压实度、沉降值检测等状况,并依照填层每次检测沉降值和压实度调节碾压参数。八、现场碾压实验成果及上报1、对不同填层厚度,不同碾压遍数检测数据进行整顿分析,拟定出不同填层厚度碾压遍数。2、对不同填层厚度合理碾压遍数进行技术经济分析,拟定最优填层厚度碾压遍数。九、实验时间安排堤身填筑实验安排在9月25日9月30日此实验筹划依照天气状况(如遇雨天)再调节。十、质量保证办法1、提高施工人员和管理人员对质量重要性结识,加强质量意识教诲和
9、业务技术培顺,提高全员素质,以工作质量保证工程质量。2、坚持“三检测”质量控制原则,质检员、技术员、实验员对填筑实验进行全过程监控。3、严格按实验规定选用回填土料,禁止将砂砾料或其她透水料与粘性土料混杂。4、严格控制每层回填厚度,控制含水量。5、同一实验区下部实验层填筑实验完毕并符合设计规定验收合格后,在进行上层实验层填筑前应对压光层面进行刨毛解决。6、认真填写实验过程各项记录,保证其真实、精确、规范。十一、安全保证办法1、认真贯彻执行项目部各项安全规章制度。2、严格执行机械安全操作规程。3、实验前检查实验所需机械,各种施工机械要完好,不准“带病”运转。4、每辆机械设备安排专人进行指挥。5、非施工人员不准进入现场。6、实验结束后对施工现场进行清理。
