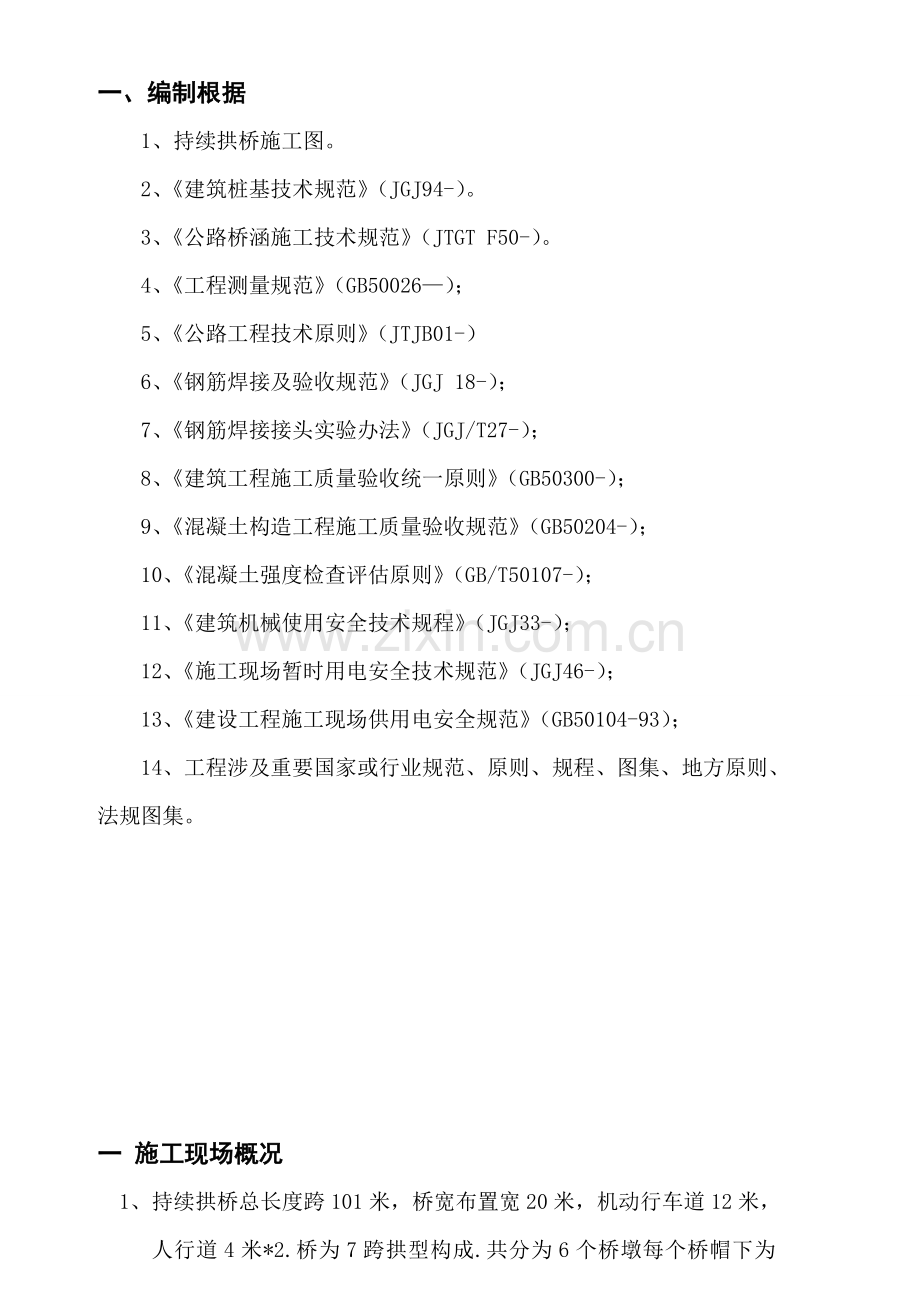

1、 桥梁桩基拆除施工方案桥梁桩基拆除专项方案一、编制根据1、持续拱桥施工图。2、建筑桩基技术规范(JGJ94-)。3、公路桥涵施工技术规范(JTGT F50-)。4、工程测量规范(GB50026);5、公路工程技术原则(JTJB01-)6、钢筋焊接及验收规范(JGJ 18-);7、钢筋焊接接头实验办法(JGJ/T27-);8、建筑工程施工质量验收统一原则(GB50300-);9、混凝土构造工程施工质量验收规范(GB50204-);10、混凝土强度检查评估原则(GB/T50107-);11、建筑机械使用安全技术规程(JGJ33-);12、施工现场暂时用电安全技术规范(JGJ46-);13、建设工程

2、施工现场供用电安全规范(GB50104-93);14、工程涉及重要国家或行业规范、原则、规程、图集、地方原则、法规图集。一 施工现场概况 1、持续拱桥总长度跨101米,桥宽布置宽20米,机动行车道12米,人行道4米*2.桥为7跨拱型构成.共分为6个桥墩每个桥帽下为3*6=18根桩柱与两侧桥台分为2*6=12根桩柱,桩柱共30根,每跨桥下基本由3根直径为1.2米桩柱组合,桩距6.3m+6.3m,桩点宽距12.6米.桥墩跨距:中间22米,两边分为18米*13米*8.5米 2、通过现场测试与理解,河道寻常水位:下午退潮后为1.3-1.5米,早上涨潮时水位2.0-2.2米.二 施工人员组织及责任分派名

3、称人数施工任务安排工程负责人1 负责项目全面管理施工技术员1负责技术指引及质量安全桩机操作员20负责桩机操作桩机组安全员2负责桩机正常运转及施工全面辅助挖机司机2负责配合施工场合用,护筒预埋,桩机移位,场地挖填,泥沙清理挖装电焊氧割员1负责焊接机械修复及冲击锤氧割焊接牙盘更新发电机组电工2负责发电机正常运转供电及线路安全检查材料后勤员1 负责采购机械所需材料及施工用品补给泥浆运送司机1负责泥浆泥沙及时外运1、项目负责人:以作业班长形式组织施工,依照施工进度筹划安排,施工过程中要加强对人员,班组调度管理,达到顺利完毕项目质量、进度、成本及安全目的目。2、为了保证施工进度,筹划每个桥墩使用一台冲击

4、钻进行施工。共计8个桥墩,其中桩长:43M 6根,41M6根,39M6根,33M12根,共计30根。桩长共计为1134米。每台桩机工作日进度1.6米,平均每天进度为12.8米,工期预测在有效工作日89天完毕桩基拆除任务。三 、施工平台建设1、 桩基位于河道内,在水中进行施工,河道采用使用钢架支撑,建设施工平台2、 在搭建钢架支撑施工平台时,注意事项:以每根桩柱中心为标点,在平台面制作直径1.7米方型口,定为冲击钻护筒固定埋设点。中心锤直偏差不得超过5CM。3、 钢架平台建设规定:施工平台需要高于水面50cm,桥长延升至两侧道路接轨,宽为15米,为了保证桩基正常施工及工作人员安全,和泥浆车辆通行

5、外运解决钢架平台设计承受重量为50吨。四、桩机安装桩机安装就位时,进行详细测量,底座用枕木垫实,塞紧,冲孔机保持平稳,必要时,顶端用缆风绳固定平稳。在冲进过程中,保证冲孔机不发生位移、倾斜。在冲孔机冲孔过程中,冲孔机必要保持平衡,不能发生位移。1. 冲孔桩机型号应依照地质造孔办法结合现场详细条件选用。2. 护筒埋好经检查位置无误后,将机架移到桩位上,架立稳固,四脚垫平不得倾斜。 3. 在架立机架时应使机架顶面起重滑轮、扶冲孔平台外固定钻杆卡杆孔护筒中心三者在一根竖直线上,以保证冲孔竖直方向。 五 施工程序1、 桩基施工将要采用冲桩式桩机进行施工,按原桩位进行冲击,运用循环泥浆泵进行泥浆循环.并

6、每冲进0.5米时,再用磁铁将冲断冲碎钢筋吸出.2、 桩基直径1.2m.桩柱构造主钢筋为25毫米与高标混凝土所结合,非常结实.当前作废桩冲击解决过程,需要1.4米直径铁锤进行施工.由于在本来开孔过程中,1.2米桩径使用开孔机械已使桩孔直径扩大,在灌溉桩柱时,扩大部位体积,已被混凝土所填充.也可避免桩柱钢筋笼浮现卡锤现象.因此需要1.4米施工锤进行才干顺利冲击完毕既有钢筋及混凝土部位.3、 在冲孔过程中,及时填写冲孔记录,以达到设计终孔数据为目。六、护筒制作与埋设1. 1依照测定桩位,使用挖机配合吊装,精确埋设护筒,护筒采用钢护筒。施工时应保证孔口不坍塌及不使表面水进入钻孔,并保证钻孔内泥浆高程。

7、2. 2钢护筒采用厚度12mm钢板焊成整体制成,护筒长度按每个桩点水位需求而制作。内径比桩径大25cm,护筒顶端留有高20cm*宽30cm出浆口。3. 护筒埋设办法:用钢丝绳固定护筒顶部平衡点,使用挖机吊装安放,按桩位中心,下放护筒,然后将护筒放平,并重复校核,直至垂球对准中心,筒壁与垂线距离均等为止。护筒定位时必要精确,保证护筒中心与桩位中心一致,筒壁与水平面垂直,用十字控制桩,检查桩位与否对的。护筒就位后使用挖机臂,往泥层下挤压护筒顶部到适当点,保证泥浆在护筒内不外漏为准。4. 护筒内径宜比桩径大25cm,护筒中心竖直线应与桩中心线重叠,护筒顶部埋设高于平台50CM以便泥浆循环不外漏,流入

8、泥浆桶存储;应严格注意平面位置、竖向倾斜均需要符合规定,在施工操作过程中,发现偏差及时纠正。七、施工工艺及办法桩基施工方案报工程师审批(一) 、施工工艺流程场地准备桩 位 放 样桩机就位、埋置护筒泥浆池制作自检并报工程师检查泥浆调制不合格冲 孔冲进成孔;孔深查拆除旧钻孔灌注桩施工工艺流程图八、施工泥浆解决1、 河道水质实况:早上涨潮,午后开始退潮,水质比较清澈.河道用于防汛防洪及周边居民生活排水通道,环保方面筹划进一步控制防止泥浆污染.桩基施工过程中产生泥沙量多于桩基3倍以上.2、 泥浆解决办法:使用14mm厚度钢板,制作成圆型泥浆解决池,直径3.5米,高4-5米泥浆控制护筒.护筒上部边沿平衡

9、处氧割4个圆孔,以备机械吊移.3、 泥浆护筒运用挖机吊放在水中适合距离点,便于桩基泥浆循环.护筒再用机械往水下泥层中挤压,控制泥浆不得外漏.4、 在桩基施工过程中产生泥沙,用泥浆车辆进行外运解决.九、冲孔桩施工安全办法 1、施工现场机具设备摆放有序,材料堆码整洁,无生活垃圾污染。2、现场电缆要架空、绝缘解决,开关箱接地必要符合规范规定。3、施工发电用电应由有专业资格从业人员操作和管理。施工现场用电及各种电器设备安装使用,必要按供电部门安全用电规定及关于规定执行,禁止违章用电。4、所有进入施工场地员工必要戴安全帽,不得穿拖鞋。 5、施工现场必要设立施工围栏隔离办法和醒目警告标志,保证行人车辆与施

10、工互不干扰。夜间施工必要设立好照明设施。 6、施工前,应对施工现场、机具设备及安全防护设施等,进行全面检查,确认符合安全规定后方可施工。 十 、施工用电(如不具备三相国电状况下)1、 为了施工进度和效率,筹划使用8台冲击钻.每台泥浆泵与主机功率为77千瓦*8台=616千瓦.需要600千瓦柴油发电机组,供应机械正惯用电,输出整个施工场地使用电源线路布置空架电缆,采用三厢五线制供电,三级配电,两级保护开关箱要安顿防雨棚,并做到一机一闸,一漏一厢。并接零线,保险丝禁止用其他金属丝代替,电器设备必要安装漏电保护装置。 十一、施工时间与人员安排 工期原则规定满足公司施工进度,依照公司进度筹划规定,制定施

11、工筹划1、 甲子河道处在城乡中心地带,两岸是居民区所在地,人口密集.2、 施工过程中,柴油发电机与冲击钻所产生躁音比较大.为了不影响附近居民正常休息,施工时间定为早上7点至晚上9点.3、 筹划使用12台桩机同步进场进行施工,分为两班轮流作业,每班工作时间为7小时*2=14小时/天.十二、重要施工机械配备筹划序号 机械设备名称型号规格数量备注1冲桩式桩基55千瓦8对桩位进行冲击2泥浆泵22千瓦4配合桩基泥浆循环3冲击铁锤6.5吨128用4备4挖掘机2201配合施工整顿调用5泥浆车25吨1承担泥沙外运6发电机600千瓦1供应8台桩基用电7电焊机15千瓦2机械焊接与铁锤修复8氧割机1供应氧割与修复配合 全程安全施工与目的:尊重本地民族风俗,创立文明施工,坚持保证安全第一.高效施工目的,以防止为主.施工员:每天向每班作业人员进行安全辅导和施工规定交底,做到班中监督,班后施工总结,高效协调,创造良好施工景象。
