施工组织设计
目 录
(一)、工程概况
(二)、施工布署
(三)、施工进度计划
(四)、劳动组织
(五)、机械设备配置
(六)、施工准备
(七)、关键项目施工方法
(八)、质量、安全确保方法
(九)、环境保护方法

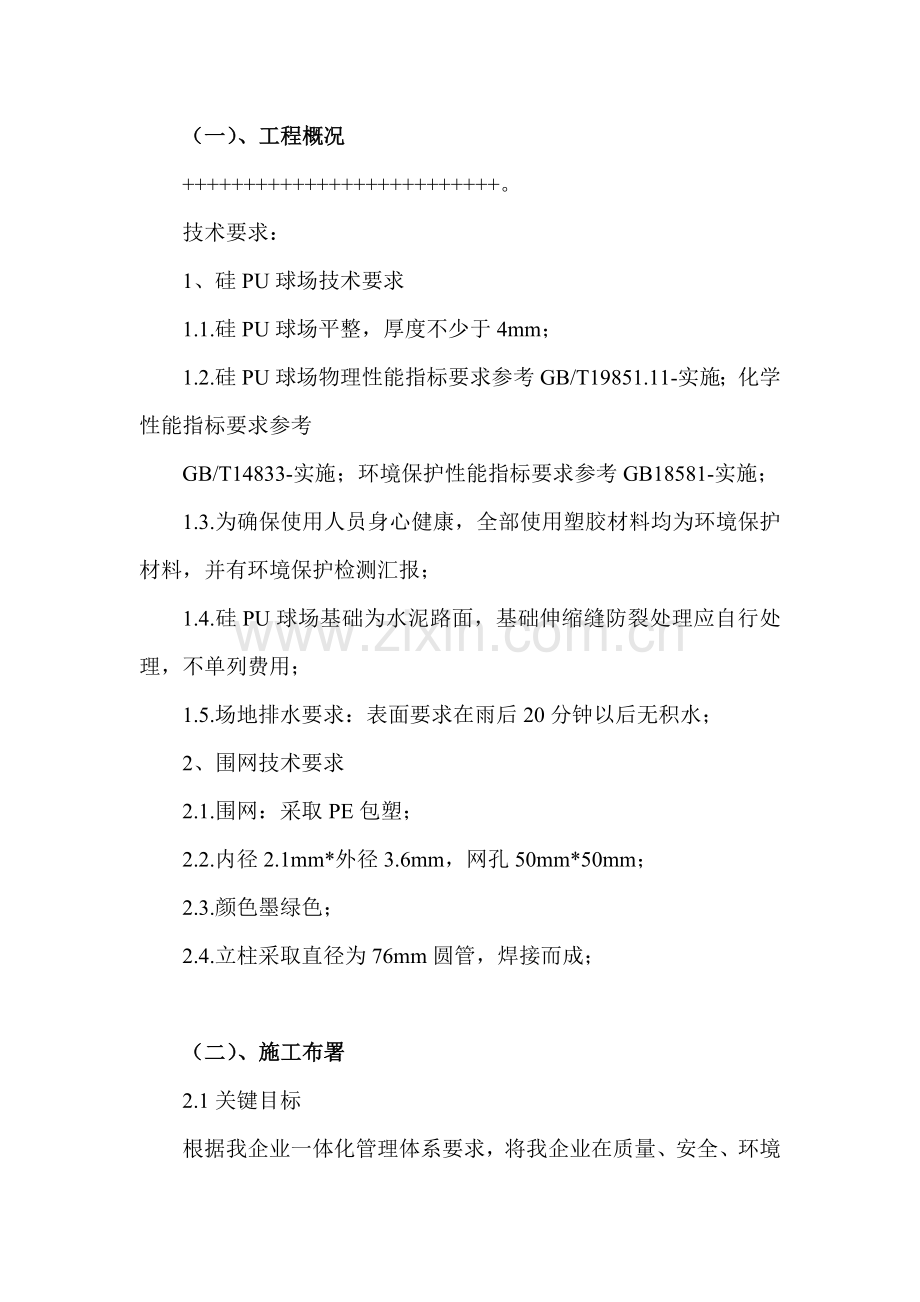

(一)、工程概况
++++++++++++++++++++++++++。
技术要求:
1、硅PU球场技术要求
1.1.硅PU球场平整,厚度不少于4mm;
1.2.硅PU球场物理性能指标要求参考GB/T19851.11-实施;化学性能指标要求参考
GB/T14833-实施;环境保护性能指标要求参考GB18581-实施;
1.3.为确保使用人员身心健康,全部使用塑胶材料均为环境保护材料,并有环境保护检测汇报;
1.4.硅PU球场基础为水泥路面,基础伸缩缝防裂处理应自行处理,不单列费用;
1.5.场地排水要求:表面要求在雨后20分钟以后无积水;
2、围网技术要求
2.1.围网:采取PE包塑;
2.2.内径2.1mm*外径3.6mm,网孔50mm*50mm;
2.3.颜色墨绿色;
2.4.立柱采取直径为76mm圆管,焊接而成;
(二)、施工布署
2.1关键目标
根据我企业一体化管理体系要求,将我企业在质量、安全、环境和文明施工方面管理目标进行分解形成本工程关键目标。
质量目标:合格。
工期目标:签定协议接到业主通知后40天。
安全目标:死亡、重伤、负伤事故发生率:控制值为0。
文明施工目标:达成文明工地标准
2.2施工次序
定位放线——场坪土石方开挖——场地平整碾压——排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑——围栏安装 ——看台砌筑——篮球场PU面层涂装——灯具、记分牌安装——完工验收
2.3 施工总平面部署图
因为本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关设备及专门材料堆场,钢筋在本企业钢筋车间加工运到现场绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场部署简单。
(三)、 施工进度计划
本工期为40天
(四) 、 劳动组织
4.1劳动力配置
劳动力配置表
序号
工种
班组数
每班人数
本工种总数
1
放线工
1
3
3
2
木工
1
6
6
3
混凝土工
1
4
4
4
抹灰工
1
10
10
5
油漆工
1
8
8
6
电工
1
1
1
7
电焊工
1
6
6
8
力工
1
5
5
累计
43
(五)、 机械设备配置
关键机械设备一览表
序号
设备、机械名称
规格、型号
数量
*能
1
炮锤
PC200
1台
良好
2
反铲
1.5m3
1台
良好
3
自卸汽车
15T
5台
良好
4
东风平板车
6T
1台
良好
5
机动翻斗车
1T
2台
良好
6
滚筒压路机
15T
1台
良好
7
小型压路机
1.5T
1台
良好
8
振动棒
φ56
4根
良好
9
平板振动器
1500W
1台
良好
10
电动搅拌器
300W
1台
良好
11
交流电焊机
30KVA
1台
良好
12
空压机
5m3/min
1台
良好
(六)、 施工准备
6.1 技术准备
协议签署后,立即组织技术人员、工长勘查现场和熟悉施工图纸,编制切实可行施工组织设计文件,向工程师提交《施工组织设计报审表》、《建筑材料使用审批及验收》、《工程停工待检点清单》等技术文件,申请开工令。
6.2 施工准备
6.2.1 三通一平
开工前在施工现场北侧临路一边用钢管架、压型瓦将施工现场封闭,达成场地定位放线和土方开挖要求。
施工现场临时水、电设施,由业主指定接点接出,临时用水接专用水表,临时用电在现场设临时配电箱,根据现场使用要求部署,并做好临时保护方法。现场道路含有施工条件。
6.2.2 劳动力和机械设备准备
依据本项目组织机构要求配置相关管理人员,根据施工进度要求确定劳动力、机械设备进场计划并按计划组织劳动力和机械设备进场。
(七)、关键项目施工方法
7.1 土方开挖
土方开挖前查阅开挖区域地下管线资料,了解地下管线走向及标高,对影响开挖管线进行处理、保护,并在对应位置做上警示标志,提醒开挖人员注意,开挖时派专员看护。
土方开挖前用炮锤破除原混凝土场坪,然后使用反铲开挖,开挖深度参考标高向下挖450mm。假如施工过程中因雨季影响,拟在开挖区四面开挖排水沟,排水沟开挖和设计正式排水沟位置一致,深度以低于开挖标高100mm以上,坡度3‰,全部排水沟流向东南脚引出施工区。
在开挖过程中,由测量放线人员随时进行配合,用水准仪进行标高控制,以免超挖,同时在坑底留10cm土层,由人工修整至设计标高。平整后,场地采取15t压路机压实,基坑(槽)采取小型压路机或立式打夯机压密实,压实系数大于0.9。
碾压时,轮迹应相互重合,重合0.5-1.0m,上下层错缝距离大于1.0m,碾压6-8遍,碾压不到地方采取立式打夯机扎实。
开挖土方应用自卸汽车立即运至业主指定弃土地点;土石方施工应做到即挖即运,且装车不宜过满,实施土不落地标准,以预防土石方在运输过程中散落。
7.3 石粉渣稳定层施工
石粉渣运到现场后,采取反铲摊铺, 人工刮平,滚筒压路机碾压,虚铺厚度依据以前相同石粉渣压实情况选择250mm左右,碾压时先采取非震动慢行走,待石粉渣稍密实后再用震动碾压直到符合要求,稳定碾压完成后检验压实厚度是否满足设计要求,假如厚度不足则需补铺至设计厚度,厚度超出部分铲除并需经过现场取样试验检验其密实度,压实系数大于0.9。
7.4 混凝土结构层施工
整个篮球场混凝土结构层以四面排水沟为界分为6块施工,施工缝设置及各块施工次序见附图四。
砼浇筑前必需通知工程师对隐蔽钢筋进行隐蔽验收,验收合格后混凝土浇注前湿润模板和基层,但基层不得有积水。
混凝土浇灌时罐车从模板预留缺口处倒进浇灌区直接摊铺,人工辅铺;砼振捣使用ф56mm插入式振捣棒振捣,平板振动器拖振,振动棒振捣影响范围应相互重合,振捣棒插点采取行列式次序移动,每次移动位置距离应小于振动棒作用半径1.5R,振动棒作用半径为30cm,严格根据快插慢拔标准振捣,严禁漏振、偏振,每次振捣时间为20-30S,以混凝土表面呈水平不再显著下沉,不再出现汽泡,表面泛出灰浆为准。同一施工段砼浇筑上下两层之间间隔时间不得超出1.5小时。
砼养护:砼浇筑完成12小时后进行面覆麻袋片浇水养护,气温较高时,砼浇筑完成4小时后开始养护,养护期为浇水养护7天后自然养护。
拆模后,砼施工缝处可能有局部蜂窝麻面等缺点,这些缺点应立即向TCW接口工程师和本企业技术人员汇报,通常该类缺点不需处理,在下次混凝土浇注时对应部位加强振捣,经过振捣将混凝土浆填充进蜂窝麻面,确保缺点处混凝土密实。缺点处应做好对应统计备查。
7.5、PU硅胶胶面层施工方案:
基础检测:进行塑胶面层铺设前,先对场地基础作一次全方面正确检测,检测内容包含标高检测和平整度检测。
①基础标高检测:先在场地内用水准仪按投计要求建立标高检测系统,并对系统进行反复校验,以确保系统正确性。再按3M误差小于3MM标准,放3M*3M方格网,对场地进行全方面标高检测,确保各点标高符合国际田联所颁布要求。
② 基础平整度检测:平整度检测采取浇水检测。有自来水管对整个场地进行浇水,浇水要全方面根本,且要采取慢注慢流,严禁强冲。等到水平而稳定后再用粉笔在积水处作好记号,待积水处理干后,再做修补处理,直到没有积水阻水现象。
试铺:基础检测确定符合要求后,对整个基础面作一次全方面清洁、干燥处理,再选择点做1M*1M胶面试铺,试铺经甲乙双方检测认可后,再进行全方面施工。
塑胶面铺设:沥青砼道面经检测符合要求后,开始铺胶工作(注:基础必需养护15天后才能开始铺胶)。
① 铺胶前对整个作业区域计划并作好充足准备工作,包含备料、施工机械摆放位置、人员配置,依据天气预报做好铺设进度安排,每个工序除配置一名质检员之外,另配置一名复检员。
②为降低施工接缝,确保道面平整、美观,铺设时采取分片整铺,不留接缝。全部边缘全部加厚并包边,加挡护板以确保因使用时间长、脚踢原所以不开边。
③铺设胶面之前,除正常清洁、除尘工序外,还将涂铺一层氯丁胶乳沥青集料结合层。其作用是罩面防潮强化,预防因为万一疏忽小部分基础密度不够,反潮水气上升而使胶面离层,又可预防地表湿度>56度时,沥青砼软化、反油而引发胶面离层。④胶乳涂布后两天,经检测达成要求后,即开始铺胶工作。第一层为混合型聚氨酯,厚度为2mm。混合型聚氨酯铺设完成,经检测无起鼓、离层及疏松等现象后,再涂布一层SU-102胶做面层处理,它含有防滑、耐磨、抗老化、抗紫外线等作用,
⑤划线:划线漆用PU专用线漆,它含有耐久而不发黄等特点。其丈量用经纬仪及钢尺双重检验定点。
7.6围栏钢管架加工
围栏高4m,柱距3.5m,柱采取ф75×3镀锌钢管,顶部和下部分别用镀锌钢管连接成整体,围网采取内径2.1mm*外径3.6mm,网孔50mm*50mm;,围网自攻螺丝固定在边框和立柱上。
钢管架加工完成后在油漆车间进行两遍防锈底漆喷涂,为确保油漆层和镀锌钢管层粘结力,喷涂防锈底漆前对钢管架进行喷砂处理。面漆在现场安装后进行。
(八)、 质量、安全确保方法
8.1 质量确保方法
本工程成立以项目经理负责、以班组自检和技术人员复检质量控制模式、以现场QC人员独立检验为中心三级质量管理小组,以起到对质量管理、监督执法职能而达成对整个工程质量确保和控制。关键方法包含:
⑴ 编制满足规范要求、切实可行施工方案。
⑵ 组织熟练、合格作业人员。因为本专题施工无特殊作业人员,仅对施工人员工作能力进行评定。
⑶ 检验作业所用机械设备可用状态,计量器具标定使用期。
⑷ 对专题作业人员进行专题施工工艺培训。
⑸ 对现场出现质量问题,应填写不符合项汇报,立即通知相关部门,采取合理补救方法,不得私自处理。
8.2 质量控制方法
⑴ 对原材料、成品、半成品实施质量控制。从采购员进货,货物保管、发放各渠道保持按要求进行质量验收及数量验收,尤其是装修材料必需采购优质产品,以确保其质量合乎要求,不合格产品严禁使用,全部关键材料必需向TCW提供《建筑材料使用审批及验收单》。
⑵ 制订《停工待检点清单》,立即通知TCW接口工程师到现场检验放行,严禁越点施工。
⑶ 各分部分项工程施工工艺实现跟踪检验进行质量控制,检验技术交底,操作规程及操作质量。
⑷ 每道工序结束后全部要优异行班组自检,做好自检统计,然后由QC人员检验验收,最终通知TCW接口工程师检验,三方一致后方可进行下一工序施工。隐蔽工程应提前一天通知业主现场代表进行隐蔽验收,不然不能自行隐蔽。
⑸ 电安装工程在施工中应尤其注意:“露”,“堵”,“锈”等问题。
⑹ 要加强成品保护工作,成品保护最关键方法是各项工序按正常工序施工。
8.3 安全确保方法
1) 加强职员安全教育,提升工人安全意识,果断落实施工现场“安全第一,预防为主”方针。
2) 进入施工现场必需经过安全培训,遵守电站一切要求。
3) 加强安全技术交底,设置专职安全员,加大检验力度。
4) 特殊工种必需持证上岗,严禁违章作业。
5) 进入工作岗位后,依据自己施工区域和工作对象,必需佩戴并正确使用安全防护用具。
6) 现场用电设施必需有漏电保护装置,并有专业人员保养维修。
7) 对现场机械、机具必需定时检验,不带故障运行和使用。
8) 施工区域要设置显著标志牌,沿施工区域设置临时围护墙,悬挂“五牌一图”,明确责任人员,夜间在施工区域设置足够照明设施。
9)在现场集装箱和焊接作业处各放置一台干粉灭火器,并要求现场人员明确放置位置,焊接作业伴随焊接位置变换而将灭火器随手放置在近便位置。
8.4施工现场安全标识设置方案
在施工场地沿公路外围全程布设安全围网,并在出口处架设工程指示牌。
(九)、环境保护方法
1、人员进场前经过培训,提升环境保护意识,树立环境保护思想。
2、现场施工区域设置临时围护墙,保护草坪,周围环境不受污染。
3、施工废水采取临时排水沟,集水井经沉淀后排放,降低环境污染。
4、现场施工时不破坏花草树木,不乱扔弃垃圾。
5、建筑垃圾集中搜集运至业主指定地点避免污染环境。
6、现场建筑材料堆放整齐、木板、木方堆置在指定地点,保护好现有绿地。
7、施工现场出入口处敷设木质盖板,对路沟盖板进行保护。
8、安排专员负责出入口处保洁,立即清扫掉落土渣,并在每次下班收工前用清水清洁出入口处。
9、在施工场地沿公路外围全程布设安全围网,用以降低施工造成粉尘污染。
10、严格控制施工时间,避免和居民休息时间交*造成噪声污染。
