1、兰州中川机场垃圾场填埋封场工程施工方案一、 方案编制依据1.生活垃圾卫生填埋场封场技术规程(CJJ112-)、2.生活垃圾卫生填埋场封场工程项目建设标准(建标140-)3.建筑地基处理技术规范(JGJ79-)4.建筑边坡工程技术规范(GB 500330-)5.其它相关现行规范、标准。二、工程意义和目标兰州中川机场垃圾场填埋封场工程项目直接关系到机场环境和机场经济可连续发展,关系到机场建设。为降低污染源,改善机场环境卫生情况,应立即对垃圾填埋场进行规范封场。目标在于保护环境、促进机场经济可连续发展。 三、 工程地址依据兰州中川机场独立坐标测得“兰州中川机场垃圾场填埋封场工程”在“P177+20P

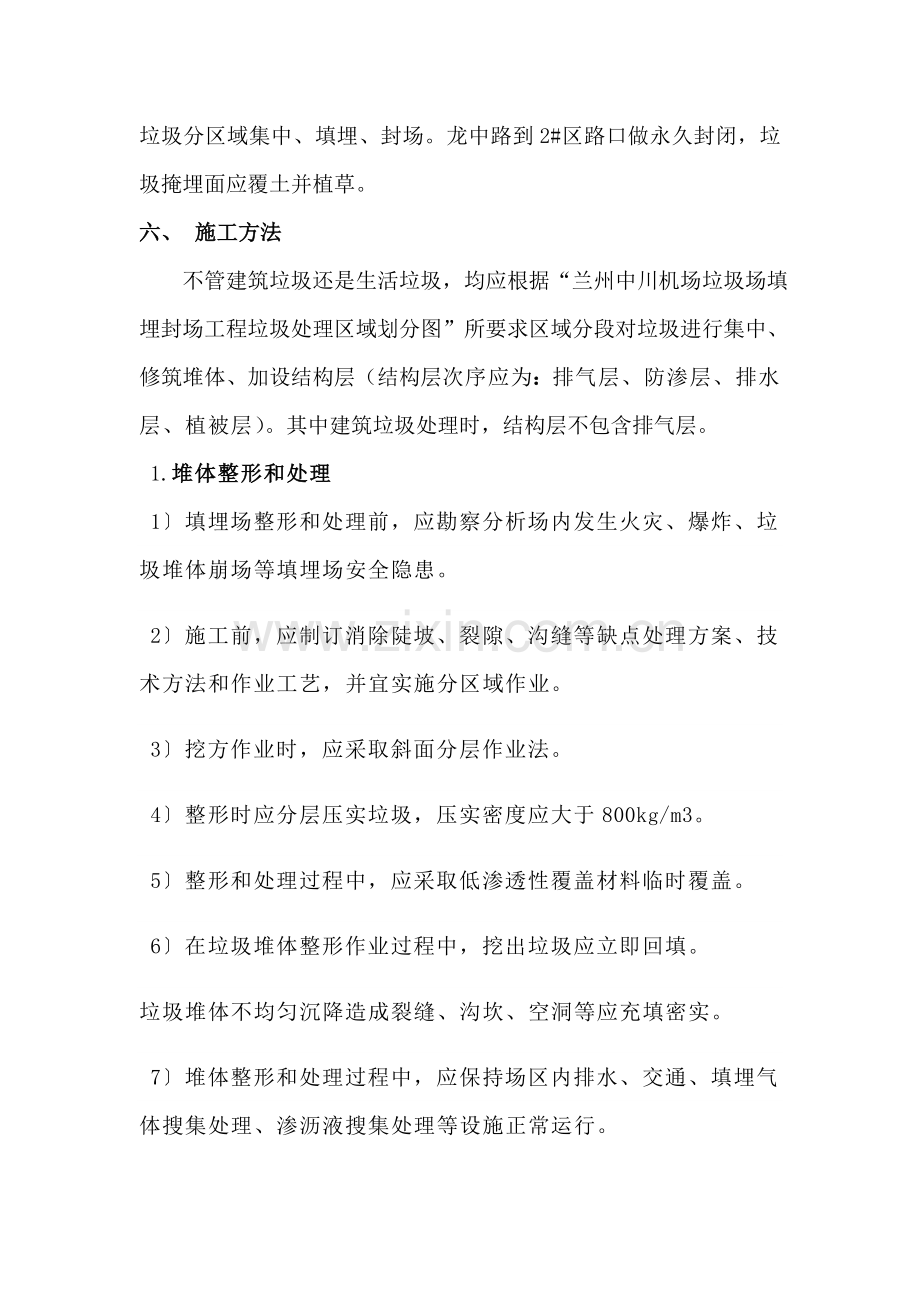

2、235/H24+20H45”区域内。四、 兰州中川机场垃圾场填埋封场工程关键工程量“兰州中川机场垃圾场填埋封场工程”垃圾总量约为761006.5m,其中生活垃圾约为152427.8m,建筑垃圾约为608578.7m;垃圾占地面积约为291638.8。五、工程内容 将“P177+20P235/H24+20H45”区域内生活垃圾及建筑垃圾分区域集中、填埋、封场。龙中路到2#区路口做永久封闭,垃圾掩埋面应覆土并植草。六、 施工方法 不管建筑垃圾还是生活垃圾,均应根据“兰州中川机场垃圾场填埋封场工程垃圾处理区域划分图”所要求区域分段对垃圾进行集中、修筑堆体、加设结构层(结构层次序应为:排气层、防渗层、

3、排水层、植被层)。其中建筑垃圾处理时,结构层不包含排气层。1.堆体整形和处理1填埋场整形和处理前,应勘察分析场内发生火灾、爆炸、垃圾堆体崩场等填埋场安全隐患。2施工前,应制订消除陡坡、裂隙、沟缝等缺点处理方案、技术方法和作业工艺,并宜实施分区域作业。3挖方作业时,应采取斜面分层作业法。4整形时应分层压实垃圾,压实密度应大于800kg/m3。5整形和处理过程中,应采取低渗透性覆盖材料临时覆盖。6在垃圾堆体整形作业过程中,挖出垃圾应立即回填。垃圾堆体不均匀沉降造成裂缝、沟坎、空洞等应充填密实。7堆体整形和处理过程中,应保持场区内排水、交通、填埋气体搜集处理、渗沥液搜集处理等设施正常运行。8整形和处

4、理后,垃圾堆体顶面坡度不应小于5;当边坡坡度大于10时宜采取台阶式收坡,台阶间边坡坡度不宜大于1:3,台阶宽度不宜小于2m,高差不宜大于5m。2.生活垃圾处理方法 (首先喷洒消毒和灭蚊虫药水)封场覆盖系统结构由垃圾堆体表面至顶表面,次序应为:排气层、防渗层、排水层、植被层。垃圾清除区域应平整碾压覆盖种植土(大于20cm)植草。1排气层排气层应采取粒径为2550mm、导排性能好、腐蚀粗粒多孔材料,渗透系数应大于110-2cm/s,厚度不应小于30cm。气体导排层宜用和导排性能等效土工复合排水网。2防渗层1)防渗层可由土工膜和压实黏性土或土工聚合黏土衬垫(GCL)组成复合防渗层,也可单独使用压实黏

5、性土层。2)复合防渗层压实黏性土层厚度应为2030cm,渗透系数应小于1X10-5cm/s。单独使用压实黏性土作为防渗层,厚度应大于30cm,渗透系数应小于1X10-7cm/s。 3)土工膜选择厚度不应小于1mm高密度聚乙烯(HDPE)或线性低密度聚乙烯土工膜(LLDPE),渗透系数应小于1X10-7cm/s。土工膜上下表面应设置土工布。4)土工聚合黏土衬垫(GCL)厚度应大于5mm,渗透系数应小于1X10-7cm/s。3排水层顶坡应采取粗粒或土工排水材料,边坡应采取土工复合排水网,粗粒材料厚度不应小于30cm,渗透系数应大于110-2m/s。材料应有足够导水性能,确保施加于下层衬垫水头小于排

6、水层厚度。排水层应和填埋库区四面排水沟相连。4植被层应由营养植被层和覆盖支持土层组成。营养植被层土质材料应利于植被生长,厚度应大于15cm。营养植被层应压实。 覆盖支持土层由压实土层组成,渗透系数应大于1X10-4cm/s,厚度应大于450cm。 采取土工膜作为防渗材料,土工膜应符合现行国家标准非织造复合土工膜GB/T17642、聚乙烯土工膜GB/T17643、聚乙烯(PE)土工膜防渗工程技术规范SL/T231、土工合成材料应用技术规范GB50290相关要求。土工膜膜下黏土层,基础处理平整度应达成每平方米黏土层误差不得大于2cm。铺设土工膜应焊接牢靠,达成要求强度和防渗漏要求,符合对应质量验收

7、规范。土工膜分段施工时,铺设后应立即完成上层覆盖,裸露在空气中时间不应超出30d。在垂直高差较大边坡铺设土工膜时,应设置锚固平台,平台高差不宜大于10m。在同一平面防渗层应使用同一个防渗材料,并应确保焊接技术统一性。封场覆盖系统必需进行滑动稳定性分析,经典无渗压流和极限覆盖土层饱和情况下安全系数设计中应采取工程方法,预防因不均匀沉降而造成防渗结构破坏。填埋气体搜集导排管道穿过覆盖系统防渗层处应进行密封处理。5生活垃圾堆体及结构层完成施工后距垃圾堆体侧边顺体、顺坡修筑5050cm3:7灰土渗沥液挡土墙,顺坡以渗沥液挡土墙25cm为0,3:7灰土渗沥液挡土墙下20cm素土扎实;距垃圾堆体下侧边50

8、cm顺体、顺坡修筑5050cm简易排液沟,沟体5030U型曹,U型曹体外围30cm3:7土扎实,3:7土外围20 cm素土扎实,U型曹在3:7土基础上3cm水泥砂浆摸光收面即可。距渗沥液池6m埋管敷设进入渗沥液池。6在生活垃圾堆体坡脚外侧标高较低处修建渗沥液池渗沥液池:333 m3 12砖砌筑、防水砂浆内粉20mm. 渗沥液池周围钢管焊接1米高安全防护栏、刷红色油漆。位置要靠近道路边缘,方便渗沥液清运。3. 建筑垃圾处理方法封场覆盖系统结构由垃圾堆体表面至顶表面,次序应为:防渗层、排水层、植被层。垃圾清除区域应平整碾压覆盖种植土(大于20cm)植草1防渗层1)防渗层可由土工膜和压实黏性土或土工

9、聚合黏土衬垫(GCL)组成复合防渗层,也可单独使用压实黏性土层。2)复合防渗层压实黏性土层厚度应为2030cm,渗透系数应小于1X10-5cm/s。单独使用压实黏性土作为防渗层,厚度应大于30cm,渗透系数应小于1X10-7cm/s。 3)土工膜选择厚度不应小于1mm高密度聚乙烯(HDPE)或线性低密度聚乙烯土工膜(LLDPE),渗透系数应小于1X10-7cm/s。土工膜上下表面应设置土工布。 4)土工聚合黏土衬垫(GCL)厚度应大于5mm,渗透系数应小于1X10-7cm/s。2排水层排水层顶坡应采取粗粒或土工排水材料,边坡应采取土工复合排水网,粗粒材料厚度不应小于30cm,渗透系数应大于11

10、0-2m/s。材料应有足够导水性能,确保施加于下层衬垫水头小于排水层厚度。排水层应和填埋库区四面排水沟相连。3植被层植被层应由营养植被层和覆盖支持土层组成。营养植被层土质材料应利于植被生长,厚度应大于15cm。营养植被层应压实。 覆盖支持土层由压实土层组成,渗透系数应大于1X10-4cm/s,厚度应大于450cm。 采取土工膜作为防渗材料,土工膜应符合现行国家标准非织造复合土工膜GB/T17642、聚乙烯土工膜GB/T17643、聚乙烯(PE)土工膜防渗工程技术规范SL/T231、土工合成材料应用技术规范GB50290相关要求。土工膜膜下黏土层,基础处理平整度应达成每平方米黏土层误差不得大于2

11、cm。铺设土工膜应焊接牢靠,达成要求强度和防渗漏要求,符合对应质量验收规范。土工膜分段施工时,铺设后应立即完成上层覆盖,裸露在空气中时间不应超出30d。在垂直高差较大边坡铺设土工膜时,应设置锚固平台,平台高差不宜大于10m。在同一平面防渗层应使用同一个防渗材料,并应确保焊接技术统一性。封场覆盖系统必需进行滑动稳定性分析,经典无渗压流和极限覆盖土层饱和情况下安全系数设计中应采取工程方法,预防因不均匀沉降而造成防渗结构破坏。填埋气体搜集导排管道穿过覆盖系统防渗层处应进行密封处理。4堆体下游处设雨排水沟:分段、局域性做拦洪坝、就空地做天然渗漏。4. 绿化种植车拉水浇灌保湿,春季草坪种植,成活率100

12、%,质保期24个月。 绿化按国家相关规范及标准施工及验收。5. 垃圾场封场通告垃圾场北边入口道路处设一个垃圾场封场通告牌。七. 关键工程量 1.生活垃圾:依据规范标准集中、摊平、掩埋。 2.建筑垃圾:依据生活垃圾规范标准堆体要求集中、摊平、掩埋。 3.雨排水沟:分段、局域性做拦洪坝、就空地做天然渗漏。 4.渗沥液沟:距垃圾堆体侧边顺体、顺坡修筑5050cm3:7灰土渗沥液挡土墙,顺坡以渗沥液挡土墙25cm为0,3:7灰土渗沥液挡土墙下20cm素土扎实;距垃圾堆体下侧边50cm顺体、顺坡修筑5050cm简易排液沟,沟体5030U型曹,U型曹体外围30cm3:7土扎实,3:7土外围20 cm素土扎

13、实,U型曹在3:7土基础上3cm水泥砂浆摸光收面即可。距渗沥液池6m埋管敷设进入渗沥液池。 5.渗沥液池:333 m3 12砖砌筑、防水砂浆内粉20mm. 渗沥液池周围钢管焊接1米高安全防护栏、刷红色油漆。位置要靠近道路边缘,方便渗沥液清运。6.气体排放管安装:每33 m2一根PVC管做排气管,高出地面1.5米,管口安装通气帽并绑扎红丝带标识。八 施工项目安全管理小组组长: 罗斌 兰州中川国际机场总经理副组长:何有善 兰州机场集团建设指挥部副总指挥 吴天福 兰州机场集团建设指挥部财务部长 陈海军 兰州中川国际机场公共管理部长组员: 康有善 兰州中川国际机场质量管理部副部长李利昌 兰州中川机场二期指挥部工程师 施工项目经理 施工单位3名安全员九. 施工时间即日开工、 年 月 日完工验收, 年 月 日前请省环境保护厅验收。十. 环境保护1. 施工机械必需符合国家相关环境保护要求。2. 施工期间洒水降尘。3. 刷坡取土,不得破坏原植被(可从原刷坡取土点取土)。十一. 工程移交完工验收以后场区维护、检测等事宜移交兰州国际机场管理。十二. 施工资料:工程施工资料、包含影像资料按相关要求和程序报指挥部项目责任人签字认可后送交指挥部资料室存档,一式六份。影像资料 1.垃圾场现实状况资料。 2.施工过程每道工序资料。 3.完工验收后资料。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
