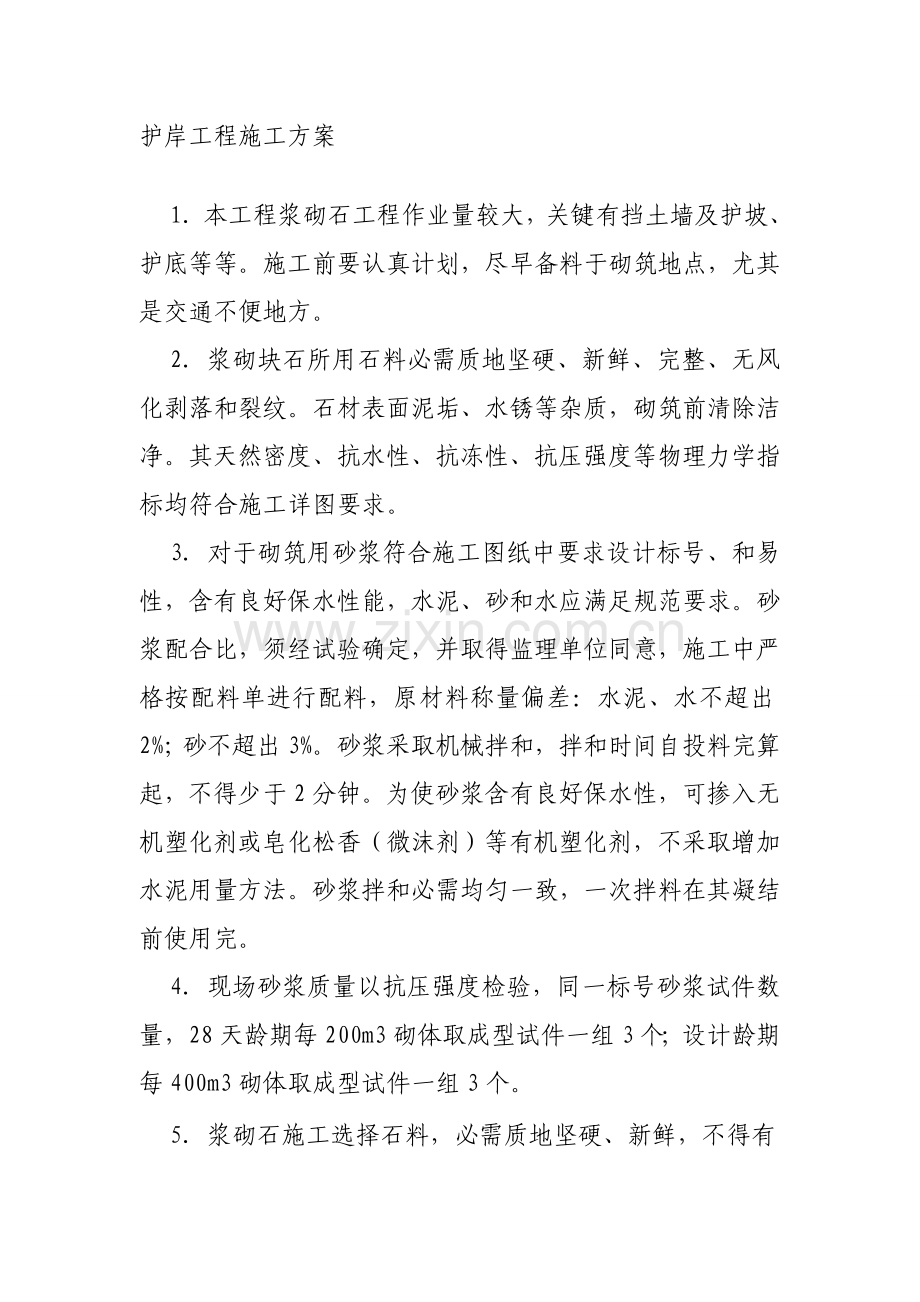

护岸工程施工方案
1. 本工程浆砌石工程作业量较大,关键有挡土墙及护坡、护底等等。施工前要认真计划,尽早备料于砌筑地点,尤其是交通不便地方。
2. 浆砌块石所用石料必需质地坚硬、新鲜、完整、无风化剥落和裂纹。石材表面泥垢、水锈等杂质,砌筑前清除洁净。其天然密度、抗水性、抗冻性、抗压强度等物理力学指标均符合施工详图要求。
3. 对于砌筑用砂浆符合施工图纸中要求设计标号、和易性,含有良好保水性能,水泥、砂和水应满足规范要求。砂浆配合比,须经试验确定,并取得监理单位同意,施工中严格按配料单进行配料,原材料称量偏差:水泥、水不超出2%;砂不超出3%。砂浆采取机械拌和,拌和时间自投料完算起,不得少于2分钟。为使砂浆含有良好保水性,可掺入无机塑化剂或皂化松香(微沫剂)等有机塑化剂,不采取增加水泥用量方法。砂浆拌和必需均匀一致,一次拌料在其凝结前使用完。
4. 现场砂浆质量以抗压强度检验,同一标号砂浆试件数量,28天龄期每200m3砌体取成型试件一组3个;设计龄期每400m3砌体取成型试件一组3个。
5. 浆砌石施工选择石料,必需质地坚硬、新鲜,不得有剥落层或裂纹,石材表面无污垢、水锈等杂质,其抗水性、抗冻性、抗压强度等均符合施工详图要求。用于表面石材,色泽均匀。通常块石规格要求为:上下两面平行且大致平整,无尖角,薄边,无包泥现象,块厚宜大于20cm,单块重量不得小于50kg。砌体表层石料必需含有一个可作砌筑表面平整面。块重小于25kg片石可用于塞缝,但其用量不超出该砌体重量10%。
6. 浆砌石采取铺浆法砌筑,水泥砂浆沉入度4~6cm,块石分层卧砌,上下错缝,内外搭砌。必需时设拉石,不得采取外表面侧立石块、中间填心方法,不得有空缝。块石使用前用水湿润,对石料表面污泥、杂物等冲洗洁净。灰缝厚度20~35mm,座浆、竖缝砂浆饱满,较大空隙采取碎石填塞,不得采取先摆碎石块后塞砂浆或干填碎石块方法。
7. 墙身砌筑程序遵照先“角石”,再砌“面石”,最终砌“腹石”。角石用以确定挡墙位置和外形,选择比较方正大石块,先行试放,必需时须稍加修凿,然后铺灰安砌。角石位置必需正确,角石砌好后,可把样线移挂到角石上。面石选择长短不一石块,方便和腹石交错衔接。面石外露面比较平整,厚度和角石略同,砌筑时也应先行试放和修凿,然后铺浆座砌,并使灰浆挤紧。坡面采取自下而上方法砌筑。
8. 砌体外露面宜在砌筑后12~18小时之内立即养护,常常保护外露面湿润。养护时间为14天。当最低气温在0~5℃时,砌筑作业注意表面保护;当最低气温在0℃以下或最高气温超出30℃时,砌筑没有保温方法时应停止砌筑。无防雨棚仓面,遇大雨立即停止施工,妥善保护表面;雨后先排除积水,并立即处理受雨水冲刷部位。
9. 砌体尺寸、位置许可偏差按以下标准控制:轴线位移不超出50mm,基础、顶面标高不超出20mm,墙面坡度不超出0.5%H,2m长度表面平整度不超出30mm。砌筑完成后,根据设计要求勾缝,勾缝应保持块石砌合自然接缝,努力争取美观、匀称、块石形态突出、表面平整。
10. 砌体表面溅染砂浆清除洁净。勾缝砂浆必需单独拌制,不得和砌筑砂浆混用。清缝在块石砌筑二十四小时后进行,缝宽大于砌缝宽度,缝深大于缝宽两倍。勾缝前必需将槽缝冲洗洁净,不得残留积水和灰渣,并保持缝面湿润。勾缝砂浆分几次向缝内填充压实,直至和外表齐平,然后抹光。勾缝后要养护21天。
11. 浆砌石工程施工步骤见图2-3。
12. 细部结构:
① 导渗:反滤层厚度,滤料粒径和含泥梁等均应符合要求;铺筑时,应使滤料处于湿润状态,以免颗粒分离,并预防杂物或不一样规格料物混入;相邻层面必需拍打平整,确保层次清楚,互不混杂;分段铺筑时,应将接头处各层铺成阶梯状,预防层间错位、间断、混杂。
设置75PVC排水管,呈梅花部署,砼和反滤层之间设一层简易隔离层,以防砼漏浆,排水孔穿过隔离层填入返滤料。放水前,排水孔应清理,并灌水检验,孔道通畅后,用瓜子片填满。
② 永久缝:为降低工程不均匀沉降,护岸每隔10m设一道分缝,逢宽20mm,缝内填塞闭孔。
拌和物检测
基面处理
施工放线、挂线
砂浆拌制
铺筑垫层
留试块
砌石(先面后腹)
石 料
隶属施工
养 护
2-3 浆砌石工程施工工艺步骤
