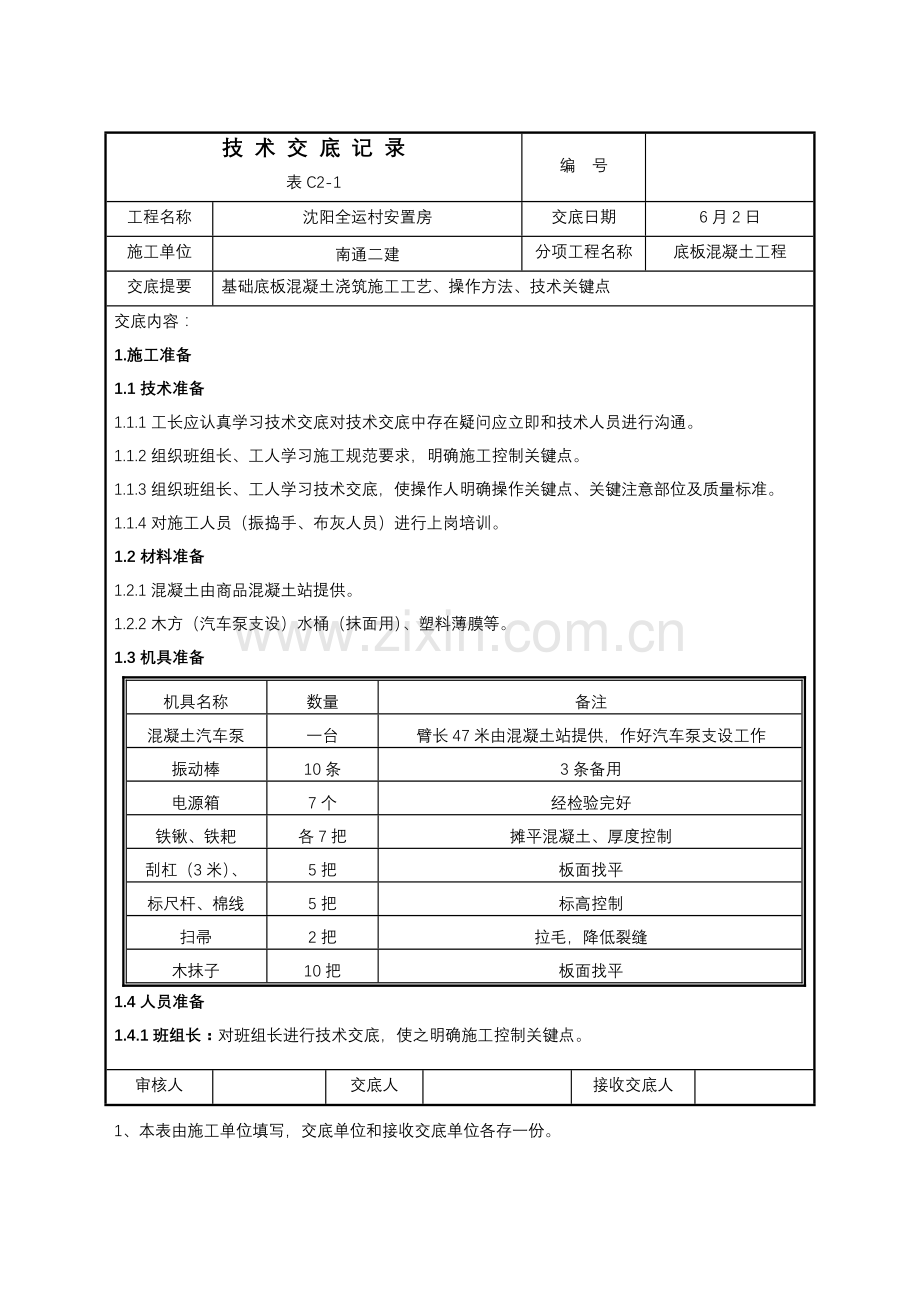

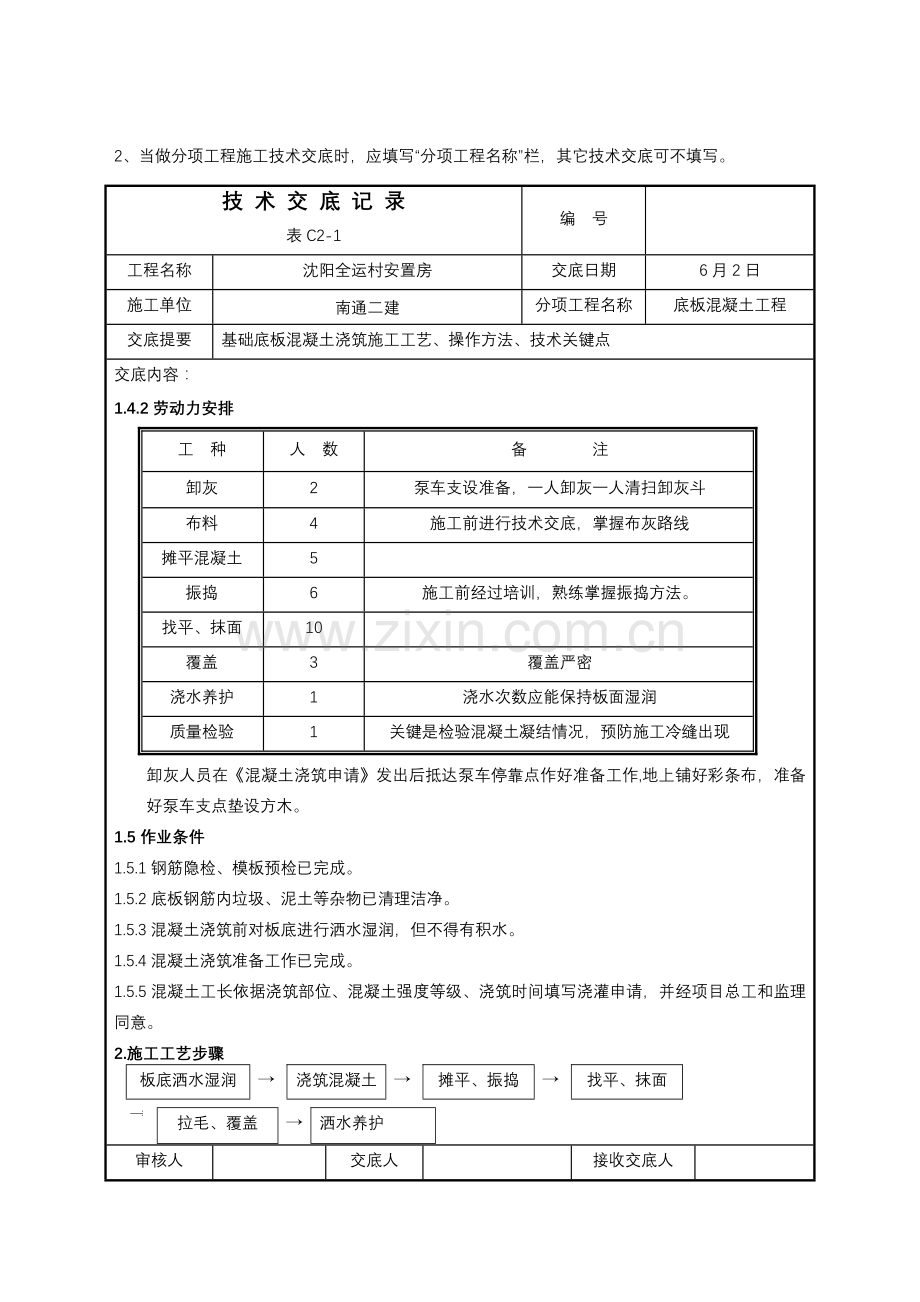

技 术 交 底 记 录 表C2-1 编 号 工程名称 沈阳全运村安置房 交底日期 6月2日 施工单位 南通二建 分项工程名称 底板混凝土工程 交底提要 基础底板混凝土浇筑施工工艺、操作方法、技术关键点 交底内容: 1.施工准备 1.1技术准备 1.1.1工长应认真学习技术交底对技术交底中存在疑问应立即和技术人员进行沟通。 1.1.2组织班组长、工人学习施工规范要求,明确施工控制关键点。 1.1.3组织班组长、工人学习技术交底,使操作人明确操作关键点、关键注意部位及质量标准。 1.1.4对施工人员(振捣手、布灰人员)进行上岗培训。 1.2材料准备 1.2.1混凝土由商品混凝土站提供。 1.2.2木方(汽车泵支设)水桶(抹面用)、塑料薄膜等。 1.3机具准备 机具名称 数量 备注 混凝土汽车泵 一台 臂长47米由混凝土站提供,作好汽车泵支设工作 振动棒 10条 3条备用 电源箱 7个 经检验完好 铁锹、铁耙 各7把 摊平混凝土、厚度控制 刮杠(3米)、 5把 板面找平 标尺杆、棉线 5把 标高控制 扫帚 2把 拉毛,降低裂缝 木抹子 10把 板面找平 1.4人员准备 1.4.1班组长:对班组长进行技术交底,使之明确施工控制关键点。 审核人 交底人 接收交底人 1、本表由施工单位填写,交底单位和接收交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。 技 术 交 底 记 录 表C2-1 编 号 工程名称 沈阳全运村安置房 交底日期 6月2日 施工单位 南通二建 分项工程名称 底板混凝土工程 交底提要 基础底板混凝土浇筑施工工艺、操作方法、技术关键点 交底内容: 1.4.2劳动力安排 工 种 人 数 备 注 卸灰 2 泵车支设准备,一人卸灰一人清扫卸灰斗 布料 4 施工前进行技术交底,掌握布灰路线 摊平混凝土 5 振捣 6 施工前经过培训,熟练掌握振捣方法。 找平、抹面 10 覆盖 3 覆盖严密 浇水养护 1 浇水次数应能保持板面湿润 质量检验 1 关键是检验混凝土凝结情况,预防施工冷缝出现 卸灰人员在《混凝土浇筑申请》发出后抵达泵车停靠点作好准备工作,地上铺好彩条布,准备好泵车支点垫设方木。 1.5作业条件 1.5.1钢筋隐检、模板预检已完成。 1.5.2底板钢筋内垃圾、泥土等杂物已清理洁净。 1.5.3混凝土浇筑前对板底进行洒水湿润,但不得有积水。 1.5.4混凝土浇筑准备工作已完成。 1.5.5混凝土工长依据浇筑部位、混凝土强度等级、浇筑时间填写浇灌申请,并经项目总工和监理同意。 2.施工工艺步骤 板底洒水湿润 → 浇筑混凝土 → 摊平、振捣 → 找平、抹面 → 拉毛、覆盖 → 洒水养护 审核人 交底人 接收交底人 1、本表由施工单位填写,交底单位和接收交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。 技 术 交 底 记 录 表C2-1 编 号 工程名称 沈阳全运村安置房 交底日期 6月2日 施工单位 南通二建 分项工程名称 底板混凝土工程 交底提要 基础底板混凝土浇筑施工工艺、操作方法、技术关键点 交底内容: 3.施工方法及技术要求 3.1浇筑前应将基坑积水统一排进集水坑,然后抽出;同时成立一个小组,立即将混凝土泌水排出。 3.2卸灰人员应注意凝土塌落度,塌落度控制在140-160 mm,不合格做退回处理。 3.3浇筑时,采取“后退法”施工,并按1:6-1:10坡度分层,遵照“一个坡度,分层浇筑,循序渐进、一次到顶”,标准。 3.4浇筑时应先从一头开始浇筑,但不得在同一处连续布料,应在2-3米范围内水平移动布料,边浇筑边找平、抹面,严禁随意布灰,以防施工冷缝出现。 3.5浇筑电梯井、集水坑部位时,应从两侧均匀下灰,预防造成跑模、涨模现象。 3.6浇筑时,分层厚度不应超出500mm,每浇筑一层,必需充足振捣,使其混凝土充足向四面流淌,然后浇筑第二层,且第二层混凝土应超前覆盖下层混凝土500 mm以上。 3.7基础导墙部位,应在其对应部位底板浇筑20min后浇筑。 3.8振捣棒移动距离不应超出400mm,每次振捣应快插慢拔,每点延续时间15-30s,插入深度以进入下一层50mm为宜,振捣程度视混凝土表面泛浆无气泡且不再显着下沉为宜。 3.9电梯井、积水坑部位应从两侧同时振捣,预防造成跑模、涨模现象,且应充足振捣预防浇筑不满。 3.10基础边缘部位振捣时,不得紧靠砖墙胎模边缘,以防胎模变形,造成防水撕裂及跑模。 3.11导墙部位,应充足振捣,直至墙根部有大量混凝土溢出,且墙面混凝土不再下沉为止,以防 “烂根” 、“蜂窝” 、“狗洞”出现,同时注意止水钢板位置。 3.12混凝土泵布灰时,速度适中,泵管不应正对着基坑模板,导墙模板或基础四面砖胎模,以预防跑模及胎模变形,撕裂防水层,影响基础防水性能。 3.13混凝土分层浇筑间隙时间不应超出混凝土初凝时间,同一施工段混凝土应连续浇筑。 3.14找平、抹面时应控制好标高,从钢筋标高标志上拉线用标尺测量,随抹随测。 审核人 交底人 接收交底人 1、本表由施工单位填写,交底单位和接收交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。 技 术 交 底 记 录 表C2-1 编 号 工程名称 沈阳全运村安置房 交底日期 6月2日 施工单位 南通二建 分项工程名称 底板混凝土工程 交底提要 基础底板混凝土浇筑施工工艺、操作方法、技术关键点 交底内容: 3.15混凝土浇筑完成后应进行二次搓面拉毛处理,以降低基础裂缝。二次搓面应在第一次木抹子搓完两小时后,混凝土初凝前,同时应依据情况作对应调整。脚踩上去有脚印且有水印即可二次搓面,用木抹子充足揉搓,用带水毛刷同一方向拉毛即可。 3.16混凝土浇筑完,拉毛后立即进行覆盖养护工作。 3.17混凝土泌水处理 混凝土经过泵送和振捣产生泌水和原有基坑残留水,会越聚越多,影响混凝土强度及质量。用伸入底板钢筋内小勺立即舀出集中在小桶内处理。 3.18施工缝处施工处理要求 3.18.1导墙部位施工缝处理:在低于导墙顶部20mm处弹出墨线,沿墨线切割10mm深,然后进行剔凿,剔除浮浆直至漏出石子并清理洁净。导墙顶部边缘用扁头钎剔凿,以防墙边出现豁口。内部用圆头钎剔凿。 3.18.2内墙根部施工缝处理:沿墙、柱尺寸线内侧5mm用砂轮切割机切出10mm剔凿线,剔除浮浆漏出石子,清理洁净。 3.18.3后浇带处施工缝处理:施工缝处抵达要求时间后,进行剔凿,剔掉钢丝网,清除后浇带内灰渣、垃圾(后浇带要底板浇筑60天后浇筑)。 3.18.4剔凿部位混凝土强度应达成4Mkp时才能剔凿,不然将严重影响剔凿质量,及效果。 3.18.5施工缝处浇筑混凝土抗压强度大于1.2Mkp时才许可浇筑,再此之前先接一层砂浆,然后浇筑混凝土。 3.19后浇带施工要求 3.19.1后浇带应在底板施工60天后浇筑,在此间隔期间应保持内部清洁,并把裸露在外面钢筋刷油保护,以防锈蚀。 3.19.2浇筑前将接逢处混凝土侧面剔处浮浆漏出石子,清理洁净,并保持湿润。 审核人 交底人 接收交底人 1、本表由施工单位填写,交底单位和接收交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。 技 术 交 底 记 录 表C2-1 编 号 工程名称 沈阳全运村安置房 交底日期 6月2日 施工单位 南通二建 分项工程名称 底板混凝土工程 交底提要 基础底板混凝土浇筑施工工艺、操作方法、技术关键点 交底内容: 3.19.3在后浇带每侧设置两道止水条,止水条设置在底板高度三分之一处,止水条用水泥钉钉牢,不得出现脱落现象,止水条和导墙上止水钢板用防水胶粘接好。 3.19.4后浇带浇筑时,混凝土塌落度要严格控制在140mm以下,有利于避免接茬处裂缝。 3.19.5后浇带浇筑完成后立即进行养护,其养护时间不得少于28天。 3.20混凝土养护措 3.20.1因为气温高混凝土浇筑完成后,覆盖塑料薄膜进行养护,以防裂缝出现。 3.20.2底板混凝土终凝板面达成上人强度后,揭掉塑料薄膜,浇水养护,板面要保持湿润状态大于28天。 3.20.3基础导墙要每隔30分钟浇水养护,因为导墙上有止水钢板所以应关键注意导墙外边养护。 3.21在浇筑混凝土前应先查询气象台,作好防雨准备工作。 4.质量标准及质量确保方法 4.1质量标准 4.1.1主控项目 混凝土运输、浇筑及间歇全部时间不应超出混凝土初凝时间,同一施工段混凝土应连续浇筑,并应在底层混土初凝前将上一层混凝土浇筑完成。 4.1.2通常项目 4.1.2.1混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺点。 4.1.2.2混凝土施工完成后,应按施工技术交底立即采取有效养护方法。 4.2质量确保方法 4.2.1依据施工规范及技术交底,提出质量要求。 4.2.2对工人进行培训,严格按要求操作。 4.2.3责任明确,建立落实奖惩制度。 审核人 交底人 接收交底人 1、本表由施工单位填写,交底单位和接收交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。 技 术 交 底 记 录 表C2-1 编 号 工程名称 沈阳全运村安置房 交底日期 6月2日 施工单位 南通二建 分项工程名称 底板混凝土工程 交底提要 基础底板混凝土浇筑施工工艺、操作方法、技术关键点 交底内容: 4.2.4工长或班组长要随时检验,严格监控浇筑整个过程,发觉问题分析原因立即整改。 4.2.5严格控制混凝土塌落度,不合格者退回, 4.2.6浇筑时依据混凝土输送速度数量,立即调整混凝土厚度和面积,避免混凝土出现冷缝。 5. 环境保护及安全文明施工 5.1环境保护方法 5.1.1设置专门垃圾信道,派专员进行现场洒水,预防灰尘飞扬,保护周围空气清洁。 5.1.3为施工方便,现场道路采取细石混凝土地面,确保施工道路不泥泞。 5.1.2混凝土罐车灰斗清洗洁净。 5.1.4合理安排作业时间不进行夜间施工,避免噪声、光污染。 5.2安全文明方法 5.2.1施工前安全员要做好书面和口头安全交底工作。 5.2.2振捣手应带绝缘手套,电机及电源箱应有专员看管,电线不得有破损现象。 5.2.3施工人员要有足够劳保防护。 5.2.4全部进入施工现场人员必需戴安全帽。 审核人 交底人 接收交底人 1、本表由施工单位填写,交底单位和接收交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
