1、交底内容:1.各部位混凝土详细状况别墅混凝土施工状况部位1#-5#楼11#、12#、17#、21#楼18#-20#、22#楼桩心C35C30C30垫层C15C15C15防水保护层C20C20C20基本及地下室墙、梁、底板C30 P6C30 P6-零层板及以上一层、二层所有部位C30C30C30过梁、构造柱、女儿墙C25C25C2524#楼混凝土使用状况部位混凝土型号桩心C35 P6垫层C15防水保护层C20基本C35 p6地下室外墙及地下室顶板C35 p6掺微膨胀剂CSA消防水池池壁、泳池周边墙C35 P6零层梁、板C35夹层、一层、二层、屋面墙、梁、板、柱C30大跨度部位柱C35一、准备工作

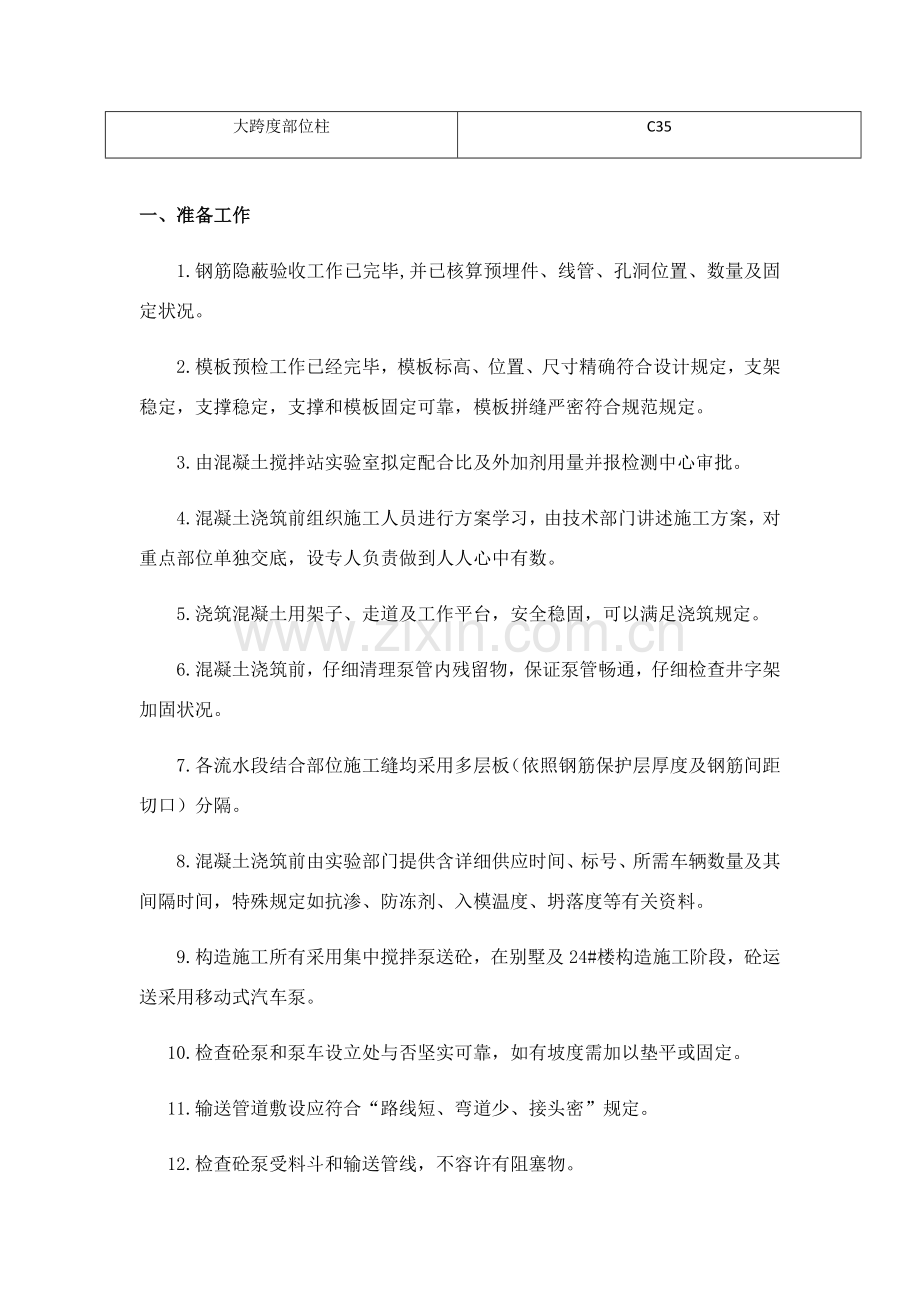

2、 1.钢筋隐蔽验收工作已完毕,并已核算预埋件、线管、孔洞位置、数量及固定状况。 2.模板预检工作已经完毕,模板标高、位置、尺寸精确符合设计规定,支架稳定,支撑稳定,支撑和模板固定可靠,模板拼缝严密符合规范规定。 3.由混凝土搅拌站实验室拟定配合比及外加剂用量并报检测中心审批。 4.混凝土浇筑前组织施工人员进行方案学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责做到人人心中有数。 5.浇筑混凝土用架子、走道及工作平台,安全稳固,可以满足浇筑规定。 6.混凝土浇筑前,仔细清理泵管内残留物,保证泵管畅通,仔细检查井字架加固状况。 7.各流水段结合部位施工缝均采用多层板(依照钢筋保护层厚度

3、及钢筋间距切口)分隔。 8.混凝土浇筑前由实验部门提供含详细供应时间、标号、所需车辆数量及其间隔时间,特殊规定如抗渗、防冻剂、入模温度、坍落度等有关资料。 9.构造施工所有采用集中搅拌泵送砼,在别墅及24#楼构造施工阶段,砼运送采用移动式汽车泵。 10.检查砼泵和泵车设立处与否坚实可靠,如有坡度需加以垫平或固定。 11.输送管道敷设应符合“路线短、弯道少、接头密”规定。 12.检查砼泵受料斗和输送管线,不容许有阻塞物。 13.在正式泵送砼前,要压送水、水泥砂浆湿润输送管线和泵体。泵送过程中,禁止加水。 14.浇筑部位经总包部及监理检查验收通过,具备砼浇筑条件。 15.砼申请单由工长填写,现场执

4、行经理和项目经理审核,报总包部有关负责人批准,调度员负责与集中搅拌站联系砼供应。二、施工顺序 1.清理:在混凝土浇筑前先用一台12m3空压机将模板内杂物吹干净。 2.混凝土浇筑和振捣普通规定。 2.1每段混凝土持续浇筑,如必要间歇,间歇时间尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕。 2.2浇筑混凝土时为防止混凝土分层离析,混凝土由料斗、泵管内卸出时,其自由倾浇高度不得超过2m,超过时采用串筒或斜槽下落,混凝土浇筑时不得直接冲击模板。 2.3浇筑竖向构造混凝土前,底部先填以3050mm厚同配比石子砂浆。 2.4浇筑混凝土时设专人看模,经常观测模板、支架、钢筋、预埋件和预留孔洞状况,当发

5、生变形移位时及时停止浇筑,并在已浇筑混凝土初凝前修整完好。 2.5使用30、50插入式振捣棒要快插慢拔,插点呈梅花型布置,按顺序进行,不得漏掉,移动间距不不不大于振捣棒作用半径1.5倍(50棒应为52.5cm,取50cm;30棒应为40.5cm,取40cm),振捣上一层时插入下一层混凝土5cm以上消除两层接缝,平板振动器移动间距,保证振动器平板可以覆盖已振实某些边沿,振捣时间以混凝土表面浮现浮浆及不浮现气泡、下沉为宜。三、砼浇筑技术办法 1.构造砼浇筑前要考虑整个栋号混凝土浇筑顺序,并顾及混凝土先后浇筑时间间隔、混凝土终凝时间、成型钢筋保护、砼标号变化。 2.构造砼施工时,一方面加强搅拌站原材

6、料质量监控、计量校验及实验级配方面评审、管理。同步在砼浇捣过程加强砼质量监控,禁止向砼内任意掺水。砼配合比调节必要由搅拌站实验室,严格按气候条件、原材料含水量状况,合理调节配合比,以最适当施工参数满足现场施工需要。 3.加强对砼坍落度及试块抽检管理,在现场设立原则养护室,并做好试块及时送检工作,保证砼资料反映精确、及时。 4.砼浇筑前应重点对墙根部施工缝进行清理和冲洗,冲洗前根部模板应开口清扫,然后清洗封口,模板底部采用海棉条封堵,同步,用水泥砂浆补缝,防止由于漏浆引起“烂根”。对于楼板底模板,夹板间缝隙,采用带海绵双面胶带纸封堵,防止因漏浆形成蜂窝、麻面,以保证平顶质量。 5.砼振捣应快插慢

7、拔,振捣时间以砼表面呈现浮浆和不再下沉为宜。振动器在使用过程中,每一插点要掌握好振捣时间,普通以20-30S为宜,振动插点要均匀排列,插入点间距控制在400mm左右。振捣砼时,禁止紧靠模板振动,且应尽量避免碰撞钢筋及预埋件。砼浇筑应持续进行,当必要间歇时,其时间宜缩短,并应在前层砼初凝前,将次层砼浇筑覆盖。 6.本工程由于梁、板、楼梯砼强度级别相似,柱、剪力墙混凝土级别相似且不同于梁、板、楼梯砼强度,构造施工时采用柱、剪力墙与梁、板、楼梯一次浇捣砼浇筑办法,为了保证不同构件不同标号砼衔接及施工质量,拟采用如下办法:a)采用两种不同标号砼间隔输送办法。施工过程中,先进行竖向构件如柱、剪力墙砼浇筑

8、,然后进行周边梁板砼浇筑。b)采用塔吊先行浇筑柱、剪力墙构件,输送泵随后浇筑梁板砼办法。施工过程中,采用现场塔吊进行柱、剪力墙砼浇筑,待柱、墙砼浇筑至梁顶一定范畴时,及时组织进行周边梁板不同标号砼浇筑工作。为了保证竖向构件与水平构件不同标号砼衔接及施工质量,梁、柱交接处砼控制节点图如下(剪力墙顶砼控制参照执行): 7.墙体砼应分段并斜向分层施工,第一层砼浇筑高度300mm时即振捣密实,后来再次浇筑高度控制在500mm,随浇随振捣。第二层砼振捣时,振捣棒必要插入第一层内50mm,以保证接茬严密。当砼浇筑高度超过3m时,砼通过铁皮作成滑槽或串筒向下浇筑,避免砼直接落于墙体底部。墙体砼分段分层原则为

9、既要防止砼下料过于集中挤压模板,又要保证下层砼初凝前覆盖上层砼。遇门窗洞口、预留插筋、预埋件等部位应对称下料。 8.施工楼板砼时,当楼板砼开始浇捣时需配备抹灰工进行找平工作。在施工中,先用铁锹将砼表面铺平,将已振实砼表面拍紧拍实,当表面泛出薄浆后,用刮尺再刮平表面,局部凹陷处用砼填平压实,用木抹子抹面。 9.砼接茬前必要先将表面凿毛,清除水泥薄膜和松动石子、松散砼、垃圾。用清水将接茬部位冲洗干净,并在砼浇筑前先浇筑50mm厚同标号水泥砂浆,以使新老砼结合紧密。 10.砼浇捣过程中,要保证砼保护层厚度及钢筋位置精确性,不得踩踏钢筋。预埋件、预留洞位置如发现偏差和位移,要及时纠正。 11.柱、墙砼

10、标号与梁、板不一致,浇筑施工缝严格按设计规定及规范留设。 12.砼浇捣过程中,应严格按规定分批做坍落度实验,如有不满足规定规定期,及时告知砼搅拌站调节配合比及与监理共同协商拿出解决方案。 13.砼泵使用完毕应及时清洗,清洗时从进料口塞入海绵球,然后泵水或用压缩空气将输送管线中砼推出。清洗用水不得进入浇筑砼内,清洗之前一定要反泵吸料,减少管线内剩余压力。 14.泵送将结束时,要估算残留在输送管线中砼量,这些砼经水或压缩空气推出后尚能使用。 15.现场砼浇捣,必要严格监控砼振捣质量及砼收头质量,保证砼构造施工质量。 16.每次柱、梁封模隐蔽前必要清理干净模板内杂物、浮灰,并经监理承认。砼浇捣前,必

11、要再用自来水冲洗并排清积水。 17.为保证构造混凝土外观质量,对每次模板拆除后应及时清理。 18.构造楼层施工阶段,经历雨、冬季,因而构造砼浇捣时,必要随时掌握天气变化趋势和气象预报,准备好足够防雨材料。 19.为保证楼面及顶棚施工质量。对此在楼板构造施工时候,特别要注意如下几点:a.楼板底模平整要严格保证,为控制楼板厚度打下一种好基本。b.楼板砼浇筑时,用带有刻度标记专用扦子检查楼板砼厚度。c.砼浇筑后,即用2m刮尺刮平,用平板振动器振捣。此时要检查楼板厚度,误差必要在规范规定之内。d.抹面应分二三次进行,依照图纸规定抹平工序用木抹子搓平即可。第一次抹面在提浆之后,第二次抹面在砼收水之后,重

12、要目是防止砼浮现收水裂缝。抹面工作应在砼终凝前完毕。要安排充分劳动力,不能因抹面劳动力局限性而使砼产生收水裂缝。砼经二三次抹平后,即可覆盖塑料布薄膜养护或浇水养护。e.为保证楼地面质量,不因后续施工而损坏,因而要采用如下办法:1)在搭设上层构造施工架子时,立管下要垫上木板。2)架设工具装卸,除轻拿轻放外,只能堆放在电梯间前室。四、砼试块制作在砼浇筑过程中,实验工随机抽查制作砼试块及坍落度测试,做好台帐并在其上进行标记。混凝土试样在施工现场采用,每相似配合比混凝土,取样不少于一次,原则养护试块一组三块,并制作相应组数同条件试块;一种工作班拌制相似配合比混凝土局限性时,取样也不得少于一次,取样试块

13、组数及规定同上。抗渗试块在浇筑地点制作,留置两组,一组(六块)进行原则养护,另一组(六块)与现场相似条件下养护,养护期不得少于28d。考虑提前拆模,加做同条件拆模试块一组。试块应注明工程名称、工程部位、浇注时间、砼编号。抗压试块模子采用150150150mm模子。五、砼养护:天气气温较高时采用浇水保湿养护,气温低时采用覆盖塑料布薄膜养护或采用蓄水养护(大面积构造如地坪、楼板、屋面等),养护时间不少于7天,养护期间,依照楼板砼强度增长状况限制板面荷载。七、浇筑质量规定:1.在浇筑工序中,应控制混凝土均匀性和密实性。混凝土拌合物运至浇筑地点后,应及时浇筑入模。在浇筑过程中,如发现混凝土拌合物均匀性

14、和稠度发生较大变化,应及时解决。2.浇筑混凝土时,应防止混凝土分层离析。混凝土由泵管送出进行浇筑时,其自由倾落高度普通不适当超过2m,在竖向构造中浇筑混凝土高度不得超过3m,否则应采用串筒、斜槽、溜管等下料。3.浇筑竖向构造混凝土前,底部应先填以50-100mm厚与混凝土成分相似水泥砂浆。4.浇筑混凝土时,应经常观测模板、支架、钢筋、预埋件和预留孔洞状况,当发既有变形、移位时,应及时停止浇筑,并应在已浇筑混凝土凝结前修整完好。5.混凝土在浇筑及静置过程中,应采用办法防止产生裂缝。混凝土因沉降及干缩产生非构造性表面裂缝,应在混凝土终凝前予以修整。在浇筑与柱和墙连成整体梁和板时,应在柱和墙浇筑完毕

15、后停歇1-1.5h,使混凝土获得初步沉实后,再继续浇筑,以防止接缝处浮现裂缝。6.梁和板应同步浇筑混凝土。较大尺寸梁(梁高度不不大于1m)、拱和类似构造,可单独浇筑。但施工缝设立应符合关于规定。八、应注意质量问题 1.砼质量规定:砼强度必要达到设计规定,表面无蜂窝、孔洞、露筋等现象,施工缝无夹渣。 2.质量问题成因: 2.1.蜂窝:因素是混凝土一次下料过厚,振捣不实或漏振;模板有缝隙水泥浆流失;钢筋较密而混凝土坍落度过小或石子过大;基本、柱墙根部下层台阶浇筑后未停歇就继续浇筑上层混凝土,以致上层混凝土根部砂浆从下部涌出而导致。 2.2.露筋:因素是钢筋垫块位移,间距过大、漏放,钢筋紧贴模板导致

16、露筋或梁、板底部振捣不实也也许浮现露筋。 2.3.麻面:模板表面不光滑或模板湿润不够,构件表面混凝土易粘附在模板上导致脱皮麻面。 2.4.孔洞:因素是在钢筋较密部位混凝土被卡,未经振捣就继续浇筑上层混凝土。 2.5.缝隙及夹层:施工缝处杂物清理不净或未浇底浆等因素易导致缝隙、夹层。 2.6.梁、柱节点处断面尺寸偏差过大:重要因素是柱接头模板刚度太差。 2.7.现浇楼板、和楼梯上表面平整度偏差太大:重要因素是混凝土浇筑后表面不认真用抹子抹平。冬期施工在覆盖盖物时操作人员在垫板上行走。3.针对以上质量通病,重要采用如下防止办法: 3.1.模板清理干净,不得粘有杂物垃圾;控制拆模强度,不适当提早拆模

17、; 3.2.砼粗细骨料、水、水泥要严格计量,车车过磅,通过试配,选取恰当配合比;控制砼搅拌时间; 3.3.砼浇捣时要严格按照操作规程分层均匀振捣密实。严防漏振,每层砼振捣应至气泡排出为止;砼自由倾落高度超过2米,要采用溜槽、溜管、串筒下料,防止砼离析; 3.4.钢筋稠密区域要选取合理粗骨料,振动器要采用刀片式等办法;浇捣砼时,应检查钢筋位置,采用办法防止钢筋偏移; 3.5.检查保护层垫块厚度、数量、位置与否精确,发现问题及时修整; 3.6.钢筋稠密区域,应选取恰当石子,石子最大颗粒径不得超过构造截面最小尺寸1/4,且不得超过钢筋间最小净距3/4;砼振捣时,禁止振动棒撞击钢筋,在钢筋稠密区域内可

18、采用刀片式振动棒; 3.7.模板缝隙处要采用切实办法填嵌,防止漏浆;砼振捣时不得踩踏钢筋,如有钢筋有踩踏弯或松扣者,应及时调节,补扣绑好; 3.8.钢筋稠密区域,可采用细石混凝土浇筑,如机械振捣有困难,可采用人工振捣配合; 3.9.预留洞口处应在两侧同步下料,并采用侧部开口灌溉办法,振捣好后,再封模板; 3.10.控制好下料,砼自由倾落高度超过2米,要采用溜槽、串筒等下料,防止砼离析;采用对的振捣办法,振捣跟着下料走,操作时采用快插慢拔,防止漏振;模板根部缝隙要采用堵嵌办法,防止浇捣漏浆; 3.11.浇筑时,先下同砼配合比砂浆接浆;严格控制砼水灰比,通过试配,选取适合配合比;控制一次下料厚度,

19、防止砼离析;采用对的振捣办法,振动棒插点应均匀排列,采用行列式或交错式顺序移动,快插慢拔,循序振捣,以免漏振; 3.12.模板垃圾清理干净,不得粘有残浆杂物;控制拆模强度;小心拆模,以免拆模碰坏砼棱角;模内支撑断面,间距应通过计算拟定;模板安装固定依照施工方案规定进行;砼浇捣时,要对称下料、振捣,并注意振动棒不能碰撞模板。 3.13.在已硬化砼表面继续浇捣砼前,应清除表面残浆,浮石、垃圾、杂物、充分浇水湿润,用同配合比砼砂浆接浆;砼浇筑停歇时,在继续浇筑前,先认真检查,清除垃圾杂物,以防施工缝处导致缝夹渣;配备砼时,应严格控制水灰比和水泥用量,选取级配良种好石子; 3.14.控制拆模强度,墙板

20、、柱侧模拆模时,砼强度不不大于1.2Mpa;砼浇捣完毕后采用两次抹实压光办法,即在砼收水前再在表面进行抹实压光; 3.15.砼浇捣前,检查保护层垫厚度、数量、间距与否恰当,发现问题及时纠正; 3.16.门窗洞口和房屋四角等薄弱部位恰当放置加强筋,以防止这些部位裂缝;加强砼浇筑后养护工作,对裸露表面应及时用潮湿材料覆盖,认真养护,气温高天气,应进行浇水养护,使砼保持始终湿润。九、季节性施工1.冬季施工 1.1本工程混凝土为集中搅拌混凝土,在冬季施工,应依照气温状况,选取适合混凝土抗冻早强减水剂。 1.2混凝土工程在冬期施工时,应优先选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不应低32.5号,粗细骨

21、料均应清洁,级配良好。 1.3冬期施工还可以在混凝土中加入早强剂,抗冻剂等外加剂,以改进混凝土性能。 1.4规定混凝土搅拌站拌制混凝土砂、石、水泥和水,均保持常温,骨料必要清洁,不得具有冰雪等冻结物及易冻裂矿物质。严格控制配合比,对防冻剂以及其他掺和料计量必要精确。 1.5冬期混凝土搅拌应比常温搅拌时间延长50%以上,并对原材料进行加热解决,由专人控制防冻剂溶液,掌握防冻剂掺量,保证混凝土出机温度不低于10,经运送、泵送后入模温度不低于5,才干进行施工。 1.6混凝土运送多采用泵车,如是零星混凝土采用人工运送,则应选取最佳路线,尽量缩短运送距离和运送时间。 1.7混凝土浇筑前,应先清除模板和钢

22、筋上冰雪和污垢,混凝土入模后采用机械振捣,振捣要迅速。 1.8混凝土施工时泵管,用麻袋进行包裹,防止混凝土受冻堵管。对生活、施工、消防用水管道,用草绳包裹两层进行保温。 1.9混凝土养护应采用一定保温办法,普通可用塑料薄膜加草包覆盖养护。2.雨季施工按进度筹划安排,本工程构造前期处在雨期,为做好雨期施工混凝土浇筑工作做好如下规定: 2.1搅拌站严格控制混凝土用水量,计算时将砂石中所含水量计算在内,严格控制坍落度,保证混凝土强度。 2.2下雨时不易露天浇筑混凝土,开盘前要与气象部门联系,掌握天气变化状况,避免突然下雨影响浇筑混凝土。 2.3已入模振捣成型后混凝土要及时覆盖,防止突然遇雨,受雨水冲

23、淋。 2.4合模后如不能及时浇筑混凝土时,要在模板恰当部位预留排水孔。防止突然下雨积水。 2.5采用表面覆盖彩条布,防止雨水直接冲刷模板使脱模剂脱落、流失,影响拆模及混凝土表面质量。 2.6雨期施工期间要加强防风紧固办法。 2.7所有施工机械采用相应防漏电办法。3.高温季节施工技术办法 3.1高温季节,混凝土工程施工,应尽量避开中午太阳直晒和温度最高时候,选取下午和晚上施工,浇捣完毕混凝土应及时进行浇水养护,养护时间不少于7d,外露某些应覆盖草袋。 3.2气温高于20时,混凝土输送管表面包二层麻袋,并用水保持湿润状态,避免输送管直接受阳光曝晒,使坍落度变小,影响泵送。 3.3混凝土内掺入恰当缓

24、凝剂,延长其凝结时间。十、安全办法 1.1雪天要注意防滑,及时清除钢筋上、模板内及脚手架、马道上冰雪冻块。 1.2进入施工现场要对的系戴安全帽,高空作业对的系安全带。 1.3现场禁止吸烟。 1.4禁止上下抛掷物品。 1.5泵车后台拉线人员必要穿胶鞋戴绝缘手套,以防触电。 1.6在混凝土泵出口水平管道上安装止逆阀,防止泵送突然中断而产生混凝土反向冲击。 1.7泵送系统受压力时,不得启动任何输送管道和液压管道,液压系统安全阀不得任意调节,蓄能器只能充入氮气。 1.8作业后,必要将料斗内和管道内混凝土所有输出,然后对泵机、料斗、管道进行清洗。用压缩空气冲洗管道时,管道出口端前方10m内不得站人,并用

25、金属网篮等收集冲出泡沫橡胶及砂石粒。 1.9禁止用压缩空气冲洗布料杆配利害,布料杆折叠收缩按顺序进行。 1.10将两侧活塞运转到清洗室,并涂上润滑油。 1.11作业后,各部位操作纵开关,调节手柄、手轮、旋塞等复回零位。液压系统卸荷。2.混凝土振捣器使用安全规定 2.1作业前,检查电源线路无破损漏电,漏电保护装置灵活可靠,机具各部件连接紧固,旋转方向对的。 2.2振捣器不得放在初凝混凝土、楼板、脚手架、道路和干硬地面上进行试振,如检修或作业间断时,必要切断电源。 2.3插入式振捣器软轴弯曲半径不得不大于50cm,并不得多于两个弯,操作时振捣棱自然垂直地插入混凝土,不得用力硬插、斜推或使钢筋夹住棒头,也不得所有插入混凝土中。 2.4振捣器保持清洁,不得有混凝土粘结在电动机外壳妨碍散热,发现温度过高时,停歇降温后方可使用。 2.5作业转移时,电动机电源线保持有足够长度和松度,禁止用电源线拖拉振捣器。 2.6电源线路要悬空移动,注意避免电源线与地面和钢筋相磨擦及车辆辗压,经常检查电源线完好状况,发现破损及时进行解决。 2.7用绳拉平板拓捣器时,拉绳干燥绝缘,移动或转向不得用脚踢电动机。 2.8振捣器与平板保持紧固,电源线必要固定在平板上,电吕开关装在把手上。 2.9人员必要穿戴绝缘胶鞋和绝缘手套。 2.10作业后,必要切断电源,做好清洗保养工作,振捣器要放在干燥处,并有防雨办法。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
