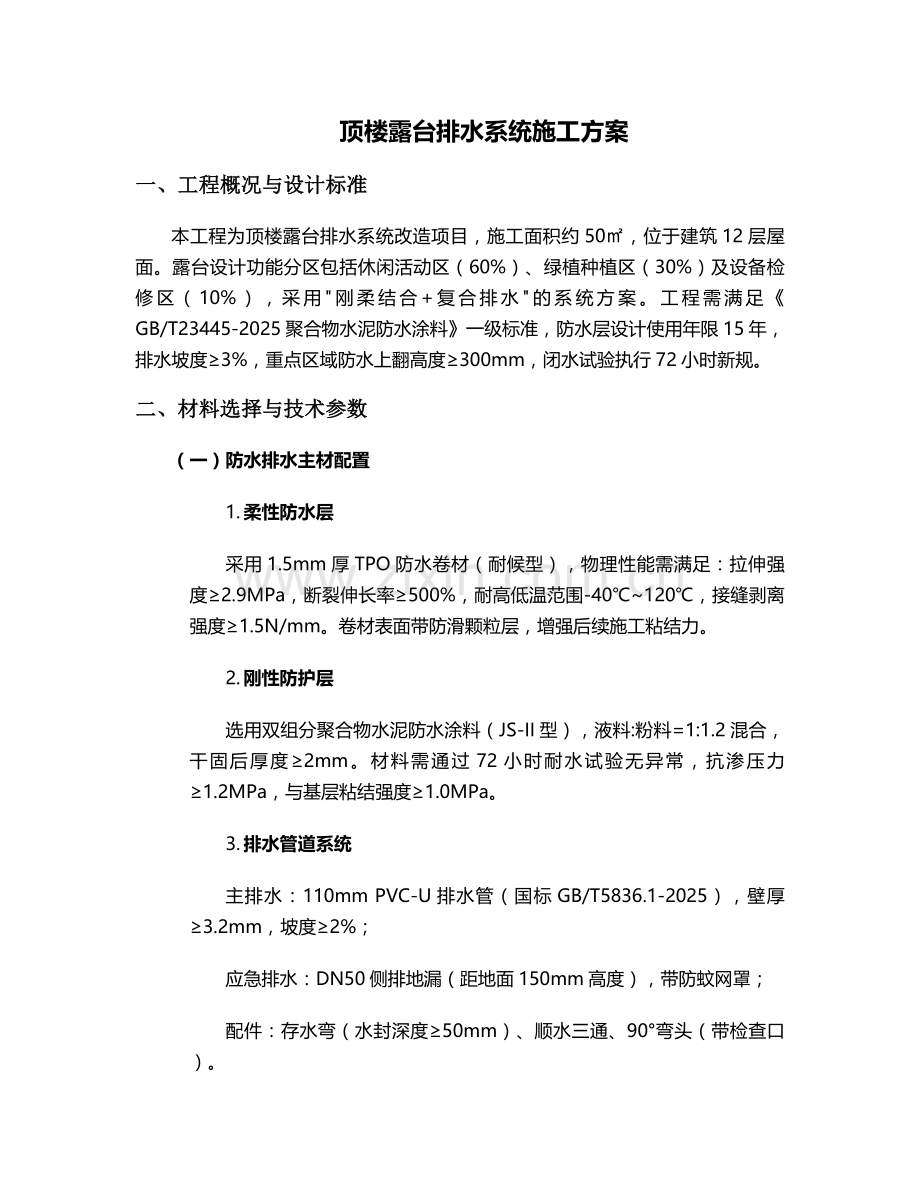

顶楼露台排水系统施工方案
一、工程概况与设计标准
本工程为顶楼露台排水系统改造项目,施工面积约50㎡,位于建筑12层屋面。露台设计功能分区包括休闲活动区(60%)、绿植种植区(30%)及设备检修区(10%),采用"刚柔结合+复合排水"的系统方案。工程需满足《GB/T23445-2025聚合物水泥防水涂料》一级标准,防水层设计使用年限15年,排水坡度≥3%,重点区域防水上翻高度≥300mm,闭水试验执行72小时新规。
二、材料选择与技术参数
(一)防水排水主材配置
1. 柔性防水层
采用1.5mm厚TPO防水卷材(耐候型),物理性能需满足:拉伸强度≥2.9MPa,断裂伸长率≥500%,耐高低温范围-40℃~120℃,接缝剥离强度≥1.5N/mm。卷材表面带防滑颗粒层,增强后续施工粘结力。
2. 刚性防护层
选用双组分聚合物水泥防水涂料(JS-II型),液料:粉料=1:1.2混合,干固后厚度≥2mm。材料需通过72小时耐水试验无异常,抗渗压力≥1.2MPa,与基层粘结强度≥1.0MPa。
3. 排水管道系统
主排水:110mm PVC-U排水管(国标GB/T5836.1-2025),壁厚≥3.2mm,坡度≥2%;
应急排水:DN50侧排地漏(距地面150mm高度),带防蚊网罩;
配件:存水弯(水封深度≥50mm)、顺水三通、90°弯头(带检查口)。

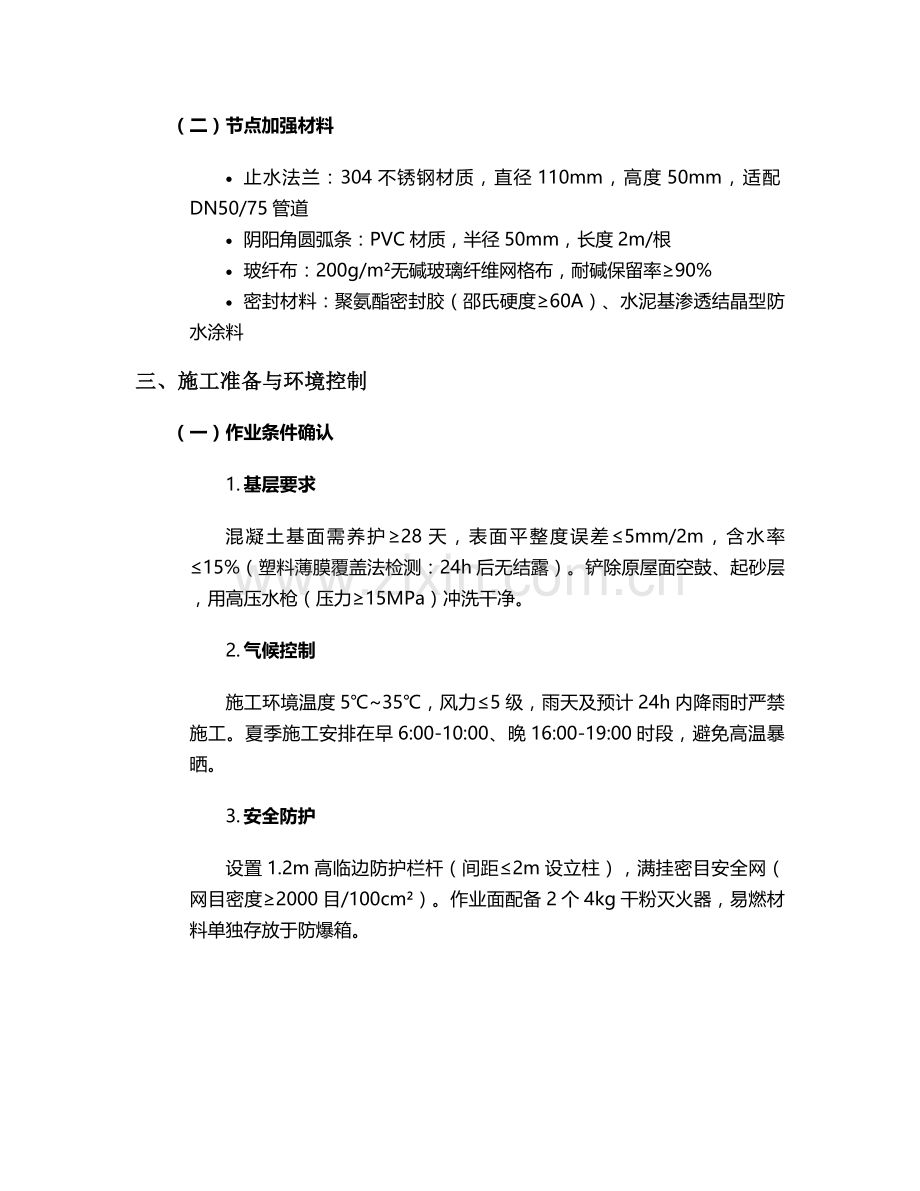

(二)节点加强材料
· 止水法兰:304不锈钢材质,直径110mm,高度50mm,适配DN50/75管道
· 阴阳角圆弧条:PVC材质,半径50mm,长度2m/根
· 玻纤布:200g/m²无碱玻璃纤维网格布,耐碱保留率≥90%
· 密封材料:聚氨酯密封胶(邵氏硬度≥60A)、水泥基渗透结晶型防水涂料
三、施工准备与环境控制
(一)作业条件确认
1. 基层要求
混凝土基面需养护≥28天,表面平整度误差≤5mm/2m,含水率≤15%(塑料薄膜覆盖法检测:24h后无结露)。铲除原屋面空鼓、起砂层,用高压水枪(压力≥15MPa)冲洗干净。
2. 气候控制
施工环境温度5℃~35℃,风力≤5级,雨天及预计24h内降雨时严禁施工。夏季施工安排在早6:00-10:00、晚16:00-19:00时段,避免高温暴晒。
3. 安全防护
设置1.2m高临边防护栏杆(间距≤2m设立柱),满挂密目安全网(网目密度≥2000目/100cm²)。作业面配备2个4kg干粉灭火器,易燃材料单独存放于防爆箱。
(二)测量放线
使用红外线水平仪按"多坡排水"原则放线:以主排水口为最低点,向四周辐射设置3%坡度(每米高度差30mm),在排水路径上标记3处积水观察点(红漆标识)。种植区与休闲区交界处设置排水沟控制线(宽200mm,深150mm)。
四、关键施工流程与工艺要点
(一)基层处理阶段
1. 结构修补
· 裂缝处理:宽度<0.3mm裂缝用环氧树脂灌缝;≥0.3mm裂缝开凿V型槽(宽10mm×深15mm),清理后涂刷界面剂,填入环氧树脂砂浆
· 管道根部:剔除松动混凝土,形成200mm×50mm环形凹槽,涂刷2道渗透结晶涂料(干膜厚度≥1mm)
· 阴阳角处理:用1:2.5水泥砂浆抹成R50mm圆弧角,养护3天
2. 找平层施工
采用C25细石混凝土(掺聚丙烯纤维0.9kg/m³),按排水坡度浇筑,用2m刮杠找平,铁抹子压光。初凝后覆盖薄膜养护7天,平整度误差控制在3mm/2m内。
(二)防水系统施工
1. TPO卷材防水层(满粘法)
(1)涂刷基层处理剂:专用TPO胶黏剂,用量0.2kg/m²,辊涂均匀,干燥≥4h(指触不粘手)
(2)弹线定位:按卷材幅宽(1.5m)弹出控制线,纵向搭接100mm,横向搭接80mm,阴阳角增设500mm宽附加层
(3)热风焊接:温度180~220℃,速度1.5~2m/min,双缝焊接形成两道焊痕(宽≥10mm),中间预留10mm空气检测通道
(4)焊缝检测:用5号注射针管注入0.2MPa压缩空气,保持30s无压降为合格
2. JS防水涂料层
(1)配料搅拌:液料与粉料按比例倒入搅拌桶,电动搅拌器(800r/min)搅拌3min,静置5min后二次搅拌
(2)多遍涂刷:
· 第一遍:十字交叉法薄涂(0.8kg/m²),干燥6h(25℃环境)
· 第二遍:铺贴玻纤布,随即涂刷第二遍涂料(1.0kg/m²),确保玻纤布完全浸润
· 第三遍:整体满涂,阴阳角、女儿墙根部重点加厚(总厚度≥2.5mm)
(3)收头处理:女儿墙顶部用金属压条(间距300mm)固定,密封胶封边宽度≥10mm
(三)排水系统施工
1. 坡度控制
采用红外线水平仪校准,以地漏为基准向四周辐射找坡,每2m设置标高控制点。休闲区坡度3%,种植区坡度5%,排水沟坡度2%。
2. 复合排水构造
· 主排水系统:110mm PVC管安装,采用承插式连接(胶粘剂涂抹均匀),立管底部设混凝土支墩(尺寸300×300×200mm)
· 应急排水:侧排地漏与主排水系统分开接入雨水立管,避免倒灌
· 隐形排水槽:沿女儿墙内侧设置50mm×50mm U型槽,内填卵石(粒径20-30mm),表面覆盖不锈钢格栅(开孔率≥60%)
3. 种植区排水处理
· 底部铺设200mm厚陶粒排水层(粒径30-50mm)
· 设置DN50透水管(外包土工布),间距1.5m,坡度1%接入排水沟
· 透水管与排水沟连接处设滤网(孔径5mm)
(四)保护层与饰面施工
1. 保温保护层
铺设50mm厚挤塑聚苯板(密度≥30kg/m³),点粘法固定(粘结面积≥40%),板缝用聚氨酯发泡剂填充。表面浇筑40mm厚C20细石混凝土(内配φ4@200双向钢筋网),按6m×6m设置分格缝。
2. 饰面铺装
· 休闲区:600×600mm防滑地砖(留缝3mm),干硬性水泥砂浆结合层(掺5%防水剂)
· 种植区:防腐木平台(架空高度≥150mm),龙骨间距400mm,不锈钢自攻螺丝固定
· 设备区:混凝土压光地面,设置200mm高设备基础(预埋螺栓)
五、质量控制与验收标准
(一)过程质量控制点
工序名称
检查项目
允许偏差
检查方法
基层处理
表面平整度
≤3mm/2m
靠尺+塞尺
卷材焊接
焊缝气压检测
0.2MPa 30s无压降
气压检测法
涂料施工
干膜厚度
-0.2mm
钻芯取样
排水坡度
坡度偏差
±0.5%
坡度尺+水平仪
管道安装
立管垂直度
≤3mm/m
线坠吊测
(二)分阶段验收
1. 防水层验收
· 外观:卷材无起鼓、皱折,涂料无漏涂、露底,搭接缝严密
· 闭水试验:72小时蓄水深度30mm,水位下降≤5mm,楼下无渗漏
· 细部:阴阳角增强层无空鼓,管根密封严密,收头固定牢固
2. 排水系统验收
· 通水试验:开启自来水以1L/s流量灌入排水口,3min内排净无积水
· 坡度检测:沿排水方向每2m测一点,确保符合设计坡度
· 应急排水:模拟主排水堵塞,水位升至150mm时侧排地漏开始排水
六、安全与环保措施
(一)高空作业防护
· 作业人员佩戴双钩安全带(定期检测载荷≥15kN),搭设满堂红脚手架(步距≤1.8m)
· 物料运输使用专用吊装笼,严禁抛投工具,临时堆放荷载≤2kN/m²
(二)环保施工要求
· 施工垃圾分类存放,防水材料废弃物交由专业单位处置
· 噪声控制:昼间≤70dB,夜间≤55dB,切割作业采取湿法降尘
· 临时排水:设置沉淀池(三级,总容积≥1m³),废水经处理后排入市政管网
七、成品保护与维护
(一)施工期保护
· 防水层施工后48h内严禁上人,后续工序施工时铺设30mm厚木板垫层
· 管道安装后用塑料膜包裹,接口处采用临时封堵盖密封
(二)后期维护
· 交付前提供《排水系统维护手册》,包含:
o 季度检查:清理地漏杂物、检查排水坡度
o 年度维护:管道疏通、防水层完整性检查
o 五年大修:TPO卷材焊缝检测、JS涂料局部修补
本方案未尽事宜,需严格遵守《屋面工程技术规范GB50345-2025》及地方现行施工标准。施工过程中遇特殊情况,应及时与设计单位协商处理。
