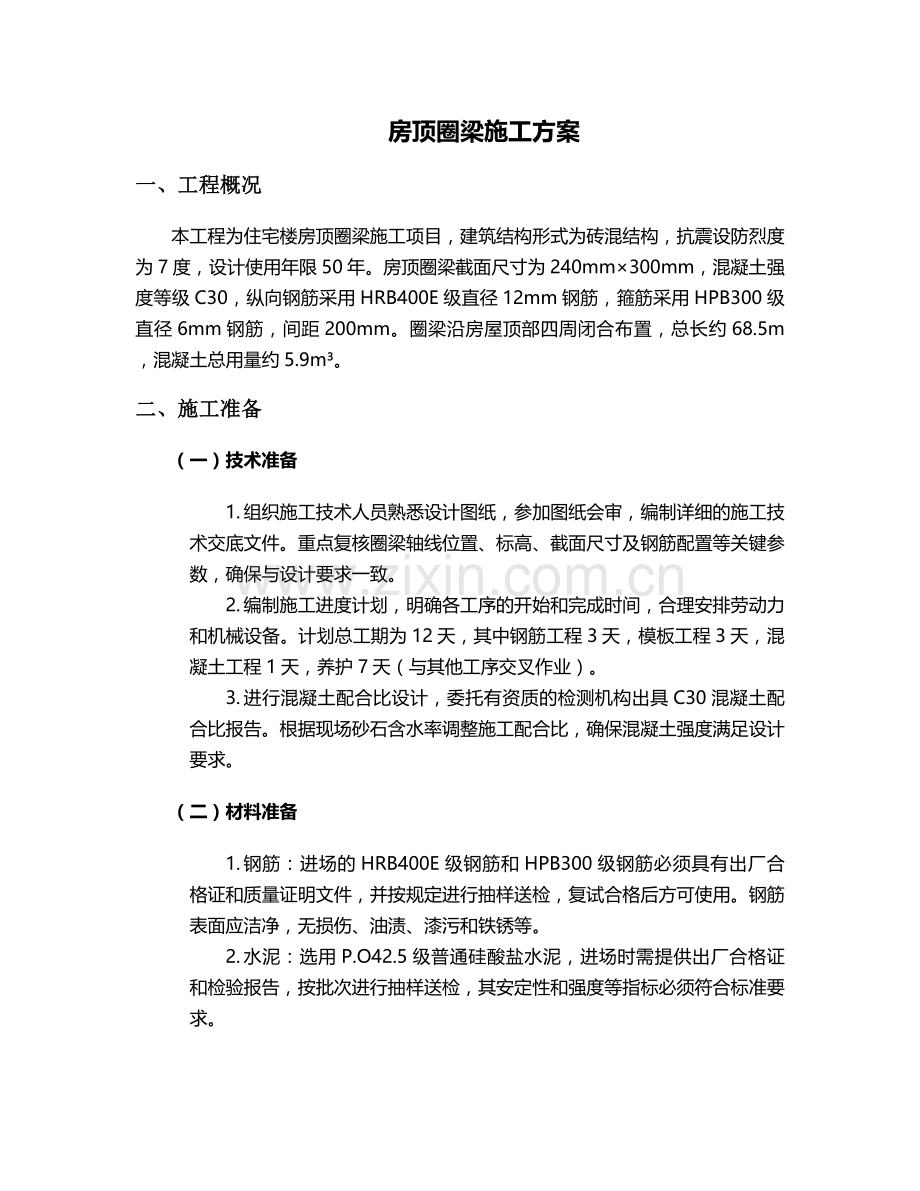

房顶圈梁施工方案
一、工程概况

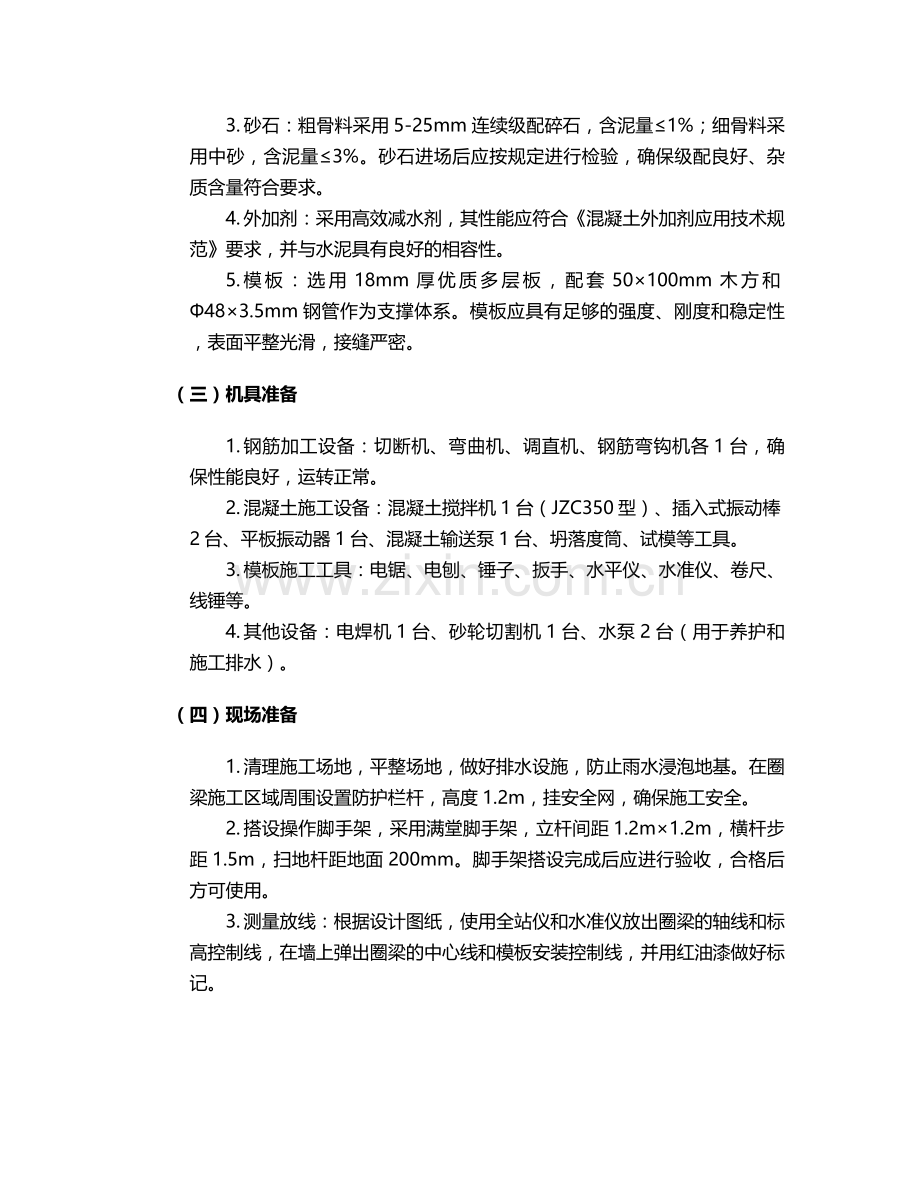

本工程为住宅楼房顶圈梁施工项目,建筑结构形式为砖混结构,抗震设防烈度为7度,设计使用年限50年。房顶圈梁截面尺寸为240mm×300mm,混凝土强度等级C30,纵向钢筋采用HRB400E级直径12mm钢筋,箍筋采用HPB300级直径6mm钢筋,间距200mm。圈梁沿房屋顶部四周闭合布置,总长约68.5m,混凝土总用量约5.9m³。
二、施工准备
(一)技术准备
1. 组织施工技术人员熟悉设计图纸,参加图纸会审,编制详细的施工技术交底文件。重点复核圈梁轴线位置、标高、截面尺寸及钢筋配置等关键参数,确保与设计要求一致。
2. 编制施工进度计划,明确各工序的开始和完成时间,合理安排劳动力和机械设备。计划总工期为12天,其中钢筋工程3天,模板工程3天,混凝土工程1天,养护7天(与其他工序交叉作业)。
3. 进行混凝土配合比设计,委托有资质的检测机构出具C30混凝土配合比报告。根据现场砂石含水率调整施工配合比,确保混凝土强度满足设计要求。
(二)材料准备
1. 钢筋:进场的HRB400E级钢筋和HPB300级钢筋必须具有出厂合格证和质量证明文件,并按规定进行抽样送检,复试合格后方可使用。钢筋表面应洁净,无损伤、油渍、漆污和铁锈等。
2. 水泥:选用P.O42.5级普通硅酸盐水泥,进场时需提供出厂合格证和检验报告,按批次进行抽样送检,其安定性和强度等指标必须符合标准要求。
3. 砂石:粗骨料采用5-25mm连续级配碎石,含泥量≤1%;细骨料采用中砂,含泥量≤3%。砂石进场后应按规定进行检验,确保级配良好、杂质含量符合要求。
4. 外加剂:采用高效减水剂,其性能应符合《混凝土外加剂应用技术规范》要求,并与水泥具有良好的相容性。
5. 模板:选用18mm厚优质多层板,配套50×100mm木方和Φ48×3.5mm钢管作为支撑体系。模板应具有足够的强度、刚度和稳定性,表面平整光滑,接缝严密。
(三)机具准备
1. 钢筋加工设备:切断机、弯曲机、调直机、钢筋弯钩机各1台,确保性能良好,运转正常。
2. 混凝土施工设备:混凝土搅拌机1台(JZC350型)、插入式振动棒2台、平板振动器1台、混凝土输送泵1台、坍落度筒、试模等工具。
3. 模板施工工具:电锯、电刨、锤子、扳手、水平仪、水准仪、卷尺、线锤等。
4. 其他设备:电焊机1台、砂轮切割机1台、水泵2台(用于养护和施工排水)。
(四)现场准备
1. 清理施工场地,平整场地,做好排水设施,防止雨水浸泡地基。在圈梁施工区域周围设置防护栏杆,高度1.2m,挂安全网,确保施工安全。
2. 搭设操作脚手架,采用满堂脚手架,立杆间距1.2m×1.2m,横杆步距1.5m,扫地杆距地面200mm。脚手架搭设完成后应进行验收,合格后方可使用。
3. 测量放线:根据设计图纸,使用全站仪和水准仪放出圈梁的轴线和标高控制线,在墙上弹出圈梁的中心线和模板安装控制线,并用红油漆做好标记。
三、主要施工工序及技术要求
(一)钢筋工程
1. 钢筋加工
· 钢筋调直:采用调直机对盘圆钢筋进行调直,调直后的钢筋表面不得有明显擦伤,抗拉强度损失不应大于5%。
· 钢筋切断:根据设计图纸和钢筋配料单,使用切断机切断钢筋。钢筋切断长度允许偏差±10mm,切口应平整,无马蹄形或起弯现象。
· 钢筋弯曲:纵向钢筋末端做90°弯钩,弯钩平直段长度不小于10d(d为钢筋直径);箍筋做135°弯钩,弯钩平直段长度不小于10d,且两端弯钩平直段长度应相等。
2. 钢筋绑扎
· 工艺流程:弹线→铺放纵向钢筋→绑扎箍筋→安装拉筋→检查验收。
· 弹线:在模板上弹出钢筋的位置线,确保钢筋摆放位置准确。
· 纵向钢筋:将纵向钢筋按设计间距排列,两端及中间每隔1m设置一个固定点,防止钢筋移位。钢筋接头采用绑扎搭接,搭接长度为40d(d=12mm,搭接长度480mm),同一截面内钢筋接头面积百分率不大于25%。
· 箍筋绑扎:箍筋应与纵向钢筋垂直,绑扎牢固,开口应错开布置。箍筋加密区设置在梁端1.5倍梁高范围内,间距100mm。
· 拉筋设置:在梁的上下纵向钢筋之间设置拉筋,直径6mm,间距600mm,呈梅花形布置,拉住箍筋。
3. 钢筋验收
· 检查钢筋的规格、型号、数量、间距、保护层厚度等是否符合设计要求。纵向钢筋保护层厚度为25mm,采用塑料垫块,垫块强度不低于C30,间距1m,呈梅花形布置。
· 检查钢筋接头的位置、搭接长度和绑扎质量,确保符合规范要求。
· 钢筋绑扎完成后,填写隐蔽工程验收记录,报请监理工程师验收,验收合格后方可进行下道工序。
(二)模板工程
1. 模板设计
· 模板采用18mm厚多层板,背面用50×100mm木方做背楞,间距200mm。外侧采用Φ48×3.5mm钢管做支撑,立杆间距600mm,横杆间距800mm,扫地杆距地面200mm。
· 模板拼缝处采用双面胶带粘贴,防止漏浆。模板与墙体接触部位用海绵条密封,确保接缝严密。
2. 模板安装
· 工艺流程:弹线→安装侧模→安装支撑→调整标高→固定模板→检查验收。
· 弹线:在墙上弹出圈梁的边线和标高控制线,作为模板安装的依据。
· 侧模安装:根据弹线位置安装侧模,模板底部用水泥砂浆找平,确保模板标高准确。模板之间用螺栓连接,螺栓间距500mm。
· 支撑安装:安装钢管支撑体系,确保支撑牢固可靠。支撑与地面接触处应垫木板,防止沉降。
· 标高调整:用水准仪测量模板顶面标高,通过调节支撑高度使模板标高符合设计要求,允许偏差±5mm。
· 模板固定:模板安装完成后,采用斜撑和水平拉杆进行固定,防止模板在混凝土浇筑过程中变形。
3. 模板拆除
· 模板拆除应在混凝土强度达到设计强度的75%以上时进行(常温下养护7天),具体拆除时间根据同条件养护试块的强度试验报告确定。
· 拆除顺序:先拆非承重模板,后拆承重模板;先拆侧模,后拆支撑。拆除时应轻拆轻放,避免损伤混凝土表面和棱角。
· 模板拆除后应及时清理、修复,涂刷脱模剂,堆放整齐,以备下次使用。
(三)混凝土工程
1. 混凝土搅拌
· 采用JZC350型混凝土搅拌机进行搅拌,搅拌时间不少于90s。
· 严格按照施工配合比进行配料,水泥、砂石、水和外加剂的称量允许偏差分别为±2%、±3%、±1%、±2%。
· 搅拌前应检查搅拌机的运转情况,清理搅拌筒内的杂物。搅拌过程中应随时观察混凝土的和易性,根据需要调整用水量。
2. 混凝土运输
· 混凝土采用混凝土输送泵运输,输送管道应平直,转弯处采用曲率半径较大的弯头,避免混凝土在管道内堵塞。
· 混凝土从搅拌机卸出到浇筑完毕的时间不应超过2h(常温下),超过初凝时间的混凝土不得使用。
3. 混凝土浇筑
· 工艺流程:检查模板和钢筋→湿润模板→浇筑混凝土→振捣→抹面→养护。
· 检查模板和钢筋:浇筑前再次检查模板的标高、位置、尺寸和支撑情况,钢筋的保护层厚度和绑扎质量,确保符合要求。模板内的杂物和积水应清理干净。
· 湿润模板:用喷雾器将模板表面湿润,但不得有积水。
· 浇筑混凝土:采用分层浇筑的方法,每层厚度不大于500mm。混凝土从梁的一端向另一端推进,连续浇筑,不得留施工缝。如遇特殊情况必须留施工缝时,应留在梁跨中1/3范围内,并按规范要求进行处理。
· 振捣:使用插入式振动棒振捣,振捣棒插入下层混凝土50mm,移动间距不大于300mm,振捣时间为15-30s,至混凝土表面出现浮浆、不再下沉和冒泡为止。振捣时避免碰撞钢筋、模板和预埋件。
· 抹面:混凝土浇筑完成后,先用木抹子抹平,再用铁抹子压光,确保表面平整光滑。
4. 混凝土养护
· 混凝土浇筑完成后12h内开始养护,采用覆盖塑料薄膜和洒水养护的方法。保持混凝土表面湿润,养护时间不少于7天。
· 养护期间应避免混凝土受到振动、冲击和荷载作用,在混凝土强度达到1.2MPa前,不得在其上踩踏或安装模板及支架。
(四)质量检查与验收
1. 钢筋工程验收
· 主控项目:钢筋的品种、规格、数量、位置和保护层厚度必须符合设计要求;钢筋接头的力学性能和外观质量应符合规范规定。
· 一般项目:钢筋绑扎应牢固,间距偏差±10mm,保护层厚度偏差±5mm,箍筋间距偏差±20mm。
2. 模板工程验收
· 主控项目:模板的标高、位置和尺寸必须准确,偏差应符合规范要求;模板的支撑体系必须牢固可靠,具有足够的强度、刚度和稳定性。
· 一般项目:模板表面应平整,接缝严密,不漏浆;模板与混凝土的接触面应清理干净并涂刷脱模剂。
3. 混凝土工程验收
· 主控项目:混凝土的强度等级必须符合设计要求;混凝土的抗裂性、耐久性等性能应符合规范规定。
· 一般项目:混凝土表面应平整,不得有蜂窝、麻面、露筋、裂缝等缺陷;混凝土的轴线位置偏差±10mm,标高偏差±5mm,截面尺寸偏差+8mm、-5mm。
四、安全文明施工
(一)安全施工措施
1. 建立健全安全生产责任制,明确各岗位的安全职责。对所有施工人员进行安全教育培训,特种作业人员必须持证上岗。
2. 施工现场设置明显的安全警示标志,如“禁止高空抛物”“注意安全”等。脚手架搭设应符合安全规范要求,搭设完成后经验收合格方可使用。
3. 高处作业人员必须佩戴安全带,安全带应高挂低用。作业平台应牢固可靠,宽度不小于0.8m,脚手板铺设严密,不得有探头板。
4. 施工现场的临时用电应符合《施工现场临时用电安全技术规范》要求,设置三级配电两级保护,电气设备必须有可靠的接地接零保护。
5. 钢筋加工和焊接作业时,应设置防火设施,配备灭火器,防止发生火灾。操作人员应佩戴防护眼镜、手套等劳动防护用品。
(二)文明施工措施
1. 施工现场材料应分类堆放,整齐有序,并设置标识牌。钢筋、模板等材料应架空堆放,防止受潮和污染。
2. 施工过程中产生的建筑垃圾应及时清理,分类堆放,运至指定地点处理。保持施工现场的整洁卫生。
3. 混凝土搅拌站应设置沉淀池,废水经处理后排放。运输车辆进出施工现场应冲洗干净,防止扬尘和遗撒。
4. 合理安排施工时间,避免夜间施工。如确需夜间施工,应办理夜间施工许可证,并采取降噪措施,减少对周边环境的影响。
五、施工进度计划
工序名称
开始时间
完成时间
持续时间(天)
备注
施工准备
第1天
第2天
2
包括技术准备、材料准备、机具准备和现场准备
钢筋加工
第3天
第5天
3
钢筋调直、切断、弯曲等
钢筋绑扎
第6天
第8天
3
包括弹线、铺放钢筋、绑扎箍筋等
模板安装
第6天
第8天
3
与钢筋绑扎交叉作业
混凝土浇筑
第9天
第9天
1
包括搅拌、运输、浇筑、振捣和抹面
混凝土养护
第10天
第16天
7
与其他工序交叉作业
模板拆除
第17天
第17天
1
混凝土强度达到设计强度的75%以上
竣工验收
第18天
第18天
1
组织监理和建设单位进行验收
六、质量保证措施
1. 建立质量管理体系,成立质量管理小组,由项目经理担任组长,技术负责人和质量检查员为成员,负责施工全过程的质量控制。
2. 加强材料管理,严格执行材料进场检验制度,不合格材料不得使用。对钢筋、水泥、砂石等主要材料建立台账,记录进场数量、批次、检验情况等。
3. 加强工序控制,实行“三检制”(自检、互检、交接检),每道工序完成后经检查合格方可进行下道工序。隐蔽工程必须经监理工程师验收签证后方可隐蔽。
4. 做好施工记录,及时填写施工日志、隐蔽工程验收记录、混凝土施工记录等技术资料,确保资料的真实性、完整性和及时性。
5. 定期对施工质量进行检查,发现问题及时整改。对关键工序和重要部位实行旁站监理,确保施工质量符合要求。
七、应急预案
(一)混凝土供应中断应急预案
1. 如遇混凝土搅拌站设备故障或原材料短缺导致混凝土供应中断,应立即启动备用混凝土供应方案,联系备用搅拌站供应混凝土。
2. 在等待混凝土期间,应对已浇筑的混凝土进行覆盖保温,防止初凝。如中断时间超过2h,应按施工缝处理,在混凝土表面凿毛、清理干净后,涂刷界面剂,再继续浇筑混凝土。
(二)暴雨天气应急预案
1. 密切关注天气预报,如遇暴雨天气,应提前做好防雨准备,储备足够的防雨布、塑料薄膜等物资。
2. 暴雨来临前,停止混凝土浇筑等露天作业,对已浇筑的混凝土及时覆盖防雨布,防止雨水冲刷。
3. 雨后检查模板支撑是否牢固,钢筋是否锈蚀,混凝土表面是否有裂缝、起砂等现象,如有问题及时处理。
(三)安全事故应急预案
1. 施工现场发生安全事故时,应立即启动应急预案,组织人员抢救伤员,控制事故扩大。
2. 立即向项目经理和公司安全管理部门报告事故情况,保护事故现场,配合事故调查处理。
3. 对受伤人员进行紧急救治,必要时拨打120急救电话送往医院治疗。
八、环境保护措施
1. 施工现场设置排水沟和沉淀池,施工废水经沉淀处理后排放,不得直接排入市政管网。
2. 对易产生扬尘的材料(如水泥、砂石)进行覆盖,运输车辆必须加盖篷布,出场前冲洗轮胎,防止扬尘污染。
3. 合理安排施工时间,避免在夜间和午休时间进行噪声较大的作业。对搅拌机、振动棒等设备采取降噪措施,降低噪声污染。
4. 施工垃圾分类回收,可回收利用的材料(如钢筋头、木板等)进行回收利用,不可回收的垃圾运至指定地点处理,不得随意丢弃。
九、结论
本房顶圈梁施工方案根据设计图纸和相关规范要求编制,内容具体,可操作性强。在施工过程中,严格按照方案要求组织施工,加强质量控制和安全管理,确保工程质量符合设计和规范要求,安全、高效地完成房顶圈梁施工任务。
