熄焦塔更换栏杆施工方案.doc

上传人:精**** 文档编号:12837454 上传时间:2025-12-13 格式:DOC 页数:7 大小:23.29KB 下载积分:6 金币
下载 相关 举报
熄焦塔更换栏杆施工方案.doc_第1页
第1页 / 共7页
熄焦塔更换栏杆施工方案.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

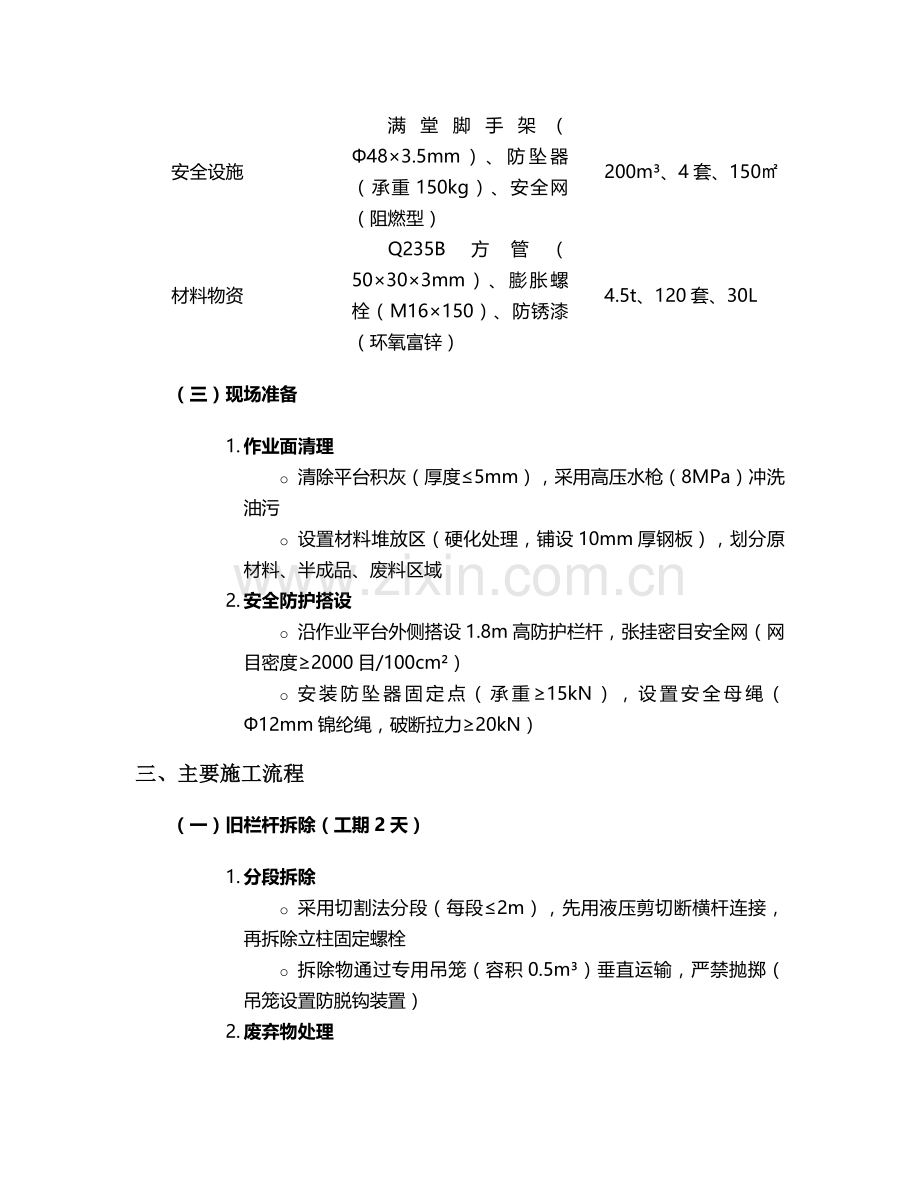

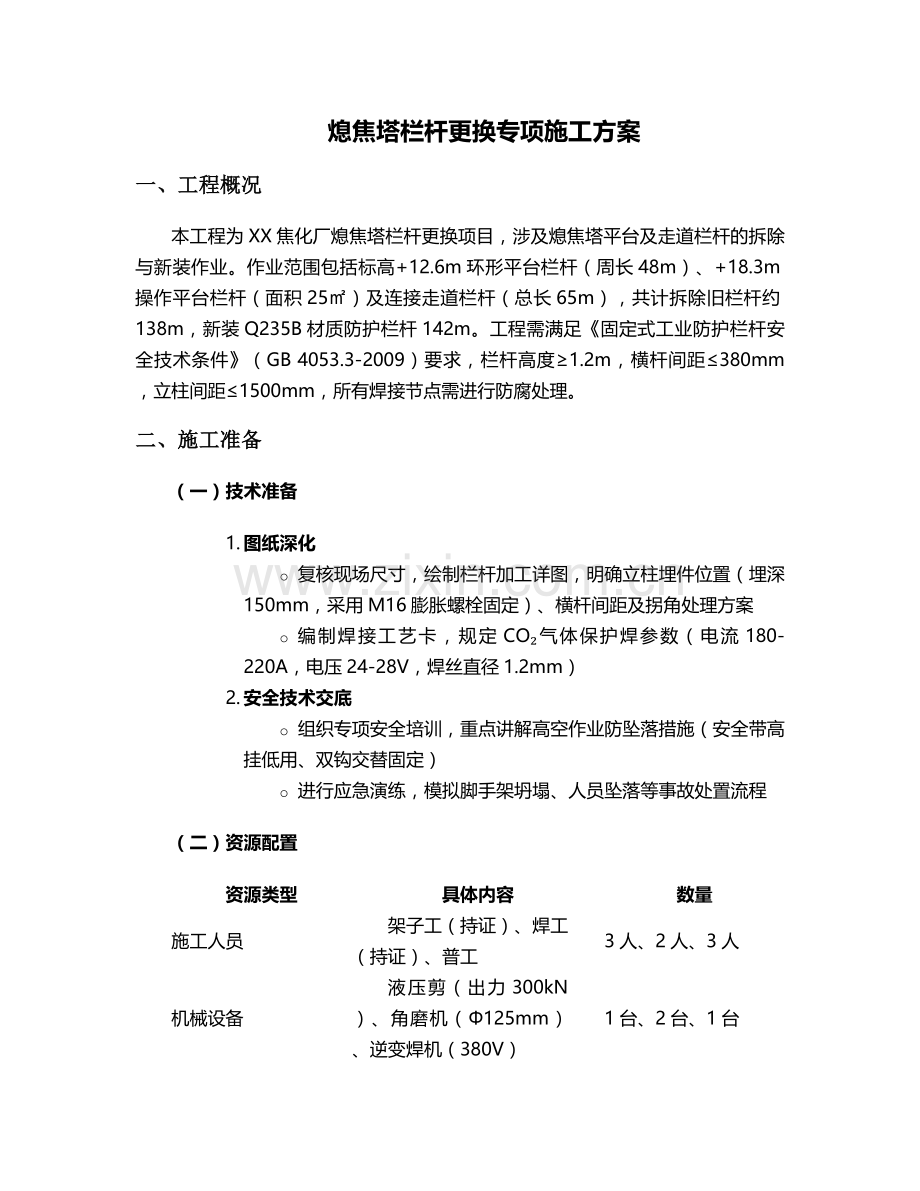

熄焦塔栏杆更换专项施工方案 一、工程概况 本工程为XX焦化厂熄焦塔栏杆更换项目,涉及熄焦塔平台及走道栏杆的拆除与新装作业。作业范围包括标高+12.6m环形平台栏杆(周长48m)、+18.3m操作平台栏杆(面积25㎡)及连接走道栏杆(总长65m),共计拆除旧栏杆约138m,新装Q235B材质防护栏杆142m。工程需满足《固定式工业防护栏杆安全技术条件》(GB 4053.3-2009)要求,栏杆高度≥1.2m,横杆间距≤380mm,立柱间距≤1500mm,所有焊接节点需进行防腐处理。 二、施工准备 (一)技术准备 1. 图纸深化 o 复核现场尺寸,绘制栏杆加工详图,明确立柱埋件位置(埋深150mm,采用M16膨胀螺栓固定)、横杆间距及拐角处理方案 o 编制焊接工艺卡,规定CO₂气体保护焊参数(电流180-220A,电压24-28V,焊丝直径1.2mm) 2. 安全技术交底 o 组织专项安全培训,重点讲解高空作业防坠落措施(安全带高挂低用、双钩交替固定) o 进行应急演练,模拟脚手架坍塌、人员坠落等事故处置流程 (二)资源配置 资源类型 具体内容 数量 施工人员 架子工(持证)、焊工(持证)、普工 3人、2人、3人 机械设备 液压剪(出力300kN)、角磨机(Φ125mm)、逆变焊机(380V) 1台、2台、1台 安全设施 满堂脚手架(Φ48×3.5mm)、防坠器(承重150kg)、安全网(阻燃型) 200m³、4套、150㎡ 材料物资 Q235B方管(50×30×3mm)、膨胀螺栓(M16×150)、防锈漆(环氧富锌) 4.5t、120套、30L (三)现场准备 1. 作业面清理 o 清除平台积灰(厚度≤5mm),采用高压水枪(8MPa)冲洗油污 o 设置材料堆放区(硬化处理,铺设10mm厚钢板),划分原材料、半成品、废料区域 2. 安全防护搭设 o 沿作业平台外侧搭设1.8m高防护栏杆,张挂密目安全网(网目密度≥2000目/100cm²) o 安装防坠器固定点(承重≥15kN),设置安全母绳(Φ12mm锦纶绳,破断拉力≥20kN) 三、主要施工流程 (一)旧栏杆拆除(工期2天) 1. 分段拆除 o 采用切割法分段(每段≤2m),先用液压剪切断横杆连接,再拆除立柱固定螺栓 o 拆除物通过专用吊笼(容积0.5m³)垂直运输,严禁抛掷(吊笼设置防脱钩装置) 2. 废弃物处理 o 分类收集废钢材(切割成1.2m长段),存放于封闭容器(铁皮箱2m×1m×1m) o 危废处理:废油漆桶交由有资质单位处置(签订危废转移协议) (二)基层处理(工期1天) 1. 表面处理 o 角磨机安装钢丝轮(Φ125mm)除锈,达到Sa2.5级标准(表面无可见油脂、氧化皮,残留锈迹仅点状或条纹状) o 用丙酮擦拭预埋件表面,去除油污及浮尘 2. 缺陷修复 o 对混凝土破损处采用环氧修补砂浆(抗压强度≥30MPa)修补,平整度误差≤3mm/m o 采用植筋胶(抗拉强度≥30MPa)加固松动预埋件 (三)栏杆安装(工期4天) 1. 立柱安装 o 弹线定位后钻孔(Φ18mm钻头,孔深160mm),植入膨胀螺栓(扭矩值45-50N·m) o 立柱垂直度偏差控制在≤1.5mm/m,采用双螺母固定防松 2. 横杆焊接 o 按"先下后上、先直后弯"原则安装横杆,接口处开30°坡口(留2mm钝边) o 焊接后24h内进行外观检查,要求焊波均匀,无气孔、夹渣,咬边深度≤0.5mm 3. 扶手安装 o 采用热弯工艺加工弧形扶手(弯曲半径≥500mm),接口采用45°斜接 o 安装完毕后扶手高度偏差控制在±5mm内,侧向位移≤3mm (四)防腐处理(工期2天) 1. 表面处理 o 喷砂除锈(磨料为石英砂,粒径0.5-1.5mm,压力0.6-0.8MPa) o 除锈后4小时内完成底漆涂刷(干膜厚度60-80μm) 2. 涂层施工 o 涂刷环氧富锌底漆(干膜厚度60μm)→ 环氧云铁中间漆(干膜厚度80μm)→ 氯化橡胶面漆(干膜厚度60μm) o 涂层附着力测试(划格法,附着力≥5MPa),每20m²测试1点 四、质量控制要点 1. 尺寸偏差控制 o 立柱间距:允许偏差±10mm(采用钢卷尺逐点测量) o 栏杆垂直度:≤2mm/m(靠尺检查,每根立柱测量2个方向) 2. 焊接质量检验 o 无损检测:对拐角处焊缝进行10%UT探伤(Ⅱ级合格) o 承载力试验:在栏杆顶部施加1kN水平力,持荷1min,残余变形≤2mm 3. 涂层质量要求 o 厚度检测:采用磁性测厚仪,每10m检测3点,合格点率≥90% o 外观检查:无流挂、针孔,色泽均匀(色差ΔE≤3) 五、安全管理措施 (一)高空作业防护 1. 个人防护 o 强制使用双钩安全带(静负荷测试225kg),配备速差自控器(坠落距离≤1.5m) o 作业人员佩戴防滑鞋(鞋底花纹深度≥3mm)、防护眼镜(防冲击) 2. 平台防护 o 脚手板满铺(间隙≤20mm),两端用12号铁丝绑扎牢固 o 设置18cm高挡脚板,刷红白警示漆(间距20cm) (二)动火作业管理 1. 动火审批 o 办理二级动火许可证(有效期3天),配备2个8kg干粉灭火器 o 设置接火斗(采用1.5mm厚钢板制作,内部填充阻燃棉) 2. 气体管理 o 氧气瓶、乙炔瓶间距≥5m,距明火点≥10m,直立放置并固定 o 乙炔瓶安装回火防止器(阻火芯孔径≤0.3mm) (三)应急处置 1. 坠落救援 o 配备救援三脚架(承重200kg)、医药箱(含止血带、脊柱固定板) o 现场配置应急车辆(15min内可达最近医院) 2. 消防应急 o 作业层每50㎡设置消防水桶(容积20L),消防通道宽度≥1.5m o 制定火灾应急预案,每2小时检查消防设施完好性 六、施工进度计划 日期 施工阶段 关键节点 D1 旧栏杆拆除 完成+12.6m平台栏杆拆除 D2 旧栏杆拆除 完成+18.3m平台及走道栏杆拆除 D3 基层处理 通过除锈验收(Sa2.5级) D4-5 栏杆安装 立柱安装完成(垂直度验收) D6-7 栏杆安装 横杆、扶手焊接完成 D8-9 防腐处理 涂层施工完成 D10 验收 竣工验收(含载荷试验) 七、环境保护措施 1. 噪声控制 o 采用低噪声角磨机(声压级≤85dB),设置隔声屏障(降噪量≥25dB) o 限定作业时间(7:00-12:00,14:00-19:00),避免夜间施工 2. 扬尘治理 o 切割作业配备除尘装置(风量3000m³/h),设置移动雾炮(覆盖半径20m) o 废料运输采用密闭式货车,出场前冲洗轮胎(水压5MPa) 3. 固废管理 o 金属废料回收率≥95%,危险废物(废油漆桶)交由持危废经营许可证单位处置 o 生活垃圾集中收集,由环卫部门定期清运 八、验收标准 (一)分项验收 1. 结构验收 o 立柱安装:垂直度偏差≤1.5mm/m,固定螺栓扭矩值符合设计要求(45-50N·m) o 焊接质量:焊缝余高0-3mm,咬边深度≤0.5mm,无未焊透、裂纹 2. 功能验收 o 扶手水平荷载试验:施加1kN水平力,变形量≤L/250(L为支撑间距) o 防滑性能:静摩擦系数≥0.6(采用推力计测试) (二)竣工验收 1. 资料核查 o 材料合格证(含力学性能报告、化学成分分析)、焊缝检测报告、涂层检测记录 o 隐蔽工程验收记录(预埋件、防腐处理) 2. 观感质量 o 涂层表面平整光滑,色泽均匀,无流挂、针孔(每10㎡缺陷点≤2个) o 栏杆线形顺直,拐角过渡自然,接缝处高低差≤1mm 本方案未尽事宜,应严格按照《焦化安全规程》(GB 12710-2021)及设计文件执行,施工过程中需接受业主、监理单位的监督检查,对提出的问题应在24小时内完成整改。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
