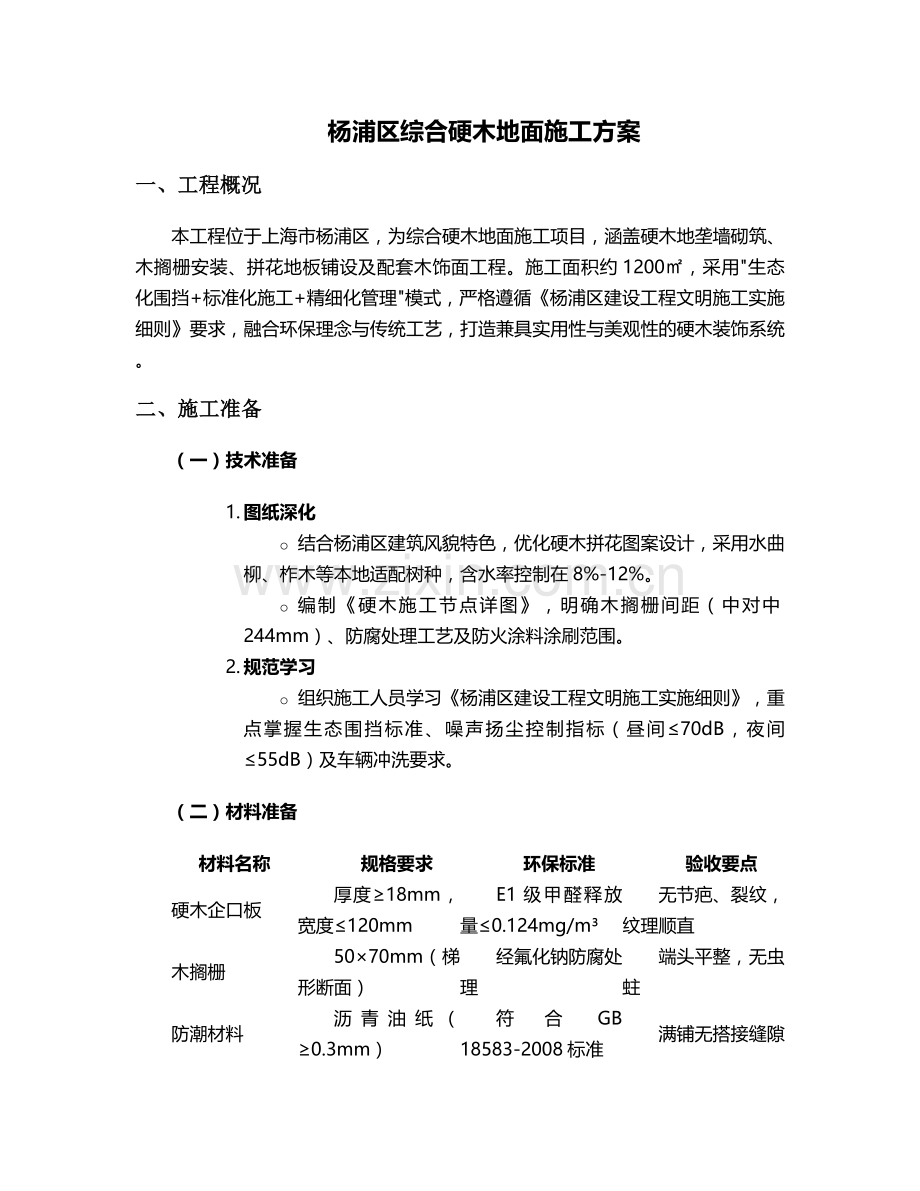

杨浦区综合硬木地面施工方案
一、工程概况
本工程位于上海市杨浦区,为综合硬木地面施工项目,涵盖硬木地垄墙砌筑、木搁栅安装、拼花地板铺设及配套木饰面工程。施工面积约1200㎡,采用"生态化围挡+标准化施工+精细化管理"模式,严格遵循《杨浦区建设工程文明施工实施细则》要求,融合环保理念与传统工艺,打造兼具实用性与美观性的硬木装饰系统。
二、施工准备
(一)技术准备
1. 图纸深化
o 结合杨浦区建筑风貌特色,优化硬木拼花图案设计,采用水曲柳、柞木等本地适配树种,含水率控制在8%-12%。
o 编制《硬木施工节点详图》,明确木搁栅间距(中对中244mm)、防腐处理工艺及防火涂料涂刷范围。
2. 规范学习
o 组织施工人员学习《杨浦区建设工程文明施工实施细则》,重点掌握生态围挡标准、噪声扬尘控制指标(昼间≤70dB,夜间≤55dB)及车辆冲洗要求。
(二)材料准备
材料名称
规格要求
环保标准
验收要点
硬木企口板
厚度≥18mm,宽度≤120mm
E1级甲醛释放量≤0.124mg/m³
无节疤、裂纹,纹理顺直
木搁栅
50×70mm(梯形断面)
经氟化钠防腐处理
端头平整,无虫蛀
防潮材料
沥青油纸(≥0.3mm)
符合GB 18583-2008标准
满铺无搭接缝隙
五金件
镀锌铁钉(长度为板厚2.5倍)
防锈等级≥5级
钉帽砸扁处理
(三)现场准备
1. 场地布置
o 沿施工区域设置2.5m高生态围挡,采用仿真绿植+亚克力立体字组合,每50m设置文明施工宣传标语。
o 划分材料堆放区(硬化地面+防雨棚)、加工区(配备除尘设备)及车辆冲洗区(含三级沉淀池)。
2. 设施搭设
o 安装噪声监测仪(量程30-130dB)及PM2.5在线监测设备,数据实时上传至杨浦区建管委监管平台。
o 地垄墙砌筑采用MU10烧结砖,每3m设置120×120mm通风洞,内嵌钢丝网并抹20mm厚防水砂浆。
三、主要施工工艺
(一)地垄墙及木搁栅施工
1. 地垄墙施工
o 轴线定位偏差≤5mm,顶面标高误差±3mm,采用M5水泥砂浆砌筑,转角处增设构造柱。
o 墙顶满铺油毡防水层,铺设通长沿缘木(100×80mm),用预埋铁丝(φ8mm)绑扎固定。
2. 木搁栅安装
o 实铺法施工:在楼板上弹线定位,采用膨胀螺栓(间距800mm)固定搁栅,间隙填充干炉渣保温层(压实系数≥0.93)。
o 剪刀撑设置:每3m安装一道40×50mm木剪刀撑,与搁栅成45°角,榫接处涂胶并钉入2颗木螺丝。
(二)硬木面层铺设
1. 基层处理
o 毛地板采用18mm厚多层板,与搁栅成30°斜铺,板缝≤3mm,每块板钉2颗钉子(长度35mm)固定。
o 铺设防潮油纸,搭接宽度≥100mm,阴阳角处上翻200mm。
2. 拼花地板铺设
o 从房间中央向四周放射状铺设,采用"品"字形接头排列,接缝高低差≤0.5mm。
o 企口板固定:从侧边凹角斜向钉入钉子,钉帽砸扁后冲入板内2mm,每块板不少于3颗钉子。
3. 机械刨光与磨光
o 使用6000r/min地板刨光机,顺木纹方向粗刨(刨削量≤1mm),45°角斜刨细加工。
o 磨光分三遍进行:80目砂布初磨,120目砂布中磨,240目砂布精磨,表面平整度≤2mm/2m。
(三)木饰面及踢脚板安装
1. 实木线条收口
o 门套线、窗套线采用45°对角拼接,接缝间隙≤0.3mm,钉眼用同色腻子填补后刷木蜡油。
o 墙面木饰面板与硬木地面阴角处,安装15mm×15mm实木压条,打胶固定(胶层厚度≤2mm)。
2. 踢脚板施工
o 18mm厚多层板基材,背面开10mm深通风槽(间距500mm),涂刷防火涂料(耐火极限≥1h)。
o 与墙面间隙用防腐木楔填充,明钉固定(间距300mm),钉帽冲入板面后贴装饰木皮。
四、质量控制措施
(一)关键工序控制点
工序名称
控制指标
检验方法
检验频率
木搁栅安装
平整度≤3mm/2m
2m靠尺+塞尺
每检验批10%,不少于3处
地板铺设
接缝平直度≤1mm/m
拉5m通线检查
全数检查
表面磨光
无刨痕、毛刺,色泽均匀
目测+手感检查
每日完工检查
(二)常见问题防治
1. 地板起拱
o 预留伸缩缝(墙边10-15mm,门口5mm),采用弹性填缝剂密封。
o 通风洞保持畅通,地垄墙内设置干燥剂(硅胶颗粒,每立方米1kg)。
2. 拼缝不严
o 铺设前对硬木板进行预排,按纹理、色泽分类,使用木楔辅助排紧(间距500mm设置扒钉)。
五、安全文明施工
(一)噪声扬尘控制
1. 噪声管理
o 高噪声设备(如刨光机)设置隔音棚,作业时间限定为7:00-12:00、14:00-20:00。
o 夜间施工办理《夜间施工许可证》,提前3天公告周边居民,配备低噪声发电机(≤65dB)。
2. 扬尘控制
o 加工区安装布袋除尘器(处理效率≥95%),裸土覆盖防尘网(2000目),每日洒水3次(冬季除外)。
(二)现场管理
1. 生态围挡维护
o 每周检查绿植鲜活度,枯萎面积超过5%立即更换,亚克力标语保持清洁无破损。
2. 车辆冲洗
o 出场车辆必须经过高压冲洗(水压≥8MPa),轮胎、底盘附着泥土彻底清除,洗车废水经三级沉淀后排入市政管网。
(三)消防与应急
1. 防火措施
o 木工加工区每50㎡设置2具4kg干粉灭火器,油漆、胶水等危险品单独存放(与火源距离≥10m)。
o 施工现场严禁吸烟,动火作业办理审批手续,配备看火人及灭火器材。
2. 应急准备
o 编制《扬尘超标应急预案》,储备雾炮机2台、防尘网1000㎡,接到投诉后30分钟内响应。
六、质量验收标准
(一)主控项目
1. 木材材质及防腐处理符合设计要求,取样送检合格率100%。
2. 木搁栅安装牢固,侧向弯曲≤L/2000(L为搁栅长度)。
3. 地板面层粘结牢固,无空鼓、松动,行走时无响声。
(二)一般项目
1. 表面平整度:≤2mm/2m(靠尺检查)。
2. 拼花图案:纹理对齐,整体协调,偏差≤5mm。
3. 踢脚板上口平直度:≤3mm/5m,与墙面间隙≤2mm。
七、成品保护
1. 硬木地面
o 铺设后72小时内禁止人员走动,采用3mm厚PVC保护膜全覆盖,接缝处用胶带密封。
o 验收前严禁堆放重物,如需动火作业,地面铺设防火毯(厚度≥5mm)。
2. 木饰面板
o 阳角处安装50mm宽木质护角,高度1.8m,竣工前拆除并修补漆面色差。
本方案严格遵循杨浦区"生态化、景观化、人文化"施工要求,通过精细化管理确保硬木工程质量与城市环境和谐统一,为建设"四高城区"提供示范样板。
