泰安棚户区改造项目围挡专项施工方案
一、施工总体部署
(一)项目概况
本项目位于泰安市棚户区改造核心区域,围挡总长度2800米,沿施工场地四周连续设置。其中临城市主干道路段(长度1200米)采用2.5米高装配式钢结构围挡,临居民区及次干道路段(长度1600米)采用1.8米高轻型围挡。围挡使用周期18个月,需满足抗风载≥12级、防火等级B1级要求,同时具备喷淋降尘、夜间照明及公益宣传功能。
(二)施工分区划分
分区
路段类型
长度(米)
围挡高度(米)
结构形式
工期要求(天)
A区
主干道沿线
1200
2.5
钢结构+彩钢夹芯板
20
B区
次干道沿线
800
1.8
轻钢龙骨+复合板
15
C区
居民区沿线
800
1.8
轻钢龙骨+复合板
15
(三)施工组织架构
设立专项管理小组,配置项目经理1名、技术负责人1名、质量安全员2名、施工队长3名及作业班组6个。各班组采用平行作业模式,A区配置钢结构安装班2个(每组12人),B/C区各配置轻型围挡安装班2个(每组10人),另设机电班(6人)负责喷淋及照明系统安装。

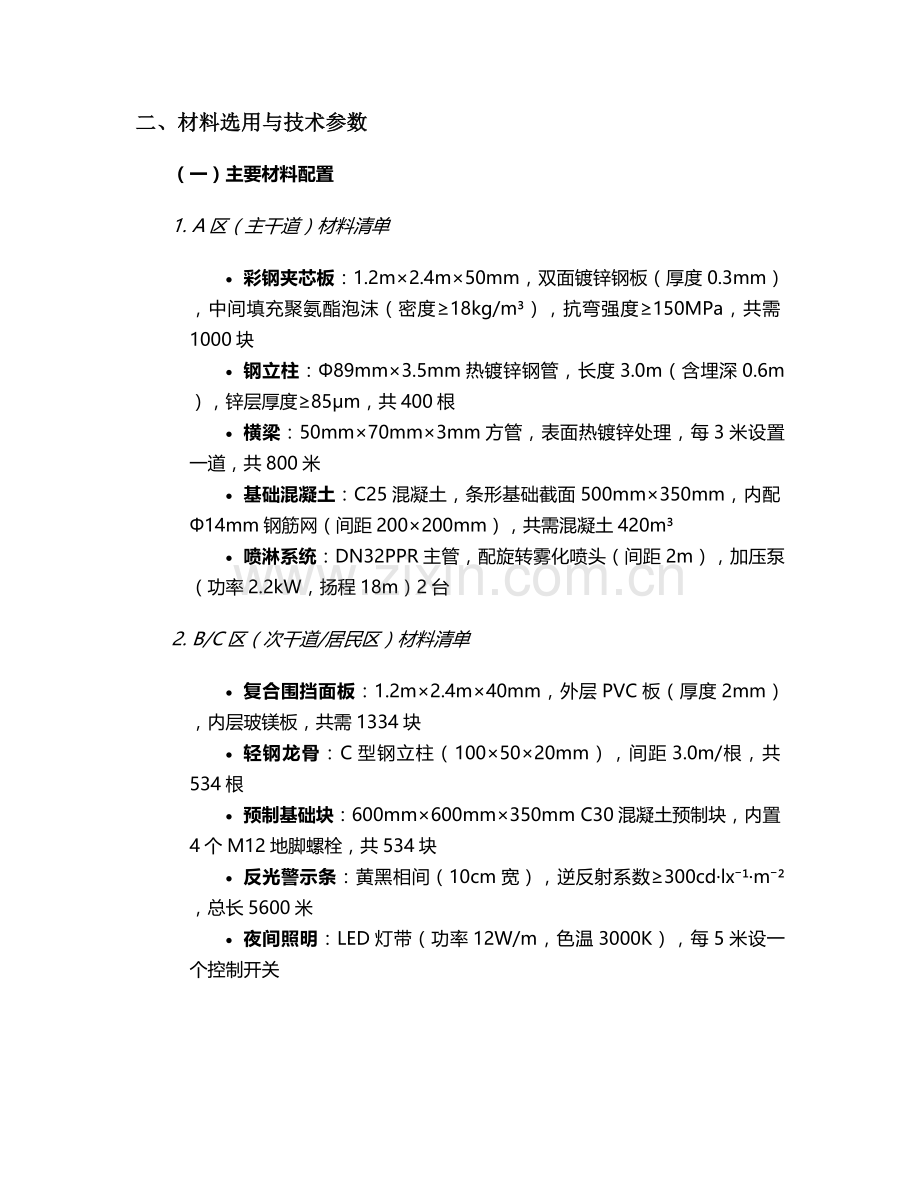

二、材料选用与技术参数
(一)主要材料配置
1. A区(主干道)材料清单
· 彩钢夹芯板:1.2m×2.4m×50mm,双面镀锌钢板(厚度0.3mm),中间填充聚氨酯泡沫(密度≥18kg/m³),抗弯强度≥150MPa,共需1000块
· 钢立柱:Φ89mm×3.5mm热镀锌钢管,长度3.0m(含埋深0.6m),锌层厚度≥85μm,共400根
· 横梁:50mm×70mm×3mm方管,表面热镀锌处理,每3米设置一道,共800米
· 基础混凝土:C25混凝土,条形基础截面500mm×350mm,内配Φ14mm钢筋网(间距200×200mm),共需混凝土420m³
· 喷淋系统:DN32PPR主管,配旋转雾化喷头(间距2m),加压泵(功率2.2kW,扬程18m)2台
2. B/C区(次干道/居民区)材料清单
· 复合围挡面板:1.2m×2.4m×40mm,外层PVC板(厚度2mm),内层玻镁板,共需1334块
· 轻钢龙骨:C型钢立柱(100×50×20mm),间距3.0m/根,共534根
· 预制基础块:600mm×600mm×350mm C30混凝土预制块,内置4个M12地脚螺栓,共534块
· 反光警示条:黄黑相间(10cm宽),逆反射系数≥300cd·lx⁻¹·m⁻²,总长5600米
· 夜间照明:LED灯带(功率12W/m,色温3000K),每5米设一个控制开关
(二)材料进场检验标准
1. 钢结构构件:
o 钢管立柱进行锌层附着力测试(划格试验≥1级),弯曲试验无裂纹
o 焊接件焊缝高度≥6mm,超声波探伤检测合格率100%
2. 板材类:
o 彩钢板抽样进行抗冲击试验(1kg重锤1m高度自由落体无破损)
o 复合板甲醛释放量≤0.1mg/m³,耐火极限≥1小时
3. 混凝土:
o 基础试块28天抗压强度≥25MPa,每50m³留置一组试块
o 预制基础块表面平整度偏差≤3mm,无蜂窝麻面
三、关键施工工艺
(一)测量放线
1. 采用全站仪按设计坐标定位,沿场地红线每5米设置控制桩,轴线偏差控制在±20mm内
2. 用水准仪测定基础顶面标高,A区控制在±10mm内,B/C区控制在±15mm内
3. 沿桩点撒白灰线,标注立柱位置,采用木桩标记(长50cm,埋深30cm)
(二)基础施工
1. A区条形基础施工
· 机械开挖基槽(宽600mm×深800mm),遇地下管线时采用人工开挖
· 基底铺设100mm厚级配砂石垫层,压实度≥93%
· 支设钢模板,绑扎Φ14mm钢筋网(保护层厚度30mm)
· 分段浇筑C25混凝土,每30米设置沉降缝(宽20mm,填充沥青麻丝)
· 养护期≥7天,强度达75%后方可安装立柱
2. B/C区预制基础施工
· 人工开挖基坑(600mm×600mm×600mm),基坑底部铺设50mm厚C15混凝土找平层
· 预制块吊装就位后,周边回填素土并分层夯实(每层虚铺厚度≤200mm)
· 采用M10水泥砂浆灌缝,基础顶面预埋螺栓外露长度150mm
(三)钢结构围挡安装(A区)
1. 立柱安装:
o 采用8t汽车吊吊装,立柱底部法兰盘与基础预埋螺栓连接(M16×200mm螺栓,每柱4套)
o 用全站仪校正垂直度,偏差≤H/1000(H为柱高),临时支撑固定
2. 横梁安装:
o 采用50mm×70mm方管焊接成框架,横梁与立柱采用螺栓连接(M12×40mm高强螺栓)
o 安装后检查平整度,允许偏差≤5mm/2m,节点处加设防松垫片
3. 面板安装:
o 彩钢板采用自攻螺钉(间距300mm)固定于横梁,板缝预留5mm伸缩间隙
o 板缝内侧打硅酮密封胶,外侧加装10cm宽铝合金压条
(四)轻型围挡安装(B/C区)
1. 轻钢龙骨采用C型钢立柱(间距3m),与预制基础通过膨胀螺栓固定
2. 横向安装50mm×30mm方管龙骨(间距600mm),形成框架结构
3. 复合板用自攻钉固定于龙骨(间距250mm),板缝填充泡沫密封条
4. 顶部安装通长铝合金压条(宽8cm),底部设置20cm高混凝土挡水沿
(五)附属系统施工
1. 喷淋系统(A区)
· 沿围挡顶部内侧20cm处安装DN32PPR主管,每2m设置旋转喷头(喷射角度120°)
· 系统接入市政供水管网,安装Y型过滤器(滤网目数80目)及加压泵(一用一备)
· 配置时控开关,设定每日7:00-7:30、14:00-14:30、17:00-17:30自动喷淋
2. 照明及警示系统
· A区顶部安装LED洗墙灯(功率18W,色温4000K),间距3m;B/C区每5m安装LED警示灯(黄闪+红色)
· 围挡外侧底部设置黄黑相间反光条(宽10cm),顶部设置连续LED灯带(红光)
· 配电箱安装浪涌保护器(防雷等级II级),所有线路穿PVC管暗敷
三、质量控制措施
(一)关键工序控制点
工序名称
控制指标
检验方法
检验频率
基础混凝土
28天抗压强度≥25MPa
试块送检
每50m³一组
立柱垂直度
≤H/1000且≤10mm
经纬仪
每20根立柱1次
面板安装
平整度≤3mm/2m
2米靠尺
每50块板1次
喷淋系统
喷头射程≥3m,覆盖率100%
通水试验
系统安装完成后
(二)质量通病防治
1. 立柱倾斜:基础施工时采用"双控法",既控制轴线位置又校准垂直度,混凝土未达设计强度70%不得拆除临时支撑
2. 板缝漏水:采用"三层密封法",内侧打胶、中间填充泡沫条、外侧压条密封,雨后检查渗漏情况
3. 彩板变形:运输时使用专用托架(间距≤1.5m),安装时预留温度伸缩缝(每10米设置1道)
(三)成品保护措施
1. 面板安装后覆盖保护膜,直至竣工验收前拆除
2. 立柱底部设置防撞墩(C20混凝土,尺寸500mm×300mm×200mm)
3. 严禁在围挡上堆放材料或作为脚手架支撑点,设置明显警示标识
四、安全生产与文明施工
(一)危险源管控
1. 高空作业防护:
o 2米以上作业搭设操作平台(宽≥1.2m),设置1.2m高防护栏杆
o 作业人员佩戴双钩安全带,工具放入工具袋,严禁抛掷物料
2. 临时用电管理:
o 采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s)
o 电缆架空敷设(高度≥2.5m),穿越道路处加设防护套管
3. 机械安全:
o 焊接作业配备灭火器材(每作业点2具4kg干粉灭火器)
o 吊装作业设置警戒区(半径5m),专人指挥,吊物下方严禁站人
(二)环境保护措施
1. 扬尘控制:
o 施工区域每日洒水4次(8:00、11:00、14:00、17:00),PM10浓度控制在0.5mg/m³以下
o 材料堆场设置2.0m高围挡,裸土覆盖率100%,切割作业采用湿法施工
2. 噪音管理:
o 昼间(6:00-22:00)噪音≤70dB,夜间禁止施工,确需施工时办理夜间施工许可并公告周边居民
o 破碎机、切割机等设备设置隔音罩,作业区与居民区之间设置隔音屏障
(三)文明施工要求
1. 围挡外侧公益广告面积≥30%,内容包括社会主义核心价值观、安全生产、文明城市创建等主题
2. 每50米设置垃圾收集点,围挡外5米卫生责任区每日清扫2次
3. 施工人员统一着装(反光背心、安全帽),佩戴胸卡上岗,严禁赤膊作业或酒后施工
五、施工进度计划
(一)进度安排(总工期45天)
· 第1-3天:施工准备(材料进场、设备调试、技术交底)
· 第4-10天:A区基础施工(日完成170米)
· 第8-18天:B/C区基础施工(日完成220米)
· 第11-25天:A区钢结构及面板安装(日完成80米)
· 第16-30天:B/C区围挡安装(日完成170米)
· 第26-35天:喷淋及照明系统安装(日完成280米)
· 第36-40天:清洁美化及自检整改
· 第41-45天:分段验收及移交
(二)进度保障措施
1. 材料储备:提前10天储备30%的关键材料(彩钢板、钢构件),建立库存预警机制
2. 劳动力保障:高峰期投入作业人员80人,配置后备班组2个(各8人)应对突发情况
3. 应急措施:配备2台发电机(50kW)应对停电,雨天储备防雨布(2000㎡)覆盖未完工基础
六、验收标准与维护方案
(一)验收内容及标准
验收项目
允许偏差
检验方法
基础轴线位移
≤15mm
全站仪测量
围挡垂直度
≤H/1000且≤10mm
经纬仪检查
面板接缝高低差
≤2mm
塞尺检查
喷淋覆盖率
100%
通水试验
夜间照明亮度
≥30lux
照度计测量
(二)日常维护计划
1. 定期检查:
o 每周检查:螺丝紧固度、面板变形情况、警示条完整性
o 每月检查:基础沉降(允许沉降≤10mm)、钢结构锈蚀情况、喷淋系统通畅性
o 每季度检查:抗风稳定性(模拟10级风载测试)、电气绝缘性能
2. 维护措施:
o 发现面板破损立即更换,确保24小时内修复
o 钢结构每半年进行一次防腐处理(涂刷环氧富锌底漆)
o 喷淋系统每月清洗过滤器,喷头堵塞及时疏通
(三)拆除方案
围挡拆除按"先附属后主体、分段拆除"原则进行,具体流程:
1. 拆除前清理面板广告及附着物,切断水电供应
2. 依次拆除喷淋系统、照明设施、面板、横梁、立柱
3. 基础混凝土破碎后回收利用(粒径≤50mm的作为路基填料)
4. 拆除物料分类堆放,可回收材料回收率≥90%,建筑垃圾日产日清
七、应急预案
(一)极端天气应对
1. 大风预警(≥6级):
o 停止高空作业,固定未安装面板(采用防风缆绳临时锚固)
o 检查并加固临时支撑,每30米增设斜撑(与地面夹角45°)
2. 暴雨防范:
o 基础周边设置排水沟(宽300mm×深400mm),配备Φ100mm抽水泵(扬程8m)
o 储备沙袋200袋,暴雨前在围挡底部堆筑500mm高挡水墙
(二)质量事故处理
1. 基础开裂:宽度<0.2mm时采用环氧树脂注浆补强,宽度≥0.2mm时返工处理
2. 钢结构变形:采用千斤顶校正(校正量≤L/200),变形超限时立即更换构件
3. 喷淋故障:建立备用水源(3m³水箱),确保降尘系统中断时能维持4小时运行
(三)应急组织
成立应急小组(项目经理任组长),配备急救箱(含止血带、绷带等),与泰安市第一人民医院建立联动机制(急救电话:120),现场设置应急物资仓库(储备应急照明、通讯设备、医疗用品等)。每月组织一次应急演练,重点训练大风天气围挡加固、触电急救等科目。
本方案实施过程中将严格执行泰安市《建筑施工现场围挡设置管理办法》(2024修订版)及相关规范要求,接受建设单位、监理单位及行业主管部门的监督检查,确保围挡工程质量、安全及环保目标全面实现。
