收藏 分销(赏)

盐光互补发电施工方案.doc

上传人:精**** 文档编号:12837445 上传时间:2025-12-13 格式:DOC 页数:7 大小:23.36KB 下载积分:6 金币
下载 相关 举报

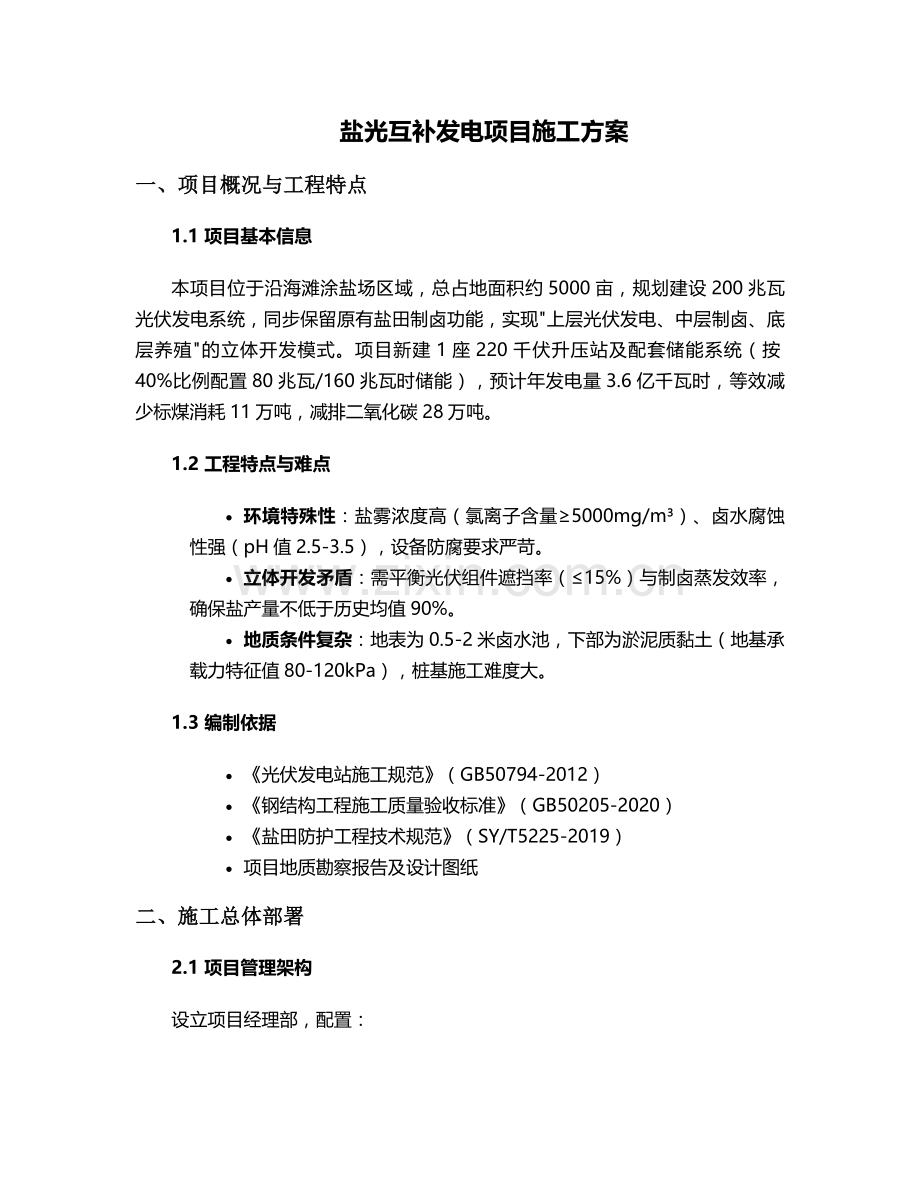

盐光互补发电施工方案.doc_第1页
第1页 / 共7页

盐光互补发电施工方案.doc_第2页
第2页 / 共7页

点击查看更多>>
资源描述
盐光互补发电项目施工方案 一、项目概况与工程特点 1.1 项目基本信息 本项目位于沿海滩涂盐场区域,总占地面积约5000亩,规划建设200兆瓦光伏发电系统,同步保留原有盐田制卤功能,实现"上层光伏发电、中层制卤、底层养殖"的立体开发模式。项目新建1座220千伏升压站及配套储能系统(按40%比例配置80兆瓦/160兆瓦时储能),预计年发电量3.6亿千瓦时,等效减少标煤消耗11万吨,减排二氧化碳28万吨。 1.2 工程特点与难点 · 环境特殊性:盐雾浓度高(氯离子含量≥5000mg/m³)、卤水腐蚀性强(pH值2.5-3.5),设备防腐要求严苛。 · 立体开发矛盾:需平衡光伏组件遮挡率(≤15%)与制卤蒸发效率,确保盐产量不低于历史均值90%。 · 地质条件复杂:地表为0.5-2米卤水池,下部为淤泥质黏土(地基承载力特征值80-120kPa),桩基施工难度大。 1.3 编制依据 · 《光伏发电站施工规范》(GB50794-2012) · 《钢结构工程施工质量验收标准》(GB50205-2020) · 《盐田防护工程技术规范》(SY/T5225-2019) · 项目地质勘察报告及设计图纸 二、施工总体部署 2.1 项目管理架构 设立项目经理部,配置: · 技术负责人:统筹防腐工艺、桩基施工等专项技术 · 安全总监:专职负责盐雾环境下高空作业防护 · 盐田协调专员:对接盐场管理方,动态调整施工与制卤周期 2.2 施工分区规划 将项目划分为A、B、C三个施工大区,每个大区再分3个流水段,采用"分区平行作业、区内流水施工"模式。重点设置: · 材料预处理区:进行支架镀锌+封闭漆双重防腐处理 · 桩基加工区:预制抗腐蚀管桩(长度6-12米) · 组件仓储区:采用架空防潮货架(离地高度≥50cm) 2.3 资源配置计划 · 劳动力:高峰期投入焊工、架子工等专业工种320人,其中持证防腐工不少于25人 · 设备:配置北斗定位打桩机3台、防腐喷涂机器人5台、无人机巡检设备2套 · 材料:耐候钢支架(屈服强度≥345MPa)、双面双玻光伏组件(抗盐雾等级C5-M) 三、关键施工技术与工艺 3.1 桩基工程 3.1.1 防腐型管桩施工 采用Φ300mm预应力混凝土管桩,桩身涂刷聚脲防水层(干膜厚度≥2mm),接桩部位采用热熔焊+防腐胶带双层处理。施工流程: · 定位:使用北斗RTK系统控制桩位偏差≤50mm,垂直度偏差≤1% · 沉桩:采用液压锤击法,锤击能量控制在200-250kJ,避免卤水飞溅污染 · 检测:每完成50根桩进行低应变检测,合格率要求100% 3.1.2 盐池防渗修复 对施工扰动的盐池堤坝采用"土工膜+黏土夯实"修复工艺: · 铺设1.5mmHDPE土工膜(搭接宽度≥10cm) · 分层回填黏土(压实度≥93%),设置观测井监测渗漏量(允许值≤0.5m³/d) 3.2 支架安装工程 3.2.1 耐候钢支架施工 支架采用Q355NH耐候钢,现场焊接后进行: · 表面处理:喷砂除锈达Sa2.5级,表面粗糙度50-80μm · 防腐涂装:喷涂氟碳面漆(干膜厚度≥80μm),干膜附着力≥5MPa · 安装精度:支架间距10m(确保制卤采光),倾角28°(优化发电效率) 3.2.2 动态高度调节 根据盐池蒸发周期,将支架分为固定式(高度4.1m)和升降式(调节范围3-5m)两类,通过液压装置实现季度性高度调整,保障不同卤度阶段的光照需求。 3.3 光伏组件安装 采用"分片吊装+快速接电"工艺: · 组件运输采用防盐雾包装,到场后进行EL检测(隐裂率≤0.1%) · 安装时使用绝缘扭矩扳手(设定值4.5N·m),避免玻璃隐裂 · 接线盒采用灌胶密封处理,引出线缆穿PE保护管(壁厚≥2mm) 3.4 电气安装工程 3.4.1 升压站施工 采用预制舱式模块化设计,舱体外部涂刷聚硅氧烷防腐涂料,内部配置除湿机(湿度控制≤60%)。设备安装前进行盐雾预处理(72小时中性盐雾试验)。 3.4.2 电缆敷设 直流电缆选用交联聚乙烯绝缘(耐温等级90℃),直埋敷设时穿CPVC管(埋深≥0.8m)。接头采用热熔对接工艺,完成后进行局部放电测试(≤5pC)。 四、施工进度计划 4.1 里程碑节点 阶段 工期 关键任务 施工准备 45天 盐池清淤、临时道路修建 桩基工程 90天 完成5000根管桩施工 支架安装 60天 耐候钢支架及防腐处理 组件安装 45天 光伏矩阵架设 电气调试 30天 升压站及储能系统联调 竣工验收 15天 盐田功能恢复及环保验收 4.2 进度保障措施 · 潮汐作业计划:每日根据潮位表调整桩基施工时间(避开高潮位2小时) · 资源储备:提前储备30%防腐材料(如聚脲涂料、耐候钢焊条) · BIM进度模拟:每周对比计划进度与实际进度,偏差超5%时启动赶工预案 五、质量与安全环保控制 5.1 质量控制要点 · 材料验收:光伏组件进行盐雾试验(1000小时无腐蚀),支架钢材进行力学性能复检(抗拉强度≥470MPa) · 工序检验:桩基施工实行"三检制"(自检、互检、专检),每桩留存影像资料 · 第三方检测:委托第三方进行支架涂层厚度检测(每2000㎡抽检1点) 5.2 安全防护措施 · 高空作业:设置双绳防坠系统(锚固点抗拉力≥15kN),作业平台护栏高度≥1.2m · 防腐作业:配备强制通风设备(风量≥15m³/min),施工人员佩戴正压式呼吸器 · 应急管理:编制卤水泄漏专项预案,现场储备吸附棉(≥500kg)及中和剂(氢氧化钙) 5.3 环境保护措施 · 施工废水处理:设置三级沉淀池(处理能力50m³/h),pH值达标后回用 · 固废处置:废油漆桶交由有资质单位处置,焊渣回收率≥95% · 生态监测:每月监测卤虫密度(≥100个/L),确保养殖功能不受影响 六、专项技术创新 6.1 智能防腐监测系统 在支架关键节点安装腐蚀传感器(精度±0.1mm/y),实时采集数据并上传云平台,当腐蚀速率超0.2mm/y时自动报警,启动局部修复。 6.2 无人化施工技术 · 采用无人打桩机(定位精度±2cm),减少人员暴露时间 · 无人机进行组件清洁(搭载高压水雾系统),清洁效率提升3倍 6.3 盐光协同控制系统 开发光照分配算法,通过调节组件角度(±5°范围内),动态平衡发电效率与制卤需求,实现盐、电产量双提升。 七、验收标准与流程 7.1 分部分项验收 · 桩基工程:承载力检测(单桩竖向抗压承载力特征值≥800kN) · 光伏系统:逆变器效率测试(MPPT效率≥99%) · 盐田功能:蒸发量对比试验(与历史同期偏差≤5%) 7.2 专项验收 需通过以下专项验收: · 盐雾环境设备适应性验收 · 储能系统充放电效率测试(≥90%) · 盐田生态恢复验收(卤虫存活率≥95%) 7.3 竣工验收资料 提交完整的竣工资料,包括: · 桩基施工记录及检测报告 · 防腐涂层厚度检测记录 · 盐田功能恢复评估报告 · 设备调试运行数据(连续运行30天) 八、施工管理措施 8.1 现场管理创新 实施"五知四盯"管理法: · 五知:知人员设备、知物资材料、知施工进度、知工艺流程、知安全风险 · 四盯:盯进度、盯招采、盯物资、盯人员 8.2 技术培训体系 建立三级培训机制: · 一级培训:盐雾环境施工专项技术(全员参与) · 二级培训:防腐工艺操作技能(专业工种) · 三级培训:特种作业安全规程(特种设备操作人员) 8.3 应急管理预案 编制专项应急预案: · 卤水泄漏应急处理流程 · 盐雾腐蚀紧急防护措施 · 极端天气(台风、暴雨)应对方案 本施工方案通过系统整合盐光互补项目的关键技术与管理经验,实现光伏发电与盐业生产的协同发展。在实施过程中将根据现场实际情况动态优化施工参数,确保项目达到"安全零事故、质量零缺陷、环保零超标"的总体目标。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
