资源描述
附着式升降脚手架施工工艺附着式升降脚手架提升、下降作业前检查验收表完整
(完整版资料,可直接使用可编辑,推荐下载)
附件2:

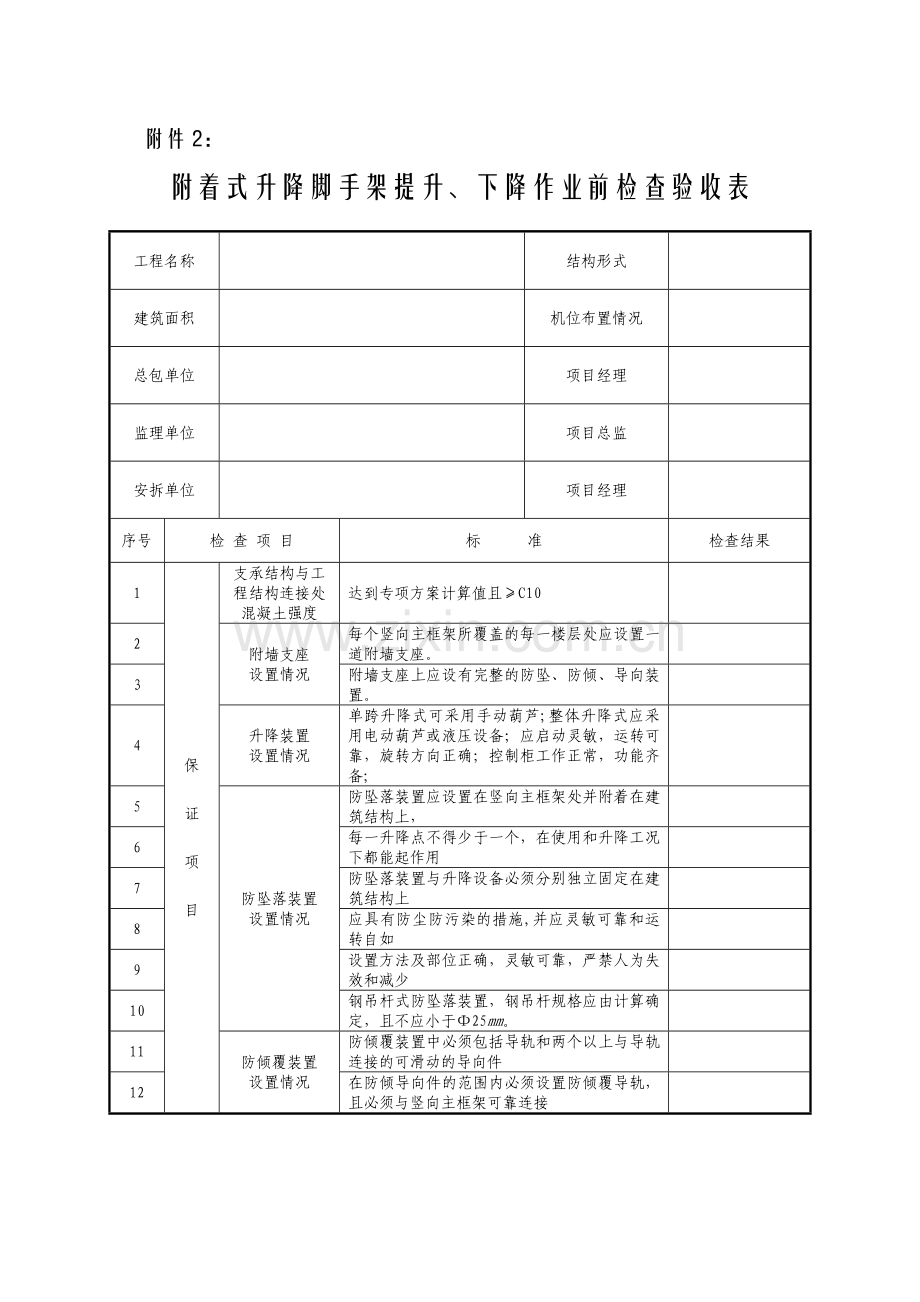

附着式升降脚手架提升、下降作业前检查验收表
工程名称
结构形式
建筑面积
机位布置情况
总包单位
项目经理
监理单位
项目总监
安拆单位
项目经理
序号
检 查 项 目
标 准
检查结果
1
保
证
项
目
支承结构与工程结构连接处混凝土强度
达到专项方案计算值且≥C10
2
附墙支座
设置情况
每个竖向主框架所覆盖的每一楼层处应设置一道附墙支座。
3
附墙支座上应设有完整的防坠、防倾、导向装置。
4
升降装置
设置情况
单跨升降式可采用手动葫芦;整体升降式应采用电动葫芦或液压设备;应启动灵敏,运转可靠,旋转方向正确;控制柜工作正常,功能齐备;
5
防坠落装置
设置情况
防坠落装置应设置在竖向主框架处并附着在建筑结构上,
6
每一升降点不得少于一个,在使用和升降工况下都能起作用
7
防坠落装置与升降设备必须分别独立固定在建筑结构上
8
应具有防尘防污染的措施,并应灵敏可靠和运转自如
9
设置方法及部位正确,灵敏可靠,严禁人为失效和减少
10
钢吊杆式防坠落装置,钢吊杆规格应由计算确定,且不应小于Φ25mm。
11
防倾覆装置
设置情况
防倾覆装置中必须包括导轨和两个以上与导轨连接的可滑动的导向件
12
在防倾导向件的范围内必须设置防倾覆导轨,且必须与竖向主框架可靠连接
序号
检 查 项 目
标 准
检查结果
13
保
证
项
目
防倾覆装置
设置情况
在升降和使用两种工况下,最上和最下两个导向件之间的最小间距不得小于2。8 m或架体高度的1/4
14
建筑物的障碍物清理情况
无障碍物阻碍外架的正常滑升
15
架体构架上的连墙杆
应全部拆除
16
塔吊或施工电梯附墙装置
符合专项施工方案的规定
17
专项施工方案
符合专项施工方案的规定
18
一
般
项
目
操作人员
经过安全技术交底并持证上岗
19
运行指挥人员、通讯设备
人员已到位,设备工作正常
20
监督检查人员
总包单位和监理单位人员已到场
21
电缆线路、开关箱
符合现行国家标准《施工现场临时用电安全技术规范》JGJ46—2005中的对线路负荷计算的要求;设置专用的开关箱
检查结论
检查人签字
总包单位
分包单位
安拆单位
符合要求,同意使用()
不符合要求,不同意使用( )
总监理工程师(签字):年月日
注:本表由施工总包单位填写,监理单位、施工(总)分包单位、安拆单位各存一份。
附着式提升脚手架施工安全协议
甲方:陕西航天建筑工程第九公司
乙方:湖北卓越集团建筑劳务
丙方:陕西吉瑞工程技术
为了确保安全施工生产和附着式提升脚手架使用,保障施工提升脚手架架体以及人生安全,明确三方在附着式提升脚手架搭设、安装(拆卸)施工过程中的安全有效,根据国家(中华人民共和国建筑法)、(中华人民共和国安全生产法) (建筑工程安全生产管理条例)以及附着式提升脚手架施工JCJ202—2021的规范等法律、法规和施工当地建筑监督主管部门的要求特制定本协议:
一、甲方责任
1.对乙方租赁的附着式提升脚手架的品样、型号是否符合合同要求,不得使用伪劣产品,以及老旧架体。
2.对乙方搭设安装(拆卸)资质、营业执照、安全生产许可证,以及特种操作人员的操作证书等进行审查。
3。对乙方在搭设施工过程中的操作人员进行教育、安全技术交底、安全操作等进行监督检查。
4.及时收集乙方提供的附着式脚手架合格证、专家论证报告等有关资料。
二、乙方责任
1.在施工操作过程中,严格按照危险性较大工程,附着式提升脚手架JCJ202—2021操作规范及建筑施工安全检查校施JCJ59—2021规程施工实施,坚决杜绝违章指挥、违章操作、违章劳动纪律。
2.特种作业人员必须要经过劳动部门专业培训,经考核合格,取得特种作业资格证书方可持证上岗作业。
3。凡是违章指挥、违章操作出现的一切安全事故,以及造成第三方安全事故,责任全部由乙方承担。
4对附着式提升脚手架的安全可靠性负责,不得使用伪劣架体、材料和老旧、
伪劣防护设备.
5。负责办理附着是提升脚手架备案登记手续,并给未丙方提供进出场、安装与拆卸条件。
6。对并非拆装的资质、营业执照、安全生产许可证,以及操作人员的资格证等进行审查.
7.审核丙方编制的附着是式提升脚手架搭设安装专项施工方案,并报甲方单位审批。
8.对丙方安装过程中的人员进行三级安全教育及培训,安全技术交底,安全操作等进行监督落实。
9。及时收集丙方提供的脚手架检查验收,专家论证报告等有关资料,负责对脚手架的日常维护保养并做好记录。
三、丙方责任
1.丙方应具备附着式提升脚手架的安装(拆卸)的资质、营业执照、安全生产许可证等资质要求,安装(拆卸)人员持有效证件上岗作业。
2.根据施工环境和作业条件,编制针对性、操作性的专项施工方案,报甲方、乙方和监理单位审批,并严格按照方案要求实施。
3.丙方组织特种作业人员必须持证上岗并按照规定穿戴好安全防护用品,严格遵守安拆施工程序和操作规程,严格按照审批附着式提升脚手架专项施工方案进行作业.
4。丙方组织的脚手架提升应事先向甲方、乙方申请升降令,经过甲、乙、丙以及监理公司检查验收合格同意后方可进行提升。
5。附着式提升脚手架在搭设安装锚固作业过程中必须在白天进行,不得在大风(六级以上)、浓雾和雨雪天气进行作业。
6.丙方每次作业前,必须对参与作业人员进行安全技术交底,并签字确认,对全施工过程安全负责。
7.丙方在施工过程中一旦发生安全事故,应当按照国家伤亡事故报告和调查处理规定,及时如实上报。应争取有效措施,防止事故扩大,保护好事故现场,处理好事故的善后处理工作,同时明确事故的责任主体为乙方和丙方,不得隐瞒不报.
8.丙方在施工过程中必须加强施工安全管理,由于管理不到位造成的负面影响,丙方应承担全部责任。
9。如丙方不能遵守本协议条款,甲方、乙方将共同取消施工资格,不再继续合作。
四、其他
1.本协议签订之日起生效。
2.本协议在施工结束后同时解除。
3。本协议一式三份,甲、乙、丙各持一份。
甲方乙方丙方
负责人负责人负责人
签订日期:年月日
XXX工程
附着式升降脚手架安全专项施工方案
工程效果图
编制人:
审核人:
审批人:
XXX公司
xxx项目部
二〇一年月日
目录
1 编制依据1
1.1设计图纸1
1.2相关规范1
1.3相关标准2
1.4 相关图集2
1.5相关法规及文件2
1.6其他2
2工程概况2
2.1 单位工程概况2
2.2分项工程概况4
3 附着式升降脚手架设计4
3.1机位平面布置图(后附)4
3.2设计参数4
4施工计划5
4.1施工进度计划5
4.2材料计划6
4.3设备计划6
4.4施工准备6
5施工方法7
5.1施工流水段划分7
5.2附着升降脚手架施工工艺流程7
5.3附着式脚手架安装7
5.4附着式脚手架提升9
5.5附着式脚手架使用9
5.6附着式脚手架拆除9
5.7特殊部位的处理措施10
5.8检查与验收10
6施工安全技术保证措施10
6.1组织保障10
6.2附着式升降脚手架施工安全要求10
6.3季节性施工要求10
6.4安全文明施工要求10
6.5应急预案10
6.6安全监测11
7劳动力计划11
8计算书及相关图纸12
8.1计算书12
8.2附图、附表12
附着式升降脚手架安全专项施工方案(审核标准)
说明:附着式升降脚手架安全专项施工方案作为专业性很强的专项方案,一般由专业分包单位编制并按规定履行其内部编、审、批手续,承担其方案的专业技术责任。我们编制本审核标准,旨在为我们履行总承包审核职责提供参考,侧重点在于跟总承包配合及结构安全紧密相关的内容,以及方案整体的合规性(符合建质【2021】87号文关于编制大纲等相关要求及图文清晰、格式规范等),不对具体的操作工艺等专业性很强的内容做过多要求。
1 编制依据
审核要点:编制依据应该包括结构施工、验收规范,脚手架相关标准,爬架规范,用电安全标准,地方性关于爬架的相关管理文件等。(已填写的内容为方案中必须有的)
1.1设计图纸
(需将与本分项工程相关的设计图纸的名称、图纸号列出。)
图纸类别
图纸编号
出图日期
建筑施工图
/
/
结构施工图
/
/
1.2相关规范
应包括国家施工规范及验收规范等,由于相关规定规范较多且不尽相同,因此在选择编制依据时,不要广而全,而要精而准。
按照编号从小到大顺序或执行时间从早到晚的顺序排列
序号
规范名称
编号
备注
1
《建设工程施工现场消防安全技术规范》
GB50720-2021
2
《建筑施工工具式脚手架安全技术规范》
JGJ202-2021
3
《建筑施工扣件式钢管脚手架安全技术规范》
JGJ130-2021
4
《建筑施工高处作业安全技术规范》
JGJ80-91
5
《施工现场临时用电安全技术规范》
JGJ46-2005
1.3相关标准
按照编号从小到大顺序或执行时间从早到晚的顺序排列
序号
标准名称
编号
备注
1
《建筑施工安全检查标准》
JGJ59-2021
1.4 相关图集
按照编号从小到大顺序或执行时间从早到晚的顺序排列
序号
图集名称
编号
备注
1.5相关法规及文件
将与本分项工程相关的国家及地方法规及文件列出。例如:危大方案涉及的建质【2021】87号、建质【2021】254号、京建施【2021】841号、京建法【2021】1号、京建材【2006】72号等。
序号
名称
编号
备注
1
住房和城乡建设部关于印发《危险性较大的分部分项工程安全管理办法》的通知
建质[2021]87号
2
《北京市建设工程施工现场附着式升降脚手架安全使用管理办法》
(京建法[2021]4号)
1.6其他
序号
名称
编号
备注
1
施工组织设计
2
企业标准
2工程概况
2.1 单位工程概况
2.1.1工程总体概况
序号
项目
内容
1
工程名称
2
工程地点
3
建筑面积
4
建设单位
5
监理单位
6
设计单位
7
质量监督单位
8
施工总承包单位
9
分包单位
10
施工工期
11
质量目标
采用电算软件的,应说明方案计算使用的软件名称、版本。
2.1.2 建筑设计概况
序号
项目
内容
1
建筑功能
2
建筑特点
3
建筑面积(m2)
建筑面积
建筑占地面积
标准层建筑面积
层数
地上
4
建筑层高(m)
地上部分层高
5
建筑高度(m)
绝对标高
室内外高差
檐口高度
建筑总高
6
建筑平面
横轴编号
纵轴编号
横轴距离
纵轴距离
2.1.3结构设计概况
序号
项目
内容
1
结构
形式
主体
屋盖形式
2
混凝土强度等级
3
结构断面尺寸(mm)
内、外墙厚
柱子截面尺寸
框架梁
楼板厚度
4
楼梯、坡道结构形式
楼梯结构形式
坡道结构形式
5
电梯井结构形式
6
围护结构及内隔墙
7
结构转换层
设置位置
结构形式
8
施工缝设置
9
后浇带位置
2.2分项工程概况
2.2.1使用部位及参数
审核要点:所述危大部位是否与本工程情况一致。
2.2.2 典型结构平面图
审核要点:是否有完整的插图:平面图、立面图。
2.2.3工程重点、难点、特点
有针对性地分析本分项工程的重点、难点、特点,从附着式升降脚手架特点、管理方面难点、技术方面难点等方面进行描述。
3 附着式升降脚手架设计
3.1机位平面布置图(后附)
审核要点:不小于A3图幅、内容清晰、制图规范(线条粗细设置合理、比例和尺寸标注规范)、有图签,编审批人员手签字齐全;图中能清楚表示出机位位置(定位)及布置数量,附墙点位置、标高,架体离墙距离;显示出门窗洞口、塔吊附着、物料平台、施工电梯、后浇带、施工缝、变形缝、阴阳拐角等特殊部位的处理等内容。
注:总承包要对附墙点位置逐一核实,尤其是落在门窗洞口连梁上的附墙点,其位置应征求设计单位同意,必要时采取结构加强措施或调整点位。
3.2设计参数
审核要点一:方案中叙述的所选附着式升降脚手架型号、性能及参数是否齐全。内容是否与实际进场的附着式升降脚手架一致。
审核要点二:结合机位平面布置图等审核分包所提供的设计参数能否满足施工要求、安全防护要求等。
序号
项目
规格或型号
单位
参数
1
机位数
XX型
榀
/
2
离墙尺寸
mm
/
3
架体宽度
mm
≤1200 mm
4
架体水平悬挑长度
m
≤2m且≤跨度的1/2
5
架体高度
m
≤5倍层高
6
机位最大间距
直线
m
≤7 m
拐角
m
≤5.4 m
7
架体分片
片
/
8
最大片机位数
榀
/
9
最大间距防护面积
㎡
≤110㎡
10
架体搭设开始楼层
层
/
注:表中所给参数均为规范强条。
4施工计划
4.1施工进度计划
审核要点:附着式升降脚手架进场安装时间、拆除时间与项目的总进度计划是否有冲突,并评估该进度计划的合理性。应明确分项进度安排,根据进度安排确定季节性施工措施,同时便于过程监管。
序号
施工部位
工期
计划安装时间
计划拆除时间
1
2
4.2材料计划
审核要点:分包对总包所提出的材料要求是否合理,对材料的复试内容是否符合标准规范要求。
包括:钢管、扣件、安全网、脚手板、PVC管(用于附墙预留孔)和五芯主电缆(用于电源至控制柜),上述材料均应符合国家相关技术标准,材质性能按照《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2021相关规定进行复试。
如果所需材料较多,可后附材料计划表。
序号
材料名称
编号(规格)
数量
进场时间
备注
1
2
3
4
5
6
4.3设备计划
序号
机具名称
功率
数量
进场时间
备注
1
2
设备计划包括:安装拆除工具、检测工具等。
4.4施工准备
审核要点:是否有以下主要内容。
①按规定的程序进行专项施工方案的编制、审核和审批。(如果超限或有地方规定,需进行专家论证。)
②附着式升降脚手架安装前,技术负责人组织对全体管理人员、操作人员讲解施工方案,进行技术培训、安全质量教育,进行针对性的安全技术交底。
③搭设前现场施工负责人应组织对总、分包双方所提供材料进行质量检查。
5施工方法
5.1施工流水段划分
流水段划分平面图
5.2附着升降脚手架施工工艺流程
审核要点:是否有工艺流程。
注:可以参考以下的附着式升降脚手架施工工艺流程图示例,对分包方案的工艺流程进行合规性审核。
5.3附着式脚手架安装
5.3.1安装平台搭设
审核要点:分包单位应向总包提出安装平台的宽度、标高、承载力等要求。
注:附着式升降脚手架在首层安装前应设置安装平台,安装平台应有保障施工人员安全的防护设施,安装平台的水平精度和承载能力应满足架体安装的要求。安装平台由总包负责搭设,总包对安装平台要单独编制方案并进行安全计算,条件允许时,地下室外墙脚手架方案编制时就要兼顾到安装平台的设置。
5.3.2预埋件的埋设
审核要点:审核内容完整性,应该包括以下主要内容。
①对预埋件平面、竖向位置的确定。
②预埋件的埋设要求:
③预埋件位置允许误差
5.3.3竖向主框架和水平桁架的安装
审核要点:审核内容完整性,应该包括以下主要内容。
①复核附墙点处结构尺寸和爬架平面布置图是否相符,吊点的合理选择及相应准备工作。
②吊装过程中控制事项:
描述吊装主框架的临时固定措施,对主框架垂直度、偏移和扭转的控制措施,水平桁架各构件的组装固定措施及精度要求。
5.3.4架体的搭设
审核要点一:架体构架应设置在两竖向主框架之间,并以纵向水平杆与之相连,其立杆设置在水平支撑桁架的节点上,形成空间稳定结构,为施工作业提供防护和操作面的部分。架体构架宜采用扣件式钢管脚手架,其结构构造应符合《建筑施工扣件式钢管脚手架安全技术规范》(JBJ130)的规定。
审核要点二:要包括以下内容(要求图文并茂)
①立杆搭设要求
②纵向水平杆、横向水平杆搭设要求
③内外剪刀撑搭设
④扣件安装注意事项
⑤当架体遇到塔吊、施工电梯、物料平台需断开或开洞时,断开处应加设栏杆和封闭,开口处应有可靠的防止人员及物料坠落的措施。
5.3.5附墙座和调节拉杆的安装
审核要点:方案中应明确附墙座安装条件(主要是结构混凝土应达到的最低强度要求,总包方要留置混凝土试块同条件试块),附墙座锚固措施,每道附墙座安装的时间节点和质量标准以及与调节拉杆安装的逻辑顺序。
5.3.6葫芦和控制系统的安装:
审核要点:安装流程,葫芦使用前的检查清理,控制系统的保护措施以及用电安全措施,机械使用注意事项(如葫芦正反转一致)等。
5.3.7防护搭设
审核要点:审核内容完整性,应该包括以下主要内容。
①架体底层防护
②脚手板及挡脚板的搭设
说明对所用材料的规定、设置的要求等。
③翻板制做
附图说明翻板位置、搭设规定、及相应措施。
④安全网挂设
⑤架体断片端头防护搭设
说明各种断片情况(不同高度、不同平面)的端头防护措施。
5.3.8防雷接地
审核要点:防雷接地措施以及节点做法。
5.4附着式脚手架提升
审核要点:提升前安全检查、验收,提升前主体强度确认,提升通讯设备调试,升降操作规定,提升到位后的安全检查、验收的内容。
5.5附着式脚手架使用
审核要点一:附着式升降脚手架的性能指标,架体上的施工荷载的规定,使用过程中严禁进行的作业内容。
审核要点二:附着升降脚手架在使用过程中的检查要求,架停用和恢复使用中的加固和检查要求。
审核要点三:使用过程中对螺栓连接件、升降动力设备、防倾覆装置、防坠落装置、电控设备等的维修保养要求。
5.6附着式脚手架拆除
审核要点:附着式升降脚手架的拆卸程序以及拆除时的防止人员与物料坠落的措施以及相应安全注意事项。
5.7特殊部位的处理措施
审核要点一:附着支承结构的连接处,架体上升降机构的设置处,架体上防倾覆、防坠装置的设置处,架体吊拉点设置处,架体平面的转角处,架体因碰到塔吊、施工电梯、物料平台等设施而需要断开或开洞处,其他有加强要求的部位的处理措施。
审核要点二:物料平台、防倾覆防坠装置、安全维护装置的设置、检查和验收的要求。(以上所述特殊部位必须要有节点详图)
审核要点三:注意分包单位根据总包给的卸料平台、塔吊附臂、施工电梯等位置所做的深化设计图是否符合相关规范标准规定,能否满足施工要求及安全防护要求。
5.8检查与验收
5.8.1爬架应检查与验收阶段:
①安装使用前;
②提升或下降前;
③提升、下降到位,投入使用前。
5.8.2检查验收内容
按照附表内容进行检查验收。
6施工安全技术保证措施
6.1组织保障
项目部施工组织系统图
项目经理部管理人员明细表
项目部人员分工及职责
6.2附着式升降脚手架施工安全要求
脚手架安装、使用及拆除过程中的操作规定及安全注意事项。
6.3季节性施工要求
雨季防雷、防风措施以及控制系统的防受潮和用电安全措施,
冬季附着点处混凝土的强度问题、雪后作业防滑措施等。
6.4安全文明施工要求
6.5应急预案
主要内容:应急小组成员的名单、职责、联系 ( 号码)以及施工地点与最近的医院的路线示意图;重点防范部位的概况;施工过程中的风险;控制措施;施救措施;应急预案的启动条件。
6.5.1 预案说明
明确制定应急预案的依据、目地,明确应急救援指挥组成员,明确抢险突击队人员。
6.5.2 岗位职责
详细叙述应急救援指挥组各岗位的职责。
6.5.3事故报告程序
明确工程事故的报告流程,可绘制流程图。针对本分项工程特点参考集团《应急预案指导书》编制,附医院路线图。
6.5.4 附着式升降脚手架常见故障分析
列表说明脚手架可能出现的故障项目、产生原因及相应的解决方法。
6.5.5应急救援物资储备
明确应急救援物资的种类和存放位置,并建立台帐,由专人负责。
6.5.6 造成人员伤亡时的应急措施
迅速确定事故发生的准确位置、可能波及的范围及损坏的程度、人员伤亡情况等,以及进行处置方法。迅速对事故区域进行封闭,对不同的受伤情况,采取不同的事故区域处理措施。
(此处可分为人员已死亡;人员昏迷、伤及内脏、骨折及大量出血、外伤大出血、一般性伤情等几个方面进行叙述)
距离现场最近的医院,明确详细地址和 。
6.5.7 发生高处坠落事故的抢救措施
救援人员首先根据伤者受伤部位立即组织抢救,使伤者快速脱离危险环境,送往医院救治,并保护现场。察看事故现场周围有无其它危险源存在。
在抢救伤员的同时迅速向上级报告事故现场情况。
6.6安全监测
审核要点:是否有架体使用、提升、下降过程中的监测监控内容及措施。
7劳动力计划
劳动力计划表
序号
工种
按工程施工阶段投入劳动力情况
(人)
备注
1
2
表中应填写现场专职人员、专业施工班组包括专职安全生产管理人员、特种作业人员人数。
8计算书及相关图纸
8.1计算书
审核要点:计算书内容完整性,计算方法选择合理性及计算结果是否满足要求。
应包括相关术语、荷载规定和计算系数、计算方法、荷载计算、竖向主框架计算(使用工况和升降工况下的承载力验算和变形验算)、水平支撑桁架计算(对受力最大的上弦杆、斜杆、立杆进行稳定性验算)、提升横梁计算、附墙系统计算(附墙件、穿墙螺栓)、附墙件处混凝土抗压承载能力计算、防坠系统计算(防坠吊杆)、卸荷座销轴抗剪能力计算、附墙导向座卸荷销轴计算、提升钢丝绳计算。
8.2附图、附表
厂家材料表、检查验收表等
脚手架平面图(标明提升机位、塔吊、电梯、物料提升机位、物料平台)、总装配剖面图、架体装配图、升降机构详图、防坠机构详图、防坠器详图、导轮(导轨)安装图、预埋件(安装预留孔)详图、洞口处架体详图(阳台、窗台等)。
附表一: 附着式升降脚手架首次安装完毕及使用前检查验收表
工程名称
结构形式
建筑面积
机位布置情况
总包单位
项目经理
租赁单位
项目经理
安拆单位
项目经理
序号
检查项目
标准
检查结果
1
保
证
项
目
竖向
主框架
各杆件的轴线应汇交于节点处,并应采用螺
栓或焊接连接,如不汇交于一点,应进行附
加弯矩计算
2
各节点应焊接或螺栓连接
3
相邻竖向主框架的高差≤30mm
4
水平支
承桁架
桁架上、下弦应采用整根通长杆件,或设置
刚性接头;腹杆上、下弦连接采用焊接或螺
栓连接
5
桁架各杆件的轴线应相交于节点上,并宜采
用节点板连接构造连接,节点板的厚度不得
小于6 mm
6
架体
构造
空间几何不可变体系的稳定结构
7
立杆支
承位置
架体构架的立杆底端应放置在上弦节点各轴
线的交汇处
8
立杆
间距
应符合现行行业标准《建筑施工扣件式钢管
脚手架安全技术规范》JGJ130中小于等于
1.5m的要求
9
纵向水
平杆的
步距
应符合现行行业标准《建筑施工扣件式钢管
脚手架安全技术规范》JGJ130中小于等于
1.8m的要求
10
剪刀撑
设置
水平夹角应满足45º—60º
11
脚手板
设置
架体底部铺设严密,与墙体无间隙,操作层
脚手板应铺满、铺牢,孔洞直径小于25mm
12
扣件柠
紧力矩
40N·m—65N·m
13
保
证
项
目
附墙
支架
每个竖向主框架所覆盖的每一楼层处应设置
一道附墙支架
14
使用工况,应将竖向主框架固定于附墙支座上
15
升降工况,附墙支座上应设有防倾、导向的
结构装置
16
附墙支座应采用锚固螺栓与建筑物连接,受
拉螺栓的螺母不得少于两个或采用单螺母
加弹簧垫圈
17
附墙支座支承在建筑物上连接处混凝土的强
度应按设计要求确定,但不得小于C10
18
架体构
造尺寸
架高≤5倍层高
19
架宽≤1.2m
20
架体全高×支承跨度≤110 m2
21
支承跨度直线型≤7 m
22
支承跨度折线或曲线型架体,相邻两主框架
支撑点处的架体外侧距离≤5.4m
23
水平悬挑长度不大于2m,且不大于跨度的1/2
24
升降工况上端悬臂高度不大于2/5架体高度
且不大于6m
25
水平悬挑端以竖向主框架为中心对称斜拉杆
水平夹角≥45°
26
防坠落装置
防坠落装置应设置在竖向主框架处并附着在
建筑结构上
27
每一升降点不得少于一个,在使用和升降工
况下都能起作用
28
防坠落装置与升降设备应分别独立固定在建
筑结构上
29
应具有防尘防污染的措施,并应灵敏可靠和
运转自如
30
钢吊杆式防坠落装置,钢吊杆规格应由计算
确定,且不应小于∮25mm
31
防倾覆装置中应包括导轨和两个以上与导轨
连接的可滑动的导向件
32
保
证
项
目
防倾覆
设置情
况
在防倾导向件的范围内应设置防倾覆导轨,
且应与竖向主框架可靠连接
33
在升降和使用两种工况下,最上和最下两个
导向件之间的最小间距不得小于2.8m或架
体高度的1/4
34
应具有防止竖向主框架倾斜的功能
35
应用螺栓与附墙支座连接,其装置与导轨之
间的间隙应小于5mm
36
同步装
置设置
情况
连续式水平支承桁架,应采用限制荷载自控
系统
37
简支静定水平支承桁架,应采用水平高差同
步自控系统,若设备受限时可选择限制荷载
自控系统
38
一
般
项
目
防护
设施
密目式安全立网规格型号≥2000目/100cm2,≥3kg/张
39
防护栏杆高度为1.2m
40
档脚板高度为180mm
41
架体底层脚手板铺设严密,与墙体无间隙
检查结论
检查人
签字
总包单位
分包单位
租赁单位
安拆单位
符合要求,同意使用()
不符合要求,不同意使用()
总监理工程师(签字)年月日
注:本表由施工单位填报,监理单位、施工单位、租赁单位、安拆单各存一份
附表二: 附着式升降脚手架提升、下降作业前应检查验收表
工程名称
结构形式
建筑面积
机位布置情况
总包单位
项目经理
租赁单位
项目经理
安拆单位
项目经理
序号
检查项目
标准
检查结果
1
保
证
项
目
支承结构
与工程结
构连接处
混凝土强度
达到专项方案计算值,且≥C10
2
附墙支座
设置情况
每个竖向主框架所覆盖的每一楼层处应设置
一道附墙支架
3
附墙支座上应设有完整的防坠、防倾、导向
装置
4
升降装置
设置情况
单跨升降式可采用手动葫芦;整体升降式应
采用电动葫芦或液压设备;应启动灵敏,运
转可靠,旋转方向正确;控制柜工作正常,
功能齐备
5
防坠落装
置设置情
况
防坠落装置应设置在竖向主框架处并附着在
建筑结构上
6
每一升降点不得小于一个,在使用和升降工
况下都能起作用
7
防坠落装置与升降设备应分别独立固定在建
筑结构上
8
应具有防尘防污染的措施,并应灵敏可靠和
运转自如
9
设置方法及部位正确,灵敏可靠,不应人为
失效和减少
10
钢吊杆式防坠落装置,钢吊杆规格应由计算
确定,且不应小于∮25mm
11
防倾覆装
置设置情
况
防倾覆装置中应包括导轨和两个以上与导轨
连接的可滑动的导向件
12
在防倾导向件的范围内应设置防倾覆导轨,
且应与竖向主框架可靠连接
13
保
证
项
目
防倾覆设置情况
在升降和使用两种工况下,最上和最下两
个导向件之间的最小间距不得小于2.8m
或架体高度的1/4
14
建筑物的障
碍物清除情
况
无障碍物阻碍外架的正常滑升
15
架体构架上
的连墙杆
应全部拆除
16
塔吊或施工
电梯附墙装
置
符合专项施工方案规定
17
专项施工方案
符合专项施工方案规定
18
一
般
项
目
操作人员
经过安全技术交底并持证上岗
19
运行指挥人
员、通讯设备
人员已到位,设备工作正常
20
监督检查人
员
总包单位和监理单位人员已到场
21
电缆线路、
开关箱
符合现行行业标准《施工现场临时用电安
全技术规范》JGJ中的对线路负荷的计算
要求;设置专用的开关箱
检查结论
检查人
签字
总包单位
分包单位
租赁单位
安拆单位
符合要求,同意使用()
不符合要求,不同意使用()
总监理工程师(签字)年月日
注:本表由施工单位填报,监理单位、施工单位、租赁单位、安拆单各存一份
展开阅读全文
