资源描述
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。

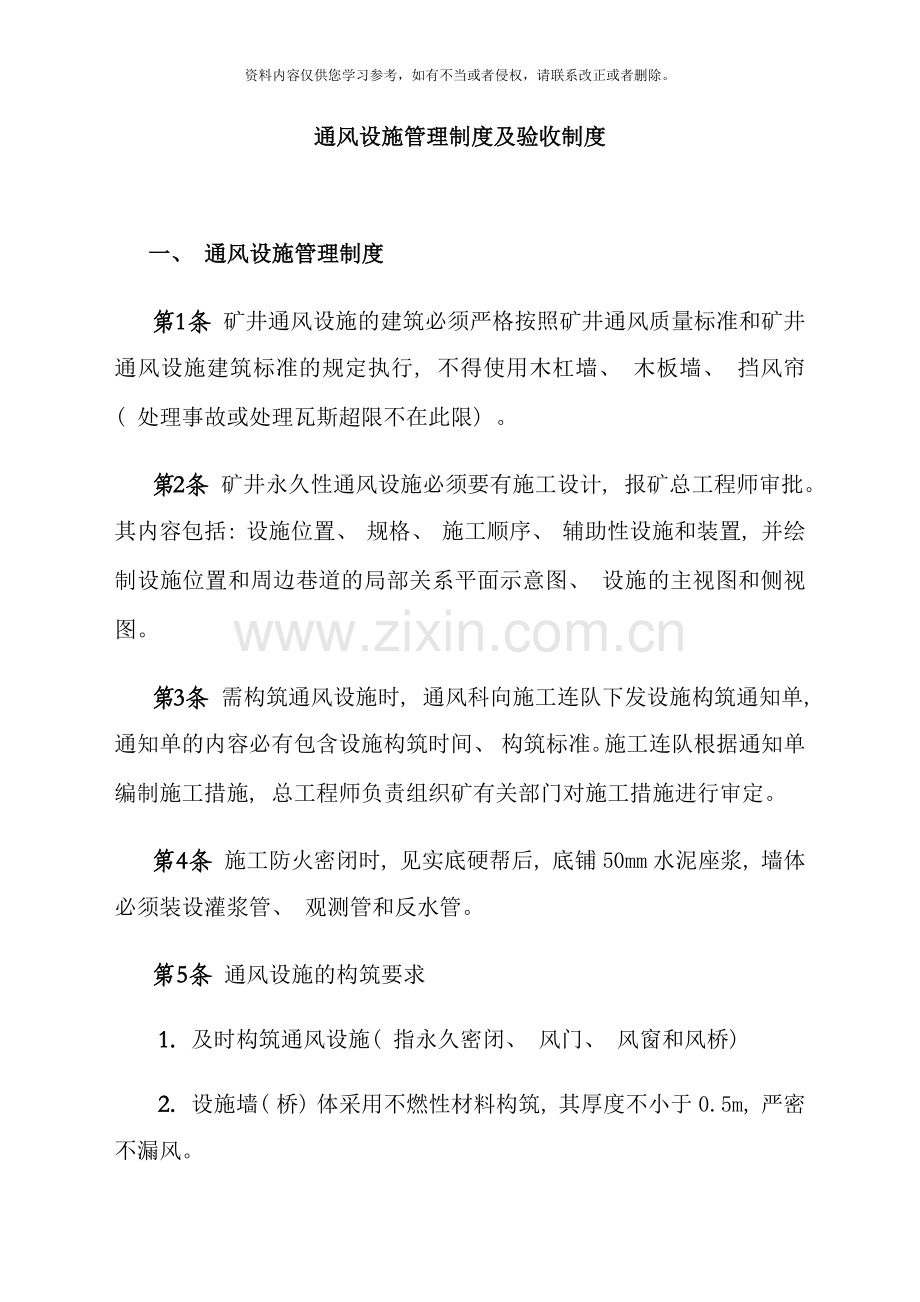

通风设施管理制度及验收制度
一、 通风设施管理制度
第1条 矿井通风设施的建筑必须严格按照矿井通风质量标准和矿井通风设施建筑标准的规定执行, 不得使用木杠墙、 木板墙、 挡风帘( 处理事故或处理瓦斯超限不在此限) 。
第2条 矿井永久性通风设施必须要有施工设计, 报矿总工程师审批。其内容包括: 设施位置、 规格、 施工顺序、 辅助性设施和装置, 并绘制设施位置和周边巷道的局部关系平面示意图、 设施的主视图和侧视图。
第3条 需构筑通风设施时, 通风科向施工连队下发设施构筑通知单, 通知单的内容必有包含设施构筑时间、 构筑标准。施工连队根据通知单编制施工措施, 总工程师负责组织矿有关部门对施工措施进行审定。
第4条 施工防火密闭时, 见实底硬帮后, 底铺50mm水泥座浆, 墙体必须装设灌浆管、 观测管和反水管。
第5条 通风设施的构筑要求
1. 及时构筑通风设施( 指永久密闭、 风门、 风窗和风桥)
2. 设施墙( 桥) 体采用不燃性材料构筑, 其厚度不小于0.5m, 严密不漏风。

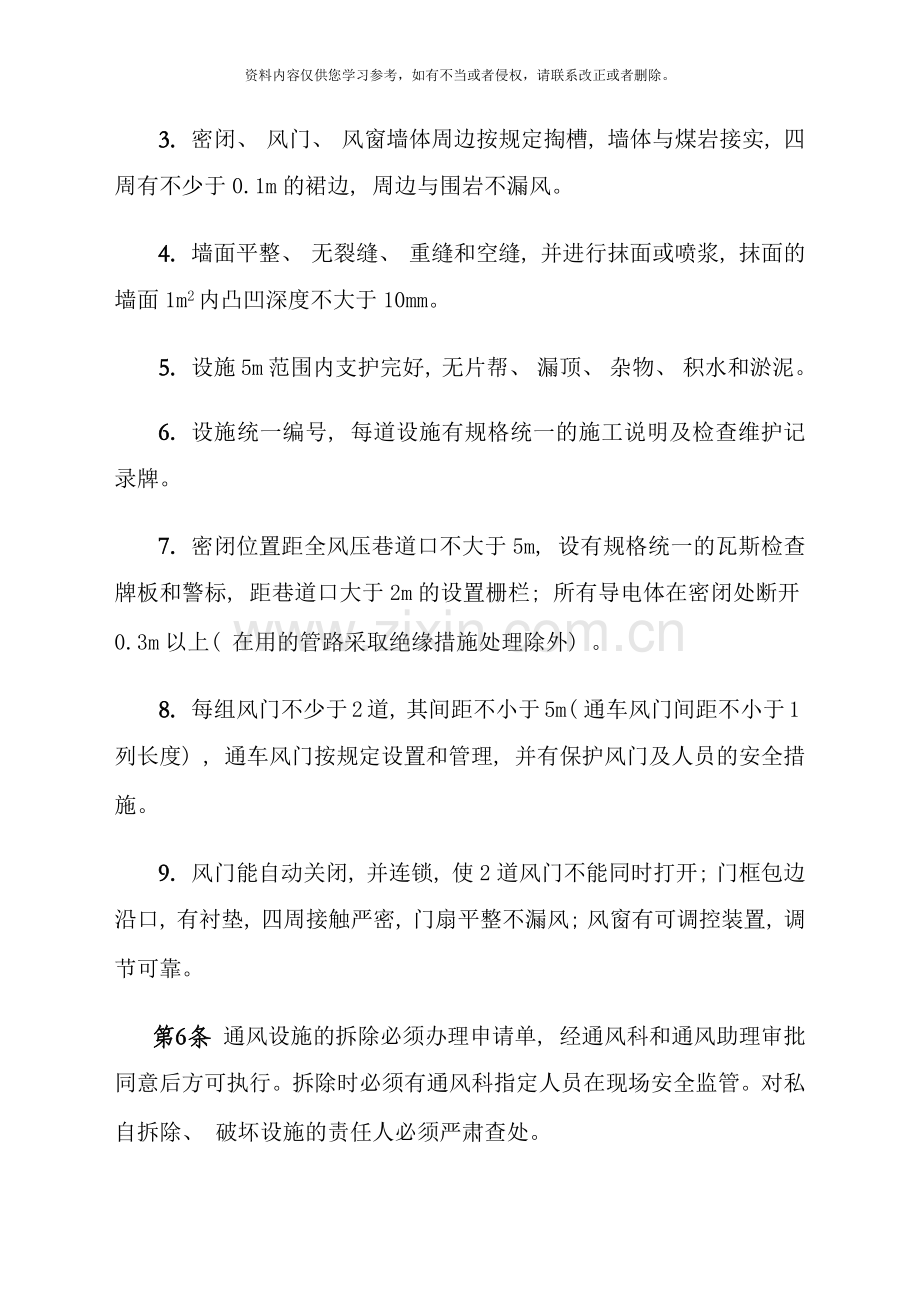

3. 密闭、 风门、 风窗墙体周边按规定掏槽, 墙体与煤岩接实, 四周有不少于0.1m的裙边, 周边与围岩不漏风。
4. 墙面平整、 无裂缝、 重缝和空缝, 并进行抹面或喷浆, 抹面的墙面1m2内凸凹深度不大于10mm。
5. 设施5m范围内支护完好, 无片帮、 漏顶、 杂物、 积水和淤泥。
6. 设施统一编号, 每道设施有规格统一的施工说明及检查维护记录牌。
7. 密闭位置距全风压巷道口不大于5m, 设有规格统一的瓦斯检查牌板和警标, 距巷道口大于2m的设置栅栏; 所有导电体在密闭处断开0.3m以上( 在用的管路采取绝缘措施处理除外) 。
8. 每组风门不少于2道, 其间距不小于5m( 通车风门间距不小于1列长度) , 通车风门按规定设置和管理, 并有保护风门及人员的安全措施。
9. 风门能自动关闭, 并连锁, 使2道风门不能同时打开; 门框包边沿口, 有衬垫, 四周接触严密, 门扇平整不漏风; 风窗有可调控装置, 调节可靠。
第6条 通风设施的拆除必须办理申请单, 经通风科和通风助理审批同意后方可执行。拆除时必须有通风科指定人员在现场安全监管。对私自拆除、 破坏设施的责任人必须严肃查处。
第7条 通风科每周对井下通风设施进行一次全面检查, 及时填写通风设施检查记录, 并建立通风设施管理台帐。
第8条 井下通风设施的增加、 减少必须在24h内反映在通风系统图上。
二、 质量管理验收制度
第9条 当班施工连队副队长、 分管区域瓦检员负责对掏槽、 用料、 墙体砌筑、 充填砂浆或黄土、 墙体抹面裙边及包边卫生等施工全过程进行质量监督考核并签字。工程竣工后连队队长组织人员进行验收, 验收合格后队长在验收单上签字, 2日内向通风科申请验收, 通风科收到申请后由通风助理组织调度室、 通风科对工程进行验收。不符合施工设计要求的工程坚决推倒重做, 并由施工队组负责包赔材料损失。验收合格的工程要填写验收记录, 存档管理。没有验收记录的工程视为不合格, 不予批零工。
第10条 质量管理验收必须严格按照《安全生产标准化》规定和通风设施质量验收单执行( 详见下表) :
密闭施工质量验收单
年 月 日
技术要求
实际施工情况
是否合格
1.密闭位置距全风压巷道口不大于 5m, 密闭墙要错开锚杆、 锚索、 钢带
2.打密闭前清理片帮及顶板活矸
3.在设施构筑地点断金属网( 0.3m以上) 、 电缆及管路
4.对帮底进行掏槽, 深度不小于200mm, 且必须见实底硬帮
5.铺底不小于50mm厚水泥座浆找平
6.然后逐层砌砖, 砌墙要拉线砌平砌直, 墙体与煤岩 接实, 墙厚500mm
7.抹墙面( 厚度大于10mm) 1m2内凸凹深度不大于10mm,墙体周围要抹裙边( 不小于0.1m) , 严密不漏风
8.密闭内有水时设有反水池或者反水管
9.在密闭施工完毕后清理现场卫生
设施名称
施工地点
施工时间
施工单位
监管人
施工负责人
施工单位责任人
通风科
调度室
备注: 施工单位严格按照技术要求施工, 听从监管人员指挥, 若有不听从指挥现象, 监管人向调度汇报。
风门、 风窗施工质量验收单
年 月 日
技术要求
实际施工情况
是否合格
1.风门、 风窗墙要错开锚杆、 锚索、 钢带
2.施工前清理片帮及顶板活矸
3.在设施构筑地点断金属网( 0.3m以上) 、 电缆及管路
4.对帮底进行掏槽, 深度不小于200mm, 且必须见实底硬帮
5.铺底不小于50mm厚水泥座浆找平
6.然后逐层砌砖, 砌墙要拉线砌平砌直, 墙体与煤岩 接实, 墙厚500mm,
7.抹墙面( 厚度大于10mm) 1m2内凸凹深度不大于10mm,墙体周围要抹裙边( 不小于0.1m) , 严密不漏风
8.每组风门不少于 2道, 其间距不小于 5m( 通车风门间 距不小于 1列车长度)
9.通车风门 按规定设置和管理, 并有保护风门及人员的安全措施
10.风门能自动关闭, 并连锁, 使 2道风门不能同时打开
11.门框包边沿口, 有衬垫, 四周接触严密, 门扇平整不漏 风; 风窗有可调控装置, 调节可靠
12.风门、 风窗水沟处设有反水池或者挡风帘
13.轨道巷通 车风门设有底槛, 电缆、 管路孔堵严
14.风筒穿过风门( 风 窗) 墙体时, 在墙上安装与胶质风筒直径匹配的硬质风 筒
设施名称
施工单位
施工地点
班 次
监管人
施工负责人
施工单位责任人
通风科
调度室
备注: 施工单位严格按照技术要求施工, 听从监管人员指挥, 若有不听从指挥现象, 监管人向调度汇报。
展开阅读全文
