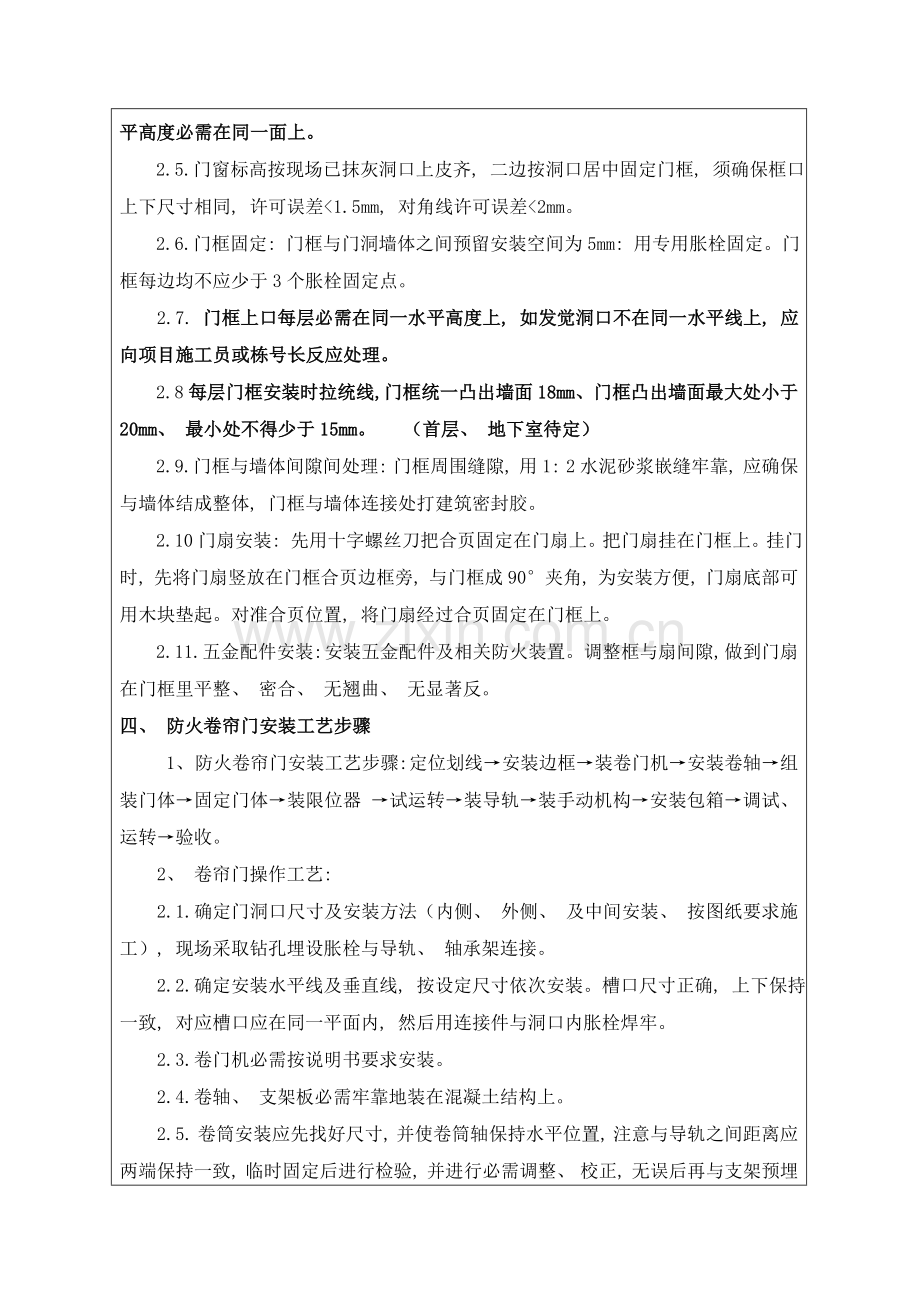

技术交底统计 编号 工程名称 君澜名邸项目 分项工程名称 门窗工程 交底提要 一标段防火门安装技术交底 交底日期 -9-30 交底内容: 一、 施工准备 1、 技术准备: 1.1 认真、 细致地熟悉安装位置及现场情况, 做到心中有数。 2、 材料准备: 2.1 对于进入现场材料, 必需有出厂合格证, 检验汇报、 说明书、 防伪标志, 环境保护标志, 经检验合格后方可使用。材料进场后要严防日晒雨淋, 避免碰撞变型。 2.2防火门材质、 规格、 型号、 防火等级应符合设计要求, 五金配件齐全。 3、 施工机具准备: 常见工具为手电钻、 冲击钻、 小型电焊机、 射钉枪、 打胶筒、 手锤、 板手、 螺丝刀、 木楔、 托线板、 线坠、 水平尺、 钢卷尺、 墨斗等。 二、 施工作业条件 1、 安装时地坪基准线应明确、 清楚。 2、 明确开启方向和安装形式(齐外、 居中)。 3、 门洞必需水平、 垂直, 门洞墙体平整。门洞尺寸正确无误。 三、 钢质防火门施工工艺 1、 工艺步骤: 划线定位→门洞口处理→门框内填充岩棉防火材料→门框就位和临时固定→门框固定→门框与墙体间隙处理→清理→门扇安装→五金配件安装→报验。 2、 钢质防火门操作工艺: 2.1.弹线定位: 按设计要求尺寸、 标高和方向, 画出门框框口位置线。 2.2.门洞口处理: 安装前检验门洞口尺寸, 偏位、 不垂直、 不方正要进行剔凿处理。 2.3. 钢质防火门安装前需在门框内填防火岩棉条。 2.4.门框就位和临时固定: 先拆掉门框下部固定板, 将门框用木楔临时固定在洞口内, 经校正合格后, 固定木楔, 同一墙面多扇安装时, 凸出墙面距离、 门框上口水平高度必需在同一面上。 2.5.门窗标高按现场已抹灰洞口上皮齐, 二边按洞口居中固定门框, 须确保框口上下尺寸相同, 许可误差<1.5mm, 对角线许可误差<2mm。 2.6.门框固定: 门框与门洞墙体之间预留安装空间为5mm: 用专用胀栓固定。门框每边均不应少于3个胀栓固定点。 2.7. 门框上口每层必需在同一水平高度上, 如发觉洞口不在同一水平线上, 应向项目施工员或栋号长反应处理。 2.8每层门框安装时拉统线, 门框统一凸出墙面18mm、 门框凸出墙面最大处小于20mm、 最小处不得少于15mm。 (首层、 地下室待定) 2.9.门框与墙体间隙间处理: 门框周围缝隙, 用1: 2水泥砂浆嵌缝牢靠, 应确保与墙体结成整体, 门框与墙体连接处打建筑密封胶。 2.10门扇安装: 先用十字螺丝刀把合页固定在门扇上。把门扇挂在门框上。挂门时, 先将门扇竖放在门框合页边框旁, 与门框成90°夹角, 为安装方便, 门扇底部可用木块垫起。对准合页位置, 将门扇经过合页固定在门框上。 2.11.五金配件安装: 安装五金配件及相关防火装置。调整框与扇间隙, 做到门扇在门框里平整、 密合、 无翘曲、 无显著反。 四、 防火卷帘门安装工艺步骤 1、 防火卷帘门安装工艺步骤: 定位划线→安装边框→装卷门机→安装卷轴→组装门体→固定门体→装限位器 →试运转→装导轨→装手动机构→安装包箱→调试、 运转→验收。 2、 卷帘门操作工艺: 2.1.确定门洞口尺寸及安装方法(内侧、 外侧、 及中间安装、 按图纸要求施工), 现场采取钻孔埋设胀栓与导轨、 轴承架连接。 2.2.确定安装水平线及垂直线, 按设定尺寸依次安装。槽口尺寸正确, 上下保持一致, 对应槽口应在同一平面内, 然后用连接件与洞口内胀栓焊牢。 2.3.卷门机必需按说明书要求安装。 2.4.卷轴、 支架板必需牢靠地装在混凝土结构上。 2.5. 卷筒安装应先找好尺寸, 并使卷筒轴保持水平位置, 注意与导轨之间距离应两端保持一致, 临时固定后进行检验, 并进行必需调整、 校正, 无误后再与支架预埋件用电焊焊接。 2.6. 门体叶片插入滑道不得少于30mm, 门体宽度偏差±3mm。 2.7. 安装完成, 先手动调试行程, 观察门体上下运行情况。正常后通电调试。 2.8. 观察卷帘机、 传动系统、 门体运行情况。应启闭正常、 顺畅。 五、 质量标准 1、 主控项目: 1.1.防火门质量和多种性能应符合设计要求。 1.2.防火门品种、 类型、 规格、 尺寸、 开启方向、 安装位置及防腐处理应符合设计要求; 1.3.防火门安装必需牢靠, 并应开关灵活, 关闭严密; 1.4.带有机械装置、 自动装置或智能装置防火门, 其机械装置、 自动装置或智能装置功效应符合实际要求和相关标准要求; 1.5.卷帘门配件应齐全, 位置应正确, 安装应牢靠, 功效应满足使用要求和特种门各项性能要求。 2.通常项目: 2.1.防火门表面装饰应符合设计要求; 2.2.防火门表面应洁净, 无划痕、 碰伤; 2.3.钢质防火门尺寸与形位公差。 (1)尺寸公差表 部位名称 极限偏差, mm 部位名称 极限偏差, mm 门扇高度 +2, -1 门框槽口高度 ±3 门扇宽度 +1, -3 门框侧壁宽度 ±2 门扇厚度 +2, -1 门框槽口宽度 ±1 (2)形位公差 名称 测量项目 公差, mm 门框 槽口两对角线长度差 ≤3 门扇 两对角线长度差 ≤3 扭曲度 ≤5 高度方向弯曲度 ≤2 门框、 门扇 门框与门扇组合(前表面)高低差 ≤3 六、 验收及交付方案 1、 同一品种、 同一类型、 同一规格防火门每50樘划为一个检验批, 不足50樘也应划为一个检验批; 2、 门框安装后, 办理相关报验手续, 检验门框固定锚栓与墙体连接等相关工作; 3、 隐蔽工程验收经过后, 进行门扇安装, 待门扇安装后, 再进行中间报验; 4、 防火卷帘门安装完成后之每樘产品必需进行试运转, 并由质检员进行检验, 合格后方可办理报验手续; 5、 安装完工后, 立刻办理相关报验手续, 将按每批产品《 产品移交.完工单》内容, 让甲方签字认可, 作为交付依据。 七、 成品保护方法 1、 入场存放应垫起、 垫平, 码放整齐, 安装前检验无损后在进行安装, 安装后使用前两侧应进行保护, 预防碰撞损坏。 2、 装门框时要预防磕碰、 划伤, 安装完成后, 土建方仍在施工, 假如门框有下槛, 应做与下槛长、 宽、 高尺寸相当凹形木板槽, 将凹口冲着地面扣在下槛上, 确保无划伤、 踩踏变形, 两竖框距地面1000mm处用木夹板保护, 预防碰撞。 3、 门扇安装完成后, 如有保护膜破裂, 用透明胶带与透明保护膜表面粘接, 避免出现表面划伤、 磕碰。门扇保护膜修复后, 将锁具装好, 并用PVC保护膜把面板、 把手分别粘贴, 避免表面划伤、 磕碰。在框扇表面贴保护膜时, 应注意不许可用胶带与喷涂面直接接触。门扇表面有污点, 可用清水擦洗掉。 4、 门扇、 锁具安装完成后, 要将门扇锁紧。预防成品碰伤、 划伤, 锁具丢失。 5、 注意对门上锁具和面板把手保护。 6、 抹灰及墙面装饰前用塑料膜保护好, 任何工序不得损坏其保护膜, 预防砂浆、 污物对表面污染。 7、 防火门面漆为后做时, 应对装修后墙面进行保护(可贴50mm宽纸条)。 8、 钢质防火门安装时应采取方法, 预防焊接作业时电焊火花损坏周围材料。 八、 安全文明方法 1、 进入施工现场操作人员必需戴好安全帽, 要遵守安全规范及用电安全规范和现场安全施工制度。 2、 安装时, 安装用小型电动工具, 要一机一闸, 闸箱距工作面小于2米, 随时可断电源, 要确保一机一闸漏电保护并灵敏有效。接电要专业电工安装接线。 3、 材料要堆放整齐、 平稳。工具要随手放入工具袋内, 上下传输物件工具时不得抛掷。 4、 应常常检验锤把是否松动, 手电钻等电器工具是否有漏电现象, 一经发觉立刻修理, 果断不能勉强使用。 技术责任人 俞卫星 交底人 接收交底人 接收交底施工人员签字 1、 本表由施工单位填写, 交底单位与接收交底单位个存一份。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
