收藏 分销(赏)

家装施工工艺及制作标准.doc

上传人:pc****0 文档编号:5974235 上传时间:2024-11-24 格式:DOC 页数:16 大小:23.11KB
下载 相关 举报
家装施工工艺及制作标准.doc_第1页
第1页 / 共16页
家装施工工艺及制作标准.doc_第2页
第2页 / 共16页
家装施工工艺及制作标准.doc_第3页
第3页 / 共16页
家装施工工艺及制作标准.doc_第4页
第4页 / 共16页
家装施工工艺及制作标准.doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

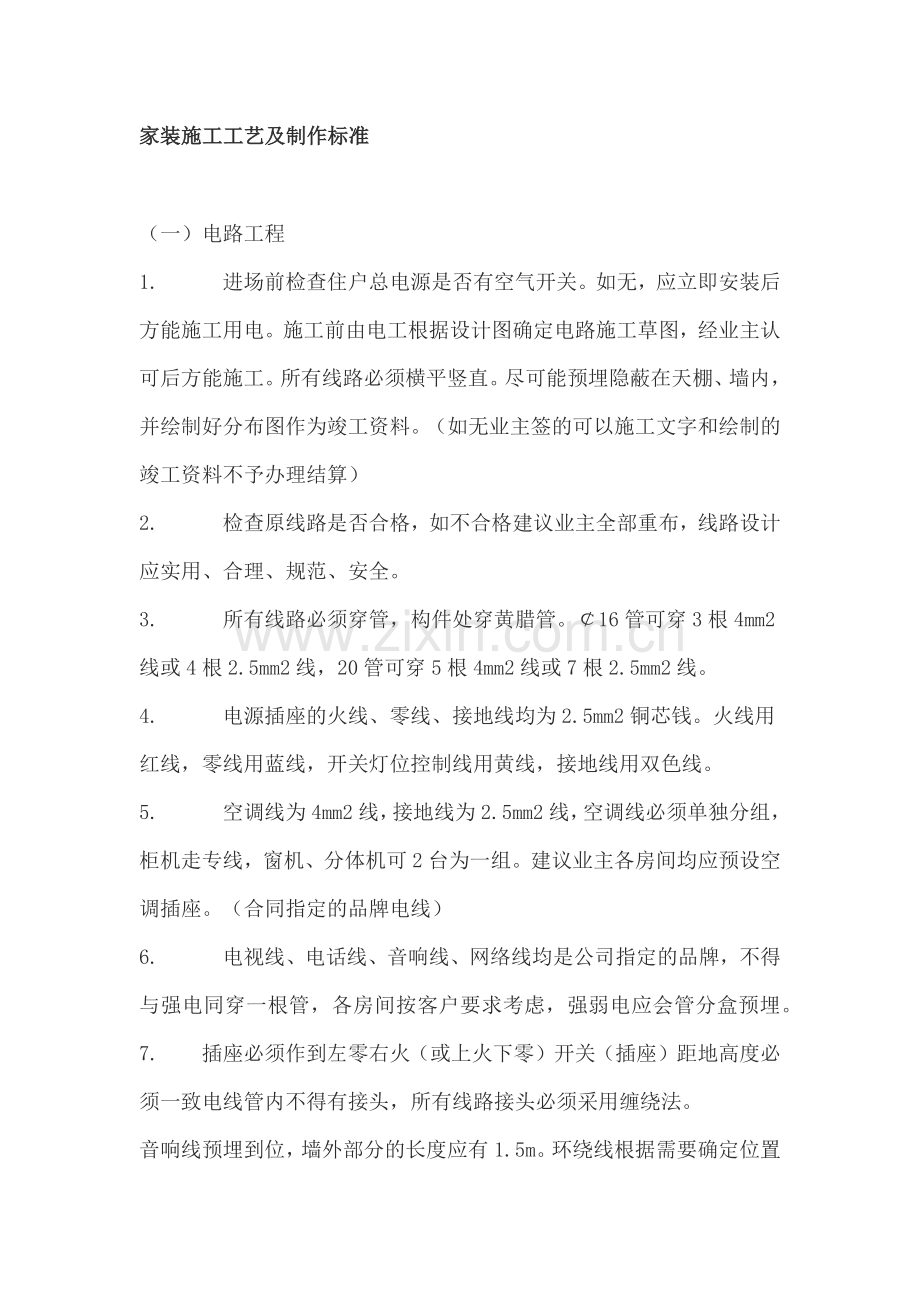

1、家装施工工艺及制作标准(一)电路工程1.进场前检查住户总电源是否有空气开关。如无,应立即安装后方能施工用电。施工前由电工根据设计图确定电路施工草图,经业主认可后方能施工。所有线路必须横平竖直。尽可能预埋隐蔽在天棚、墙内,并绘制好分布图作为竣工资料。(如无业主签的可以施工文字和绘制的竣工资料不予办理结算)2.检查原线路是否合格,如不合格建议业主全部重布,线路设计应实用、合理、规范、安全。3.所有线路必须穿管,构件处穿黄腊管。16管可穿3根4mm2线或4根2.5mm2线,20管可穿5根4mm2线或7根2.5mm2线。4.电源插座的火线、零线、接地线均为2.5mm2铜芯钱。火线用红线,零线用蓝线,开

2、关灯位控制线用黄线,接地线用双色线。5.空调线为4mm2线,接地线为2.5mm2线,空调线必须单独分组,柜机走专线,窗机、分体机可2台为一组。建议业主各房间均应预设空调插座。(合同指定的品牌电线)6.电视线、电话线、音响线、网络线均是公司指定的品牌,不得与强电同穿一根管,各房间按客户要求考虑,强弱电应会管分盒预埋。7.插座必须作到左零右火(或上火下零)开关(插座)距地高度必须一致电线管内不得有接头,所有线路接头必须采用缠绕法。音响线预埋到位,墙外部分的长度应有1.5m。环绕线根据需要确定位置对称。线盒内导线应留有余量,接线时相线进开关,零线直接进灯头。螺丝灯头机线不能接外壳。开关同一房内位置高

3、度必须一致。线路做完必须作隐蔽验收及试灯,摇表后主能暗埋,用水泥砂浆抹平,但不得高于墙面。电视、电话、网络应重点检查,线间及线对地面的绝缘电阻值均应大于500MD。开关,插座安装牢固,位置正确,盖板端正,表面清洁,四周无明显空隙。(二)水路工程1.根据业主和设计要求,水管应尽量埋入墙内。天棚,尽量避免地面,品牌选择,品质确保,符合国家规定或设计要求,埋深确定50mm以内。龙头坐便器,浴缸等必须包括保护。2.管道安装应横平竖直,铺设牢固,坡度符合要求,开关、龙头安装平正,使用灵活方便,管道合理设计,合理安排,以实用,美观为目的,各种管道出墙位置应严格按照规定执行。管卡安装必须牢固,水管安装不得靠

4、近电源。浴盆上的混合龙头的左右位置安装在浴盆的中间(先确定浴缸尺寸)左热右冷,坐使器的进水尽量按置在挡住视线的地方。卫生洁具安装牢固平稳,无损伤,排水栓,地漏安装平整,低于地面。安装浴缸前,应检查防水是否完整,按实际要求作。卫生洁具安装好后,应通水试验,以正常使用为合格,检查管道接头,坐便器有无渗漏。安装五金饰件,注意开关、管道的位置,防止损伤墙内的管道和线路。(三)木制作工程装饰门窗及安装工程检查基层材料。选用合格木龙骨及15mm大芯板为基层材料。施工前检查基层墙体、平整度,墙体破损较大时采用水泥浆,找补平整后方能进行木基层的施工。基层材料和墙体接触面必须用防潮棉,白蚁和甲醛去除工程和客户协

5、商认可方能施工。门窗套基层采用大芯板,套材下料。所有门应做到高度一致。严禁用水泥砂浆作框墙内的填塞。门扇使用双层15mm大芯板开条制作,装锁处特别加固。大芯板应做交叉开口处理。封面板后,平置重物压置夏季3天,冬天5天。门窗面板使用前必须挑选,分类合理、套材及配色使用,面板使用白乳胶蚊钉固定。淡色面板必须使用不锈钢蚊钉。蚊钉使用前重点检查钉眼大小,调节钉枪,保证效果。线条转角接头严密,线槽通畅,纹理、色泽变化不大;固定牢固,钉眼钉在线条凹缝处。门拉手距地900-1050mm。锁900-1000mm(锁中心位),五金件连接安装齐全,位置合适,固定可靠。门吸安装牢固,位置准确。锁安装好后必须立即包扎

6、保护,以便污染。确定双扇推拉门宽度时,两个门扇的交接边应有1cm以上重合,推拉门及拆叠门应横竖缝均匀、严密。暗藏式拉门应有门档、门卡锁及地上定位。家具制作工程熟悉图纸,按图施工,对工人进行技术交底,计算材料用量。作好防潮、防白蚁、防甲醛工作。检查购回材料,合格方能使用。由木工进行配料,饰面板的选择使用:柜门饰板配料应色差小。线条挑选使用:色泽均匀,无明显缺陷套材下料。柜门制作和门扇制作流程相同。间隙尺寸3-4mm,柜子、柜帽应超过关闭后的柜门5-10mm。同一平面柜门不得有明显色差,合页需调整紧固,开启灵活。天花装饰工艺工程熟悉图纸,确定尺寸,进行施工交底。弧型顶面造型应先在地面放样,确定无误

7、后方能上顶,并保证线流畅。吊顶之前用轻钢龙骨或木龙骨,钢膨胀尽量打在板缝内,不得使用铁丝作吊,膨胀焊钉螺母应与木龙骨压紧。次龙骨采用轻钢龙骨或木龙骨。打木龙骨格棚应注意灯具的位置,灯筒开孔处不得有木龙骨,吊顶吸灯处应单独进行加固,处理客厅主灯应加钢膨胀固定。封板时,注意将灯具线路拖出顶面,依照施工图在罩面板上弹线定出筒灯位置,拖出线头。(四)油漆工程乳胶漆施工工艺旧房必须把原有的基层全产除干净(新房和完好的旧漆层除外),刮灰前用2米靠尺检查原有基层。如误靖超过5mm,用滑石粉加水泥,或石膏粉抹平。底面石膏板基层,用石膏粉沟缝,再贴牛皮纸或专用硼带。层板基层必须刷一遍醇酸清漆,腻子搅拌时应使用电

8、钻搅拌,粘度适宜,胶水均匀。腻子灰中,适当加入适量的白乳胶和醇清漆,电钻搅拌均匀。第一遍腻子刮后,后一遍应在前一遍干后方能施工。第二遍腻子处理墙面后,应达到大面光洁、平整、平整度用2米靠尺检查,大面应2mm。第三遍为局部找补,平整度找补。刮腻子时,掉在地上或其他地方的灰应尽量减少。严防污染其他工种。刮涂人员在高处施工时,应使用架梯,或高凳,严禁在木作上踩踏。如地面已完工,再作施工时,马凳、架梯脚必须用布包裹后方能使用。(五)泥作工程1砌墙、补洞工程所有红砖或轻质砖使用前均应充分的淋水。砂浆灰缝饱满,横平竖直。所有墙面批灰、砂灰比为1:2.53和原墙接头处双面钉钢网。2米靠尺检查垂直度3mm,平

9、直度3mm。在批灰前应对在墙面上刷纯水泥浆一遍。所有阴角、阳角平直。2瓷砖铺贴工程a、业主在挑选瓷砖时需对瓷砖进行质量认定,其方法:首先是看它的色泽是否均匀,无杂色和小孔黑点则行;其次要看其尺寸大小是否标准,用卷尺量瓷砖的长和宽,量出的尺寸要与其商标出厂尺寸一致,再量其瓷砖的对角线,如对角线尺寸一致,则瓷砖是正的;接着要看瓷砖的平整度,最简单有效的方法是将同一品牌的两片瓷砖正反重叠,如重叠后两块瓷砖之间有明显缝隙或可以转动,则瓷砖不平;最后要看瓷砖有没有色差了,方法是取出几件同类型瓷砖样品,在亮处进行比较,如看不出颜色有差异,则可定购了。b、要注间地砖是否需要拼花或是按统一方向铺贴。c、地砖平

10、整度用2米水平尺检查,误差不得超过0.5mm,相邻砖高差不得超过0.5mm,缝隙平直度3mm,地砖铺设时,其它工种不得污染,不得人为踩踏。地砖完工后24小时清缝,随做清洁,并做养护。d、地砖空鼓现象控制在3%以内,在内主要通道上的空鼓必须返工,3%单指单块边角空鼓,整块不得空鼓。e、地砖铺完再检查平整度有无误差、空鼓、色差等后,用厚纸板或夹板、旧地毯等全部遮盖保护,板缝间必须用宽纸胶带粘贴严密,防止杂物进入。f、正常情况下,地砖的水平度允许有2毫米的误差,地砖的缝隙须一致,砖与砖对角处应平整(允许有0.3毫米误差),厨、卫墙面砖除砖与砖对角处应平整外,还需水平度(允许1毫米误差)和垂直度(允许

11、2毫米误差)要达到,卫生间、阳台地面砖需考虑地漏,则要先放好坡度,如没有特殊原因不得有积水。h、墙砖和地面砖铺完后需用“填缝剂”或“白水泥”进行湿浆填缝。附深圳市家庭装修工程质量验收标准一、总则1.为规范家庭装饰装修行为,确保施工安全与工程质量,根据深圳市家庭居室装修管理规定,制定本标准。1.2本标准为本市家庭工程质量验收的依据。1.3本标准未及项目,其质量标准执行国家有关建筑装修质量验收标准。二、家庭装饰装修基本要求2.1房屋业主有责任提供装修所需要的相关资料。2.2由于房屋主体结构质量造成的装饰装修质量无法达到验收标准的,施工企业不承担责任。2.3装饰装修不得使用国家明令禁止的装饰材料。不

12、得使用不合格装饰材料产品,装饰材料应有产品合格证或质保书。因装饰材料引起的工程质量问题,由施工方负责。2.4家居装修应保证建筑工程质量和结构安全,符合物业管理、消防、供水、供电、燃气、环境保护等有关规定和标准,严禁拆改和损坏主体及承重结构。2.5家居装修不得涉及公共设施、公共空间,不得因装修影响相邻房的安全及使用环境。2.6家居装修不得改变给排水、供电、电讯、煤气等原管线系统,禁止雨污合流。2.7燃气设施的安装,必须由具有燃气安装资质证书的单位承担。2.8施工单位装修前应提醒业主进行白蚁防治处理。三、防水工程3.1房屋室内装修时,卫生间、厨房必须做防水、防漏处理。3.2防水涂层均匀,卫生间墙面

13、防水层应比地面高不低于300MM。3.3防水涂层干透后,应做渗水试验。四、吊顶工程4.1吊顶工程所用材料的品种、规格、颜色以及基层的构造,固定方法应按设计要求,并符合现行标准。4.2所有龙骨结构表面平整、线格平直、固定牢固。4.3各类罩面板不应有气泡、起皮、裂纹、缺角、污秽和图案缺损,表面应平整,边缘应整齐,色泽应一致。4.4吊顶四周水平允许偏差。4.5纸面石膏面板一般用镀锌螺钉固定在木龙骨干,钉头应涂防锈漆,石膏板连接处应留缝,在缝口处粘贴纤维材料工了处理,避免石膏板连接部位出现膨胀裂口。4.6吊顶内的灯槽、斜撑的安装,根据工程情况适当布置,轻型吊灯应吊在主龙骨和附龙骨,重型吊灯或电扇不得与

14、吊顶龙骨连接,应另设吊钩。吊顶置面板工程质量允许偏差(见表一)4.7吊顶材料应符合防火要求。表一:吊顶置面板工程质量允许偏差项次 项目 允许偏差() 检验方法无机纤维板 木质胶合板 贴塑板塑料板,聚氯乙烯不透明、半透明玻璃板矿棉板 超细玻璃棉板 表面平整 用靠尺和楔形塞尺检查,观感平整 接缝平直 拉通线检查 接缝高低 0.5 0.5 用直和楔形塞尺检查五、地面工程5.1木地板的材质品种、等级和铺设时的含水率应符合国家有关标准,达到合格要求。铺设地面应做防潮处理。5.2木搁栅、毛地板和垫木等应作防腐处理。木搁栅(地龙骨)必须安装牢固、平直、符合设计要求。5.3木板直接与基层粘贴应粘结牢固。5.4

15、木质地板面层刨平磨光,无刨痕、接茬和毛刺等缺。5.5企口木板固定牢固,面层缝隙严密,接头位置错开,表面洁净。5.6拼花木板面层接缝对齐,粘钉严密,缝隙宽度均匀一致,表面洁净,粘结无溢胶。5.7木地板若烫蜡、擦软蜡,蜡应保证洒色均匀、不露底;光滑明亮、色泽一致、厚薄均匀,木纹清楚,表面洁净。木地板安装应符合表二。(见表二)5.8石材、墙地砖施工前须对其规格、色差、颜色、饰面板表面有无划痕、缺凌掉角等质量缺陷进行检查。5.9石材、瓷砖铺设应平整牢固,接缝平直,无歪斜、无污积和浆痕,表面洁净,颜色协调,接缝高度允许偏差0.5mm,接缝宽度0.2mm,表面平整度不大于2mm。表二:木地板面层的允许偏差

16、和检验方法项次 项目 允许偏差() 检验方法木搁栅 松木长条木板 硬木长条木板 拼花木板表面平整度 用靠尺和楔形塞尺检查,观感平整 踢脚线上口平直 拉线,不足拉通线和尺量检查 板面拼缝平直 同上 缝隙宽度 . . 尺量检查5.10空鼓面积应不超过施工总面积的,单块空鼓面积不得超过20。5.11地毯应固定牢固,地毯平整,不起色,不凹陷,不翘边,图案符合要求,绒面顺光一致,表面干净,无油污损伤。5.12地毯收口合理,顺直,收口压条牢固。六、裱糊工程6.1壁纸,墙布的品种、颜色和图案,应按照设计要求选用粘结材料,并应附有产品合格证。如有防火要求则胶粘具有耐高温不起层性能。6.2裱糊施工的基层应干燥,

17、表面平整,阴阳角顺直,颜色一致,泛碱部位宜使用酸性溶液中和,清洗的阳角不得有接缝。6.3壁纸、墙布必须粘贴牢固,表面色泽一致,不得有气泡、空鼓、裂缝、翘、皱折和斑污,与挂镜线、贴脸板和踢脚板交接紧密、无明显缝隙(距墙.米处平直方向直观)、无漏贴和补贴,活动件四周壁纸边缘规整无毛刺。七、卫生器具及管道安装工程7.1卫生器具品种、规格、颜色应符合设计或业主的要求。7.2卫生器具的安装位置应符合以下要求:蹲式大便器排水孔的中心纵向距墙体面不小于540MM;坐式大便器排水孔的中心纵向距墙体面不小于420MM;坐面距地面的高度为300MM,小便器口距地面纸600:洗脸洗手盆盆口边距地面约800MM,浴盆

18、的上口边距地面不大于520MM。表三:卫生器具与排水管连接时排水支管的管径坡度7.3卫生器具与排水管连接时排水支管的管径坡度应符合表三要求。(见表三)7.4卫生器具安装牢固平稳,无损伤;与给排水管道及附件连接严密不渗漏。7.5暗设给水管道必须在封闭前进行加压试验(.倍工作压力下无渗漏)。7.6卫生器具及各种给排水管在穿过楼层时周边应作防水处理。八、细木制品工程8.1木材含水率不大于13,外表不得有死结、裂缝和虫眼。8.2胶合板应表面平整,木质纤维不应脱胶、变色和腐朽。8.3细木制品的加工尺寸正确,表面平整光滑、拐角方正、线条顺通、木纹清晰、颜色一致、嵌合严密、无明榫,挂胶和外露钉帽等缺陷。8.

19、4木制品与基层必须镶钉牢固,无松动,罩面板与衬板必须粘结牢固,不得出现起层、起鼓现象。8.5细木制品成活表面洁净、无污染、色泽一致。九、抹灰工程9.1表面应洁净、接搓平顺、线角顺直、粘结牢固、无脱层、无爆灰和裂缝等缺陷。9.2用小锤轻轻敲击检查有无空鼓,空鼓而不裂的面积不大于20。9.3抹灰质量允许尺寸偏差应符合下表要求(见表四)表四:抹灰质量允许尺寸偏差项目 允许偏差 验收量具 测量方法表面平整度 靠尺和楔形塞尺 每室测量不少于二处取最大值立面垂直度 托线板每室随机选一墙面测量不少于三处,取最大值阴阳垂直度 阴阳角方正度 用方尺和楔形塞尺 每室随机测量一阴阳角十、门窗工程10.1门窗的品种、

20、规格、开启方向及安装位置应符合设计要求。10.2门窗安装必须牢固,横平竖直,高低一致,开启灵活,五金配件应齐全,关闭后密封条应处压缩状态,外门外窗应不渗漏水。铝合金门窗的安装尺寸应符合表五。(见表五)10.3门窗及零附件质量均应符合现行国家标准,行业标准的规定,按设计要求选用,不得使用不合格产品。表五:铝合金门窗的安装尺寸项目 允许偏差(MM) 验收方法门、窗槽口对角线尺寸之差 2000 2.0 用钢卷尺测量,随机抽查不少于三处,取最大值2000 3.0门、窗槽口对边之差 2000 2.02000 2.5门窗框扇搭接宽度差 2M2 1.02M2 1.5门窗框(含拼樘料)垂直度 2.0 用线锤和

21、水平靠尺,随机选一扇进行测量门窗框(含拼樘料)水平度 1.5 用水平靠尺,随机选一扇进行测量门窗开启力, 60 用100拉力测试仪抽查不少于两扇,取最大值门窗横框标高 5 用钢卷尺任测两处,取最大值门窗竖向偏离中心 5 用线锤和钢卷尺任测两处,取最大值双层门窗内外框(含拼樘料)中心距 4 用钢卷尺任测两处,取最大值十一、涂料工程11.1涂料工程所用的涂料和半成品,均应在其有效期内使用,并有使用说明和产品合格证。11.2涂料工程所用的塑性和易涂性应满足施工要求,干燥后应牢固。采用滑石粉腻子时掺入适量的白水泥或白乳胶,以增加其强度和粘结性。11.3基层缺棱角处用:的水泥砂浆修补,表面麻面及缝隙应用

22、腻子填补齐平。11.4基层表面上的灰尘、污垢、原墙面上的各种涂料应清除干净,泛碱部宜使用酸性溶液中清洗。11.5腻子干燥后,应磨平清理干净。11.6涂料表面应颜色一致,不得有掉粉、起皮、透底、漏刷、泛碱、收色、流坠、疙瘩现象。11.7施涂油漆及涂料不得污染非涂刷区域与器具。11.8涂料工程基体或基层的含水率、混凝土和抹灰表面含水率不大于10,木料制品含水率不大于13。十二、电气工程12.1从事装饰工程的电工人员必须持有国家有关部门发放的电工上岗证。12.2进入楼房用总电源必须是三相五线制,进入各用户电源必须是单相三线制(相、零、地),各类箱、盒必须接地,其接地电阻以下。12.3安装复杂电路前,

23、应查看电表容量,根据用户和设计要求选用导线截面积,绘制线路图,并标明线路的走向(包括高度),导线截面积和规格型号,完工后向用户提交图纸。12.4家装工程电器设备材料,必须是国家合格产品。12.5开关、插座安装施工要点:相线应经开关控制,开关的通断位置应一致,且操作灵活接触可靠。1.3以下(含1.3)应安装安全型插座。12.6配电箱内应设漏电断路器,动作电流不应大于,必须有过负荷、过电流保护功能,二次出线,分别控制照明、动力(空调)、插座。保险器内保险丝严禁使用其它金属材料代替。12.7室内配管,管内导线的总截面积不应超过管内径截面积的40,管内不得有接头和扭结,电线、电话线、电视线等不能同时安装在同一管内。12.8单相两孔插座,面对插座的右孔或上孔与相线相接,左孔或下孔与零线相接;单相三孔插座,面对插座的右孔与相线相接,左孔与零线相接,接地线应接在上孔,插座的接地端子不应与零线端子直接。12.9并列安装的开关、插座距地面高度应一致,高度差不应大于。12.10电气线路与热水管平行铺设距离不小于500,与燃气管道平行铺设距离也不可小于100。十三、工程质量的验收及判定13.1验收程序管道、电气及其它隐蔽项目应在转入下道工序前由业主和施工方双方签字验收。装饰竣工后,施工方应先自行检查,若符合要求,可交付业主验收。验收记录表见附表七。表七:家庭装饰装修质量验收记录表

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
