收藏 分销(赏)

二院填充墙砌筑工程施工方案.doc

上传人:xrp****65 文档编号:5620847 上传时间:2024-11-15 格式:DOC 页数:8 大小:44.50KB
下载 相关 举报
二院填充墙砌筑工程施工方案.doc_第1页
第1页 / 共8页
二院填充墙砌筑工程施工方案.doc_第2页
第2页 / 共8页
二院填充墙砌筑工程施工方案.doc_第3页
第3页 / 共8页
二院填充墙砌筑工程施工方案.doc_第4页
第4页 / 共8页
二院填充墙砌筑工程施工方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

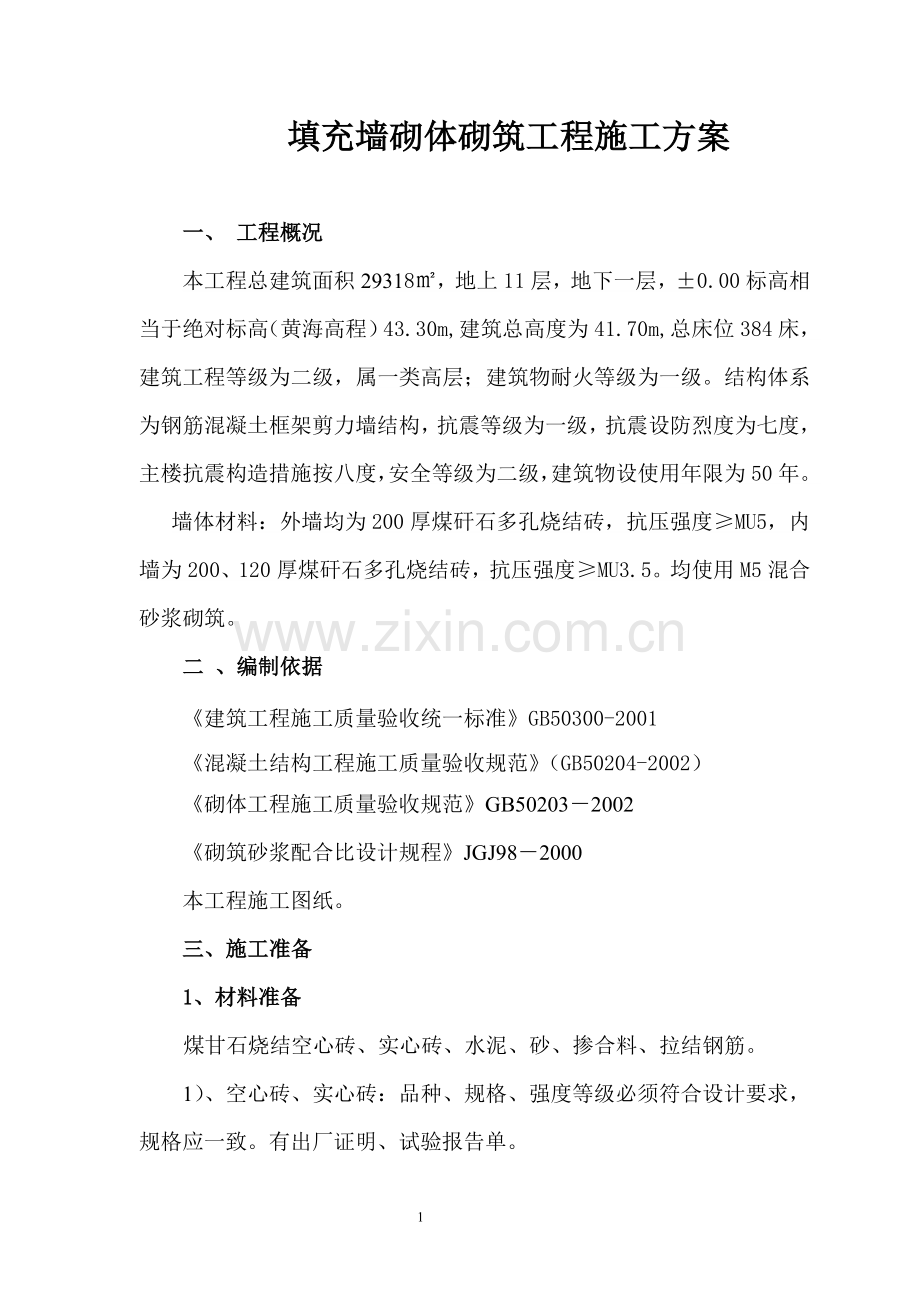

1、填充墙砌体砌筑工程施工方案一、 工程概况本工程总建筑面积29318,地上11层,地下一层,0.00标高相当于绝对标高(黄海高程)43.30m,建筑总高度为41.70m,总床位384床,建筑工程等级为二级,属一类高层;建筑物耐火等级为一级。结构体系为钢筋混凝土框架剪力墙结构,抗震等级为一级,抗震设防烈度为七度,主楼抗震构造措施按八度,安全等级为二级,建筑物设使用年限为50年。墙体材料:外墙均为200厚煤矸石多孔烧结砖,抗压强度MU5,内墙为200、120厚煤矸石多孔烧结砖,抗压强度MU3.5。均使用M5混合砂浆砌筑。二 、编制依据建筑工程施工质量验收统一标准GB50300-2001混凝土结构工程

2、施工质量验收规范(GB50204-2002)砌体工程施工质量验收规范GB502032002砌筑砂浆配合比设计规程JGJ982000本工程施工图纸。三、施工准备1、材料准备煤甘石烧结空心砖、实心砖、水泥、砂、掺合料、拉结钢筋。1)、空心砖、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致。有出厂证明、试验报告单。2)、水泥:用32.5号复合硅酸盐水泥或普通硅酸盐水泥,有出厂证明、复试报告。3)、砂:宜用中砂,过5mm孔径筛子,配制M5.0混合砂浆,砂含泥量不超过10%,并不含草根等杂物。4)、掺合料:选用石灰膏。5)、水:用自来水或不含有害物质的洁净水。6)、其它材料:拉结钢筋、预埋件,

3、提前做好防腐处理。2、机具准备搅拌机、手推车、磅秤、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。3、施工准备()砌筑前1天将空心砖和结构相接的部位洒水湿润,保证砌体粘结牢固;()穿墙管线,预留洞等及时预留到位;()每隔500 mm预留6拉结筋2根。()墙体根部先砌好三皮实心砖。()剪力墙、柱上按1000 mm水平标高控制线弹出空心砖层数,灰缝厚度预先计算,相应的部位弹出门窗洞口尺寸线,并在楼板上标出窗口边线。四、作业条件 l、完成室外回填土,基础、主体工程结构验收完毕,并经有关部门验收合格。 2、弹好墙身线、轴线,根据现场砖的实际规格尺

4、寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。 3、立皮数杆:用30mm*40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。 4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平或砍砖找平。 5、砂浆由实验室做配合比试配,准备好试模。 五、操作工艺1、墙体放线、空心砖浇水 制备砂浆 空心砖排列 砌筑2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出

5、第一皮空心砖的轴线、砌体边线和洞口线。3、基层处理:将砌筑部位墙根的砖表面清扫干净,抹砂浆找平层,拉线用水平尺检查平整度。4、拌制砌筑砂浆: 现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。砂浆配合比用重量比,计量精度为:水泥2,砂及掺合料5。 砂浆的抽样频率按下列规定: (1)每一工作班每台搅拌机取样不得少于一组; (2)每一楼层的每一分项工程取样不得少于一组; (3)每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组; (4)每组6块,砂浆材料、配比变动时,应重新制作试块。 砂浆机投料顺序:水 水泥 掺合料 砂 ,搅拌均匀。5、空心砖排列:按空心砖排列在砌体线范围内分块定尺、

6、划线,排列空心砖的方法和要求如下:砌筑前根据墙体尺寸、粘土空心砖的尺寸,进行排砖设计,不够整块时可切割成合适的尺寸,但不得小于砖长的1/3;空心砖排列上、下皮应错缝搭砌,搭砌长度为空心砖的1/2,不得小于空心砖高度的13,也不应小于150mm。 6、空心砖就位与校正:砌筑前一天进行浇水湿润,冲去浮尘,清除空心砖表面的杂物后方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位空心砖处开始;应砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。8、砌筑墙体要同时砌起,不得留斜槎。每天砌筑高度不超过1.8米。转角及交接处同时砌筑,不得留直槎。9、水平和竖向灰缝的宽度应

7、控制在812 mm左右,灰缝应横平竖直、砂浆饱满,竖向灰缝应采用加浆的方法,严禁用水冲浆灌缝。粘土砖施工时应满铺满挤,上下错缝,搭接长度不应小于90 mm;10、墙体与结构的拉结:拉结筋作为墙体与结构拉结的重要措施,拉结筋为6500通长放置,拉结筋应理直铺在水平灰缝内。11、水平系梁设置:对于高度大于4m的墙体,除按上述设置配筋外,沿墙中或门窗过梁头设置为C25钢筋混凝土梁,水平系梁配筋为412、6200。12、墙体顶部的固定:墙体砌筑到板底或梁底后,应预留一定空隙(200墙预留130左右,120墙预留240左右,以保证后砌斜砖斜度在600左右),待墙体砌筑完成7天以后,再用粘土实心砖斜砌挤密

8、。13、墙体与门窗口的连接:墙体与门窗洞口的连接的部位砌筑实心砖。14、过梁、构造柱支模采用定型柱箍加固,施工时预留加固眼。应保证模板安装的刚度、强度及稳定性,以利于混凝土浇筑。窗台混凝土压顶通长设置,窗口部位窗台外口做3cm斜坡,以利排水。六、质量要求1、主控项目 (1)空心砖强度等级符合设计要求。检查和验收:检查出厂合格证、试验报告、批量,符合设计要求为合格。 (2)砂浆强度等级符合设计要求,有配合比报告,计量配制,在试块强度未出来之前,先将试块编号填写,出来后核对。并在分项工程中,按批进行评定,符合要求为合格。 (3)墙体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影

9、长度不应小于高度的23。 (4)水平灰缝的砂浆饱满度不低于90,按净面积计算。 (5)竖向灰缝不低于80,竖缝凹槽填满砂浆,不出现瞎缝或透缝。 (6)轴线位置偏移lOmm,检查全部承重墙,不大于lOmm。 (7)层高垂直度。选质量较差的抽查,不少于6处,不大于5mm。 2、一般项目 (1)水平灰缝厚度和竖向灰缝宽度,宜为lOmm,以812mm为限。每个检验批不少于3处,用尺量小空心砖5皮高度的砌体,检查2mm砌体长度的竖向灰缝折算。 (2)基础顶面和楼面标高,15mm,用水平仪和尺检测。 (3)表面平整度不大于8mm,用2米靠尺及塞尺测量。 (4)门窗洞口高宽(后塞口)5mm,尺量检查。 (5

10、)窗口偏移20mm,吊线或经纬仪检查。(6)水平灰缝平直度:lOmm各项目80检测点应满足要求,其余20点可超过允许值,但不得超过其值的15,既为合格,否则返工处理。七、成品保护措施 1、砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。 2、砌体墙上不得放脚手架排木,防止发生事故。 3、砌体在墙上支撑圈梁模板时,防止撞动最上一皮砖。 4、支完模板后,保持模内清洁,防止掉人砖头、石子、木屑等到杂物。 5、墙体的拉结钢筋、框架结构柱预留锚固筋、及各种预埋件、各种预埋管线等,均要注意保护,严禁任意拆改或损坏。 6、砂浆稠度要适宜,砌砖操作、

11、浇筑过梁、构造柱砼时要防止砂浆流淌污染墙面。 7、在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已砌筑完成的墙体. 8、预留有孔洞的墙面,要用与原墙相同规格的砖嵌砌严密,不留痕迹。 9、垂直运输的外用电梯进料口周围,用塑料纺织布或木板等遮盖、保持墙面清洁。八、质量注意事项1砂浆强度不够:注意不使用过期水泥,计量要准确,保证搅拌时间,砂浆试块的制作、养护、试压应符合规定。2墙体顶面不平直:砌到顶部时不好使线,墙体容易里出外进,应在梁底或板底弹出墙边线,认真按线砌筑,以保证墙体顶部平直通顺。3门窗框两侧漏砌实心砖:门窗两侧砌实心砖,便于埋设木砖,固定门窗框,并安放混凝土过梁。4空心砖墙后剔凿

12、:预留孔洞、预埋件应准备预留、预埋。防止后剔凿,以免影响质量。5拉结筋不合砖行:混凝土墙、柱内预埋拉结筋经常不能与砖行灰缝吻合,应预先计算砖行模数、位置、标高控制准确,不应将拉结筋弯折使用。6预埋在墙、柱内的拉结筋任意弯折、切断:应注意保护,不允许任意弯折或切断。九、安全注意事项 1、墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要挂好安全带,安全带挂靠地点牢固。 2、垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷,使用过程中要经常检查,若发现不符合规定者,要及时修理或更换。 3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾覆。 4、进入施工现场,要正确穿戴安全防护用品。 5、施工现场严禁吸烟,不得酒后作业。6、从砖垛上取砖时,先取高处后取低处,防止垛倒砸人。十、环保措施 1、砌筑砂浆不得遗撒污染作业面。 2、施工垃圾应每天清理,堆放在指定的地点。 3、现场的砂石料要用帆布覆盖,水泥棚应围护严密。安微天成建设有限公司第二人民医院精神卫生二号楼项目部2013年12月3日8

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
