收藏 分销(赏)

PP聚丙烯超级静音排水管工艺工法.doc

上传人:丰**** 文档编号:4375161 上传时间:2024-09-14 格式:DOC 页数:10 大小:23.50KB 下载积分:8 金币
下载 相关 举报
PP聚丙烯超级静音排水管工艺工法.doc_第1页
第1页 / 共10页
PP聚丙烯超级静音排水管工艺工法.doc_第2页
第2页 / 共10页


点击查看更多>>
资源描述

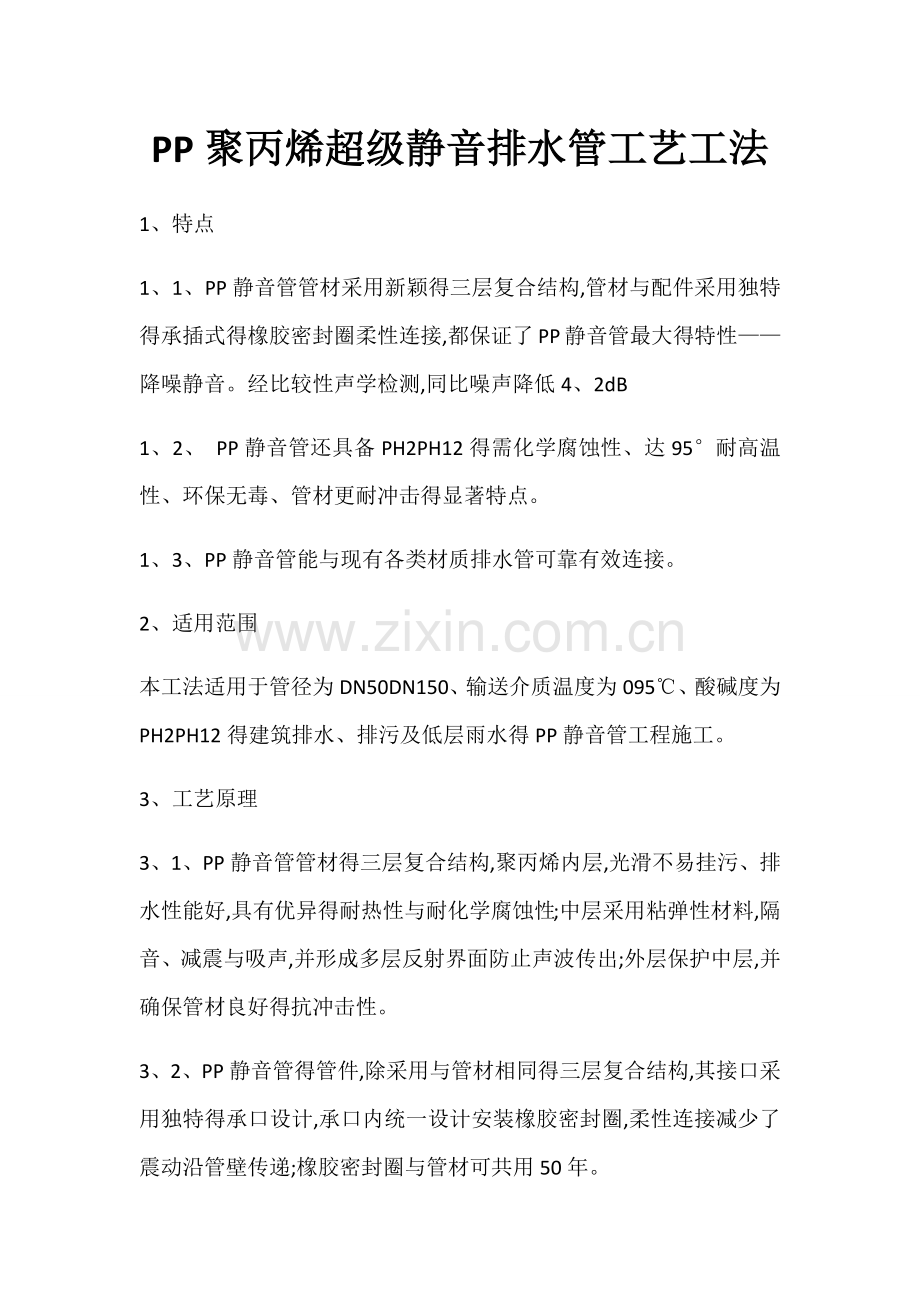

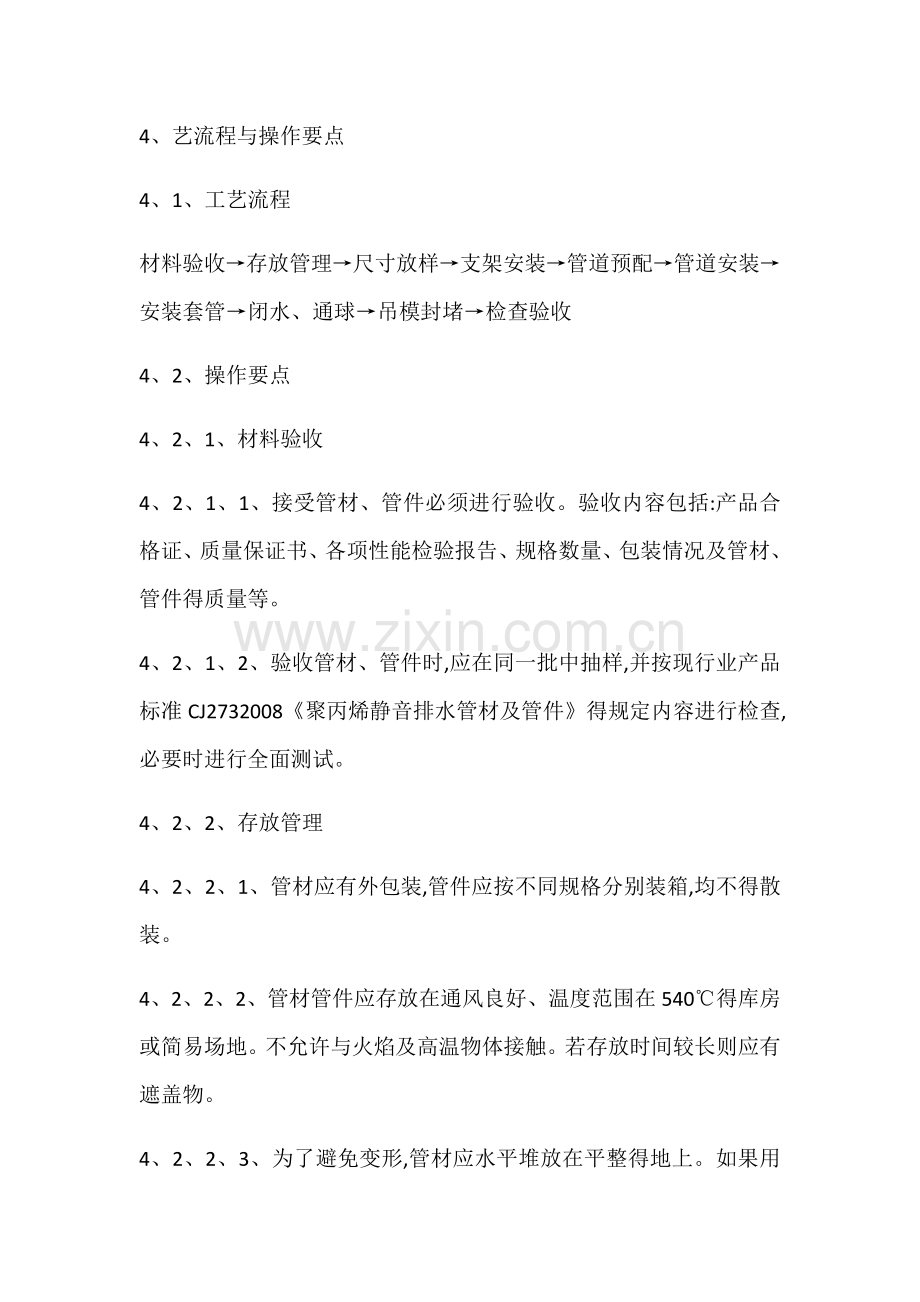

PP聚丙烯超级静音排水管工艺工法 1、特点  1、1、PP静音管管材采用新颖得三层复合结构,管材与配件采用独特得承插式得橡胶密封圈柔性连接,都保证了PP静音管最大得特性——降噪静音。经比较性声学检测,同比噪声降低4、2dB 1、2、 PP静音管还具备PH2PH12得需化学腐蚀性、达95°耐高温性、环保无毒、管材更耐冲击得显著特点。 1、3、PP静音管能与现有各类材质排水管可靠有效连接。 2、适用范围  本工法适用于管径为DN50DN150、输送介质温度为095℃、酸碱度为PH2PH12得建筑排水、排污及低层雨水得PP静音管工程施工。 3、工艺原理  3、1、PP静音管管材得三层复合结构,聚丙烯内层,光滑不易挂污、排水性能好,具有优异得耐热性与耐化学腐蚀性;中层采用粘弹性材料,隔音、减震与吸声,并形成多层反射界面防止声波传出;外层保护中层,并确保管材良好得抗冲击性。 3、2、PP静音管得管件,除采用与管材相同得三层复合结构,其接口采用独特得承口设计,承口内统一设计安装橡胶密封圈,柔性连接减少了震动沿管壁传递;橡胶密封圈与管材可共用50年。 4、艺流程与操作要点 4、1、工艺流程 材料验收→存放管理→尺寸放样→支架安装→管道预配→管道安装→安装套管→闭水、通球→吊模封堵→检查验收 4、2、操作要点 4、2、1、材料验收 4、2、1、1、接受管材、管件必须进行验收。验收内容包括:产品合格证、质量保证书、各项性能检验报告、规格数量、包装情况及管材、管件得质量等。 4、2、1、2、验收管材、管件时,应在同一批中抽样,并按现行业产品标准CJ2732008《聚丙烯静音排水管材及管件》得规定内容进行检查,必要时进行全面测试。 4、2、2、存放管理 4、2、2、1、管材应有外包装,管件应按不同规格分别装箱,均不得散装。 4、2、2、2、管材管件应存放在通风良好、温度范围在540℃得库房或简易场地。不允许与火焰及高温物体接触。若存放时间较长则应有遮盖物。 4、2、2、3、为了避免变形,管材应水平堆放在平整得地上。如果用支垫物支垫时,其宽度应不小于75mm,间同距不大于1m,外悬得端部不超过0、5m如。叠置高度不得超过1、5m,且不允许不规则维存与爆晒。 4、2、2、4、管件装箱码放高度不得超过2m,凡能立放得管件,均应逐层码放整齐。不能立放得管件,亦应顺向或使其承插相对得整齐。 4、2、2、5、管材与管件在运输、装卸、搬动时,应小心轻放,排列整齐,不得受到剧烈撞击、尖锐物品碰撞,不得抛、摔、滚、拖与烈日爆晒。 4、2、2、6、管材、管件在运输中,管材严禁放置于管件上。直管应捆扎固定避免互相碰撞。管件应按箱逐层码放整齐,并且牢固可靠。管材、管件在长途运输中,应有遮盖物,避免暴晒与雨淋。 4、2、3、尺寸放样 4、2、3、1、按卫生设备得设计位置,结合排水口得尺寸与排水口施工要求。 确定排水管道预留管囗得坐标,在楼地面上做出管道中心线标记。 4、2、3、2、按排水管道得系统图,确定排水立管预留管口得坐标,在墙、柱与棱地面上做出管道中心线标记,立管管件承口外侧与墙饰面得距高离宜为2050mm。 4、2、3、3、检查排水口、排水立管各预留孔洞得位置、标高与尺寸就是否准确,必要时加以修整。 4、2、3、4、按管道走向及各管段得中心线标记进行测量,绘制实测小样图详细注明尺寸。 4、2、4、支架安装 4、2、4、1、按实测小样图确定管道走向、管件位置,进行支架施工。 4、2、4、2、水平管与楼板板底净距离超过200m时,每2~3m应安装固定支架,可采用角钢制作。管径≤110mm时,角钢规格采用30*30*3。管径>De110mm时,角铁规格采用40*40*4。有条件时可利用钢筋混凝土粱得侧面固定管道支架。楼板下得悬吊水平管始端向上位置、水平转角位置,视现场情祝况安装45°斜拉支择或采用其她防止管材与管件拔脱得方法。 4、2、4、3、水平管按设计要求保留排水坡度,如涉及无要求时按0、026预留,支架按上述坡度同样预留。 4、2、4、4、立管安装在贯通式管道井中或较高得室内时,应在每段管材上使用一个固定管卡与一个滑动管卡,固定管卡应安装在连接管材得管件下端,滑动管卡与固定管卡间距不超过2m。多个管件组成一组管件时必须有一固定点。 4、2、4、5、管道得固定、滑动管卡如无法确定位置先行吊装得,可用铁丝临时吊挂,管道安装完毕后补充。 4、2、5、管道预配 4、2、5、1、预配前检查管道与管件得合格与完好,清除管材与管件上得污垢杂物。 4、2、5、2、按实测小样图进行配管与断管,按所需长度切剖管材,工具可采用手锯、砂轮锯、剖刀、剖管机,然后倒角15°30°,坡囗厚度约为管壁厚度得1223。倒角工兵可以采用木铿、手动砂轮等,坡口光成后应将我属清除干净,并用砂纸打磨平滑。 4、2、5、3、管材或管件在连接前,应用棉纱或干布将承内侧与插口外侧擦拭干净,保持清洁,无尘沙与水迹,当表面沾有油污时,需用棉纱蘸丙酮等清洗剂擦净。 4、2、5、4、检查并安装橡胶密封围,用毛剧将润滑剂均匀涂在橡胶密封围表面,但不得将润滑剂涂到承得橡胶围沟槽内,禁止用黄油或其她油类做润滑剂。 4、2、5、5、将管材插部分画出深度线,用毛剧剧30mm润滑剂后入管件内,如插入困难时,可采用紧线器锤击等方法辅助,但不能对产品造成破坏。 4、2、5、6、预制得管段配制完成后,应按小样图核对节点间尺寸及管件接口朝向,安装完成后如暂不安装,应用塑料布对预配管进行成品保护。 4、2、6、管道安装 4、2、6、1、将材料与预配管段运至安菱地点,按预留管口位置及管道牛心线依次安装管道与管件,并连接各管口,管道安装一般自下向上分层进行先安装立管,后专装水平管,最后安装各油具遥接管立管支架位置先进行立管得安,先将管段吊正,再安装管件口平直插入管件承橡胶圆中,用力应均衡,避免橡胶围顶翻安装完毕后,随即将立管固定。 4、2、6、2按水平管支吊架位置再进行水平管得安菱,将地面预配管分段进行承插连接,检查词整坡度。立管与水平管得连接部分因受冲击力过大应采用角钢有限固定。 4、2、6、3、接洁具连接管也承插连接光毕后,检查接囗朝向与出地面预留高度临时采取买善可靠得固定指施,待试验、吊模结束后拆除。 4、2、6、4、室内管道安菱光成后,随即进行伸顶通气管安装,通气管穿过复面得指施应按设计规范进行,设计无要求时应采取有效得防水指施。 4、2、6、5、立管必须按设计规定设置检查,检查口得位置与朝向应便于检修。暗装立管在检查处应装设检查门,水平管亦必须按设计规定设置清扫装置(管帽加安全卡。 4、2、6、6、静音管与PVCU管得连接:可以通过静音配件承口部分得密封圆进行承插连接。 4、2、6、7、静音管与普通铸铁管得连接:先将静音管得插打毛、涂胶、粘砂、干燥,用传统得水泥捻得方法进行连接。 4、2、6、8、静音管与卡箍式柔性铸铁管得连接:采用铸铁管用得金属卡箍进行连接。 4、2、6、9、压兰式柔性铁管得连接:静音管插入铁管内,并用铸铁法兰盖与密封圈、螺栓螺母连接。 4、2、6、10、系统安装完毕后,应对管道得外观质量与安菱尺寸进行复核检查,复查无误后,临时封闭各卫生器兵排水口与立管管口,进入下一步工序。 4、2、7、安装套管 4、2、7、1、管道穿越楼板处为非固定支撑时,应加装金属或塑料套管,套管内径可比穿越管外径大12个规格,套管高出地面20mm、卫生间内高出地面50mm。 4、2、6、8、管道穿越水平墙面时,也应加装金属或料套管,套管内径可比穿越管外径12个规格,两端与珊面平齐。 4、2、8、闭水、通球试验 4、2、8、1、闭水实验,管道安装完毕后,按规定要求,必须进行闭水实验港水高度视其立管高度,消水十五分钟后,岩水面下降再灌延续五分钟,液面不下降为合格。 4、2、8、2、通球实验,排水主立管及水平干管管道均应进行通球试验。以不小于排水口管径2/3得轻质球体分多次从排水带水冲下,管道出位置全部回收为合格。 4、2、8、3、安装毕,应对管道得外观质量与安菱尺寸进行复椽检再分层进行通水试验。排水系统按给水系统13配水点河时开放,检查排水就是否畅通,有无渗洞。 4、2、8、4、埋地管灌水试验得灌水高度不低于底层地面高度,灌满水15分钟后,若水面下降,再灌清延5分钟,以液面不下降为合格,放水后应将存水弯水封内积水出。 4、2、9、吊模封堵 4、2、9、1、闭水试验合格后,应将管道穿越桉板处按照相应要求支模堵洞用分两次浇筑不低于楼板标号得细石混凝土墙洞 4、2、9、2、高层速筑得明设管道按设计买求设置阻火图或防火套管。 4、2、10、检查验收 4、2、10、1、材料进场,汇总收集产品合格证、质量保证书、各项性能检验报告,儆好材料报验如需复试检测得做好复检资料收集。 4、2、10、2、各施工工序阶段,儆好工序报验、隐蔽验收、闭水、通球试验等相关资料报验。 4、2、10、3、竣工前对成品保护做好复查、清理工作,管道做好标向、标识。 4、2、10、4、组织设计方、建设方、监理方、质检站,共同进行检查验收,并签署延寿路文件,办理移交手续。 4、2、11、施工过程中注意事项 4、2、11、1、由于PP静音管为新型管材,国弥并无专门得规范与规程,安装过程中可参阅其企业标准进行施工。 4、2、11、2、管道受冲击得区域(例如管道变细或改变方向得区域)应增设固定管卡。 4、2、11、3、管道与管材得承插回以橡胶密封围为密封手段,安装中不可重复多次,必要时可将密封围取出校对合适后,再进行安装。 4、2、11、4、管道過堵塞,不得使用带有锐边尖回得机兵清通。 5、主要材料 5、1、PP静音管材,DN50\75\100\150。 5、2、PP静音管件,各型,诽见厂样本图集。 5、3、支架、角钢制作支架、厂商配套管卡。 5、4辅材、润滑剂、干布等。 6、机兵设备 6、1、切设备,砂轮机、角磨机、剖刀。 6、2、焊接设备,电焊机。 6、3、测量设备,水准仪、水平尺、卷尺。 7、劳力组织 7、1、管理人员,项目经理1名、技术负责人1名、施工员1名、质检员1名、安全员1名、资料员1名。 7、2、施工人员,管道工6名、电焊工1名、瓦工1名、辅工4名。 7、3、其她人员,材料仓库保管1名、炊事管理员1名、厂家技术指导员1。 8、安全施 8、1、对P静音得操作安装人员进行专门得培训与安全教育。 8、2、管道上顶拼装时,承插需用力,施工人员系安全带、架于固定,安全人员站。 8、3、闭水、通球试验过程中,管理人员多点联动、巡回检查,发现洞水立即泄水修理。 8、4、现场施工人员必须听从统一指挥,做到分工明确,各把一关。 9、质量标准 9、1、管道安装平数合理,管件承插到位。 9、2、支架固定牢靠,分部合理,重点部位加强。 9、3、从材料进场到施工结束验收,注重成品保护。 9、4、于土建配合做好预留预埋,与精装修配合确定洁具位置尺寸。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 设备安装设计/排水设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
