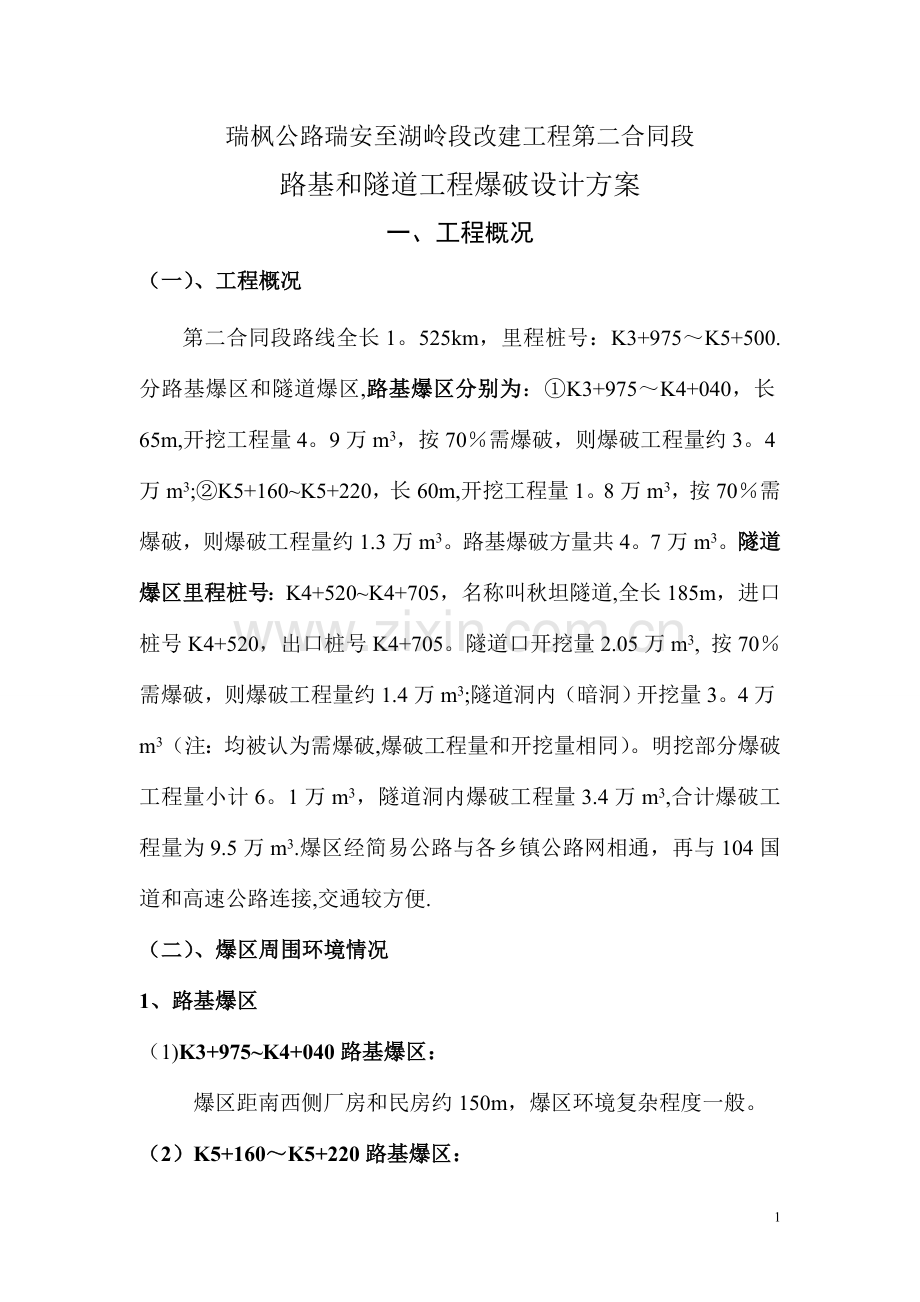

1、瑞枫公路瑞安至湖岭段改建工程第二合同段路基和隧道工程爆破设计方案一、工程概况(一)、工程概况第二合同段路线全长1。525km,里程桩号:K3+975K5+500.分路基爆区和隧道爆区,路基爆区分别为:K3+975K4+040,长65m,开挖工程量4。9万m3,按70需爆破,则爆破工程量约3。4万m3;K5+160K5+220,长60m,开挖工程量1。8万m3,按70需爆破,则爆破工程量约1.3万m3。路基爆破方量共4。7万m3。隧道爆区里程桩号:K4+520K4+705,名称叫秋坦隧道,全长185m,进口桩号K4+520,出口桩号K4+705。隧道口开挖量2.05万m3, 按70需爆破,则爆破
2、工程量约1.4万m3;隧道洞内(暗洞)开挖量3。4万m3(注:均被认为需爆破,爆破工程量和开挖量相同)。明挖部分爆破工程量小计6。1万m3,隧道洞内爆破工程量3.4万m3,合计爆破工程量为9.5万m3.爆区经简易公路与各乡镇公路网相通,再与104国道和高速公路连接,交通较方便.(二)、爆区周围环境情况1、路基爆区(1)K3+975K4+040路基爆区: 爆区距南西侧厂房和民房约150m,爆区环境复杂程度一般。(2)K5+160K5+220路基爆区: 南侧距高速公路约160m;有两条简易乡村公路从爆区南侧通过,距爆距离分别约为30m和120m;南侧距380V低压线约120m。东侧距民房约10m;
3、南西侧距民房约20m,北西侧距庙宇约100m。路基范围内民房属拆迁对象。爆区周围环境情况较复杂.2、隧道爆区(1)、隧道进口(桩号K4+520):单向掘进口。西北侧距简易房约20m,东南侧距民房约20m,南侧距低压线和小型通讯光缆约70m,南侧距简易厂房约80 m.爆区周围环境较复杂(2)、隧道出口(桩号K4+705):不做掘进施工口。北西侧距村庄民房约40m、北西侧距甬台温高速公路约200m,北西侧距简易公路约100m,距山顶高压150m 左右。爆区周围环境复杂,且无工作面,故不做隧道施工掘进开挖口.(三)、技术要求1、对块度的要求:块度尽量符合路基填筑利用方的要求.2、确保爆破飞石、地震波
4、、冲击波、噪声及粉尘尽量减少造成破坏作用。二、爆破区的地形、地貌、地质条件爆区为丘陵地貌,秋坦隧道穿越低丘,轴线最大高程61m,洞口和路基爆区均处在山坡一侧,爆区所处山体自然坡度为1525,区内植被发育一般。矿区地层主要有上侏罗统高坞组和第四系全新统组成,第四系主要为残坡积层组成,厚度25m,平均厚约3m;高坞组岩性为灰深灰色熔结凝灰岩,凝灰结构,块状构造,全强风化层约13m,平均厚度2m。三、爆破总体设计方案选择本方案主要是针对边坡石方开挖和隧道开挖爆破方案的选择和爆破参数设计,根据本工程特点,山体特点、地质条件、环境情况、工程技术要求和加快工程进度的需要,特别考虑本工程周围环境复杂情况,分
5、别对路基边坡、隧道洞口和洞内爆破方案做如下选择:(一)路基边坡、隧道明洞爆破方案的选择爆区以中深孔松动控制爆破和浅孔松动控制爆破相结合,特别以本工程周围环境复杂情况互有侧重,最终边坡必要时采用预裂爆破,结合浅孔松动爆破、人工、机械修整最终边坡.采用非电导爆管一次性点火微差起爆方法。K3+975K4+040路基爆区:爆区环境复杂程度一般,爆破工程量约3。4万m3,方量较大,以中深孔松动控制爆破为主,浅孔松动控制爆破为辅.K5+160K5+220路基爆区:爆区周围环境情况较复杂,爆破工程量约1.3万m3,爆破方量较少。以浅孔松动控制爆破为主,中深孔松动控制爆破为辅.隧道进口(桩号K4+520)明洞
6、爆区:为本工程采用单向掘进口,其爆破周围环境比较隧道出口(桩号K4+705)相对简单,且有工作面和车辆运输道路和场地,故选择为单向掘进口。洞口岩质较软,大部分可用挖掘开挖,爆破方量不大,以浅孔松动控制爆破为主,中深孔松动控制爆破为辅。隧道暗洞(洞内)开挖爆区:因是连体洞,先在中部采用小导洞开挖法,浇筑混凝土墙后,再对两洞体进行开挖.洞内根据围岩类别来确定开挖方法,类围岩采用正台阶法施工,类、类围岩采用全断面开挖.主体采用浅孔爆破方法,周边采用光面爆破方法。四、路基爆破参数选择A、中深孔松动控制爆破参数选择与装药量计算(一)爆破台阶要素本工程中深孔拟采用倾斜深孔台阶爆破,其台阶要素见下图。 倾斜
7、深孔爆破台阶要素图H 为台阶高度;W1 为前排钻孔的底盘抵抗线;h 为超钻深度;L 为钻孔深度; L1 为堵塞长度;为台阶坡面角; b 为排距;a 为孔距;W为最小抵抗线。(二)、爆破参数选择1、台阶高度H的定根据山体条件及挖装设备状况,已确定取H=1020m。2、钻孔直径D的确定钻孔直径的大小,主要取决于钻孔机械,台阶高度,岩石性质,本工程钻机拟采用简易潜孔钻机,钻头直径d=90mm。 3、钻孔形式采用倾斜孔,倾角:为75-90。4、超钻深度h和钻孔深度L 的确定超钻深度h:超钻是为了克服底板阻力,使爆破后不留岩坎,本工程超钻深度按1米计算;钻孔深度L:钻孔深度按L=(H+h)/sin,计算
8、L=1121。7m(H=1020m)。5、底盘抵抗线w1计算底盘抵抗线(W1)W1(3040)D2。73。6m,式中:W1底盘抵抗线(m) D钻孔直径(mm) 6、炮孔间距a的确定a=m W1 =(-)3=3-6m 取a=3。5-4。5m计算参数。式中:a孔距(m) W1底盘抵抗线(m)m密集系数(m),对于一般条件下的爆破,取m=0。71。4,通常m1;对于宽孔爆破,m=2.05.0.7、排距b 的确定按b=0。866a公式计算,优化后取:前排:b=0。866=2.83.2m 后排:b=0。866a=33.5m8、炸药的单耗(k)本矿区主要为中硬-硬岩,则选:k=0。30-0.40kg/m3
9、9、单孔装药量(q)本设计认为单孔装药量是由炮孔直径、炸药密度、孔内含水条件等因素决定的。计算值往往与实际数据有一定相差,按规定此参数应通过试验来选取。建议采用现场试爆或在生产实践中不断摸索,使各项参数逐步接近和优化,以达到良好的爆破效果。(1)单排孔爆破或多排孔爆破的第一排孔的每孔装药量暂按下式计算后,以后在生产实践中不断摸索,对单孔装药量还要再优化q=kaW1H0。3743(1020)=4589kg,式中:k炸药单耗kg/m3 a孔距(m)W1底盘抵抗线(m) H台阶高度(m)(2)多排孔爆破时,从第二排孔起,以后各排孔的每孔装药量按下式计算:q=kabH(1。11.2)0.374。532
10、0=49-106kg.式中:考虑受前排各排孔的矿岩阻力作用的增加系数,一般取1.1-1。2 b排距(m) 其余符号同上式。10、装药结构、堵塞及堵塞长度(l)(1)装药结构:采用人工装药、连续装药结构。(2)堵塞及堵塞长度:本设计优先选取填塞长度(l):l3-5 m填塞长度受填塞料质量的影响,当填塞物料是均匀颗料的岩粉时,填塞长度按上式计算的数值可获得比较理想的爆破效果.堵塞本设计建议采用钻孔的岩屑,禁止使用石块和易燃材料,在有水炮孔堵塞时,还应防止堵塞料悬空;且施工中要确保填塞长度.11、布孔方式 采用三角形布孔方式。12、中深孔爆破参数选取一览表中深孔爆破参数选取一览表项目参数值单位备注台
11、阶高度1020米可根据实际情况调孔径90毫米钻孔倾角75-90度最小抵抗线34。5米可根据实际情况调孔距3。54。5米可根据实际情况微调排距33。5米可根据实际情况微调孔深和超深10-20,1米可根据实际情况及倾角情况调整堵塞长度35米可根据实际情况微调炸药单耗0。300.40公斤/立方米可根据实际情况微调单孔药量45-100公斤按孔深调整一次起爆药量3吨B、浅孔松动爆破参数选取与装药量计算(一)、台阶高度H 的确定 H=1-5m.施工时根据山体条件及钻孔设备状况,灵活确定。(二)、 钻孔直径D D =38-40mm。 (三)、钻孔形式采用倾斜孔,倾角 :为7590。(四)、超钻深度h和钻孔深
12、度L 的确定钻孔超深h:h=(0。15-0。3)W(m)钻孔深度L: L=(H+h)/sin(m)。(五)、最小抵抗线w计算 w(0。40.8)H(m) (六)、炮孔间距a 的确定 a=(1.11。2)W(m)(七)、排距b 的确定 b=W(m)(八)、炸药的单耗(k) 取k=0。30。40(kg/m3)(九)、单孔装药量(q) qkaWH(kg)(十)、装药结构、堵塞及堵塞长度(l)1、装药结构:采用人工装药、连续装药结构.2、堵塞及堵塞长度:l0。40.6L(m)(十一)、布孔方式 采用三角形布孔方式。优化后浅孔松动爆破参数选取一览表项目参数值孔深(m)12345孔径(mm)38-4038
13、-40384038-4038-40钻孔倾角()75-9075-9075-9075-907590最小抵抗线(m)0。6-0。80.91。11.3-1。51。5-22.2-2.8孔距(m)0.70。91-1。21.51.61。82.22.5-3排距(m)0.6-0。80。91.11。31。51.5-22.2-2。8堵塞长度(m)0.7-0.81.21。31.4-1.51.6-1.82-2.5炸药单耗(kg/m3)0。30.40。3-0。40.3-0。40.30。40.3-0。4单孔药量(kg)0。2-0。30。50。611。21.61。82。2-2.5最大段药量(kg)2020202020一次起爆
14、药量(kg)200200200200200C、预裂爆破参数选取与装药量计算以本爆区岩石实际情况,爆破参数做如下选取:1、炮孔直径(D):D90mm2、孔距(a):a=(812)D=0.72-1.08m,取0。71。1m,以a =1计算参数,岩石坚硬完整取大值,岩石软松散取小值。3、缓冲孔(既松动爆破与预裂爆破的邻近孔)间距(b):b=1。5-2m4、炸药单耗(q): q=0.25-0.50kg/m35、线装药密度(QL): QL=qa2=(0。250。50) 12=0.25-0。50kg/m6、不偶合系数(C):CDd=90/32=2.81(d2#岩石炸药直径,取值32mm)7、装药结构:采用
15、底部加强药量后再均布。为保证底部充分炸开,深孔炮孔底部约米,加装药量,其药量为上部装药的倍。孔口留约米长,用炮泥或干砂封固.在炮泥下加一木塞或硬纸壳垫。堵塞不要求捣实,要封到孔口。五、隧道开挖方法及爆破参数的选取(一)小导坑开挖因是连体洞,先在中部采用小导洞开挖,开挖完成后浇筑混凝土墙,强度达到要求后,再对两隧道进行开挖。小导洞断面高宽=4m5m左右,开挖每次循环进尺控制在2.5m3m左右。1、爆破参数设计掏槽方式采用直线掏槽炮孔间距ab=(0.4m0.5m)(0.4m0.5m),岩石硬时取小值,岩石软时取大值.孔深掏槽眼为3。2m,辅助眼和周边眼为3。2m。(二)类围岩采用正台阶法施工也就是
16、半断面微台阶爆破开挖方法,洞身拱部约超前35m,以满足新奥法施工工作台的需要,后拱与洞身的下半部可同时爆破开挖,在洞身开挖的正面,始终保持一个3-5m的微台阶,洞身开挖后,立即进行喷锚支护作为临时支护。设计总思路是拱部采用光面爆破,边墙采用预裂爆破,核心是采用控制爆破,掏槽采用抛掷爆破的综合控制爆破技术.以尽可能减轻对围岩的扰动,维护围岩自身的稳定性,达到良好的轮廓成形。在围岩过于软弱、岩体极风化、破碎、松散的情况下,可采用拱部先打通(先爆破开挖拱部,并予以支护),后进行下断面的开挖与支护.七、起爆方法选择和起爆网路设计(一)、微差爆破间隔时间的确定确定合理的微差爆破间隔时间,对改善爆破效果与
17、降低地震效应具有重要作用。在确定间隔时间时主要要考虑岩石性质、布孔参数、岩体破碎和运动的特征等因素。微差间隔时间过长则可能造成先爆孔破坏后爆孔的起爆网路,过短则后爆孔可能因先爆孔未形成新自由而影响爆破质量。间隔时间的长短可按以下经验公式确定:t=KPW1(24f)=0。75324-(9-17)=1634,选取t50100式中:t微差间隔时间,ms KP岩石裂隙系数。对于裂隙小的岩石,KP0.5;对于中等裂隙的岩石,KP0.75;对于裂隙发育的岩石,KP0.9。 W1台阶底盘抵抗线,f岩石坚固性系数.本爆区f917雷管:以非电毫秒延时雷管为主,毫秒微差间隔起爆。非电毫秒雷管抗水性和耐火性较好,不
18、受杂散电流影响,操作安全、使用简单,起爆可靠性高,防止早爆、拒爆性能好,本工程一般以210段非电毫秒雷管为主。普通非电毫秒雷管段别与秒量段别延时时间(ms)段别延时时间(ms)段别延时时间(ms)段别延时时间(ms)1061501146016102022572001255017120035082501365018140047593101476019170051101038015880202000(二)、多排微差爆破的起爆方案选择为保证达到良好的爆破质量,必须正确选择起爆方案。起爆方案是与深孔布置方式和起爆顺序紧密结合的,要根据自由面、岩石性质、裂隙发育程度、构造特点、对爆堆要求和破碎程度等因素
19、进行选择,特别是自由面的情况。本设计以台阶高度1020米,三角布孔的前提条件,本建议采用提供以下几种起爆方案,供现场根据不同情况选择使用。采用孔内、外延时复式回路联接起爆网络。1、排间顺序微差起爆 排间顺序微差起爆是从临空面开始由前排往后排起爆。这种起爆顺序施工简便,爆堆比较均匀整齐,岩石破碎质量较非微差爆破有所改善,但地震效应仍然强烈,且后冲破坏较大。2、“V”形微差起爆二则对称起爆,加强了岩块的碰撞和挤压,从而获得较好的破碎质量,也可减少爆堆宽度,降低地震效应,适用于四排以上的爆区,用于开沟效果也较好。3、对角线微差起爆一般情况下,对角线起爆的孔序数大大超过排间微差起爆序数,当高段雷管精度
20、高时,其爆破效果较好,减震效果也很显著.在三角布孔时,对于有两个临空面台阶爆破效果更好。八、爆破安全距离计算(一)、爆破地震安全距离计算根据爆区周围建筑物情况,根据爆破安全规程67222003相关规定,本次按地面质点垂直振带Vc2.0cm/s计。爆破地震安全距离按下式计算:R=(K/V)1/Qm取K=150,a=1.5,m=1/3,Q=300kg(按最大一响为35个孔计算),将Vc=2cm/s代入 则R=(150/2)1/1。5901/3=17。78*6。69 =119 (m)式中:R爆破地震安全距离,m Q炸药量,kg ;齐发爆破取总炸药量;微差爆破或秒差 爆破取最大一段药量; V地震安全速
21、度,cm/s m药量指数,取1/3 K、a与地形、地质条件有关的系数和地震波衰减指数,可按下选取,或由试验确定.爆区不同岩性的K、a值岩 性Ka坚硬岩石501501。31.5中硬岩石1502501。51。8软岩石2503501。82.0爆破地震安全距离与最大一段(次)起爆药量的关系根据爆区周围建筑物情况,按爆破安全规程规定,地面质点垂直振带Vc2.0cm/s计,则爆破地震控制震动计算公式为:V=K(Q1/3/R)a令V=Vc,Q= Qmax,变形后即得不同距离R处允许的最大一段(次)起爆药量Qmax关系式Qmax=(Vc/K)3/aR3Qmax最大一段(次)起爆炸药量(kg)(Vc-被保护目标
22、的安全震动速度(cm/s)K、a与地形、地质条件有关的系数和地震波衰减指数.K=150,a=1。5.将Vc=2cm/s代入,可求出不同距离处R处所对应最大一段(次)装药量 Qmax,见下表。不同程度与最大一段(次)装药量Qmax的值对应表R(m)Qmax(kg)R(m)Qmax(kg)50。0226038。4100.187060.98150.608091。02201.4290129.6252。78100177.78304.8110236.62357.62120307。24011.38150600。004516。22001422.225022。222502777.785529。583004800
23、。00(二)、爆破冲击安全距离 设计对空气冲击安全距离不做计算,对于中深孔爆破和浅孔爆破只要满足地震波和飞石的安全距离必定能满足爆破冲击安全距离。(三)、爆破飞石安全距离推算1、 Rf=20kn2W1=20*1.50。56*3=50.4mRf爆破飞石安全距离(m)k与爆破方式、填塞长度、地形、地质条件有关的系数;取k=1。01.5。n爆炸作用系数,按松动控制爆破,n0。75W1台阶底盘抵抗线,m2、露天土岩爆破根据爆破安全规程(GB6722-2003)规定爆破飞石安全距离按下表取值硐室深孔浅孔药壶裸爆扩壶300m200m300m300m400m50 m(四)、安全距离及爆破警戒范围确定综上所述
24、,安全距离的确定应参照以上方法推算得出的最大值,虽最大值为119m,还是按上表确定爆破警戒半径,中深孔200米,浅孔300米。(五)、最大段药量及一次起爆药量的确定根据计算及周围建(构)筑物的距离情况,结合本工程实际情况,对最大段药量及一次起药量做如下确定。最大段药量的确定:浅孔爆破20kg,中深孔爆破300kg。一次起爆药量的确定:因年爆破工程量为12.78万m3,除中深孔爆破外,还有修坡、修道路及最终边坡预裂等增加药量的因素,综合炸药单耗按0.5kg/m3左右计算总药量,则年需要炸药约65吨,考虑雨天、节假日、审批时间等延误,按10个月左右正常生产,每月爆破一次计算,并考虑炸药用量安全储备
25、系数,则每次爆破炸药不能小于6.5吨.最后确定:浅孔爆破200kg,中深孔松动控制爆破6.5T.九、安全技术和防护措施(一)、 最终边坡按设计开采安全技术措施1、 边坡角度治理区开采,对边坡的要求是安全第一,根据边坡设计,边坡最终角度按设计,既能保证边坡的安全、又能满足设计要求。2、 边坡施工(1) 邻近边坡爆破在边坡附近爆破时,应注意以下二点:一是尽量减小一次爆破规模或分段药量;二是采用预裂爆破,以降低爆破对最终边坡的冲击和保证坡面的平整度。(2) 坡面的处理必要时挂网锚杆喷砼,厚度1015mm,以防掉块,保持坡面稳定。(二)、爆破施工关键安全技术措施1、 保证爆破坡度的技术措施 选用合理的
26、孔网参数. 选用合理的合格炸药品种。 选用合理的装药结构。 采用毫秒延时起爆,并选取合理的微差间隔和起爆顺序。2、 保证爆区边坡稳定、整齐美观的技术措施 交界线上采用预裂爆破。 交界线附近采用缓冲爆破。 减小交界处爆区的规模和炮孔排数。 严格控制预裂爆孔的施工质量。3、爆破有害效应控制安全技术措施本采石场的爆破安全主要是考虑爆破地震、飞石、空气冲击波对周环建筑物的影响.1)爆破振动、飞石的控制为控制爆破震动效应,采用了微差起爆技术,分段起爆,以减少最大段药量和控制一次起爆药量。其值按设计计算得.为控制爆破飞石不飞向民房、高压线、光缆等建(构)筑物采取以下技术措施:控制抵抗线方向,以避免炮孔的侧
27、向抵抗线指向建(构)筑物方向;加强覆盖措施,特别浅孔爆破距爆碎设备安全距离不到100米的孔口,加砂袋,油布或竹篱笆形成双层覆盖防护措施。必要时可采用压渣爆破;控制最大段药量,严格按设计装药;加强填塞,保证填塞质量,用黄泥或钻粉等材料填塞;保证填塞高度,对特殊部位按排距的1。21。3倍填塞。2)空气冲击波的影响爆破是在山坡露天进行,但由于炸药分散装入泡孔内,而且经过充分填塞后,炸药爆炸能量转变为空气冲击波的成分很小,因此,爆破冲击波不会对周边民房造成影响。爆破时,所有人员已撤离到安全地带,不会受上述因素影响。(三)、爆破安全常规技术措施1、深入现场仔细调查在设计之前首先要查阅原始地形,地质资料,
28、深入现场仔细勘查,详尽地掌握被爆岩体的各种地质资料,尽量地避免将药包放在软弱的夹层里,防止从薄弱面冲出飞石。2、 按照控制爆破的要求选取爆破参数 对于需采用松动控制爆破的部位,即按照多打孔、少装药的原则,采用较小的孔距和排距,降低单孔装药量,以达到控制爆破飞石的目的.3、保证炮孔堵塞质量保证堵塞质量有两个方面,其一是保证足够的堵塞长度,比一般爆破的堵塞长3050%。其二是采用有效的堵塞材料,采用有钻粉或黄土作为堵塞材料,堵塞物用竹竿必须填满捣实,不得夹杂碎石,保证堵塞材料与炮孔孔壁之间有一定的摩擦力,使炸药能量不易从炮孔溢出产生爆破飞石.4、选取合理的炸药单耗 采用较低的炸药单耗进行小规模爆区
29、试验炮,以找到即能保证爆破效果,以不产生爆破飞石的合理炸药单耗。5、微差爆破采用微差爆爆破,既能控制爆破地震和空气冲击波,又能改善爆破效果和控制爆破飞石距离。6、起爆顺序采用逐孔起爆、V型和梯形起爆等方法,保证先爆炮孔为后爆炮孔创造出良好的自由面。7、控制自由面方向 保证自由面方向不要对着建筑物方向。8、控制爆区规模每次爆破都须进行认真校核,控制爆破一次总药量,中深孔药量于6。5T,浅孔爆破药量小于200kg。9、安全警戒:爆破时做好警戒范围内人员、设备和车辆的撤离工作。十、爆破施工组织设计(一)、施工总体部署1、施工总体部署1)、组织布置:可下设四个专业性施工班组:穿孔凿岩组,装药填塞组,网
30、路敷设组,机械组;二个辅助组:修理维护组,后勤采购组。穿孔凿岩组负责穿孔、清碴等,装药填塞组负责装药和填塞料的准备及填塞工作,网路敷设组负责网路敷设和检查,机械组负责爆碴的开挖、施工台阶和运输道路的修筑,车辆运输;修理维护组负责钻机、空压机、挖掘机、铲车及车辆等设备修理维护,后勤采购组负责生活、食堂及炸药等材料采购。2)、主要施工机械设备部署凿岩方法全部采用机械凿岩方法,采用大型空压机(15m3/min)一台集中供风,2台电动潜孔凿岩机钻凿炮眼,若采用风动潜孔凿岩机钻凿炮眼,可采用7m3/min空压机二台带2台钻机。另用2-4台YT20凿岩机,选用23台3m3/min移动式空气压缩机.(二)、
31、临时工程设计1、临时工程设计方案1)、施工道路:进场道路利用现有公路,场内上山台阶道路必要时采用放小炮并用挖掘机可从山体下修施工便道上山进入工作区。2)、施工用水:采用现场现有的水源.供水管网的铺设应注意要保证水流与供水点的距离最小,并要避开爆破飞石抛掷的主要方向。3)、施工用电:施工用电尽量采用现有供电线路。变压器采用500KVA,配电机房要避开爆破工作面抵抗线方向,并要做好防雷电及接地保护等安全措施。4)、供风设备及管道布置:采用胶管沿山形自由式布置。5)、平整工作场地:凿岩设备的工作场地要先按设计要求进行清理和平整,凿岩平台一般要保证大于安全需要的宽度,以便于移动。平整场地利用现有公路路
32、面。6)、临时设施:机具、料库、生活设施、办公用房可用现有建筑物。(三)、爆破施工工艺1、布孔 布孔应按设计进行.同时布孔由有经验的老工人进行,也可以由技术人员来布孔。布孔还要按以下原则进行:1)、先从安全角度来考虑孔边距的大小,将孔位布放在现场。2)、孔位要避免布在岩石震松圈内及节理发育或岩性变化大的地方.在这种情况,可以调节孔位,调整时要注意抵抗线、排距和孔距之间的关系。一般说来,应保证调整前后的孔网面积不超过10。过大或过小都是不恰当的.3)、布孔时要注意在底盘抵抗线过大处布孔,以防止在过大的底盘抵抗线情况下产生根底和大块。4)当地形复杂时,炮孔的全部高度上的抵抗线变化较大时,要注意抵抗
33、线的变化,特别要防止因抵抗线过小而出现飞石事故。5)布孔时要注意场地标高的变化,对于有标高变化的炮孔要用调整孔深的办法,保证下部平台的标高基本相同。2、穿孔凿岩作业凿岩作业应严格遵守设备维护使用规程,按岗位规程的标准化作业程序进行操作。在进行凿岩作业时,应把质量放在首位,凿岩就是为了给炮孔提供高质量的炮孔、孔深、角度、方向都满足设计要求。3、炮孔检查炮孔检查是指检查孔深和孔距。孔距一般都能按参数控制,因此炮孔的检查,主要是炮孔深度的检查。孔深的检查,分三级检查负责制,即打完孔后个人检查、接班人或班长抽查及专职检查人员验收,检查的方法最简单的是用软绳(或测绳)系上重锤(球)来测量炮孔深度,测量时
34、要做好记录.根据实践,炮孔深度不能满足设计要求的原因有:炮孔壁片帮垮落片石而堵孔;排出的岩碴因某种原因回填孔底;孔口封盖不严造成下雨时雨水冲垮孔口或孔内片石下落填塞炮孔;凿岩时,因故岩碴未被吹出,残存岩碴在孔底沉积造成孔深不够.为防止堵孔,应该做到:钻完孔后,要将岩碴吹干净,防止回填,若不能吹净,应摸清规律适当加大钻孔深度;凿岩时将孔口岩石清理干净,防止掉落孔内;防止雨天的雨水流到孔内,可采用围住孔口作围堤的办法;在有条件的地方打完孔后,尽快爆破也是防止堵孔的一个重要方法.对于没有防水炸药的情况,可以将孔内积水排除,排水方法有提水法、爆破法、高压风吹出法等,使用这些方法孔内积水仍无法排干时,应
35、该采用防水炸药进行爆破。4、炸药的运搬这里我们只对炸药在爆区外缘向爆区内的运搬作叙述.炸药的运搬除了要遵照爆破安全规程对运搬过程的有关规定执行外,还要注意以下几点(1)运搬时要做到专人指挥,专人清点不同品种的炸药,做到按品种、数量运到炮孔周围。(2)运搬炸药要做到轻拿轻放。(3)人工运搬炸药时,要有专人指挥车辆的移动,车辆移动前要鸣号示警,然后才能移动。(4)人工运搬时,道路要平整,防止跌倒或扭伤.炸药运搬以后,要核对爆区总药量,如有差错,应及时采取措施。5、装药爆区装药量核对无误,应有装药开始前先核对孔深、水深,再核对每孔的炸药品种、数量,然后清理孔口附近的浮碴、石块,做好装药准备,再核对微
36、差雷管段别,装药时炸药应避免与岩碴接触,装粉状炸药要用无底布口袋,装防水炸药要用铝铲将炸药切成小块,保持装药顺畅。装药不慎会造成堵孔,堵孔原因是在水孔中由于炸药在水中下降慢,装药速度超过下降速度而造成堵孔;二是炸药块度过大,在孔内下不去;三是由于在装药的过程中,装药将孔口浮石带入孔内或将孔内松石碰到孔中间,堵住了炸药造成堵孔;四是由于孔内水面因装药而上升,将孔壁松石冲到孔中间堵孔;五是起爆药包未装到接触炸药处,在孔中部某一处停留又未被发现,继续装药就造成堵孔。堵孔的处理方法按前面已提到方法处理。6、填塞。填塞工作是在完成装药工作以后进行的,对于塑性较好的炸药,应在完成装药后过1030min再进
37、行填塞,以防填塞物渗入炸药内.填塞物块度应小于30mm,填塞前要用塑料袋装一小袋岩碴放入孔内,然后再正式充填;填塞时要防止导线或导爆管被砸断、砸破,填塞的长度应按设计要求,不得用石头、木桩填塞炮孔或代替充填物,以防飞石远抛事故。7、网路的联接导爆管起爆网路在敷设施工应严格按设计进行。网路敷设应从离起爆点最远处开始,逐步向起爆点后退进行。网路敷设联接完毕,所有操作人员全部撤至安全地段,经检查确认无误后,方准联接击发元件。施工时应避免下面的弊病出现:(1)打结(2)对折:(3)管壁破损:(4)管径拉细:(5)异物入管另网路的联接还要注意以下几点安全问题:(1)导线或导爆管等要留有一定富余长度,防止
38、因炸药下沉拉断网路。(2)网路的联接应在无关人员撤离爆区以后进行,联好后,要禁止非爆破员进入爆破区段。(3)网路联接后要有专人警戒,以防意外。8、起爆:采用非电导爆管起爆法。(五)、爆破警戒爆破警戒工作要遵守以下规定:1、按指定的时间到达警戒地点进行警戒。2、按指定的警戒范围,爆破员负责禁止人员、设备、车辆进入警戒范围内。3、注意本身的避炮位置要安全、可靠。4、爆破后经检查确认安全,经爆破负责人许可后方可撤除警戒。爆破警戒信号的规定:第一次信号预告信号:以第一次声音信号发出后为准。所有与爆破无关人员应立即撤离到危险区以外,在危险区入口处应加强警戒.第二次信号起爆信号:以第二次声音信号发出后为准
39、.确认人员和设备全部撤离危险区,具备安全起爆条件时,方由爆破负责人下令发布起爆信号。根据起爆信号,准许起爆。第三次信号解除信号:以第三次声音信号发出后为准,经检查人员检查确定安全后,方准爆破负责人下令发出解除警戒信号.在未发出解除警戒信号之前,负责警戒的人员应坚守岗位,除爆破工作领导人批准的检查人员外,不准任何人进入危险区内。(六)、爆后检查及盲炮的处理爆后必须对爆破现场进行检查,检查的内容包括是否全部炮孔起爆;爆后对周围设备及建筑物的影响情况;爆堆的形状及安全状况。检查出有瞎炮时,应该分析出现拒爆的原因.一般来讲,盲炮产生的原因有:起爆网路中的电流或爆轰波中断,造成拒爆;堵塞时将导线、导爆管
40、、导爆索砸断,造成拒爆;起爆药包未爆;雷管失效(因浸水或漏检等原因造成);起爆药包的起爆能低,造成炸药半爆。盲炮的处理方法有:检查网路未被破坏时,可以采用重新起爆,如果抵抗线有变化,则要验算安全距离,加强警戒,再联线起爆;在距盲炮孔口不小于10倍炮孔直径处另打平行孔装药起爆,爆破参数由爆破工作领导人员确定;对于不抗水炸药可以向孔内灌水,使炸药失效,然后作进一步处理。十一、年爆破器材需要量估算每年火供品使用一览表序号指 标 名 称单位数 量备 注1爆破方量万m 312.78以采矿证为准2炸药吨约65以70,32乳化炸药为主3非电毫秒雷管发约20000估算4塑料导爆管m约300005导爆索m约20000预裂爆破用6连接块(四通)只约2000025
