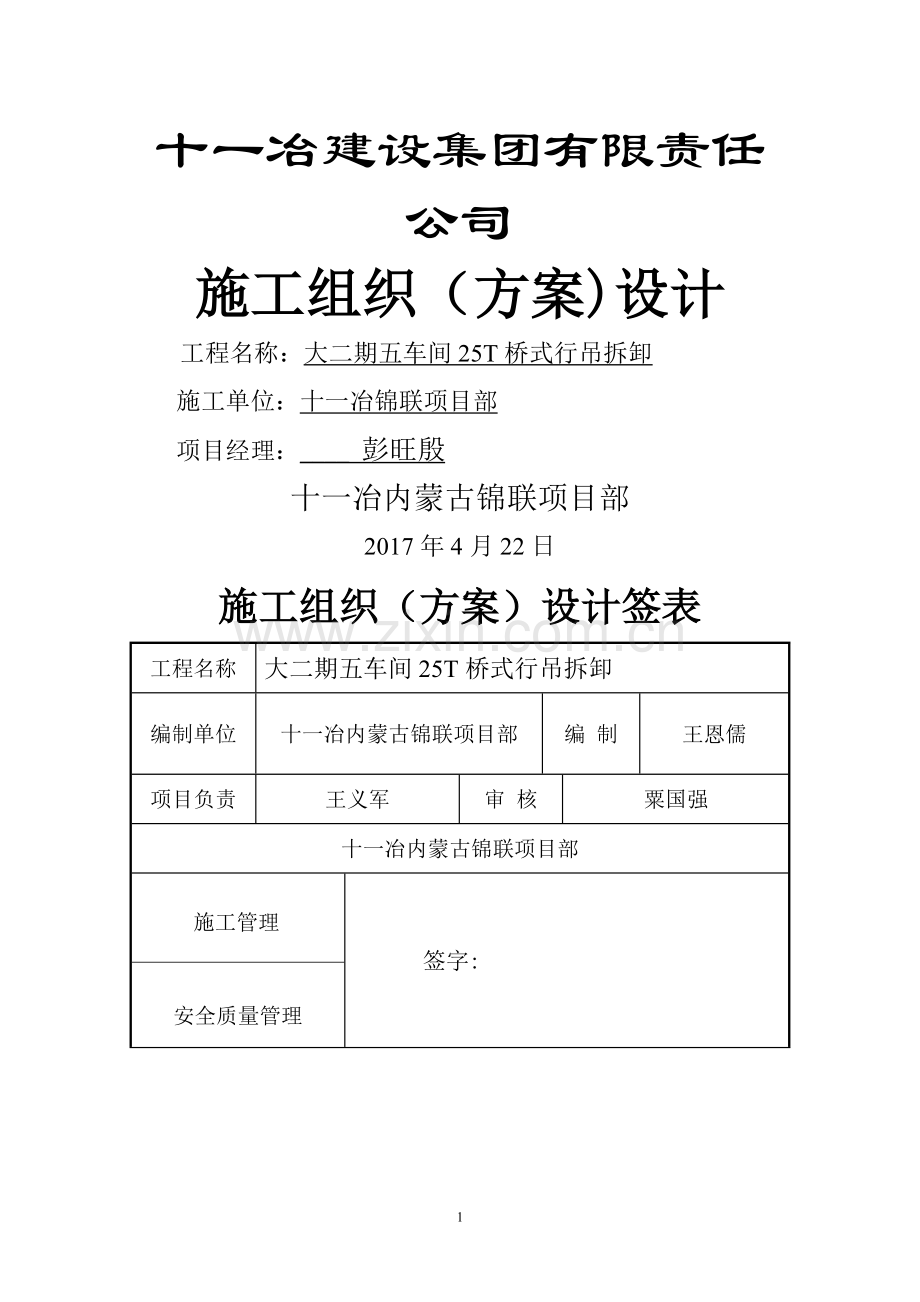

十一冶建设集团有限责任公司
施工组织(方案)设计
工程名称:大二期五车间25T桥式行吊拆卸
施工单位:十一冶锦联项目部
项目经理:____ 彭旺殷
十一冶内蒙古锦联项目部
2017年4月22日
施工组织(方案)设计签表
工程名称
大二期五车间25T桥式行吊拆卸
编制单位
十一冶内蒙古锦联项目部
编 制
王恩儒
项目负责
王义军
审 核
粟国强
十一冶内蒙古锦联项目部
施工管理
签字:
安全质量管理
项目专工审核意见:
项目监理审核意见:
项目经理审核意见:
目录
一、编制依据4
二、工程特点4
三、施工准备6
3.1 人员准备6
3。2机具准备5
3。3施工用电准备6
四、施工方法及步骤6
4.1主梁拆除7
五、工期保证措施8
六、安全环保措施9
6。1该工程的危险源的识别及对应措施9
6.2施工用电安全9
6.3施工现场的防火安全:10
6。4现场文明施工措施10
大二期七车间5T行吊拆除
施工方案
一、编制依据
1、现场施工施工条件;
2、起重作业安全规范;
3、《钢结构工程施工质量验收规范》GB50205—2001;;
4、《中华人民共和国安全生产法》;
5、《安全施工规定》(GB/T28001);
二、工程特点
该工程属于大型吊装、高空作业,再加上作业环境受限,吊车找位难,施工时间紧迫等因素,给此次施工带来更大难度。为保证施工顺利、安全,施工时必须设置安全警戒线,并有专人监护,防止高空落物,保证施工作业区域安全;高空作业必须须好安全带;吊装作业必须严格遵守起重作业安全规范。
三、施工准备
围绕此次的施工任务,施工前对施工场地进行清理,给吊车让位以及拆除的25T桥式行吊堆放处。通过与甲方联系查阅行吊设备情况,行吊跨度30.5米,厂房高度约20米,在保证对吊车顺利进行吊装的情况下,吊车伸杆高度约18米。为保证在2小时内对吊车完全拆除和倒运,就需要尽量对行吊进行整体式拆除,再根据吊车现场站位的要求和对吊除重量核算,确定需要选用25T吊车进行吊装拆除.对拆除的并在现场对作业班组进行施工方案、安全措施、现场应注意的事项书面详细交底。准备好施工需要的各种工具、材料。
3。1 人员准备
技术人员勘查、熟悉现场和查阅相关技术资料,编制施工组织设计方案,建立精干的施工班组。
4。1。1施工管理职能组
序号
名字
职务
电话
1
王恩儒
现场负责人
13629362963
2
丁明伟
技术负责人
13407780988
3
韩光进
技术负责人
18369798669
4
贾德刚
安全员
13877234645
4.1.2综合施工班组
序号
工种
人数
1
起重工
1
2
火焊工
1
3
钳工
1
4
电工
1
3。2机具准备
名称
型号
单位
数量
备注
汽车吊
25t
台班
1
皮卡车
台
1
工具运输
氧气
瓶
1
火焊工具
套
1
乙炔
瓶
1
钢丝绳、卡环
若干
钳工工具
若干
3。3施工用电准备
施工用电接点必须在甲方现场代表指定点接,杜绝乱接乱拉,以保证用电安全,保证施工安全有序进行。
四、施工方法及步骤
联系甲方,进行现场确认,拉好警示线,在不影响生产的施工内容可先进行施工,给正式停产施工准备充分的时间.正式停产前的施工内容:1、25t桥式行吊通电情况下,把吊装横梁、小钩及钢丝绳放下。2、25t桥式行吊停电情况下,电气部分能拆除的先进行拆除.3、搭设跳板及人员站位支撑板,将小车进行锁死。4、将通道杂物倒运走,给吊车及拖车让位。施工开始后,指挥吊车到位,拆除工作正式开始。
公 路
公 路
厂 门
行 吊
吊车站位
吊车路线
吊车进场示意图
4。1主梁拆除
对主梁进行拆除,拆除该梁前必须将另一根梁勇角钢进行支护,梁两边都要进行支护。支护做好后,在拆除梁的中心位置用钢丝绳锁死,吊车给稳住,但带点力。然后在两根梁接板位置同时进行切除.顺利切除后,吊车慢慢起点钢丝绳,然后将梁旋转点点角度,然后开始慢慢放钢丝绳,直到梁落地,落地后的梁利用行吊倒运装车。
接板处割断
此处钢结构支撑
厂 门
行吊作为牵引力拉开该主梁,给被吊梁吊在空中时转身的空间。
此处钢结构支撑
接板处割断
五、工期保证措施
为了保证本次设备安装任务能在规定工期之内施工完毕。需要做到以下几点:
a、施工作业所需的材料及施工机具等需要在开工前准备好。
b、开工前将施工所需的电源及气源准备好.
C、技术工作准备充分.
六、安全环保措施
6.1该工程的危险源的识别及对应措施
安全隐患
消除措施
备注
高空作业
做好防范措施,系好安全带,拉安全网
吊装作业
必须持证上岗,严格按照吊装作业规程做好防范措施
6。2施工用电安全
7。3.1 现场使用的电焊机等设备机具必须按“三相五线”制原则接线,电焊机上应加漏电保护器,电焊机接出二次线接头必须包好,以防漏电事故发生。
7。3。2配电箱的放置应符合规范,不允许用木质配电箱,箱内的连接线应采用绝缘线,并且进出线加护套,分路进来并做好防水湾,导线束不得与箱体进出口直接接触.
7.3。3配电箱应标明其名称,用途,并做出分路标记,配电箱门应配锁,配电箱和开关箱由专人负责.
7.3。4现场照明灯具金属外壳必须作保护接零,室外灯具距地面小于一米,室内灯具距地面小于二点四米的.使用碘钨灯照明时安装高度不得小于3m,倾斜角不得大于4度,外壳应做保护接零。
6。3施工现场的防火安全:
7。4。1进入施工现场内严禁吸烟,现场不得有烟头和烟盒。
7.4。2施工现场建立动火审批制度,有明火作业的须经甲方主管部门审批,作业时需设监护人员,作业后须确认无火灾隐患时方可离开。
7。4。3施工现场用氧气瓶与乙炔瓶之间的距离在5m以上,气瓶与明火之距不小于10m,当不能满足时应有隔离防护措施。
7。4。4高空有火电焊作业时,下层须设监护人,在其铁水散落范围内的气瓶应抬开或在其顶上加防火棚.
7。4.5乙炔瓶不能平放使用,气瓶不能靠近油料等易燃易爆品和火源处,存放处应配备灭火器材.
6.4现场文明施工措施
7。5.1加强施工场地的建设和管理规划。
7。5。2工地地面应平整,具有良好的排水措施的排水设施,保证无大面积积水,排水通畅.
7.5。3合理规划工地地面,应有循环干道,并保持畅通,不得堆放构件和材料等物。
7.5。4合理地划出氧气瓶和乙炔瓶堆放位置,并相距5M.合理地划出放置电焊机、工棚及其它设备的位置。做到合理,整洁,美观。
7。5.5施工场地工机具材料构件按品种,分规格堆放整齐,设置明显的标志牌,每班作业完后应清理现场,打扫卫生,合理归类堆放材料。
