收藏 分销(赏)

项王路施工组织设计概述样本.docx

上传人:w****g 文档编号:3674098 上传时间:2024-07-13 格式:DOCX 页数:85 大小:102.47KB
下载 相关 举报
项王路施工组织设计概述样本.docx_第1页
第1页 / 共85页
项王路施工组织设计概述样本.docx_第2页
第2页 / 共85页
项王路施工组织设计概述样本.docx_第3页
第3页 / 共85页
项王路施工组织设计概述样本.docx_第4页
第4页 / 共85页
项王路施工组织设计概述样本.docx_第5页
第5页 / 共85页
点击查看更多>>
资源描述

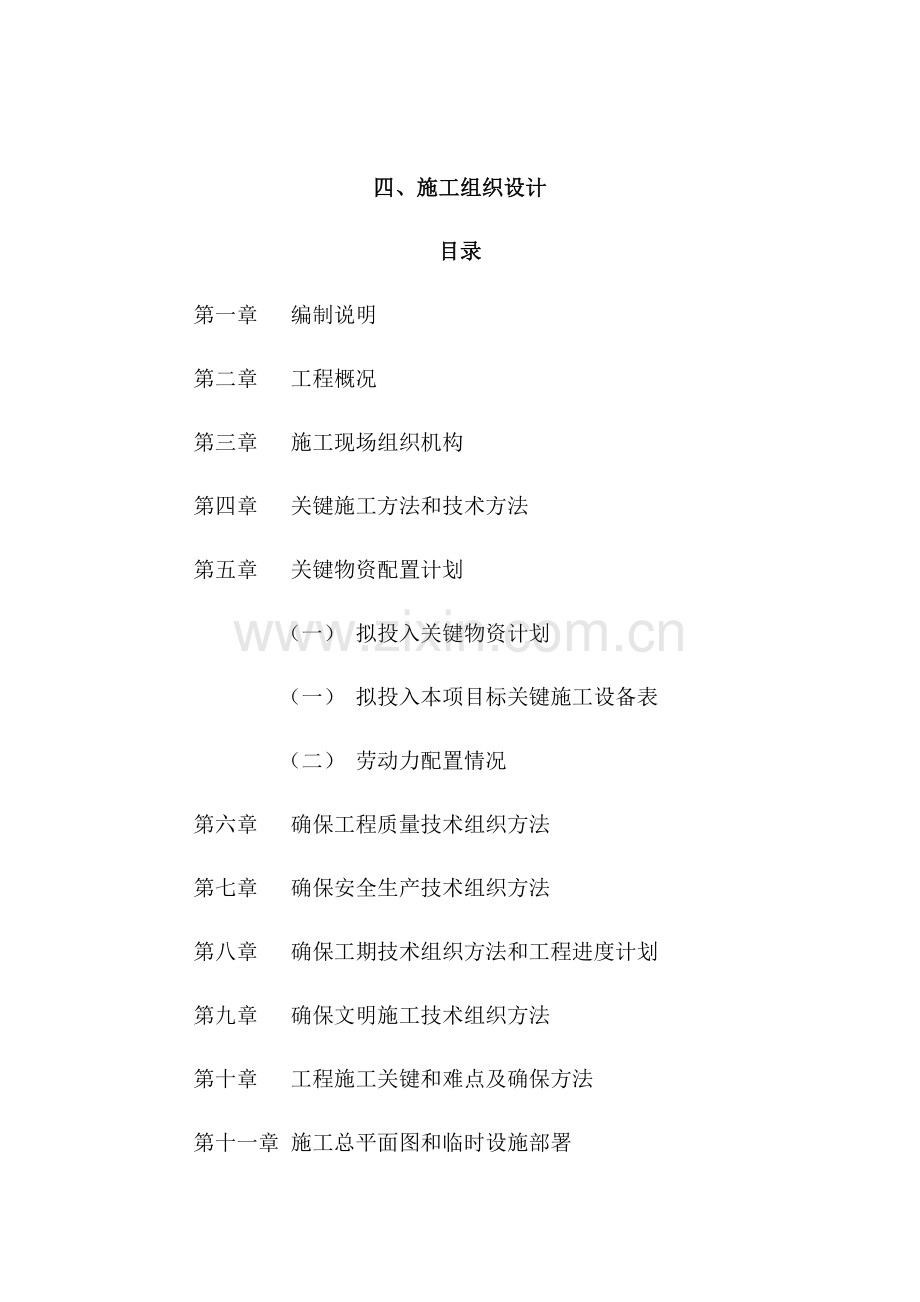

1、四、 施工组织设计目录 第一章 编制说明 第二章 工程概况 第三章 施工现场组织机构 第四章 关键施工方法和技术方法 第五章 关键物资配置计划 (一) 拟投入关键物资计划 (一) 拟投入本项目标关键施工设备表 (二) 劳动力配置情况 第六章 确保工程质量技术组织方法 第七章 确保安全生产技术组织方法 第八章 确保工期技术组织方法和工程进度计划 第九章 确保文明施工技术组织方法 第十章 工程施工关键和难点及确保方法 第十一章 施工总平面图和临时设施部署第一章 编制说明 1、项王路10KV开闭所(含外线)及配电房工程 2、招标单位提供工程量清单及部分招标图纸 3、我企业质量手册和相关程序文件 4、

2、国家颁布相关送变电工程施工规程和规范 5、本企业历年积累相关技术资料和统计数据及施工经验在充足了解招标文件基础上编制本组织设计纲要为工程全过程控制纲领性文件。第二章 工程概况1)、职能单位招标人:合肥蓝科投资工程规模1、高低压设备购置及安装调试、高低压电缆安装、变压器购置及安装调试、母线槽购置及安装、预埋保护管和电缆沟施工。2、工作内容全部招标项目中“安装、调试、验收、培训和售后服务保障在内相关服务。并承诺对本招标范围内内容按时移交送电。2)、材料采购、运输及保管。 地质和地貌情况,本工程在合肥市。 第三章 现场组织管理机构1、工程管理结构框图项目经理技术责任人材料员造价员安全员质量员施工员资

3、料员施工二队施工一队2、职责及分工2.1、项目经理 在企业法人代表授权下,代表企业对本工程全方面具体负责,自觉维护招标人权益;确保招标人要求和企业下达各项经济技术指标全方面完成;组织协调好各部门之间关系,在确保安全、质量前提下,确保工程进度,提升经济效益。 1)认真落实实施国家政策、法规、法令和国家电网企业相关输变电工程建设各项要求和本企业管理制度,并认真实施招标人相关本工程建设相关文件要求要求。 2)落实实施企业质量方针、安全生产方针及环境管理方针,确保工程质量目标、安全目标和环境保护目标达成本纲要要求;项目经理是本工程质量、安全、环境保护工作第一责任人,施工中应确保质量、安全及环境保护体系

4、在本工程有效运行。 3)负责建立和工程质量管理、安全管理及环境保护管理体系相适应组织机构,明确其职责和权限。 4)组织制订和落实生产管理、安全管理、质量管理、技术管理和文明施工管理各项管理制度,推进管理实现标准化。 5)合理配置资源,确保工程按计划准期完工和达标投产。2.2、技术责任人 对项目经理负责,全方面负责主持本工程施工技术、质量、安全及环境保护工作,负责组织编制本工程施工组织设计、各项作业指导书和安全、质量、环境保护等确保方法,落实实施技术管理制度,实现安全文明施工。 1)对整个工程施工技术方法负责,以完善施工技术方法确保工程质量、安全及进度。 2)组织和落实本工程“达标投产和创优工程

5、”实施工作,确保工程质量、安全、环境保护达成招标人要求目标。 3)组织参与施工图纸会审和技术交底工作。 4)主持技术会议,对重大施工方案及专题施工方法作出决定,并进行日常技术指导。 5)负责组织本工程所用工器具技术性能判定工作,督察施工现场技术管理工作。 6)负责开工前技术培训和考评工作,制订本工程培训计划,对各类人员进行技术培训、考评和资格确实定,确保各类人员持证上岗。 7)负责组织事故调查分析,并作出处理决定,领导制订防范方法。 8)负责组织工程技术资料和施工统计搜集、整理、归档和移交工作,负责组织编制本工程工程施工总结、技术总结等工作。2.3、施工员职责 对项目经理和技术责任人负责,全方

6、面落实本工程技术管理工作。 1)落实实施施工技术管理制度各项要求,负责建立项目技术管理体系,组织作业指导书等技术资料编制工作,参与施工图会审,负责进行技术交底工作。 2)实施国家各项技术规范、安全规程和质量标准要求,依据工程情况设置关键工序质量控制点。 3)帮助质检员、材料员进行多种质量检验、材料验收、工器具检验等工作。 4)负责新技术、新工艺、新材料应用和实施,确保工程质量符合要求要求。 5)坚持现场指导,处理施工中技术问题,对工程质量、安全、环境保护实施全过程控制。 6)负责整理完工移交资料及工程施工总结、技术总结编写工作。2.4、质检员职责 1)对技术责任人负责,全方面负责建立本项目标质

7、量管理体系,组织本工程质量管理和质量检验工作。 2)对工质量过程控制实施监督检验,负责本工程质量计划制订,并在施工现场负责其落实实施。 3)估计影响质量微弱步骤,并制订其预防方法,在运行中立即修订。 4)负责质量检验,质量情况分析和统计工作,依据分析结果制订防范方法和提出整改意见。 5)帮助项目法人及监理对工程质量进行日常监督。 6)负责落实实施质量体系标准,确保企业质量在本工程中有效运行。 7)在施工全过程中负责实施企业质量奖惩条例,并确保企业各项质量制度在本工程得到有效落实。 8)负责质量统计整理,搜集和归档,做好工程资料控制。 9)负责事故调查分析,并作出处理意见,制订防范方法。2.5、

8、安全员职责 1)对技术责任人负责,全方面负责建立本项目标安全监督管理网络,组织本工程安全检验工作。 2)对工程安全过程控制实施监督检验,负责本工程安全方法编制,并在施工现场负责其落实实施。 3)估计影响安全微弱步骤,并制订其预防方法,在运行中立即修订。 4)负责安全检验,安全情况分析和统计工作,依据分析结果制订防范方法和提出整改意见。 5)帮助项目法人及监理对工程安全进行日常监督。 6)负责落实实施安全及环境保护体系标准,确保企业安全及环境保护体系在本工程中有效运行,实现安全文明施工。 7)在施工全过程中负责实施企业安全奖惩条例、安全性评价实施细则,并确保企业各项安全制度在本工程得到有效落实。

9、 8)负责事故调查分析,并作出处理意见,制订防范方法。2.6、材料员职责 1)负责建立健全工地材料和机具设备管理各项规章制度,按企业质量、安全及环境保护体系要求,编制材料、设备购置计划并负责具体实施。 2)负责自购材料采购、检验、运输和供给工作,对采购物资质量负责。 3)负责招标人供给材料接收、保管,并对其进行检验。 4)负责机械设备运输、保管、保养、维修和计量器具配置和周期检验,并确保其使用有效性。2.7、造价员职责 1)对项目经理负责,编制本工程施工经营计划管理制度,对工期和施工计划安排进行有效控制。 2)按要求定时向招标人报送各类统计报表及滚动计划。 3)负责本工程计划、财务和统计工作,

10、立即进行工程成本分析,合理控制工程资金使用。 4)负责和工程相关各类协议管理,施工预算编制及经济承包责任制实施。 5)负责对内、外进行工程结算及成本核实。 6)负责资金收支管理及劳动分配。2.8、资料员: 1)负责工程项目资料搜集、管理。 2)参与分部分项工程验收工作。 3)负责计划、统计管理工作。 4)负责工程项目标内部管理工作。2.9、施工队长 对项目经理负责,严格实施现场管理机构决议及施工计划安排,合理组织本施工队施工力量,安全优质地完成施工队生产任务,严格实施施工过程中自检制度,坚持安全文明施工,做好施工中环境保护工作。第四章 关键施工方法和技术方法1、 施工准备1.1、技术准备: 1

11、)、 企业业务部配合甲方对供电企业需进行前期报装手续给予立即办理 2)、结合设计单位、设备生产厂家和建设单位对施工图纸进行设计交底,并对现场提出需甲方协调事宜。 3)、对本单位工程部直接项目责任人及工长进行现场交底。并对具体施工工艺初步提出方案,以备施工人员心中有数。1.2、现场准备: 1)、对施工现场及其周围环境做到心中有数,并对现场具体要求给甲方提出书面材料,以备给于愈加好相互协调。2)、要求现场“三通一平”,并含有设备二次搬运通道。1.2、 关键施工工艺施工方法1.2.1、变压器安装工艺 1.2.1.1设备安装前,建筑工程应含有条件: (1)屋顶、楼板施工完成,不得渗漏; (2)室内地面

12、基层施工完成,并在墙上标出地面标高; (3)预埋件及预留孔符合设计要求,预埋件牢靠; (4)含有足够施工场地,道路通畅。 (5)设备和器材抵达现场后,应立即作验收检验,检验结果要符合相关要求。 1.2.1.2变压器本体安装 (1)当和封闭母线连接时,其套管中心线应和封闭母线中心线相符。 (2)设备就位后,应加以固定。 (3)检验温度计、巡视灯、电磁锁、风扇是否完好等。 (4)变压器在试运行前,应进行全方面检验,确定其符合运行条件时,方可投入试运行。 1.2.1.3变压器试运行时应按下列要求进行检验: (1)接于中性点接地系统变压器,在进行冲击合闸时,其中性点必需接地。 (2)变压器第一次投运时

13、,可全电压冲击合闸,如有条件时应从零起升压,冲击合闸时,变压器宜由高压侧投入。 (3)变压器进行五次空载全电压冲击合闸,应无异常情况;第一次受电后连续时间不应少于10min;励磁涌流不应引发保护装置误动。1.2.2、配电柜安装工艺 1.2.2.1开工前准备工作 (1)首先熟悉设备安装手册。 (2)对土建单位施工基础进行多种尺寸复核,用经纬仪进行水平度检验。水平标准:1米以内小于1毫米,整体误差不超出3毫米。 (3)和厂家人员及甲方代表一起进行开箱验收,并做好具体验收统计。 1.2.2.2设备吊装及就位 (1)用强度足够钢丝绳经过起吊孔对开关柜进行吊装。 (2)用铲车将高压配电柜吊至10KV高压

14、室就位。注:在吊装、搬运期间,退出小车,尽可能避免开关柜受到撞击或振荡,确保总体结构不变形及外观完好。 1.2.2.3并柜及母线安装 对中间两台开关柜进行水平和垂直校准,并结好以后向两侧延伸。 A、确保相序正确及最小安全距离125mm调整。 B、主母线紧固用50N/M力矩扳手。 C、认真检验柜内相序是否正确,柜内相序和主变是否相相符合。 1.2.2.4安装工作初步检验 (1)检验螺栓联接是否缺乏或拧紧,尤其是现场安装母线和接地系统螺栓。 (2)做好柜内清洁,恢复并柜,安装母线期间拆除盖板。 1.2.2.5开关柜总体调试 调试前首先检验柜内设备是否和图纸符合。 (1)关键调试五防机械闭锁,要求灵

15、活、可靠,若不符合要求,必需对五防功效进行完善。 (2)认真对接地刀进行检验,要求快速、可靠接触良好。 (3)配合高压试验人员完成各项高压试验准备工作。 注:试验前认真做好确保人身及设备安全各项检验工作。 1.2.2.6验收、投运前准备工作 (1)再次对开关柜相间安全距离、五防进行复查。 (2)总体对开关柜进行清洁。 (3)准备好全部技术资料及调试数据。 1.2.2.7 10KV配电柜安装质量标准 (1)基础复核 标准:满足电气装置安装工程盘柜及二次回路接线施工及验收规范GB50171-92第5.0.2条。 (2)并柜 标准:满足电气装置安装工程盘柜及二次回路接线施工及验收规范GB50171-

16、92第2.0.4条。 (3)主母线连接 标准:满足电气装置安装工程母线装置施工及验收规范 GBJ147-90第2.3.2条。 (4)手车调整及五防调试 标准:满足电气装置安装工程盘柜及二次回路接线施工及验收规范GB50171-92第2.0.9条。 (5)电气试验 标准:满足电气装置安装工程电气设备交接试验标准:GB50150-91。 (6)自检、消缺 标准:满足电气装置安装工程盘柜及二次回路接线施工及验收规范GB50171-92第5.0.1条。 (7)完善验收资料 标准:满足电气装置安装工程盘柜及二次回路接线施工及验收规范GB501 7192第502条。1.2.3、电力电缆安装工艺 1.2.3

17、.1施工前准备工作 (1)熟悉工程图纸。 (2)找出图中存在问题而且和企业、项目技术负责协商提出修改方案。 (3)现场核实电缆长度,并提交电力电缆领用计划。 1.2.3.2电缆敷设 (1)电缆抵达现场后,检验电缆型号、规格、长度是否和领用计划相符,电缆外观应无损伤。 (2)根据电缆清单正确敷设电缆,电缆外观应无损伤,绝缘良好。 (3)电缆敷设应整齐、美观、其弯曲半径符合规程要求。 1.2.3.3制作电力电缆终端头 (1)各电缆芯线编号正确、清楚、美观、导线绝缘良好、无损伤。 (2)电缆终端上应有显著相色标志,且应和系统相位一致。 1.2.3.4电力电缆安装工程关键和难点 (1)施工人员熟悉施工

18、图,明确设计电缆走向。 (2)敷设前应按设计和实际路径计算每根电缆长度,合理安排电缆敷设。 (3)电力电缆在终端头应留有备用长度。 (4)电力电缆相序查对正确,并立即装设清楚标示牌。 (5)电力电缆穿入管道时,管道内部应无积水,且无杂物堵塞。 (6)穿入管中电缆数量应符合设计要求。 (7)金属电缆管连接应牢靠,密封应良好,两管口应对准:金属电缆管不宜直接对焊。 (8)引至设备电缆管管口位置,应便于和设备连接并不妨碍设备拆装和进出。并列敷设电缆管管口应排列整齐。 1.2.3.5电力电缆安装工艺技术标准、质量标准 (1)电缆敷设按GB50168-92第五章第一节、二节、三节标准敷设。 (2)低压配

19、电屏及端子箱体安装按GB5017-92第二章标准实施。 (3)端子排安装按GB50171-92第三章3.0.2条标准实施。 (4)电缆头制作按GB50171-92第四章4.0.4标准实施。 1.2.3.6电力电缆施工安全技术方法 (1)进入施工现场必需统一着装,戴好安全帽; (2)天天开工前向组员交待施工任务及注意事项; (3)确保施工工具放置可靠,预防坠落伤人或设备,工具材料传输时,不应上下抛物; (4)认真填写安装统计、质量监督卡等书面统计,做好施工进度统计做好图纸资料整理工作; (5)工作后现场设备、材料、施工机具应根据要求摆放,天天工作结束后,应清扫现场,搞好标准化施工现场; (6)在

20、施工放电缆时,预防电缆盘旋转,刮伤施工人员; (7)确保电缆对芯正确; 1.2.3.7电力电缆施工步骤图:现场察勘 熟悉工程图纸 设计交底、会审 提交领用计划 电力电缆敷设 电力电缆终端头制作 电力电缆对芯 电力电缆接线 自检、消缺1.2.4、电气设备调试要求 系统测试和交接试验是确保工程质量关键步骤;企业对调试工作一向十分重视,多年来又添置了一大批自动化程度高、测量精度高新型仪器,企业将把这些仪器投入到本工程施工中,以确保施工质量。 1.2.4.1调试总体要求及说明 (1)工作保护主接地网系统全所主接地网接地装置其接地电阻应4。因为接地系统和大楼主钢筋相连,施工前应由甲方提供大楼接地电阻值。

21、 (2)关键调试依据 电气装置安装工程电气设备交接试验标准GB50150-91 电流表、电压表及电阻测试仪计量检定规程JJGl24-93 继电保护及安全自动装置技术规程DL400-91 相关设计图纸设备生产制造厂相关技术图纸、产品技术资料 (3)调试准备工作 熟悉工程设计图纸,了解设计意图及设计要求,熟悉电气调试方面规程、规范和试验标准,掌握电气设备、电气元器件、继电保护等技术特征,工作原理及调试方法和相关工序要求。 准备调试所需标准仪器、仪表及试验设备,准备调试所需工具及多种辅助材料。 (4)电气设备调试技术要求 高压电气设备绝缘工频耐压试验和直流耐压试验电压应严格根据国家标准进行试验;工频

22、交流耐压试验应在被试品绝缘电阻及吸收比测量、直流泄漏电流测量均合格以后进行。如在这些试验中已查明绝缘有缺点,则应设法消除,并重新试验合格后才能进行交流耐压试验。 交流耐压试验加压至试验标准电压后连续时间,无特殊说明时,均为1min。 继电保护、自动、测量、整流装置及电气设备机械部分等交接试验,应分别按相关标准或规范要求及出厂技术文件要求进行。 依据设计图纸、资料查对元器件、设备型号、规格,均应符合相关设计要求和规范。 检验导线截面积和校核线路连接,二者应符合设计要求;检验各连接处接触情况,确保接触可靠,正确无误。 各类接地保护系统及其接地电阻应符合设计要求。 两进线电源系统相位一致,相位正确。

23、 严格根据设计单位或建设单位提供保护整定值整定各类保护参数。 各控制、信号、保护、反馈、连锁、五防、报警等回路工作情况,均应符合设计要求。 设备、装置试运行前应检验其绝缘电阻值应符合相关要求。1.2.5、母线桥安装工艺 1.2.5.1母线桥安装步骤 (1)由母线生产厂家进行测量,并依据测量尺寸和设计要求进行生产; (2)安装母线吊架和始端箱; (3)将母线桥本体就位安装; (4)加工铜排,连接母线。 1.2.5.2母线桥安装方法及注意事项 (1)设备就位后,和母线生产厂家联络,现场测量母线;在测量过程中,应接合现场实际条件,妥善考虑母线走向、安装方法等,做到即能符合设计和规范要求,又能节省施工

24、时间和造价。 (2)母线组装前应逐段进行检验,外壳是否完整,有没有损伤变形,在封闭母线完成前,母线不得任意堆放和在地面上拖拉,外壳上不得进行其它作业,母线在组装前应逐段进行绝缘测试,每节母线绝缘电阻值大于10M。 (3)封闭母线固定支架必需安装牢靠,支撑点水平间距小于2m。安装支架前应依据母线路径走向,测量出正确支架位置,在已确定位置上钻孔,先固定好安装支架膨胀螺栓。设置膨胀螺栓套管钻孔时,采取钻头外径和套管外径相同,钻成孔径和套管外径相同,钻成孔径和套管外径差值小于1mm。 (4)封闭式插母线应按分段图、相序、编号、方向和标志正确放置;封闭母线应用棕绳绑扎,用两吨葫芦起吊;不得用裸钢丝绳起吊

25、和绑扎,母线不得任意堆放和在地面上拖拉,外壳上不得进行其它作业,外壳内和绝缘子必需擦拭洁净,外壳内不得有遗留物。封闭母线固定支架螺栓应加装平垫和弹实垫固定,水平安装支架吊杆上端应用连接螺母线和膨胀螺栓连接,吊杆下端应用双螺母坚固定支架。母线段和段连接时,两相邻段母线和外壳应对准,母线和外壳应同心,而且误差不应超出5mm,连接后不应使母线及外壳受到机械应力。 (5)拧紧接头螺栓是母线槽稳定运行可靠确保,母线接头和母线外壳均应用力矩扳手紧固,各结合面应连接紧密,紧固力矩值应符合产品要求,母线连接处检验时,可用0.05mm塞尺塞入深度不应超出0.1mm。 (6)封闭母线外壳必需接地,每段母线应用16

26、mm2编织软铜带跨接,使母线外壳相互连成一体。 (7)封闭插接母线应有出厂合格证,安装技术文件。安装技术文件包含额定电压,额定容量,试验汇报等技术方法和分段图。母线安装完成后,应整理清扫洁净,用500V兆欧表测试相间,相对地绝缘电阻值并作好统计,母线绝缘值必需大于0.5M,经检验和测试符合要求后,送电空载运行二十四小时无异常现象,才能带负荷运行。1.2.6、其它工序施工 电缆支架安装、设备单体、分系统调试等,这些工序施工均要依据施工验收技术规范、厂家技术要求,编写出具体施工方案。设备吊装、调试要注意施工方法及施工安全,预防高空坠物,避免发生人身伤害或设备损坏事故。设备单体、系统调试须由经培训持

27、证人员采取合格试验仪表、设备进行试验调整,确保试验结果反应设备设计状态回路、整定值正确。1.2.7、关键部位施工方法及技术、质量确保 依据本工程部分情况,对高压配电柜安装、后台控制系统等关键部位将采取技术、质量确保方法。1.2.8、施工过程中对已完成设施防护方法 (1)对已完成施工设施,将采取设置围栏或警戒线,并悬挂警示标志。对有染尘可能环境中设备采取编织彩条布进行遮盖。以免使放置设备受到损坏或染尘。 (2)对带有电源设备,将采取围栏并悬挂警示牌,预防外人误碰带点设备而发生人身伤害事故。1.2.9质量通病及预防方法 (1)质量通病: 依据以往同类型工程施工经验,本工程将出现设备基础尺寸、盘柜接

28、线工艺、压接工艺、电缆头制作工艺、电缆挂牌和芯线端子编号规范、标准问题。 (2)质量确保方法: 依据以往同类型配电高压所施工经验,编制防质量通病技术方法,并对全部参与施工人员进行教育和培训,增强施工人员质量意识,为按质按量完成本项目打好坚实基础。针对上述质量微弱步骤和关键工序,制订具体创优策划方案:a)加强设备基础安装精度,实现“零垫件”安装一次设备;b)加强压接工艺管理,严格压接工艺操作程序。做到压接力度正确,确保压接效果;c)依据到货盘柜内部空间情况,制订统一合理接线工艺,使二次电缆接线整齐美观;d)统一电缆牌打印和电缆套头打号,使电缆挂牌和芯线端子编号套头愈加美观、清楚、标准。第五章 关

29、键物资配置计划(一) 拟投入关键物资计划序号材料名称规格型号单位数量计划进场时间1高压成套配电柜KYN28A-12-001台2按需进场2高压成套配电柜KYN28A-12-043台2按需进场3高压成套配电柜KYN28A-12-003台10按需进场4高压成套配电柜KYN28A-12-055台1按需进场5低压开关柜GCS01台6按需进场6低压开关柜GCS11台7按需进场7电力电缆YJV22-10-3400mm2米1638按需进场8电力电缆YJV22-10-3*120米457.28按需进场9电力电缆YJV22-10-3*95米165按需进场10电力电缆YJV22-1-4x16米331.88按需进场 (

30、二) 拟投入本项目标关键施工设备表序号设备名称型号规格数量国别产地制造年份额定功率( KW )生产能力用于施工部位备注1手动液压叉车2.5t2部中国浙江优良拖运高压柜2挎顶10t4部中国浙江良好箱变就位3切割机SQ-4002台中国浙江0.54kw良好设备基础4角磨机C185-23部日产0.38kw优设备基础5电焊机BX1-5002部中国XXXX19kVA优设备基础地线6台钻ST-241台杭州西湖0.75kw良好铜排制作7锤式冲击钻TE-252台喜利得0.36kw优电缆支架安装8手电钻GMB-5002部中国XXXX0.2kw良好电缆支架安装9液压电缆剪CC-325 85A2把日本良好电缆制作10

31、液压开孔器CC-104I2部日本优设备电缆穿越11液化气喷灯YP-5002套中国浙江优低压电缆头制作12液压冲孔机CH-702台中国台湾优铜排制作13电动液压泵CTE-25AP1台日产0.25优中性点铜排制作14液压切排机CTC-151台日产优中性点铜排制作15液压弯排机RC1510 1台日产优中性点铜排制作16液压电缆压钳LEP-431 2部日产 良好电缆制作17抽水泵2中国良好地基抽水18经纬仪J22部中国良好定位测量19全站仪1部中国良好定位测量20卷扬机5米2部中国良好重物起吊(三) 劳动力配置情况1、劳动力投入计划 依据确定现场管理机构建立项目施工管理层,选择高素质施工作业队伍进行该

32、工程施工。 依据本工程实际情况、工程特点和施工进度计划要求,确定各施工阶段劳动力需用量计划,我企业将派出本企业最优异成建制劳务队伍进驻现场,进场前进行入场教育,特殊工种持证上岗,入场后快速进入工作状态,我们将确保劳动力质量和数量不受季节影响。具体劳动力计划见劳动力需用量计划表。 对工人进行必需技术、安全、思想和法制教育,教育工人树立“质量第一、安全第一”正确思想;遵守相关施工和安全技术法规;遵守 地方治安法规。生活后勤保障工作:在大批施工人员进场前,做好后勤工作安排,为职员衣、食、住、行、医等给予全方面考虑,认真落实,以充足调动职员生产主动性。 2、劳动力计划确保方法 1) 工程开工前,依据劳

33、动力投入计划安排,立即组织施工队伍陆续进场,劳动力配置要充足,参与施工人员应含有类似施工经验,且熟练。 2) 施工人员上岗前必需经过技术培训和技术交底,合格后方可上岗。特殊工种施工人员还必需持有上岗证。做好施工人员、技术工人、农民工组织工作,建立工地劳动力检验制度,严格按计划组织投入使用劳动力。同时依据实际情况立即调整计划,发觉劳动力不足时立即补充。 3) 做好后勤工作,建立工资保障制度,立即支付农民工和其它施工人员工资。依靠党团组织、工会及其它社会团体,及进了解施工人员、农民工思想动向,做好思想政治工作,处理实际困难,确保施工人员、农民工安心工作。 4) 本工程拟投入机械设备投入计划及保障方

34、法 依据本工程具体情况和招标单位对工期具体要求,本工程计划投入技工人次累计4人进行施工、一般工12人,特殊工5人。 详见所附:(劳动计划表) 注: 本计划表是以每班八小时工作制为基础编制。 单位:人工种按工程施工阶段投入劳动力情况技工普工特殊工基础工程 4 12 5电缆工程4125设备安装4125完工送电3第六章 确保工程质量技术组织方法1、质量目标完工验收一次合格率100%,优良率100%,工程完工质量保“优良”2、质量管理组织机构及关键职责2.1、质量管理组织机构图项目经理技术责任人质量管理各施工队质检员各施工现场质检员2.2、各岗位职责2.2.1 项目经理: 确保相关法规、条例、方针政策

35、、协议要求落实,是本工程施工质量第一责任人;负责本项目关键业务和重大事项内外接口和协调;建立各级组织机构,配置所需各类人员和适宜设备;2.2.2 技术责任人: 根据经业主同意工作进度计划组织完成施工任务,实现质量目标; 组织编制和实施施工组织总设计、同意设计变更申请、负责组织施工图纸会审、同意作业指导书、负责就施工管理事项和业主接口和协调; 负责审核质量计划,选定见证点(W)和停工待检点(H); 负责计量管理及查验施工现场测量工作; 负责施工现场质量监督活动; 负责施工现场总平面管理,编制劳动力、物资、施工机具供给计划; 负责施工现场文明施工管理; 负责施工设(装)备管理,包含建立档案及对设(

36、装)备维修、保养考评; 负责施工现场测量工作; 负责一次设备调试工作; 负责继电保护及电气自动化装置调试; 负责二次回路调试。2.2.3 质检员: 负责组织施工人员严格按作业指导书、质量计划进行各自施工质量活动并自检,确保施工质量、安全和进度; 负责对施工过程中及施工完成工程项目标维护和标识; 负责做好标识转移和各项质量活动统计和统计归档工作; 负责对不符合项立即汇报并按同意方案进行处理; 施工机械装备运输、安装、使用、维护和保养; 材料、设备现场运输、就位; 确保经试验合格机械装备投入使用,并由合格人员上岗操作。3 、质量管理方法3.1、材料、设备和加工件质量控制3.1.1自购材料: a)工

37、程材料合格证或检验汇报齐全,符合国家或行业标准及设计技术要求,并向监理工程师提供复印件。在现场加工预制件,必需首先取得监理工程师同意,严格按图加工制作。 b)工程用水泥生产厂家及品牌品种须经国家认可,并向监理工程师提供对应证书号。施工中须按施工验收规范要求制订出水泥采购、运输、保管、使用等管理措施,在工程中严格实施。 c)工程中使用 砂、石、水、水泥、水泥掺加剂、钢筋、混凝土试块等按国家相关文件和标准要求抽样或制备送至当地质量检验部门进行检验,取得检验汇报送审核同意后方准使用,并确保工程中使用材料和送检样品一致。3.1.2甲方供给材料: a)对甲方供给铁塔、导线、地线、绝缘子等材料进行严格质量

38、控制,和监理工程师共同对到货材料进行清点、检验,并填写物资部门制订到货检验表格,不合格者作退货或返工处理。 b)导线线股直径超出国家标准范围,立即通知监理工程师和制造厂家协商处理。 c)在安装过程中发觉材料质量缺点,应认真作好统计并立即向监理工程师及甲方提出,配合制造厂家在现场进行缺点处理。4、 质量过程控制 a)隐蔽工程施工必需经现场监理检验并办理签证后方可隐蔽。对基础工程应做好现场质量跟踪工作,要确保混凝土质量、基础几何尺寸和转角塔基础预偏值达成设计要求。基础混凝土强度达成要求值后方可拆模,拆摸后,请监理人员立即进行检验,签证后方可回填土。 b)导、地线压接为特殊工序,按特殊过程控制程序实

39、施,要委派合格专业操作人员按工艺规范施工,确保导、地线压接质量。导、地线压接工序必需经现场监理签认后,导地线方可升空。施工用机具、设备按施工、生产机具控制程序实施。 c)技术人员应及早消化相关施工图,把图纸中差错消亡在工程施工前。在架线前需周密布署,认真布线,在满足设计要求导、地线不许可有直线接头档内无接头前提下,尽可能降低直线接头,施工时采取保护方法以确保导线无损伤。5、 检验和试验 a)做好砼配合比、砼试块强度试压、压接管压接、钢筋焊接等试验。加强计量管理,认真实施我企业计量器具管理措施,对施工用计量器具进行定时校验,确保其正确度。 b)严格实施架空电力线路施工及验收规范,过程检验和试验、

40、三级检验验收、中间验收和工程完工验收工作,认真填写检验卡和检验验收统计表等,做到不合格工序不转序,不合格项目不移交。6、 不合格品控制 不合格品控制按不合格品控制程序实施,按不合格品性质,立即做好返工返修工作。7、 纠正和预防方法 严格实施纠正和预防方法控制程序。 认真做好预防、控制、治理质量通病工作。8、工程质量监督 主动配合质监机构按要求对工程进行质量监督活动。9、 质量奖惩和汇报 现场发生质量事故,立即向项目法人和监理工程师汇报,并按协议中相关内容及国家相关要求实施。 工程质量奖惩,按相关文件要求实施。10、质量统计控制、移交和服务 按企业统计控制程序实施。 施工统计表及原材料质保书(合

41、格证),检验和试验汇报,完工图等工程资料在完工验收前整理成册,在要求时间内,向项目法人移交工程完工资料及施工总结(含文字、照片资料)。 工程完工投产后十二个月内为质量保修期,以后长久提供优质服务。11、 质量管理及检验标准 实施关键质量标准、规范。12、 质量确保技术方法12.1、组织图纸会审: 进场后,即由项目部组织现场管理人员学习熟悉图纸,了解设计意图及工程特点,同时找出问题和矛盾,把有可能造成质量通病部分问题在施工前处理好,图纸会审可分阶段进行。12.2、施工组织设计: 1)进场后,以本施工组织设计为基础,编制详尽施工组织设计实施方案,经总工程师同意后实施,用以指导施工。 2)对技术复杂、轻易出问题分部分项工程,如本工程预应力管桩、事故油池等,编制专题施工方案。 3)项目部全体管理人员及班组应该

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
