资源描述
浙江新安化工集团企业技改项目(二标段)
热电区域工程
旁站见证和质量控制点监理方案
编制人:
审核人:

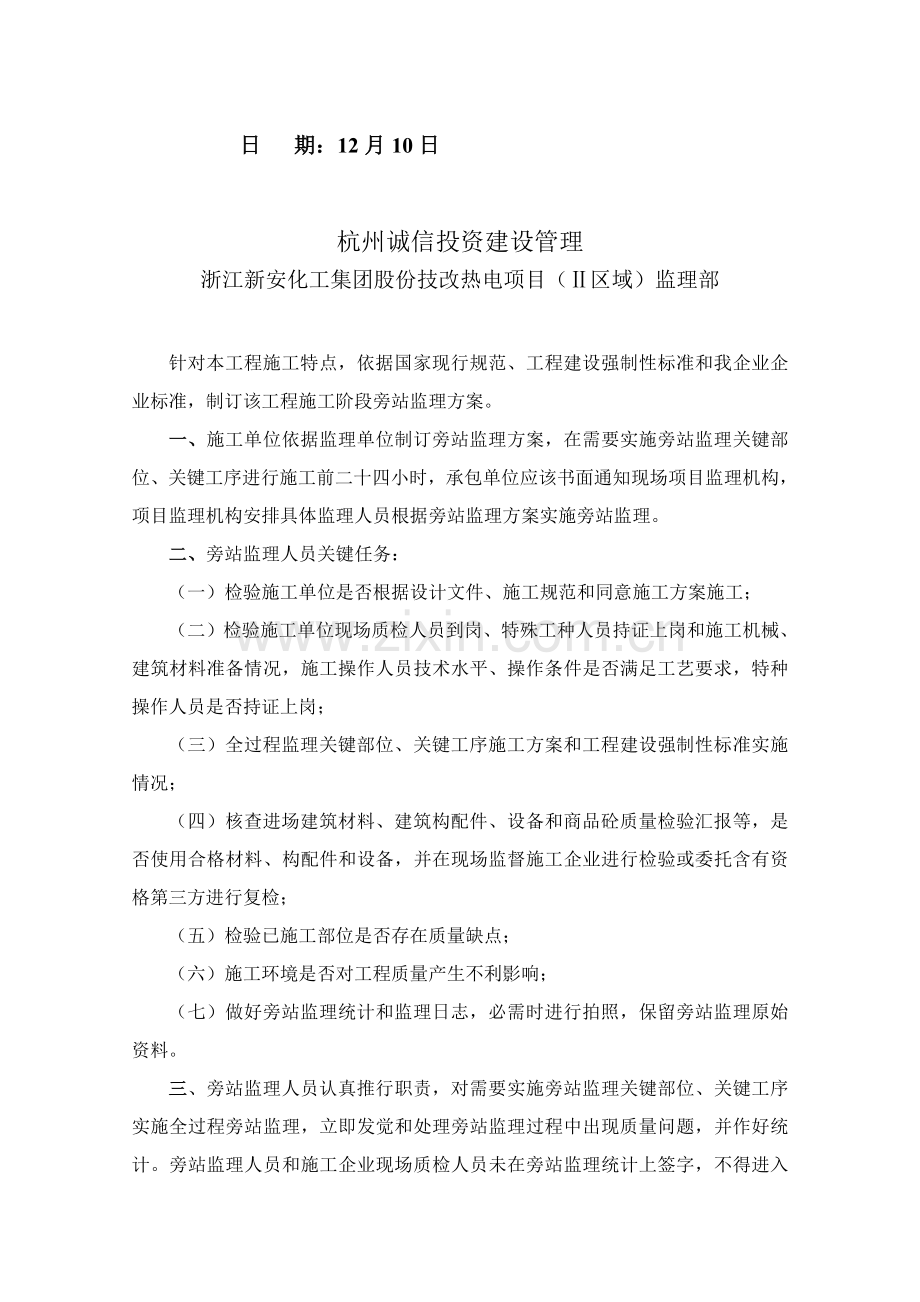

日 期:12月10日
杭州诚信投资建设管理
浙江新安化工集团股份技改热电项目(Ⅱ区域)监理部
针对本工程施工特点,依据国家现行规范、工程建设强制性标准和我企业企业标准,制订该工程施工阶段旁站监理方案。
一、施工单位依据监理单位制订旁站监理方案,在需要实施旁站监理关键部位、关键工序进行施工前二十四小时,承包单位应该书面通知现场项目监理机构,项目监理机构安排具体监理人员根据旁站监理方案实施旁站监理。
二、旁站监理人员关键任务:
(一)检验施工单位是否根据设计文件、施工规范和同意施工方案施工;
(二)检验施工单位现场质检人员到岗、特殊工种人员持证上岗和施工机械、建筑材料准备情况,施工操作人员技术水平、操作条件是否满足工艺要求,特种操作人员是否持证上岗;
(三)全过程监理关键部位、关键工序施工方案和工程建设强制性标准实施情况;
(四)核查进场建筑材料、建筑构配件、设备和商品砼质量检验汇报等,是否使用合格材料、构配件和设备,并在现场监督施工企业进行检验或委托含有资格第三方进行复检;
(五)检验已施工部位是否存在质量缺点;
(六)施工环境是否对工程质量产生不利影响;
(七)做好旁站监理统计和监理日志,必需时进行拍照,保留旁站监理原始资料。
三、旁站监理人员认真推行职责,对需要实施旁站监理关键部位、关键工序实施全过程旁站监理,立即发觉和处理旁站监理过程中出现质量问题,并作好统计。旁站监理人员和施工企业现场质检人员未在旁站监理统计上签字,不得进入下一道工序施工。
四、旁站监理人员在旁站监理时,如发觉施工企业有违反工程建设强制性标准行为,有权责令施工单位立即整改,发觉其施工活动已经或可能危及工程质量,应立即向监理工程师或总监理工程师汇报,由总监理工程师下达局部暂停施工指令或采取其它应急方法。
五、依据施工各阶段施工内容和施工特点,对分部工程和部分关键子分部工程安排监理旁站范围、质量控制点及控制手段以下表:
序号
工程项目
质量控制关键点
控制手段
1
土石方工程
·开挖范围及边线(从中线向两侧量测)
·高程
·基础胎模侧局部土方回填
测量
测量
旁站、测量
2
基础工程
·位置(轴线及高度)
·外形尺寸
·和柱连接钢筋型号、直径、数量
·砼强度等级、砼抗渗等级等
·地下管线预留孔及预埋
测量
量测
量测
现场制作试验块,审核试验汇报
量测
3
现浇钢筋砼主体结构工程
·轴线、高程及垂直度
·断面尺寸
·钢筋:数量、直径、位置、接头(施工缝处理)砼强度:配合比、坍落度、出厂时间、
·预埋件:型号、位置、数量、锚固
测量
测量
现场检验、量测
旁站
现场制作试块,审核试验汇报
4
喷锚土钉围护
·锚管部署、间距、打入长度,钢筋网绑扎、锚管端头和网片连接,砼喷射、厚度及级配,注浆压力、连续时间,土方开挖次序等
旁站、量测检验
5
砌砖工程
砌承重墙砂浆强度等级(配合比)(灰缝、错缝)门窗孔位置(预埋件及预埋管线)
砂浆配合比试验旁站量测现场检验、量测
6
室内初装修
材料配合比(室内抹灰厚度、平整度、垂直度)
室内地平厚度、平整度
试验
做样板房
7
门窗工程
·木门:位置、尺寸
·不锈钢玻璃门:嵌填定位安装、关闭、开启
·铝合金窗:嵌填、定位、安装、半闭、开启
检验、量测
检验、量测
检验、量测
8
屋面防水工程
·找平层:厚度、坡度、平整度、防裂
·保温层:厚度、平整度
·防水面层:填嵌、粘结、平整
·水落管:安装、接头
观察、量测
观察、量测
观察、量测
观察
9
室内给排水管道安装工程
·安装位置及坡度、接头
·管阀连接位置、接头
·水压试验
·水表、卫生洁具、器件
·水泵安装位置标高,试运转轴承温升
·排水系统通水试验
观察、量测
水压试验
旁站、量测
观察、量测
观察、量测
观察、量测
10
室内电气线路安装工程
·变配电设备安装:位置、标高、线路连接
·屏柜、附件及线中安装
·绝缘、接地
观察、量测
观察、量测
观察、量测
11
智能化工程
·设备安装:位置、标高、线路连接
·线路及附件安装
观察、量测
12
电梯安装工程
·导轨:位置、垂直度、内表面间距
·轿箱、层门:垂直度、平层精度、门窗开关
·电气系统安装牢靠、线路连接
·控制系统调试
量测
观察、量测
观察、量测
测试
13
高级装饰工程
·样板房 样板墙
观察
14
安装管线及道路
·路客线位置、标高、坡向、坡度
·管道安装、接头
·阀闸、量表安装位置、接头
观察、量测
观察
观察、试压
六、工程质量控制点及手段
(1)土建专业旁站关键工序部位:各区段土方开挖控制,基础胎模侧局部土方回填及打夯,各区块围护施工,各区块结构钢筋混凝土施工及地下室防水混凝土施工,人工挖孔桩砼浇捣、梁柱节点隐蔽工程和各区块屋面防水接头施工等。
(2)旁站具体时间依据施工进度计划安排。
(3)经过例会,专题协调会,在完善常规质量控制前提下,强化关键工序质量控制,针对以上各工作内容设定质量监控点以下。
分项工程
旁站控制点
工程测量定位
标准轴线桩、水平桩、龙门板、定位轴线、标高
地基、基础
基坑(槽)尺寸、标高、土质,基础垫层标高,基础位置、尺寸、标高,预留洞孔,预埋件位置、规格、数量,基础墙皮数杆及标高
砌体
砌体轴线,皮数杆,砂浆配合比,预留洞孔、预埋件位置、数量,砌块排列
模板
位置、尺寸、标高,预埋件位置,预留洞孔尺寸、位置、模板强度及稳定性,模板内部清理及润湿情况
钢筋混凝土
水泥品种、标号,砂石质量;混凝土配合比,外加剂百分比,混凝土振捣,钢筋品种、规格、尺寸、搭接长度,钢筋焊接,预留洞、孔及预埋件规格、数量、尺寸、位置,预制构件吊装或出场(脱模)时间,吊装位置、标高及支承长度、焊缝长度
焊接
焊接条件、焊接工艺
桩基础
孔径、孔深、岩样、沉渣等
管线试验
管线冲洗、试压、灌水试验等
电阻测试
防雷接地、防静电接地、工作接地等接地电阻测试
调试
消防、喷淋系统气体灭火给水系统,空调系统空调水系统等调试。
(4)旁站监理统计表式以下要求:
旁站监理统计表
工程名称: 编号:
日期及气候:
工程地点:
旁站监理部位或工序:
旁站监理开始时间:
旁站监理结束时间:
施工情况:
监理情况:
发觉问题:
处理意见:
备注:
施工单位:
项目经理部:
质检员(签字):
日期:
监理单位: 杭州诚信投资建设管理
项目监理部:
旁站监理人员(签字):
日期:
七、对在旁站监理过程中需取样、检验试验汇报材料,制订见证取样、监测等质量控制方法。选定一家俱有资质试验室,拟对防水材料进行100%见证取样试验,对于新材料或新工艺,必需要有权威部签定证书、施工方法、验收标准和必需试验,才能进行施工。
另外,结合本工程试验室为承包单位自行委托试验室情况,现场所取试样、试件30%送市质监站认可其它试验室进行试验。
(1)原材料检验和试验项目
质量控制见证、取样、监测等监理方法,检测试验关键检验和试验项目以下表。
试验名称
检验和试验内容
控制方法
水泥试验
出厂质量证实书(抗压强度、抗折强度、安定性、凝结时间)
按条件要求及一定百分比复试
钢筋试验
出厂质量证实书(屈服强度、抗拉强度、延伸率)
按批量进行复试、按现行规范、规程进行化学成份分析
焊接试验
焊条合格证、焊接试验汇报(抗拉强度、断点位置)
依据施工实际进行试验
砖试验
出厂质量证实书(抗折、抗压、冻融等)
对承重结构按批量进行复试
砂、石试验
颗料级配、密度、容重、含泥量
按产地、品种、规格批量取样试验
土壤性质试验
土壤分类、含水量、最好容重、干容重试验
按实际情况定
防水材料试验
出厂质量证实书(抗拉强度、耐热度、柔度等)
进场按不一样材质按规范测试
砼及砼外加剂试验
抗压强度、抗渗等级
出厂质量证实书、性能试验
按浇捣批量和取样规范试验
按设计要求进行性能试验
防腐、绝缘、保温材料试验
出厂质量证实书性能试验
按设计要求进行性能试验
钢材试验
出厂质量证实书、机械性能和化学成份检验、构配件质量合格证实
按设计、现行规范要求进行性能试验
其它原材料
出厂质量证实
生产厂家应按期提供试验汇报
(2)见证人员安排:见证取样关键委托现场监理机构监理人员实施,必需时现场对应专业监理工程师实施,本工程见证人员关键安排 。对结合现场情况,安排进行见证送样、见证试验等,在得到建设单位许可情况下,监理方也将安排单独取样进行送验。
杭州诚信投资建设管理
项目部
年 月 日
