1、项目建设成本控制管理制度第一部分:总论 项目建设成本是指用于工程建设项目从开始筹建项目提议书到可行性研究、规化设计、施工、工程完工、验收、移交使用等工程建设全过程一切费用。 项目建设成本控制过程概括来说就是:经过科学合理地编制项目建设成本概算,以此作为企业确立项目建设总成本控制目标,将其分解为企业相关部门责任性指标而进行考评,经过包含招标、议标在内询价形式确立甲乙方协议关系和协议条款,并把好中期付款、完工结算等步骤,有效地控制各子项工程造成价、材料设备供给价格和包含行政性开支在内其它费用,定时或不定时将发生费用支出情况统计分析上报。最终目标就是将实际发生费用严格控制在概算目标值之内,使项目实现

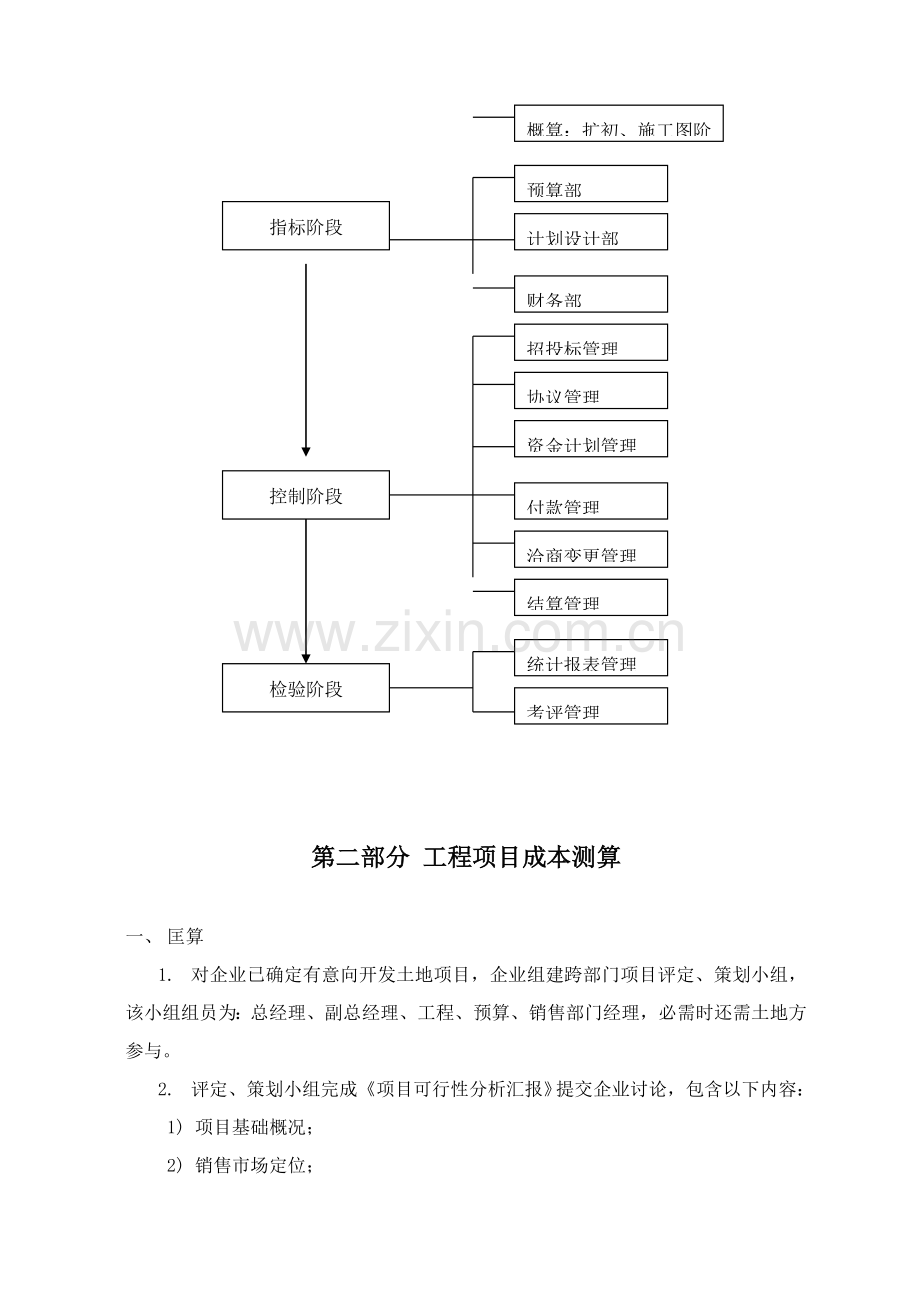

2、利润最大化。详见步骤:匡算:可行性阶段测算阶段估算:方案阶段概算:扩初、施工图阶段预算部指标阶段计划设计部 财务部招投标管理协议管理资金计划管理 付款管理控制阶段洽商变更管理结算管理统计报表管理检验阶段考评管理第二部分 工程项目成本测算一、 匡算1. 对企业已确定有意向开发土地项目,企业组建跨部门项目评定、策划小组,该小组组员为:总经理、副总经理、工程、预算、销售部门经理,必需时还需土地方参与。2. 评定、策划小组完成项目可行性分析汇报提交企业讨论,包含以下内容:1) 项目基础概况;2) 销售市场定位;3) 计划设计定位;4) 项目成本分析;5) 项目收益分析。其中:预算部匡算项目成本并负责完

3、成项目可行性经济分析汇报。二、 估算作为项目可行性研究一经企业和政府部门所确立,便进入方案设计阶段。依据所委托设计院设计并经政府同意设计方案,预算部门编制项目成本估算书及项现在期开启资金计划书交企业讨论。同时,要求设计院依据被企业确定项目成本估算书进行限额设计,以预防设计阶段造成方案性成本失控。三、 概算在扩初和施工图阶段,预算部要依据现阶段设计结果编制工程项目总成本概算交企业讨论。同时,预算部依据已经企业确定工程项目总成本概算分别编制项目资金使用计划,包含总资金使用计划和年、季、月资金使用计划交企业讨论。四、 以上各阶段工程项目成本测算工作要求企业相关性部门亲密配合。第三部分 指标阶段 预算

4、部依据已经企业确定工程项目总成本概算作为工程项目总成本控制目标,编制分配至企业相关部门为工程项目总成本指标分解体系交企业讨论。其步骤为:费用组成指标分解至相关关键部门总费用 企业土地费用 预算部前期及专题费用项目建设成本预算部大小市政费用预算部建安费用预算部公共配套费用销售部销售费用财务部建设单位管理费用费用财务部融资费用销售部物业创办费用预算部不可预见费用第四部分 控制阶段一、工程招投标管理 按工程招标程序实施。二、协议管理1、 企业协议一律要经行政部登记,统一编号。2、 除企业行政办公类及特殊协议外,不管是预算部直接管理协议还是间接管理协议一律要经预算部登记立案。3、 编号标准:HXC00

5、1E001 协议归类编号费用类别号 协议编号:流水号项目名称:4、 上述协议要经企业相关部门及各级审核。详见北京宏旭超房地产开发协议审批单。三、 资金计划管理作为项目标投入资金计划,应包含以下几类:1、 项目周期内总资金计划2、 项现在期开启资金计划3、 项目年度资金计划4、 项目季度资金计划5、 项目月度资金计划财务部应在要求时间内编制各资金计划交企业讨论。所及资金除行政性开支外全部费用,包含工程、园林、策划、开发、设计等。凡一经企业研究确定资金计划标准上不允突破,遇特殊情况报企业特批。四、 付款管理1、 企业行政办公类及特殊付款外,不管是预算部直接管理付款还是间接管理付款一律要经预算部登记

6、,统一编号。2、 编号标准:2K001E001001协议付款编号:流水号协议归类编号 费用类别号 协议流水号 项目名称3、 工程类付款审批程序详见北京宏旭超房地产开发工程项目请款管理措施,其它类付款参考实施。五、 洽商变更管理六、 结算管理第五部分 检验阶段 检验阶段就是将实际发生值和既定目标比较过程。关键以报表形式来表现。财务部设计表格以下: 1、项目费用支出月统计报表:财务部在每个月25日-31日将自上月25日至本月25日发生各期费用统计汇总并和指标阶段所确定月资金使用计划进行比较。 2、项目费用支出季度统计报表:财务部在季末将本季度发生费用统计汇总并和指标阶段所确定季度资金使用计划进行比较。 3、项目费用支出年度统计报表:财务部在年末将本年度发生费 用统计汇总并和指标阶段所确定年资金使用计划进行比较。 4、上述统计报表均要求汇总出迄今为止已经累计项目发生费用总和。 5、财务部在做统计时,一定和预算部、工程部、计划设计部、销售部亲密合作。 6、上述报表仅限报企业董事会及总经理。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
