收藏 分销(赏)

宝兰二线xx标站前工程冬期施工方案设计.doc

上传人:j****y 文档编号:309884 上传时间:2023-08-02 格式:DOC 页数:33 大小:81KB
下载 相关 举报
宝兰二线xx标站前工程冬期施工方案设计.doc_第1页
第1页 / 共33页
宝兰二线xx标站前工程冬期施工方案设计.doc_第2页
第2页 / 共33页
点击查看更多>>
资源描述

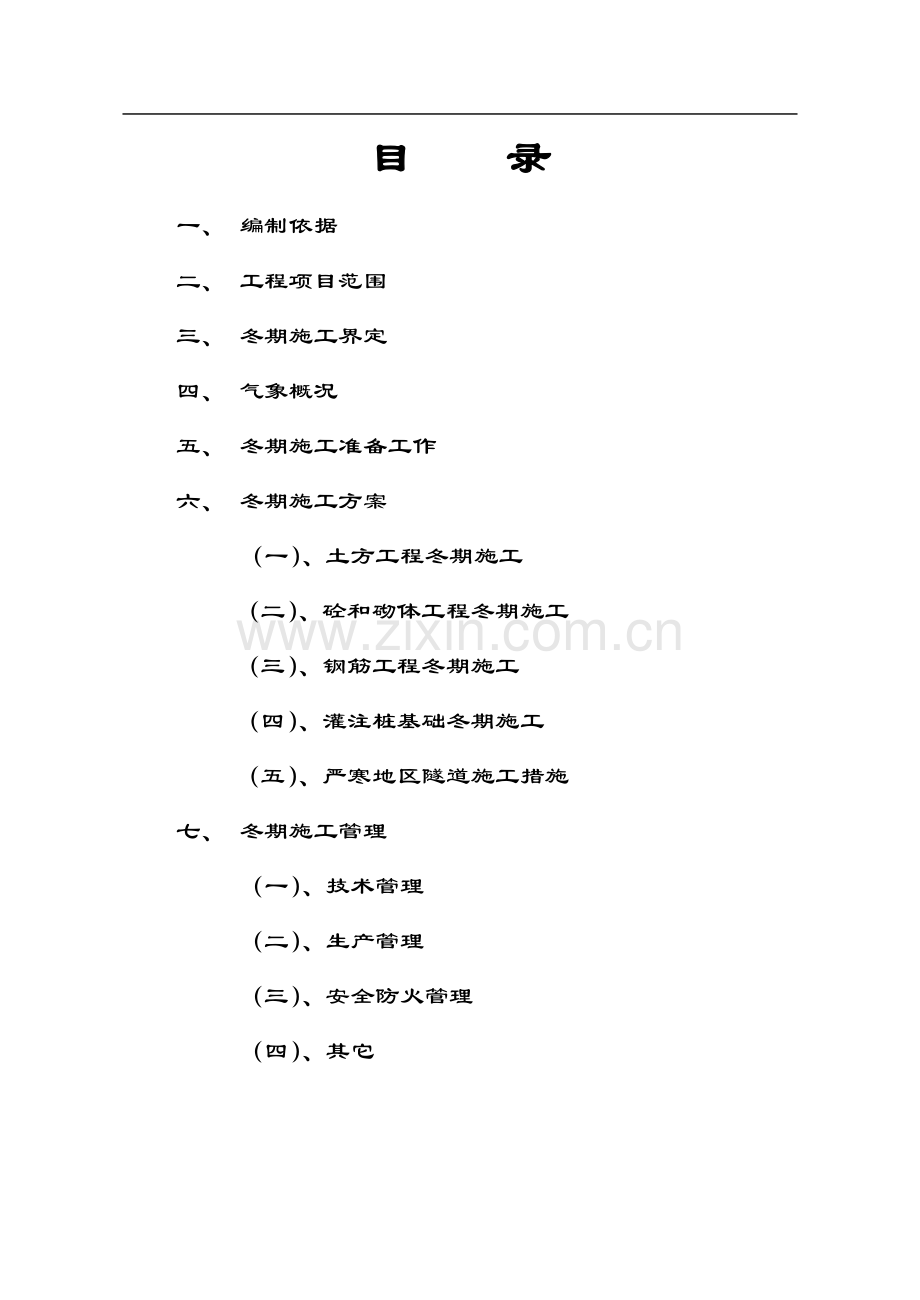

宝兰二线铁路建设项目第XX标 站 前 工 程 冬期施工方案设计 编制: XX 审核: XX XX工程局宝兰二线项目部 2000年8月30日 目 录 一、 编制依据 二、 工程项目范围 三、 冬期施工界定 四、 气象概况 五、 冬期施工准备工作 六、 冬期施工方案 (一)、土方工程冬期施工 (二)、砼和砌体工程冬期施工 (三)、钢筋工程冬期施工 (四)、灌注桩基础冬期施工 (五)、严寒地区隧道施工措施 七、 冬期施工管理 (一)、技术管理 (二)、生产管理 (三)、安全防火管理 (四)、其它 一、编制依据 1、铁道部颁《桥规》(TBJ203-96)、《路规》(TBJ202-96)、《隧规》(TBJ204-96)和《砼与砌体工程施规》(TB10210-97)等施工规范及其相关质量验收评定标准。 2、工程所属区域甘肃省定西地区的气候、气象资料情况。 3、宝兰二线第XX标(XX管段)站前工程施工图。 4、业主及监理对本工程的要求。 5、其它有关冬期施工的规定。 6、工程统筹计划网络安排。 7、国家法令、法规。 二、工程项目范围 宝兰二线第XX标(XX管段)站前工程主要包含: 1、路基土方工程13km。 2、轨道工程13km。 3、大、中桥:简支梁桥4座(均为钻孔桩基础)。 4、小桥涵:盖板箱涵、单孔/双孔圆涵等。 5、黄土隧道:1座(XX隧道)。 6、高路基边坡防护:片石、砼挡墙防护。 7、其它工程项目。 三、冬期施工界定 1、由当地气象部门提供依据确定。 2、查图法。 3、查表法。 4、计算法。 5、根据不同工程项目类别确定各自的冬期施工起止依据。 四、气象概况 1、本标段区域气候属中温带干旱气候区,年平均气温3.5-7.1℃,极端高气温35.9℃,极端低气温-27.1℃。年平均降雨量425.1--513.3mm。一般冬季日常平均气温-15℃左右,最大冻结深度120-130CM。 2、根据“全国主要城市冬期施工起止日期”表,对于甘肃省定西地区:日最低气温≤0℃,起讫日期为10月4日至来年4月24日; 日平均气温稳定≤5℃,起讫日期为10月26日至来年3月31日。 五、冬期施工准备工作 1、根据冬期施工特点,重新调整好机构和人员,并制定好岗位责任制。重点加强保温、测温、技术检验、热源管理等专业机构和充实其人员。 2、组织审定好冬期施工方案,并逐级进行施工方案的交底。 3、根据整体工程网络计划安排,确定冬期施工工程项目,做好冬期施工任务的安排,统筹考虑,合理分配,均衡生产。 4、对气象、测温、保温、特殊工种及管理人员等进行冬期施工的培训教育。 5、做好工程用料、保温材料、能源设备、防冻防滑防冰雪材料、外加剂、劳保用品等物资和机具设备的储备和调试工作。 6、提前测温工作,有准备地进入冬期施工。 7、加强施工现场管理。主要为:土方冻结前的场地平整;输、排水的防冻;确保施工道路畅通的防止路面结冰和防滑措施并及时清除积雪、冰碴;电气设备及其管线保护等等。 8、做好能源准备及行政管理准备。 六、冬期施工方案 (一)、土方工程 A、昼夜平均气温在0℃以下且连续15d时或气温虽未达到上述程度但当路堤中掺填冻土时均应按低温施工办理。 B、路基填筑 1、低温施工的路堤其地基应在冻结前处理,冬季施工时,应清除冰雪、疏干积水,坑洼处用与地基同的未冻土填筑压实。处理好的地基应随即掩盖以防冻结。 2、低温施工宜选用级配良好的渗水土适用填料。如确有困难、不得不使用非渗水土时,其含水量宜低于塑限,并采取加大压实功能措施。 3、基床、边坡面1米以内、桥涵缺口、桥头锥体及位于河床上的路堤均不得使用冻土填筑。 4、路堤中部掺用冻土填筑时,冻土块不宜大于15cm,体积含量不宜大于30%; 冻土块应均匀散布在填层内,并于其四周填以未冻土。 5、掺有冻土的路堤,其预留沉落量应根据填料种类和冻土含量情况酌量增加,预留沉落加高量可按堤高的2%~4%适当选取。 6、低温施工应采取下列防冻措施: ①、施工地段的积雪,只应在临动工前消除,以免冻结深度增加。 ②、应随挖、随运、随填、随压实。已铺土层未压实前,不得中断施工。应保证开挖运填的周转时间小于土的冻结时间。 ③、对取土场、路堑和路堤的外露土层一般应用松土或草袋覆盖。 ④、分层填筑铺土厚度应按一般规定减薄20%~30%,并不得铺成斜层。 ⑤、施工中遇大雪或其他原因不得不中途停工时,应整平填层及边坡面并加掩盖;继续施工前,应将表面冰雪清除 7、低温施工的路基面及边坡修整工作宜在解冻后进行。 8、各种车辆不得在路堤、基底与排水沟之间地带行使,并尽量减少穿行通道,保持地表平顺完整。 9、做好防排水工作,避免路基填筑面坑洼不平出现积水、积雪。 10、施工过程中应特别加强施工控制,经常检查掌握填土的含水量和压实情况。将控制含水量作为冬期路堤填筑的重要检控手段。 C、土方开挖 1、掌握本地区及不同天气下冻土深度情况,了解湿陷性冻黄土的冻胀和热工特性,以此指导土方开挖施工。 2、根据工程地点气候情况和施工的合理性、经济性选择适当的施工方法。 3、土方保温。为减少冻土开挖量,可采用土壤保温的施工方法,如松土保温法、积雪保温法,堆积冻块保温法等。对于已开挖土方的保温可采用沟槽施工中的暖棚空间法或采用覆盖保温材料的措施。 4、基槽边坡必须充分考虑边坡停留时间、土壤类别性质、地下水位、上部荷载、作业方法等因素,然后合理进行土方工程冬期施工的放坡。 5、为了尽量减少冻土方的开挖工程量,尽量做到冬期挖暖土施工。可根据初冬土方逐层冻结深度规律采用连续开挖的方法,主要有白天开挖、晚间保温法;推土机连续开挖法;挖掘机冻土开挖法等,视实际情况进行选择。 6、增建二线冬期挖填冻土施工,为确保既有线行车安全,应尽量避免采用爆破法作业,可在进行技术经济指标分析后,有选择的采用电热法化冻土、冻土犁挖冻土、冻土劈破冻土、锤击破冻土、冻土钻破冻土等方法。 7、做好工序冬期施工技术交底,明确具体工程项目的施工方法、注意事项、安全要求等。 (二)、砼和砂浆砌工程冬期施工 A、当工地昼夜平均气温(最高和最低温度的平均值或当地时间6点、14点及21点室外温度平均值)低于+5℃或最低气温低于—3℃时,应按冬期施工规定办理。 B、砼冬期施工 1、冬期施工期间,当用硅酸盐水泥或普通硅酸盐水泥配制砼,且其抗压强度达到设计强度的30%前;或用矿渣硅酸盐水泥配制砼,且其抗压强度达到设计强度的40%前,均不得受冻。C15及其以下的砼,当其强度未达到5Mpa前,也不得受冻。 2、充水冻融条件下的砼受冻时,不得低于设计强度的70%。 3、冬期施工应根据工程类别、气象资料、材料来源和工期等要求,通过热工计算及经济分析选择施工方法。 ①、在养护期间不需对砼加热的蓄热法、掺外加剂法、负温早强砼法和综合法。 ②、在养护期间需利用外部热源对砼加热的暖棚法、蒸汽加热法、电热法和热综合法。 4、冬期施工采用蓄热法时: ①、应尽量降低水灰比,其水灰比不大于0.65。拌合材料及外加剂用量必须认真过磅,水泥、水配料偏差应控制在±1%以内,砂、石料应控制在±2%以内,其入模温度10℃以上。当入模温度无法保证时,拌合用水应采用加热措施,一般加热到60℃。 ②、按要求留置深5—10cm的测温孔,做好温度记录工作。 ③、砼 灌注完毕后,覆盖草袋2—层,在模板部位,应挂草袋进行保温,确保砼温度降低到4℃前达到所要求的临界抗冻强度。 5、当冬期施工采用低温早强砼施工方法时,应减少用水量,应用砼外加剂,选用外加剂时,应对比试验,作出切合实际的配合比,指导施工。 6、当采用外加剂法时,应避免因采用外加剂品种及掺量不当,引起质量事故。必须严格按照有关规程做好试配,并掌握各种冬期施工外加剂的使用要点。 7、冬期混凝土的配制和运输应符合下列规定: ⑴、宜选用较小的水灰比和较低的塌落度。 ⑵、水及骨料应按热工计算和实际试拌,确定满足砼浇筑需要的加热温度。 a.首先应将水加热,其加热温度不宜高于80℃,当骨料不加热时,水可加热至80℃以上,但应先投入骨料和已加热的水,拌匀后再投入水泥,严禁水泥与80℃以上水接触。 b.当加热水尚不能满足要求时,可将骨料均匀加热,其加热温度不应高于60℃。片石砼掺入的片石可预热。 c.水泥不得直接加热,宜在使用前运入暖棚内预热。 d.当拌制的砼出现塌落度减小或发生速凝现象时,应重新调整拌和料的加热温度。哃 e.砼的搅拌时间宜较常温施工延长50%。 ⑶、骨料不得混有冰雪、冻块及易被冻裂的矿物质。 ⑷、拌制设备宜设在温度不低于10℃的厂房或暖棚内。拌制混凝土前及停止拌制后,应用热水冲洗搅拌机鼓筒。 ⑸、混凝土的运输容器应有保温设施。运输时间应缩短,并减少中间倒运。 8、冬期混凝土的浇筑应符合下列规定: (1)、混凝土浇筑前,应清除模板及钢筋上的冰雪和污垢。当环境温度低于—10℃时,应将直径大于或等于25mm的钢筋和金属预埋件加热至正温。 (2)、对砼钢模板表面,应采取一定保温措施,以防止局部冻结。已灌注完砼表面应盖塑料布,以防止构件内部水分过量损失。 (3)、大体积砼结构中,结构内部和表面温差、结构外界的温度和表面温差、钢模板表面的温度和新浇砼温差均应小于20℃。 (4)、冻土上面砼 的浇筑必须遵守规范规定。强冻胀性土壤上不得灌注;弱冻胀性土壤上应采取保温措施后再灌注;非冻胀性土壤上可灌注,但砼在受冻前必须达到其临界受冻强度。 (5)、施工缝处理: ①当旧混凝土面和外露钢筋(预埋件)暴露在冷空气中时,应对距离新、旧混凝土施工缝1.5m范围内的旧混凝土和长度在1.0m范围内的外露钢筋(预埋件)防寒保温。 ②当混凝土不需要加热养护,且在规定的养护期内不致冻结时,对于非冻胀性地基或旧混凝土面,可直接浇筑混凝土,但其温差应小于20℃。 ③当混凝土需要加热养护时,混凝土和地基接触面的温度不得低于2℃。 ④当浇筑负温早强混凝土时,对于用冻结法开挖的地基,或在冻结线以上且温度低于—5℃的地基,应作隔热层。 (6)、混凝土应采用机械振捣并分层连续浇筑,分层厚度不得小于20cm。 (7)、采用加热养护的整体结构,当混凝土的养护温度高于40℃时,应预先安排混凝土的浇筑顺序和施工缝的位置。 (8)、喷射混凝土作业区的环境温度和进入喷射机的材料温度,不应低于5℃。已喷射混凝土的强度未达到5MPa前,不得受冻。 9、冬期混凝土的养护与拆模应符合下列规定: (1)、混凝土开始养护时的温度,应按施工方案通过热工计算,但不得低于5℃,细薄截面结构不宜低于10℃。 (2)、当室外最低温度高于—15℃时,应优先采用蓄热法养护,并符合下列规定: ①、所采用的保温措施,应使混凝土的温度下降到0℃以前,获得规范要求的强度。 ②、混凝土浇筑成型后,应立即防寒保温。保温材料应按设计方案设置,并保持干燥,结构的边棱隅角,应加强覆盖保温,迎风面应采取防风措施。 (3)、蓄热法养护达不到要求时,可采用外部热源加热法养护,养护制度应通过实验确定。 ①、采用蒸汽加热法养护的砼,当水泥采用标号不低于325号的快硬硅酸盐水泥,或标号不低于425号的硅酸盐水泥和普通硅酸盐水泥时,养护温度不得超过60℃。 ②、恒温养护结束后,表面系数≥6m-1的结构,降温速度不得超过10℃/h,表面系数<6m-1的结构,不得超过5℃/h。 (4)、采用暖棚法养护混凝土时,棚内底部温度不得低于5℃,且混凝土表面应保持湿润;棚内采用煤炭加热时,应将烟气排出棚外。 (5)、当混凝土掺用防冬剂时,其养护应符合下列规定: ①、外露表面应覆盖,在负温条件下不得浇水。 ②、混凝土初期养护,不得低于防冻剂规定的温度;当达不到规定温度时,应采取保温措施。 ③、当混凝土的温度低于防冻剂规定的温度时,其强度不应低于3.5Mpa。 (6)、拆除模板和保温层应符合下列规定: ①、当混凝土达到规范规定强度要求,并符合抗冻强度规定后,方可拆除模板。 ②、混凝土与环境的温差不得大于15℃。当温差在10℃以上,但小于15℃时,拆除模板后的混凝土表面宜采取临时覆盖措施。 ③、采用外部热源加热养护的混凝土,但养护完毕后的环境气温仍在0℃以下时,应待混凝土冷却至5℃以下后,方可拆除模板。 (7)、加强混凝土质量检查,检测混凝土养护温度是否符合规定。 ①、检测水、外加剂及骨料加入搅拌机时的温度,以及混凝土拌制、浇筑时环境温度,每一工作班至少检测4次。 ②、混凝土养护温度的检测次数,应符合下列规定: a.当采用蓄热法养护时,在养护期间至少每6h一次。 b.掺用防冻剂的混凝土,在强度未达到3.5Mpa以前,每当检测一次,达到以后每6h检测一次。 c.当采用蒸汽或电热法时,在升、降温期间每1h检测一次,在恒温期间每2h检测一次。 d.室外气温及工地环境温度应每昼夜定时、定点检测4次。 C、砌体冬期施工 1、砂浆强度未达到设计强度的70%前,不得使其受冻。 2、砌体冬期施工常用的施工方法,可按养护期间是否加热分为以下两类: ①、在养护期间不加热的蓄热法、掺盐砂浆法、冻结法和负温早强砂浆法。 ②、在养护期间需要利用外部热源加热的暖棚法 3、砂浆冬期施工的配制及砌筑,应符合下列规定: ①、砂浆宜在暖棚内机械拌制,搅拌时间不宜少于2min,当砂浆用量较少时,可在暖棚内人工拌制,但应较常温增加翻拌次数。 ②、根据施工方法、环境气温,应通过热工计算确定砂浆砌筑温度,并不得低于表: 砂浆砌筑温度(℃) 气温 施工方法 —10℃以上 —10℃~—20℃ —20℃以下 冻结法 +10 +15 +20 掺盐砂浆法 +5 +10 +15 其它 +15~+20 +20~+30 +30~+40 ③ ③、根据热工计算需将砂和水加热时,加热温度应符合规范规定。 ④、砌体所用石料、砼预制块和砂应清除冰雪冻块,并应根据工程进展,将其提前运入棚内。石料和砼预制块表面与砂浆的温差不宜超过20℃。 ⑤、冬期砌筑用砂浆标号应予提高,且由于冬期砌筑材料不宜浇水,砂浆稠度也应予提高。 ⑥、砂浆应采用保温容器运送,中途不宜倒运。砂浆应随拌随用,每次拌量应在0.5h内用完。已冻结的砂浆不得使用。 ⑦、砌筑工程要边砌边覆盖,防止砌筑表面冻结。 ⑧、了解砌筑工程冻结法的适用范围,遵守冻结法砌筑技术要求。 ⑨、为降低冬期施工造价,冬期砌筑工程优先采用掺外加剂(如氯盐)法,它适用于高于-20℃的砌筑工程。初冬或末冬时,可采用蓄热法。当工期要求紧张时,可考虑采用暖棚法。 D、冬期砼圬工和砂浆砌筑工程施工注意事项 1、各项材料温度应保持在0℃以上,不得有冻块。拌合用水温度不低于5℃,水加热不得超过80℃,水泥不得加热。在向拌合机加料时,应避免热水与水泥直接接触。应尽量优先选用硅酸盐水泥、普通硅酸盐水泥,标号不低于425号,水灰比不应大于0.65。 2、砼圬工时间尽量安排在白天进行,夜间应停止施工。 3、冬期施工应适当延长拌合时间,确保拌合物温度均匀。 4、注意入冬和开春期间的反复冻融现象,当浇筑砼温度大于+10℃时,地基上可先铺5cm厚干砂,防止地基土壤融化。同时,认真做好此期间的结构物养护工作。 5、试验人员应进行配合比的调整、试配工作。砼检查试件要比常温时增加一组,以掌握砼强度增长情况。 6、要求各单位派专业人员负责测温工作,认真做好记录,为施工提供可靠依据。各单位、部门领导应当高度重视支持试验人员工作。要备好冬期施工的测温用具,覆盖材料和外加剂等。 7、加强与当地气象部门联系,密切注意天气变化,加强测温工作,以利于有足够时间采取冬期施工措施。 (三)钢筋工程冬期施工 A、钢筋工程冬期施工的一般要求 1、冬期施工,应选用正规生产厂家钢筋,不得选用某些小钢筋厂家生产的表面粗糙、公差尺寸较大,质地不均匀的钢筋。 2、未经切头处理的钢筋,应将扎头切去20d长度后使用。 3、钢筋材料和半成品在运输过程中,扭弯部位、碰伤和残缺部位应切除。 4、现场绑扎中,穿筋碰伤母材时,其碰伤深度或面积超过5%者,应补加钢筋。 5、禁止在非焊接部位进行钢筋焊接打火,禁止焊接时在母材上咬边。 6、接头焊接尽可能采用闪光焊。 7、尽可能减少钢筋受力不匀。 B、冬期钢筋焊接施工 1、冬期施工的焊接场所温度,一般控制在—20℃范围内。当焊接场所的风力4级以上时,应设置挡风措施。 2、结构表面的冰雪,必须先行融化之后才能焊接。 3、不允许在负温条件下进行Ⅱ级及Ⅱ级以上的钢材的电弧点焊。 4、当焊接场所温度超过规范要求时,焊接母材应进行预热,预热温度为150--200℃。 5、冬期钢筋的闪光焊要求: ①、根据钢筋级别、直径等选择负温条件下闪光焊的工艺步骤。如表: 钢筋级别 直径(MM) 焊 接 工 艺 Ⅰ、Ⅱ、Ⅲ 12—14 连续闪光焊 Ⅰ、Ⅱ、Ⅲ 16 连续闪光焊或闪光-预热-闪光焊 Ⅰ、Ⅱ、Ⅲ >16 闪光-预热-闪光焊 Ⅳ 12 连续闪光焊或连续闪光焊加通电热处理 Ⅳ >14 闪光-预热-闪光焊加通电热处理 ②、当负温连续闪光焊时,一般先行预热钢筋1—2次,并增加调伸长度,再减缓闪光速度,从而加长接头见红区,减小冷却速度。 ③、当采用负温下闪光—预热闪光焊时,一般先行闪光烧化,使钢筋接头截面平整,然后预热,再经闪光烧化和加力顶段,为此应增加调伸长度,采用较低级数的变压器,并放慢焊接速度。 ④、当采用闪光—预热—闪光的焊接工艺时,要保证焊接留量,宜采用较低级数的变压器,预热接触时间为0.2—2s/次,预热间隔时间和接触时间基本相同。 ⑤、焊接前应清理工作现场,检查仪表设备状况。每班工作前和更换钢筋品种、规格前,做好试焊。 ⑥、抽样进行钢筋的伸长率和韧性试验。负温条件下应采用负温试验。 6、冬期钢筋的电弧焊 ①、妥善选用焊机、焊条。Ⅱ级以上钢筋最好选用之流机,焊条强度一般等于或大于母材强度。焊条应存放在80--100℃的干燥箱中,要求边焊边取用。 ②、焊接场所温度应控制在规范要求内,一般--20℃。 ③、钢筋的搭接焊和帮条焊应控制钢筋的焊接速度,防止局部过热和快速冷却,引弧一般由帮端15—20mm始,收弧在另一端,焊接弧坑应填满。控制温度要采取循环分层办法,Ⅱ、Ⅲ级钢筋应多层施焊,可采用“回火焊道施焊法”施工。同时根据钢筋级别和直径选择适当施焊参数,严格帮条焊技术要求。 ④、如需钢筋的坡口焊,要做好培训,按照焊接工艺要求,严格施工质量。 C、冬期钢筋的冷加工 1、冬气冷拉钢筋时,气温一般不宜低于—15℃,当采取可靠安全措施时,可不低于—20℃。当采用控制应力和冷拉率双控方法冷拉时,控制应力较常温时酌予提高,提高值应经试验确定,但不可超过30Mpa。当采用单控方法时,冷拉率可与常温相同。 2、负温下冷加工钢筋,其钢筋应力和冷拉率按规范要求严格控制。 3、负温下冷拉钢筋前,全部设备应校正一次后施工。 4、负温下冷加工钢筋的参数,应在常温实验室中试验,其参数应符合有关规范的要求。 (四)灌注桩基础冬期施工 A、一般要求 1、冬期施工砼原材料及其加热和冬期施工钢筋要求按钢筋砼圬工冬期施工要求办理。 2、应根据工程地质的不同条件及土壤冻结深度情况、地下水的情况判断各类桩基础的适用范围。 3、一般不宜采用护壁成孔灌注桩。 4、钻机应支垫牢固,防止变形卡钻。 5、钻孔达到深度后,应就地多钻1—2分钟,清除余土,并将钻孔靠近地面处的四周予以清净和填实,其回填高度应比地面高200MM,同时在孔上加盖,注明标记,土孔四周严禁破坏。 6、冻土钻孔机进尺时钻出的土方应及时清除干净,钻孔机具上的余土也应及时清除干净,以防止冻在钻具上影响钻孔效率。 7、灌注桩基础冬期施工,必须进行严格的热工检算。根据室外温度、土体含水量、标准冻深等确定地表温度,计算冻土深度、最大冻深处温度等施工参数,以此确定施工方法和成孔养护。 B、钻孔成型桩的冬期施工要求 1、钢筋笼应垂直放入,以防止破坏土孔壁。钢筋笼应有足够的刚度,宜在室内局部予以点焊。 2、在下钢筋前应使用绳具测量孔道。若局部塌落,则应使用钻具进行扩孔。 3、砼灌注应使用溜筒。溜筒处于冻土段应及时清理,防止局部砼冻块掺入基础桩体内。 4、为了防止在浇筑过程中冻土段局部冻结,应采取下列措施予以解决: ①、当气温高于-15℃,砼卸料斗应予保温,当气温低于-15℃时,应搭设简单暖棚,并使棚内温度在+5℃以上。 ②、砼卸入卸料斗的温度应在10℃以上。 ③、每一根桩应在2h内灌完。 ④、当夜间不施工时,应将料斗和溜筒全部保温,以防止过分降温第二天溜筒冻结。 5、当气温在-15℃以下,长期处于露天存放的料斗和溜筒第一次使用时,应进行预热。预热的方法:一种是放在取暖室内存放5h,另一种是在现场使用蒸气喷射加热,然后放入灌注孔中。 6、已灌完的桩应进行保温,保温材料热工参数由热工计算决定。 7、应严防处于冻土段桩新浇注砼的冻结。其施工注意事项如下: ①、应严格进行热工计算,未进行热工计算者,不得施工。 ②、当采用负温养护砼时,应严格按热工计算温度选用。 ③、当采用加热砼时,应补充热量(按热工计算参数确定),并有足够备用的加热手段。 8、浇灌桩混凝土强度评定依据:下段桩按埋入热电偶温度记录,上段桩按温度记录和同条件养护试块双控。 C、护壁泥浆成型桩冬期施工主要要求 1、泥浆池和桩头一般应搭暖棚进行施工。如在室外采用泥浆池,则应通蒸气进行泥浆加温。由于增加蒸气,应及时调整泥浆稠度。 2、已钻完的孔应马上进行桩体混凝土灌注。当现场施工条件不允许时,应进行桩头部位的保温。 3、灌注桩上段保温应符合热工要求。 4、灌孔工作中途不得中断,并应严防泥浆钻杆和孔壁之间冻结。若中途因故停息,则应抽出钻杆并清理完淤泥后再行检查有关部位。 (五)、严寒地区隧道施工措施 1、在一般情况下,当隧道掘进长度在100—120米时,洞内可在-30℃的气温下保持温度在5℃以上,从而保证隧道的正常施工。因此在施工安排上要尽量利用冬季来临之前的时间,加快隧道掘进作业,使外界冷空气进入洞内后,能够充分预温,保证洞内气温在5℃以上。 2、若在冬季来临之前,隧道工程的掘进长度太短,洞内与洞外气体交流过快,利用地热无法保证洞内温度,则需对洞内采取保温措施。洞内保温可采取设防寒门形式。防寒门可采用编织袋装锯末或泥土堆码而成,也可采用木板内填塞稻草形成,其尺寸由出碴用的机械车辆尺寸决定。平时将门关闭,出碴时将门打开。防寒门上部设排烟通道。若加设防寒门后,洞内温度仍达不到要求,则需在洞内生火炉升温。 3、风、水管路的保温 水管的保温方法一般先裹一层珍珠棉,后用塑料布将珍珠棉缠紧包裹,然后再裹一层珍珠棉和一层塑料布。包裹质量必须要保证。 高压风管的保温相对简单一些,保温一般采用一层珍珠棉,外裹一层塑料布即可。 同时,无论是风管还是水管,切记在弯管接头处设泄水阀门,并在低洼易存水处设一蓄水包,一旦停止使用,立即打开阀门,放掉存于管内和蓄水包内的水,以防结冰。 4、排烟通风 由于所通风的是洞外的冷空气,通风后洞内温度必然降低,因此洞内应尽量避免通风。一般200米以内采用自然通风,掘进进尺在200米以上,确需通风排烟时,可控制风的风速和流量,使冷空气在洞内做到充分预温,防止由于通风过快造成洞内温度降至冰点以下。 5、砼施工 ①喷射砼施工 喷射用材料宜提前放至洞内预温,使之充分化解后方可使用,确保砼温度在5℃以上。若喷射区的气温低于5℃,则需根据试验掺加防冻剂,并在喷射区内生火炉升温,使之尽快获得早期抗冻能力。 ②锚杆施工 洞内虽然采取了一系列的保温措施,但其温度仍很低,普通砂浆锚杆的强度上升较慢,起不到及时支护的作用,因此应尽量采用早强药包锚杆。根据施工区段的气温,必要时根据试验在药包内添加防冻剂。 ③模注砼施工 冬季砼灌注成本相对较高,一般要求在自浇注起6日内平均气温不低于--15℃的条件下可以进行,但需采取如下措施: a材料加热 优先采用水加热法,根据砂石料的温度,计算出所需的水温,使砼的入模温度在10℃以上,以达到好的养护效果。 b掺加防冻剂 防冻剂的掺量根据气温和养护条件通过试验确定。 c养护及拆模 砼的养护一般采用综合养护工艺,先在拌和物中掺加少量的防冻剂(根据试验结果确定用量),通过对原材料加热及拌合运输过程中的保温,使砼浇注后有一个短暂的约1—1.5天正温养护阶段,直至终凝后温度才降至0℃以下,此时水化已达到一定程度,砼中的游离水明显减少,砼已具备较高的抵抗冻害的能力,然后逐渐与环境温度平衡。此时砼的强度虽然很低,但依靠防冻剂的作用,砼在负温下可继续硬化。 隧道内砼的养护也可采用保温车的加温方式:即将衬砌台车封密后在台车内加热。这种加温方式效率高,效果也非常好,在冬季可保证砼的养护温度在10℃以上,加快了砼的凝结时间,从而加快了衬砌速度。 七、冬期施工管理 (一)、技术管理 1、冬期施工各个阶段,反复熟悉图纸和方案,加强施工质量管理。根据现场施工条件变化,及时调整施工方案,或履行申请变更手续。 2、加强施工技术交底,严格复核制,严格签收手续。做好分部、分项开工前交底的同时,还应根据冬期施工的特点着重交代保证冬期施工质量和冬期施工措施等或作冬期施工专业技术交底。 3、认真做好技术检测,按有关规范冬期施工要求进行,为冬期施工提供准确、及时的参考数据。 4、加大施工过程控制力度,采取合理措施确保工序质量,加强检查,严格奖罚制度。 5、强化质量管理机构,配置专职质检人员,定期进行质检活动,做到质检活动经常化、制度化。 6、进行冬期施工教育培训,提高冬期施工质量意识和技术水平,加强低温过程控制,客观工程质量评价。 7、及时总结、分析冬期施工中好、坏典型,不断改进和优化施工方案。 8、充分利用先进施工技术,选择合理施工方法,保证工程质量,提高劳动生产率。 9、重点做好结构物的低温施工处理和养护工作,加强保温控制,严格搅拌、灌注、养生等每一工序、每一环节的冬期施工控制。 10、领导和技术人员跟班作业,加强质量监督,严格作业标准。及时解决现场出现的问题。 (二)、生产管理 A、测温管理 1、成立测温管理小组,选认真负责、业务能力强的人员为成员。 2、做好各种测温仪器和仪表的检修、校定。 3、测温点的设置根据热源设备、气候和保温差异等确定,以确保其具有充分的代表性。 4、测温管理小组要按照技术要求做好测温点布置,确定测温起止时间、最高允许温度、最低允许温度、应急情况处理等。 5、测温管理小组及时向有关部门提交测温报告,以便及时采取有效措施,达到养护要求的标准。 6、单项工程测温完毕后,在4h内测温小组根据结构情况,加权统计温度记录,并注明结构各个关键部位的最高温度、最低温度、平均温度,交技术部门作评定结构质量和强度的依据。 7、做好测温记录归档,以作为工程竣工时的移交资料。 B、保温管理 1、冬期施工保温管理工作,必须确保按施工方案要求进行保温,并要做好保温后的维护,使保温区的温度参数达到预定指标。 2、保温工作应设专人负责,并根据测温成果及时对保温措施进行完善和修正,以确保保温效果符合设计要求。 3、确定保温工作重点,做好检测、检查,对保温工作作出评价,决定奖惩措施。 C、任务管理 1、按冬期施工的网络控制进度和计划组织施工。 2、定期召开冬期施工生产调度会,协调施工配合,布置任务,检查执行情况,并解决存在问题。 3、检查评比承包任务落实情况,做到冬期施工任务优质、高效、安全、文明。 D、能源管理 1、冬期施工能源系统运行要正常,参数记录完整,交接班制度完善。 2、各能源系统运行中的缺陷、存在问题应及时发现,及时解决,以确保能源供应准时、连续和到位。 3、制定科学的节能规划,从技术上、管理上落实节能措施,减少能源损耗。 4、能源装置的系统和设备应按生产工艺要求予以完善,不得缺系统运行。以确保安全、保护环境、供应及时。 5、能源系统的排放应符合国家有关环保规程的要求。 (三)、安全防火管理 1、根据冬期施工特点,做好安全防火工作,要有重点、有内容,确保冬期施工安全、高效。 2、安全防火工作,应贯彻冬期施工的全过程,做到施工前有方案、有交底,施工中有监督,有检查,施工完有总结评比。工程每一个阶段做到措施落实、组织落实、设施落实、任务目标落实。 3、冬期施工中的重点安全防火部位,应设专业机构,健全管理制度,并定期检查缺陷,制定相应措施来消除缺点,以保证事故消灭在萌芽中。 (四)、其 它 1、安全、质量、工期、成本控制、环境保护和文明施工等其它相关冬期施工管理措施参照《施工组织设计》。 2、冬期施工要注意做好机械设备的保养,施工道路的维护等,采取防雪、防冰、防滑措施,同时要做好施工人员的保暖。 3、根据工程项目特点和气候天气情况,慎重选用施工方法,严格冬期施工工艺,确保冬期施工工程质量。同时,要不断优化冬期施工方案,采用先进技术措施,综合考虑,努力降低冬期施工工程造价。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
