山东中海华创奥体东侧3-3地块
一期工程
屋面砼渗漏专题处理方案
编制单位: 中国航空港
济南中海华创项目部
编制时间: 9月23日
编 制 人:
审 批 人:

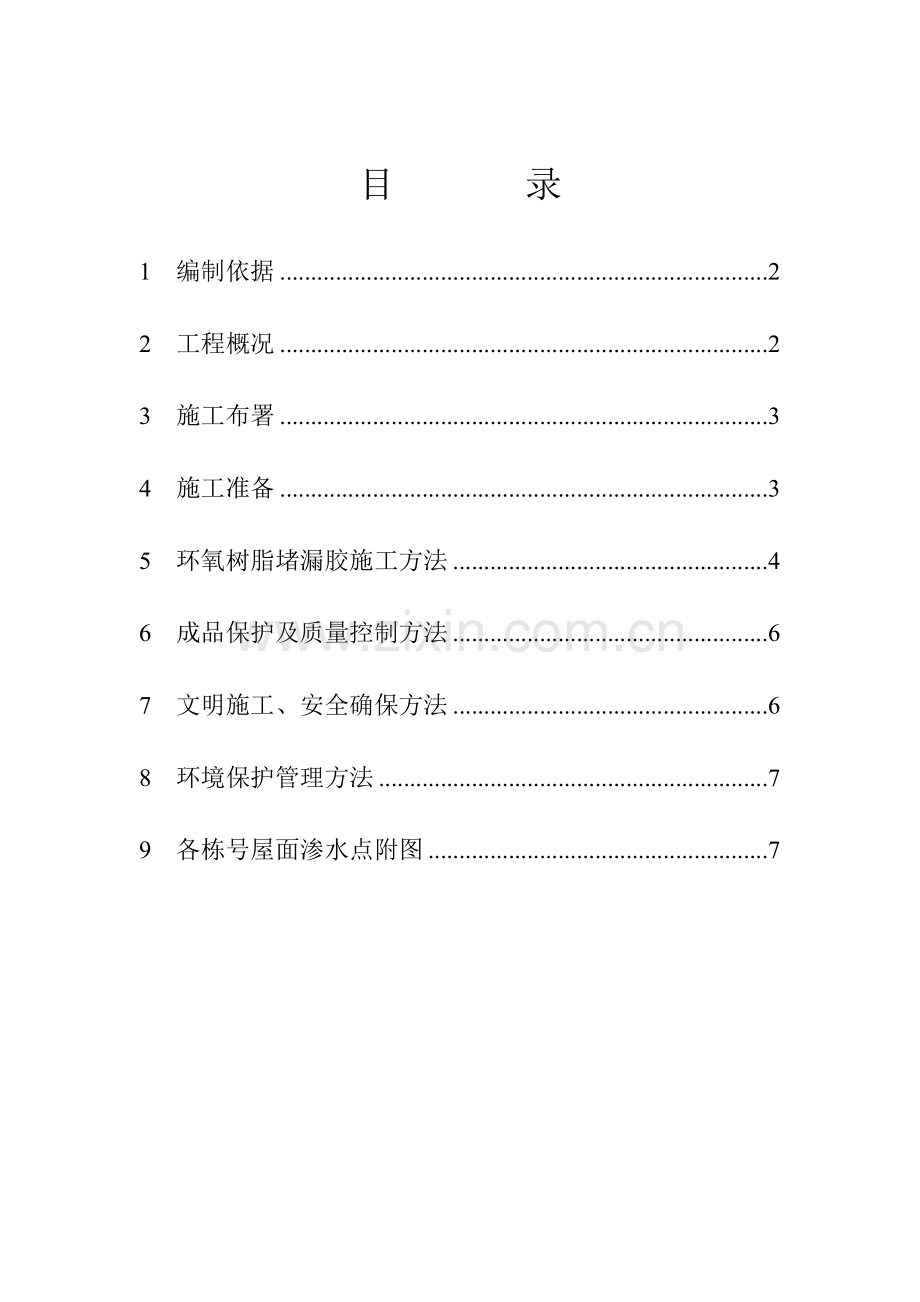

目 录
1 编制依据 2
2 工程概况 2
3 施工布署 3
4 施工准备 3
5 环氧树脂堵漏胶施工方法 4
6 成品保护及质量控制方法 6
7 文明施工、安全确保方法 6
8 环境保护管理方法 7
9 各栋号屋面渗水点附图 7
山东中海华创奥体东侧3-3地块一期工程
屋面砼渗漏专题处理方案
1 编制依据
1.1 山东中海华创奥体东侧3-3地块 一期工程建筑图、结构图。
1.2 国家规范:《屋面工程技术规范》 GB50207-94
《混凝土结构工程施工及验收规范》GB50204-92
《建筑工程质量检验评定标准》 GBJ301-88
《建筑工程质量验收统一标准》 GB50300-
2 工程概况
我企业承建山东中海华创奥体东侧3-3地块 一期工程“18#、25#、26#、27#、28#、29#、30#、36#、37#、38#、39#、40#”楼在济南市奥体中心东侧。其建筑面积分别为:(18#)1784.2m2、(25#)1865.39m2、(26#)637.68m2、(27#)828.33m2、(28#)828.33m2、(29#)828.33m2、(30#)859.84m2、(36#)1865.39m2、(37#)1865.39m2、(38#)828.33m2、(39#)828.33m2、(40#)828.33m2,总面积:13847.87 m2,半地下室,地上三层。结构形式为:异性柱加剪力墙,结构抗震设防烈度为六度,使用年限为50年。防火设计建筑耐火等级:半地下室为一级,地上为二级。
屋面防水等级为二级,防水材料为:JS防水涂料(水泥瓦坡屋面)、SBS防水卷材(油毡瓦屋面、水泥砂浆平屋面),防水层耐用年限;屋面排水为有组织排水。
3 施工布署
现在屋面渗漏点已经全部找到,并在每个楼屋面施工图中标明了具体位置,安排专业施工人员进行修补,并安排专职质量监督员进行现场监督,确保修复施工质量,杜绝二次返修现象。对修复完部分立即分批分段进行验收,并进行防水修复点专题保护。施工期约为20天,
屋面渗漏点全部修复后,待下一次降雨过程中检验修复情况确定合格后,再进行屋面施工下道工序。
4 施工准备
4.1 技术准备:依据设计及施工规范要求,屋面防水技术要求,结合工程实际情况编制施工方案,报相关部门同意后方可施工。
4.2 材料准备:将环氧树脂胶A、B组分提前进场。提供材料相关资料,确定合格,并进行相关试验,现场样板施工确定后,方准大面积使用。
4.3 施工机具准备:
(1) 清理工具:扫帚、钢丝刷、手锤、钢钎、老虎钳、云石机等;
(2) 防水材料施工工具:卷尺、平板砂光机、角向磨光机、带搅拌叶慢速电动钻、、钢抹子、油漆刷、刮刀、平铲、砂纸、护目镜、防尘口罩等。
4.4 防水施工人员准备:防水施工操作工人含有一定施工经验,经培训并取得上岗证人员,到施工现场上岗。
4.5 作业条件:屋面砼施工完成,基层平整、洁净、施工脚手架按摄影关要求搭设到位。
4.6 防水层施工天气条件:
涂 料 被涂表面 大气温度 湿 度
正常条件 正常条件 16-24℃ 16-24℃ 16-24℃ 30%-70%
最 小 13℃ 10℃ 7℃ 0%
最 大 32℃ 32℃ 35℃ 95%
露 点 被涂表面温度应高于露点3℃以上。
5 环氧树脂堵漏胶施工方法
5.1 基层处理:
(1)用机械打磨或喷砂方法除去混凝土表面浮浆。漏水点混凝土表面裂缝或蜂窝、麻面和孔洞等缺点需修复完成。对于漏水点混凝土裂缝,要沿裂缝方向将其切成V型开口,将松动石子、骨料等清除等候修补;对于混凝土表面气囊、针孔等缺点用小锤扩成V型开口等修补;对于穿屋面顶板铁丝要将铁丝周围砼用云石机切开V型开口(深度在50mm即可)将铁丝用老虎钳断除。
(2)用高标号砂浆或C35混凝土修补,并进行必需养护,至干透为止。修补后混凝土表面要用强力打磨法将混凝土表面打磨平整,用高压空气将表面清理洁净最终使混凝土表面粗糙、均匀、洁净,用手触摸时无灰尘和其它杂质,以利于防水层施工。基层表面应基础干燥,基层含水率应小于15%。
5.2 细部处理:
(1)铁丝外露砼漏水点处理方法:
(2)砼裂缝处漏水点处理方法:
5.3 环氧树脂防水胶拌和及涂刷:
(1)确保环氧树脂主剂和硬化剂按体积比1:1拌和均匀,要求用机械搅拌(少许时可采取手工工具拌各),搅拌时间1~2分钟。且拌和好环氧树脂要在2小时内用完。
(2)涂刷处理剂:按体积比1:1将环氧树脂防水胶主剂和硬化剂混合并搅拌均匀后,掺入体积配合比为15%2#或33#稀释剂(通常夏季常见2#,其它季节用33#),充足混合搅拌均匀后即可使用。每层环氧树脂全部采取纵向一遍,横向一遍涂刷方法,每层湿膜厚度约为0.225mm。对于小面积涂层,采取软毛刷,刷涂厚度达成涂层要求0.5mm~0.6mm厚度。
(3)每层涂层在21℃时应最少间隔二十四小时后再做下道工序施工,每降低6℃,最小间隔时间要提升50%。
(4)每一层全部要进行目视检验以确定环氧树脂粘结是牢靠,并消除针孔、漆膜起泡、漏涂、隆起、过喷等质量通病。确保下层环氧树脂施工前,本层被损坏部位得到有效修补。
(5)在冬季环境条件超出上述要求时,不能进行施工。除非将施工区域封闭,加热后达成施工要求方能施工。
5.4 质量标准:
(1) 防水材料必需符合规范要求,有出厂合格证,及相关汇报。
(2) 防水层及其转角处细部做法均必需符合规范及本方案要求。
(3)防水层应粘结牢靠,密封严密,不得有皱褶、鼓泡和翘边等缺点。
(4) 防水层应粘接牢靠、结合紧密,厚度均匀一致。
(5) 防水层涂刷厚度许可偏差为+0.1mm。
6 成品保护及质量控制方法
6.1防水层施工期间严禁向屋面渗漏范围内抛运材料和工具;全部进入作业面施工人员及各级检验验收人员不得穿钉鞋,和施工无关人员不得进入施工作业面。
6.2 已做好防水层面严禁剔孔、凿洞。
6.3 防水层紧后工序作业过程中,必需设专员监护防水层。
6.4 防水剂及配套材料入场施工后,掺入体积配合比为15%2#或33#稀释剂(通常夏季常见2#,其它季节用33#)除另外,不得再添加任何稀释剂和溶剂,现场施工时应既开包装即使用,不得污染非防水层作业面。
7 文明施工、安全确保方法
7.1 操作人员必需遵守现场相关文明施工各项管理要求。
7.2 进入现场必需戴好安全帽、系好安全绳。屋面作业时,要注意塔吊交叉施工坠物伤人,每一作业面要设一名安全员照看。
7.3 操作人员必需佩戴防护用具,尤其在施工时避免手部接触胶粘剂。
7.4 施工现场及材料存放地严禁烟火。
7.5 施工现场应配置适量泡沫灭火器材,以防火灾。
7.6 施工所用材料多为易燃材料,所以库房要有良好消防方法,而且存料、配料和施工现场严禁抽烟。
7.7 环氧树脂及其稀释剂含有一定毒性及腐蚀性,施工时要做好下述防护工作,除通常安全备品外,还要戴好防毒口罩、胶手套、封闭式防护眼镜。并要求操作人员在施工时感觉头痛、心悸或恶心时,要立即离开工作地点,如仍不舒适应到保健站诊疗。
7.8 施工作业过程中,必需远离火源、电源,加强工人防火意识,严格实施用火审批制度,避免火灾发生。
7.9 施工机具用完后要立即用有机溶剂清洗洁净。
7.10 施工现场电源,用电设备应由持证上岗电工或专员操作,其它人严禁操作。
8 环境保护管理方法
8.1 严格遵守市政府和上级主管部门相关环境保护条例及要求。
8.2 要有环境保护意识,稀释瓶、胶粘剂桶等应摆放平稳,预防倾倒,其下应铺垫油布或沙子,预防污染基层或土壤。
8.3 严禁凌空抛洒,施工垃圾立即清运,并洒水降尘。
8.4 水泥和其它易飞扬细颗粒散体材料,应安排在库内存放或严密遮盖。
8.5 施工现场制订洒水降尘制度,配置洒水设备。
8.6 施工现场油料必需存放于库内。库房地面必需进行防渗处理。油料储存和使用时,必需预防出现跑、漏、冒、滴现象,避免污染地下水体。施工现场油性物资露天存放时,地面应采取有效防渗方法。
