110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式
1
5#
1H-SZ2
需要护坡
2
9#
1B-ZM2
旁边有高坡也许会将引起塌方
3
10#
1B-J2
中相引流对塔身距离不够
4
11#
1B-ZM2
塔上有1只鸟窝需要清理
5
13#
Z36
有树需要砍伐,电阻为12Ω
6
14#
1B-ZM2
电阻为13Ω
7
15#
1B-ZM2
有树需要砍伐,电阻为11Ω
8
16#
J36
地拉偏松,需要调节
9
18#
Z36
有树需要砍伐
10
21#
Z36
接地鼻子未安装,电阻为15Ω
11
22#
J36
无防鸟盒,接地鼻子无法拆卸
12
23#
Z36
电阻为17Ω
13
24#
Z36
地拉偏松,需要调节
14
25#
Z36
杆号牌少螺杆
15
26#
1B-ZM2
电阻为12Ω
16
27#
Z36
电阻为11Ω
17
29#
Z36
线路通道需要砍伐
110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式

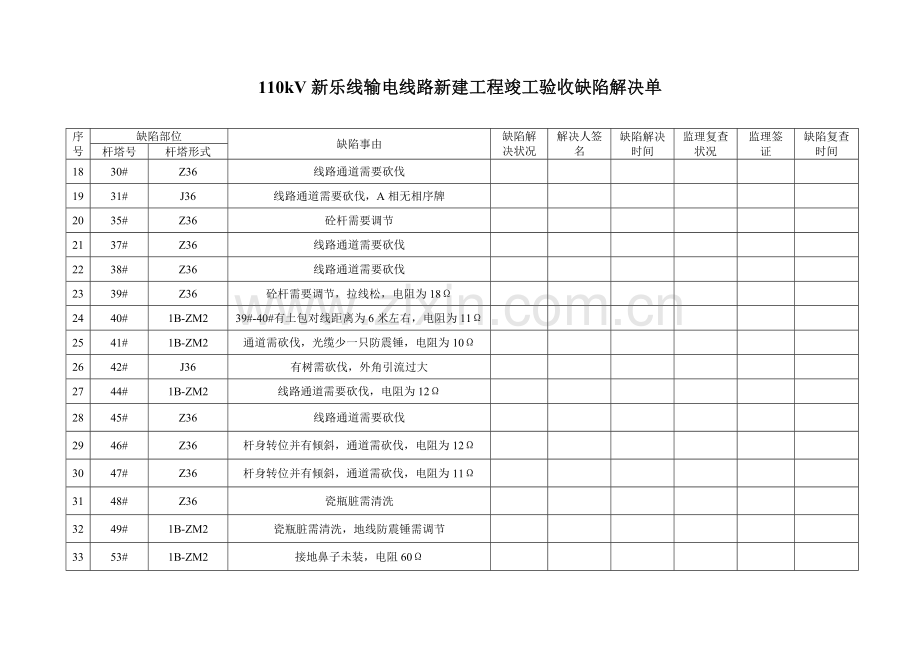

18
30#
Z36
线路通道需要砍伐
19
31#
J36
线路通道需要砍伐,A相无相序牌
20
35#
Z36
砼杆需要调节
21
37#
Z36
线路通道需要砍伐
22
38#
Z36
线路通道需要砍伐
23
39#
Z36
砼杆需要调节,拉线松,电阻为18Ω
24
40#
1B-ZM2
39#-40#有土包对线距离为6米左右,电阻为11Ω
25
41#
1B-ZM2
通道需砍伐,光缆少一只防震锤,电阻为10Ω
26
42#
J36
有树需砍伐,外角引流过大
27
44#
1B-ZM2
线路通道需要砍伐,电阻为12Ω
28
45#
Z36
线路通道需要砍伐
29
46#
Z36
杆身转位并有倾斜,通道需砍伐,电阻为12Ω
30
47#
Z36
杆身转位并有倾斜,通道需砍伐,电阻为11Ω
31
48#
Z36
瓷瓶脏需清洗
32
49#
1B-ZM2
瓷瓶脏需清洗,地线防震锤需调节
33
53#
1B-ZM2
接地鼻子未装,电阻60Ω
34
54#
Z36
电阻33Ω
110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式
35
55#
Z36
17Ω
36
56#
Z36
16Ω
37
57#
J45
12Ω
38
58#
Z36
线路通道需要砍伐
39
65#
Z36
横担需调节,接地鼻子未连接
40
66#
Z36
横担需调节,接地鼻子未连接
41
67#
Z36
砼杆需调节,接地未连接
42
69#
Z36
电阻为12Ω
43
71#
Z36
接地鼻子未安装
44
73#
Z36
接地鼻子未安装
45
74#
Z36
线路通道需要砍伐
46
75#
J36
线路通道需要砍伐,无防鸟盒,电阻18Ω
47
78#
Z36
线路通道需要砍伐
48
79#
Z36
拉线需填土
49
80#
Z36
拉线需填土
50
82#
J36
接地鼻子未安装
51
84#
Z36
有树竹需砍伐,电阻为15Ω
110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式
52
85#
Z75
接地鼻子未装,电阻为17Ω
53
86#
1B-ZM2
B、C、D腿电阻为21Ω,A腿为70Ω
54
87#
Z36
接地电阻为+∞,接地螺丝拧不上
55
88#
1B-ZM2
电阻为24Ω
56
89#
Z36
电阻为12Ω
57
90#
J36
接地鼻子未装,电阻为33Ω
58
91#
Z36
电阻为43Ω
59
92#
Z36
接地鼻子未装,电阻为9.9Ω
60
93#
1B-ZM2
电阻为9Ω
61
94#
J36
电阻为18Ω
62
95#
Z36
接地螺丝未紧,电阻为19Ω
63
96#
Z36
接地螺丝未紧,电阻为24Ω
64
97#
Z36
电阻为12Ω
65
99#
1B-J3
无防鸟盒
66
100#
Z36
有树需砍伐
67
101#
Z36
杆子未转到位
68
102#
1B-ZM2
有树需砍伐
110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式
69
104#
Z36
线路通道需要砍伐
70
106#
1B-ZM2
电阻为17Ω
71
107#
Z75
电阻为19Ω
72
108#
1B-ZM2
需护坡
73
109#
1B-ZM2
电阻为18Ω
74
110#
1B-J2
无防鸟盒
75
111#
1B-ZM2
电阻为20Ω
76
112#
Z36
焊缝需防腐,砼杆需调节,电阻为40Ω
77
113#
1B-ZM2
有树需砍伐
78
114#
Z87
防鸟盒未扎牢固
79
115#
1B-J2
无防鸟盒,接地鼻子断,中相引流对塔身距离不够
80
116#
Z75
焊缝需防腐,防鸟盒未扎牢,需砍树,电阻14Ω
81
117#
1B-ZM2
电阻为10Ω
82
118#
Z87
防鸟盒未扎牢,电阻为12Ω
83
120#
1B-J2
防鸟盒少2只,电阻为11Ω
84
121#
Z87
电阻为11Ω
85
122#
Z87
电阻为40Ω
110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式
86
123#
1B-ZM2
电阻为10Ω
87
124#
1B-ZM2
电阻为18Ω
88
125#
1B-J2
少2只防鸟盒,光缆未连接,电阻6Ω
89
126#
1B-ZM2
需护坡,电阻为18Ω
90
127#
Z75
电阻为+∞
91
128#
1B-ZM2
需护坡,电阻为40Ω
92
129#
1B-J1
少2只防鸟盒,电阻22Ω
93
130#
1B-ZM2
电阻为24Ω
94
131#
1B-ZM2
需护坡,电阻为15Ω
95
132#
1B-J2
无防鸟盒,中相引流对塔身距离不够,电阻18Ω
96
133#
Z75
线路通道需要砍伐
97
134#
1B-ZM2
线路通道需要砍伐
98
135#
1B-ZM2
需护坡
99
136#
Z87
线路通道需要砍伐
100
137#
J45
通道需砍伐,引流、地拉、相序牌安装不合格,电阻46Ω
101
138#
Z75
防腐不合格,中相横担下沉,电阻36Ω
102
139#
Z75
通道需砍伐,接地螺丝未紧,电阻42Ω
110kV新乐线输电线路新建工程竣工验收缺陷解决单
序号
缺陷部位
缺陷事由
缺陷解决状况
解决人签名
缺陷解决时间
监理复查状况
监理签证
缺陷复查时间
杆塔号
杆塔形式
103
140#
Z75
有树需砍,电阻为45Ω
104
141#
Z75
电阻为39Ω,需整治
105
142#
1B-ZM2
电阻为32Ω,需整治
106
143#
1B-ZM2
有树需砍,铝包带未出头,铁塔螺丝未紧固,电阻为28Ω
107
144#
Z75
有树需砍,铝包带未出头,拉线偏松,电阻为21Ω
108
145#
Z75
有树需砍,拉线偏松,电阻为19Ω
109
146#
1B-J1
中相引流对塔身距离不够,电阻12Ω
110
147#
Z36
电阻为22Ω
111
148#
Z75
电阻为15Ω
112
150#
Z36
电阻为15Ω
113
151#
N13
接地鼻子未紧,电阻为20Ω
114
152#
Z36
线路通道需砍伐
115
153#
1B-J1
中相引流对塔身距离不够,需整治
116
154#
1B-J4
中相引流对塔身距离不够,需整治
注:1、全线相序牌应用架子安装牢固,不得用铁丝绑扎,ZⅡ杆中防鸟盒缝隙过大需整治。
2、跨越35KV线路及公路某些应双串双挂,现是双串单挂,需整治。
