资源描述
目 录
1工程概况 2
1.1建设地点、环境特性及工程特点 2
1.2施工平面布置 3
2应急预案任务和目的 3
3防台风防汛办法 4
4防台防汛应急预案 7
5应急训练和演习 10
6附件 12

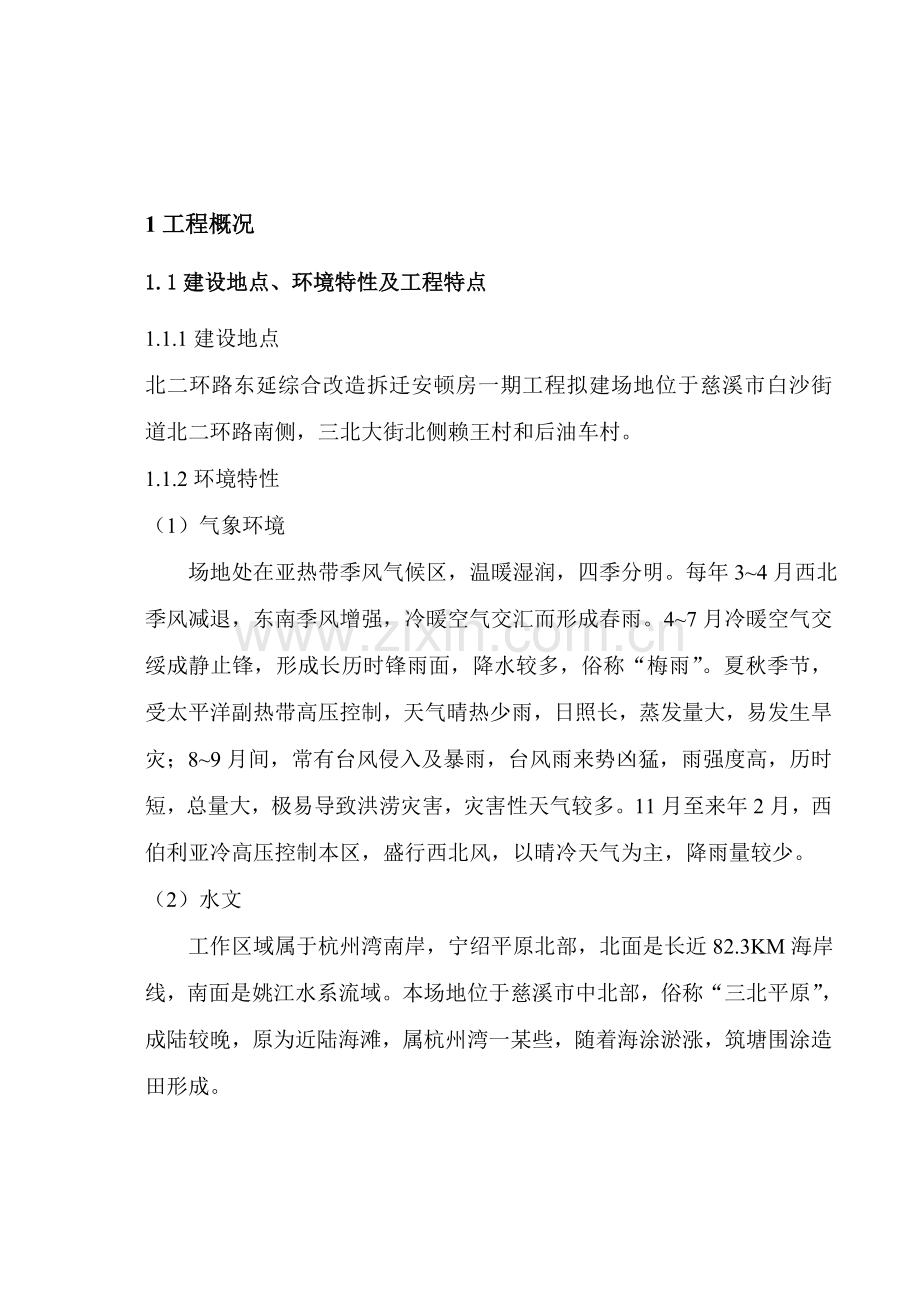

1工程概况
1.1建设地点、环境特性及工程特点
1.1.1建设地点
北二环路东延综合改造拆迁安顿房一期工程拟建场地位于慈溪市白沙街道北二环路南侧,三北大街北侧赖王村和后油车村。
1.1.2环境特性
(1)气象环境
场地处在亚热带季风气候区,温暖湿润,四季分明。每年3~4月西北季风减退,东南季风增强,冷暖空气交汇而形成春雨。4~7月冷暖空气交绥成静止锋,形成长历时锋雨面,降水较多,俗称“梅雨”。夏秋季节,受太平洋副热带高压控制,天气晴热少雨,日照长,蒸发量大,易发生旱灾;8~9月间,常有台风侵入及暴雨,台风雨来势凶猛,雨强度高,历时短,总量大,极易导致洪涝灾害,灾害性天气较多。11月至来年2月,西伯利亚冷高压控制本区,盛行西北风,以晴冷天气为主,降雨量较少。
(2)水文
工作区域属于杭州湾南岸,宁绍平原北部,北面是长近82.3KM海岸线,南面是姚江水系流域。本场地位于慈溪市中北部,俗称“三北平原”,成陆较晚,原为近陆海滩,属杭州湾一某些,随着海涂淤涨,筑塘围涂造田形成。
(3)地形地貌及场地现状
拟建场地位于慈溪市三北大街北侧约100m赖王村和后油车村,在地貌上场地位于三北平原,属于冲海积平原,场地面绝对标高约为3.00m,场地现状为旱地,种植经济农作物。场地东临小河,场地中间和北侧有小河道分布,四周分布1—3层农宅包围,地势较为平坦。场地西南角有暗浜,详细详见勘探点平面布置图。
1.1.3工程特点
本工程构造形式为框架抗震墙构造,构造设计合理使用年限为50年,构造抗震设防烈度六度,上部建筑22、26层及地下室耐火级别为一级,18层及18层如下耐火级别为二级。本工程用地面积36648平方米,地上重要由2幢16层板式高层住宅、1幢18层、1幢26层、1幢22层板式高层住宅和5幢11层中高层板式住宅,沿街一层商铺、社区用房及物业管理用房构成,另有一层地下汽车库。总建筑面积133294.4平方米,其中地上建筑面积103050.5平方米,地下建筑面积30243.9平方米。最大建筑高度80.900米。
1.2施工平面布置
依照设计图纸、施工工艺及场地周边状况,整个工程按照后浇带划分有四个施工区域,每个区域中按后浇带提成若干个社区,即施工段。
施工现场基坑外侧设立4m至7m宽暂时道路,东侧除外,现场除基坑区域外所有区域所有硬化。每个施工区域都设有钢筋加工棚、圆锯房、搅拌桩及仓库,门口处设有洗车台、地磅,场地南侧设有材料堆放场地及仓库。详细见后附图。
2应急预案任务和目的
适应法律和经济活动规定,给项目部员工工作和施工场区周边居民提供更好安全环境;保证各种应急反映资源处在良好备战状态:指引应急反映行动按筹划有序地进行,防止因应急反映行动组织不力或现场救援工作无序和混乱而延误事故应急救援;有效地避免或减少人员伤亡和财产损失:协助实现应急反映行动迅速、有序、高效:充分体现应急救援“应急精神”。
3防台风防汛办法
3.1台风季节来临前,采用普通办法:
成立“三防”组织机构,进入台风季节,依照实际需要储备必须“三防”物资,特别是防洪抗台物资,以备急用。
检查责任区内排洪沟、下水道畅通状况,堵塞要及时清理。
检查边坡有否滑坡、塌方也许,一经发现要及时解决。
检查高大设备(塔吊等)防雷、防台设施敏捷性,接地线电阻不能超过规定规定。
施工区(如车间、集装箱等),生活区必要有防台、排洪办法。防台、抗台领导小组在台风期间派专人值班,监收台风、暴雨预报状况。
一旦收到台风、暴雨信息,应及时在生活、施工区发布或以电话、文献方式告知各部门、施工队。
保持供应路线畅通;
水泵设施检查、维护;
防止排水沟堵塞;
所有板覆盖保护,并捆绑牢固;
备有相称数量砂袋;
永久性建筑、生产临建、生活临建要做到:对简易墙体和屋面采用加固办法;运用适当办法保护窗户;
选取一块平坦防风区域作为设施、设备和所有移动设备部件存储场合,设备不应放在坡上面或底部;
成立后备队,后备队由17人构成:工程部负责组织、协调,施工队详细实行;物资部负责供应雨季施工办法所需材料;水电主管负责水电保障及设备供应。
3.2针对不同强度台风特殊办法:
3.2.1在1号、2号台风或二号暴雨时行动
办公室协调安排72小时内人员交通,随时提供抢险用车,保证台风期间食物储备;
安排所有车辆停放在指定场合,某些危险场合禁止停车(如距边坡10m范畴内、取土场等处),同步车门窗要关严,高大设备、轻型车辆要停在避风场合;
切断塔吊电源,使其臂处在自由旋转状态;
供电、供水、通讯等重要岗位要有专人值班;
如果钢筋已经绑扎,模板支撑应彻底检查,保证模板稳定而不产生移动,如果模板没有固定,应用重材料压在模板上(如钢筋)以防止强风掀掉模板;
所有暂时设施都要有可靠固定;
应系统地清理通道、模板堆场及退出区、排水沟及其四周,挖走容易堵塞水泵过滤网物料;
检查砂袋与否充分且绑紧处在完好状态;
只有必要电源控制箱处在工作状态,检查并保证这些控制箱能防水、抗风;
现场暂时办公室应加固并用绳索拉紧,以尽量减少损失;砂袋应堆放在现场办公室四周,特别是低洼处;
检查并保证抽水泵在急需时能正常工作。
3.2.2在3号风球或三号暴雨时行动
中断一切户外生产、维修活动;
切断非重要场合水、电(如室外作业点等处);
派专业人员监视重点场合、设备;
重要岗位人员要在现场;
砼一旦浇筑,就不能拆掉模板,并且要牢牢地锚固好;若模板已经安装,而砼尚未浇筑,此时应把模板固定牢;
运送车应停放在开阔场地,避免从高处刮起飞行物落下损坏;
砂袋应堆垒在一起,制止雨水进入;
一旦必要,及时切断总电源。
3.2.3在4号、5号风球(或现场持续风力达33m/s)时行动
除执行3号风球行动外,还应做到人员必要留在室内,避开迎风门窗。
经常收听电台进行监视;任何人不得单独行动;
保持集中在一起,不得分散;
不站在门、窗附近;不触摸落地电线;不外出,以免被台风掀起高速飞行物伤害;
台风中断时,除非绝对必要,否则要尽量避免外出。
3.3台风、暴雨后行动
开始起动排水泵。
彻底检查场区机械、永久性或暂时性建筑材料设备损失,状况严重要用摄像、照片等形式予以记录,收集关于资料,进行记录、评估;
所有吊车或起吊设备都要调试、检查,保证正常运营;
某些竣工构造物应彻底检查与否偏移,如有偏移则应记录并告知各方;
检查所有电气设备损坏状况(位移或雨水所致),在通电之前应彻底检查;
在工作重新启动前,应拆除所有暂时支撑或绳索;
对台风、暴雨期间发生特殊事件要加以分析,吸取教训。
4防台防汛应急预案
4.1成立防汛抗台领导小组。
组 长: 何宇
副组长: 龚锡春 冯云峰 张超志
成 员: 陈忠 车兴国 闵立华 宋世岩 张彦平 程剑英 黄兴华 刘声鑫 汤玉祥 张凯 路丽莉 周迪 陈显敏
项目部值班电话:
防汛抗台工作安排专人值班,二人一组。
4.2防汛抗台工作重要内容
认真贯彻“防止为主,以消为辅”指引思想,结合本工程实际状况,我项目部防汛抗台工作重点如下:
接受市政设施监管中心防汛抗台指挥,配合防汛抗台工作。
做好防汛抗台物资设备储备,成立防汛抗台应急抢险队,并接受监管中心检查。
定期检查本工程工地防汛抗台设施。
及时向宁波市市政设施监管中心报告防汛抗台工作状况。
及时接受气象信息,安排好防汛抗台应急值班工作。
4.3职责分工
⑴防汛抗台工作必要服从上级单位统一指挥,安排项目部人员轮流值班。
⑵工程技术部负责防汛抗台预案编制,安全渡汛及汛后抢修技术指引工作。
⑶办公室负责气象信息收集,部门间联系、车辆调配、阶段性防汛抗太状况上报工作。
⑷材料设备部负责防汛抗台物资、设备储备、管理工作。
⑸施工、安所有负责现场协调、指挥工作,及渡汛后安全检查、整治工作。
⑹防汛抗台领导小组负责进入应急值班状态后各类防汛抗台事项处置工作。
4.4防汛抗台重要设施和重点部位
我项目部防汛抗台重要设施和重点部位有:基坑防护排涝;高空作业防护;暂时用电等。
4.5防汛抗台工作要点
⑴防汛抗台工作事关稳定大局和百姓生命财产之安危,要认真贯彻“防范重于抢险,责任重于泰山”思想,以高度责任心和使命感切实做好防汛抗台工作,克服麻痹侥幸心里,团结一心,合力抗灾。
⑵在施工钻孔桩过程中,务必保证泥浆不外泻,定期检查泥浆池
饱和状况和泥浆泵工作状况,杜绝意外发生。若泥浆发生外泻,污染下穿道,则立即安排人员进行清理,不得把外泻泥浆扫到下穿排水沟中,以免导致堵塞。
⑶对已开挖基坑做好有关防护工作,定期检查、维护暂时用电,加强高空支模架支护,挂安全网。
⑷汛期前,对驻地、工地、料库存、料场进行全面检查,理解水情和排水状况,查看有无水害隐患。对易受水害隐患,限期解决。
⑸在汛期施工时所用机具、材料、设备等,放在不易被水淹处。洪水到来之前,提前撤出低洼地区人员及机械设备,保证人身安全和财产不受损失。并随时备足编织袋等抢险材料及机具,以防不测。
4.6信息沟通及后勤保证办法
⑴项目经理部在成立以项目经理张文为组长防汛、防台领导小组,对防洪工作实行集中领导,统一指挥。做好汛前检查,备齐各种料具,组织好抢险劳力,制定并贯彻各项渡汛办法。
⑵做好与有关单位信息沟通。指定专人与本地气象、水文部门建立定期联系,第一时间获得台风、洪汛信息,以便及时作出防汛、防台布置。同步与监管中心、建设单位、监理单位以及各施工作业队之间建立联系,及时沟通防汛、防台信息。
⑶台风、洪汛期间,防汛、防台领导小构成员保证手机24小时
开机,并安排值班,保证信息畅通;防汛、防台突击队24小时待命。
⑷备用一定防汛资金,除保证本工程内突击防汛、防台任务外,并听从地方政府和建设单位防汛、防台指挥部对人员和物资调遣。
⑸现场配备对讲机10台,现场指挥车1辆,挖掘机3台,泥浆泵和潜水泵共20只,水带500米,可以随时调动展开施救工作。
4.7事故解决办法
⑴各部门必要齐心合力,各司其职、紧密配合,形成保证安全监控网络,把好“施工前准备工作,施工中安全防护,施工结束后清除工作”这三关。
⑵事故最早发现者及时向防汛、防台领导小组报告防汛、防台领导小组接到报告后,规定关于部门查明关于状况,下达应急救援处置指令,同步发出警报告知防汛、防台突击队,采用紧急救援办法。同步向上级单位报告事故状况。
⑶发生事故后,应迅速查明事故发生源点、部位和因素,能则以自救为主,如不能控制,应向上级报告并提出消除事故或急救详细办法。受伤人员,以最迅速度将其脱离现场,严重者尽快送医院急救。
⑷会同事故发生地点班组,在查明事故部位和范畴后视能否控制,做出局部或所有停工决定。
⑸在事故现场周边设岗,划分禁区并加强警戒和巡逻检查。如事故扩散或产生连锁反映危及外部人员安全时,应迅速组织关于人员协助友邻单位。
⑹洪涝过后,尽快检测施工现场各类安全办法、安全防护,特别应检查开挖基坑、铁路路基也许浮现坍塌,并及时予以纠正。
5应急训练和演习
⑴应急救援专业队伍训练
⑵每季有组织一次应急救援专业队人员进行培训。
⑶应急救援专业队人员学习使用救急器材及救护办法。
⑷学习当事故发生时,应急救援运作程序。
⑸应急救援专业队伍演习
⑹每半年组织一次应急救援专业队人员进行演习。
⑺测试应急预案程序准备程序。
⑻测试紧急装备、设备及物资到位状况。
⑼提高现场协调能力。
⑽鉴别和改正预案缺陷。
⑾搞好宣传,提高公众应急意识。
⑿事故处置
1)掌握状况
一旦事故发生,无论事故现场何种状况,必要掌握事故发生时间与地点:种类;已知危害方向;事故现场伤亡状况,现场人员与否安全撤离;与否还在进行抢险活动;有无火灾与爆炸随着,与否危及附近单位安全。
2)报告与通报
3)事故发生后应及时报告本工程应急指挥中心。
4)上报公司质量安所有
5)依照事故严重限度及状况紧急限度,按预案规定应急级别发出警报。
6)组织急救与抢险
7)应急救援专业人员要迅速集中抢险力量和未受伤岗位职工,投入先期抢险,急救受伤害人员和危险区人员,组织本单位医务人员急救。
8)救伤员,并将伤员迅速转移至安全地点。
9)堵漏、闭阀、停止设备运转、灭火、隔离危险区等。
10)紧急安全疏散
11)清点撤浮现场人员数量,必要时,组织本工程人员撤离危险区。
12)组织力量消除堵塞,为前来应急救援队伍创造条件。
13)恢复和重新进入
14)组织重新进入人员
15)在重新进入之前所有人员要遵守操作程序。
16)重新进入人员由应急总指挥领导。
17)应急总指挥要随时理解危险状况。
18)搜寻和营救小组要配备必要防护和设备
19)上级部门宣布紧急结束
20)清理损坏区域
公司或上级主管部门宣布紧急结束后,组织人员对现场事故区域进行清理,对现场中接触污染员工和应急队员必要进行清干净化。
①与上级部门联系,恢复损坏区水、电供应。
②对现场事故区域清除废墟进行净化,分类及解决。
③协助上级部门对事故调查
本着实事求是精神,客观反映事故发生过程、因素、协助上级部门对事故调查,分清责任,吸取教训。
6附件
1. 现场总平面布置图
2. 现场施工区域划分图
3. 项目组织机构及人员联系方式
项目部组织机构及联系电话
部门
姓名
岗位
联系电话
项目经理
张文
项目经理
常务经理
何宇
常务经理
总工程师
冯云峰
总工程师
总经济师
陈忠
总经济师
施工经理
龚锡春
施工经理
安全经理
张超志
安全经理
工程部
车兴国
工程部长
宋世岩
土建施工员
闵利华
土建施工员
张彦平
土建施工员
韩存林
土建施工员
技术部
周迪
土建技术员
赵志鹏
机电技术员
质量部
董伟
质量员
安所有
刘生鑫
安全员
汤玉祥
材料员
预算部
沈小飞
预算部长
路丽莉
预算员
张凯
预算员
展开阅读全文
