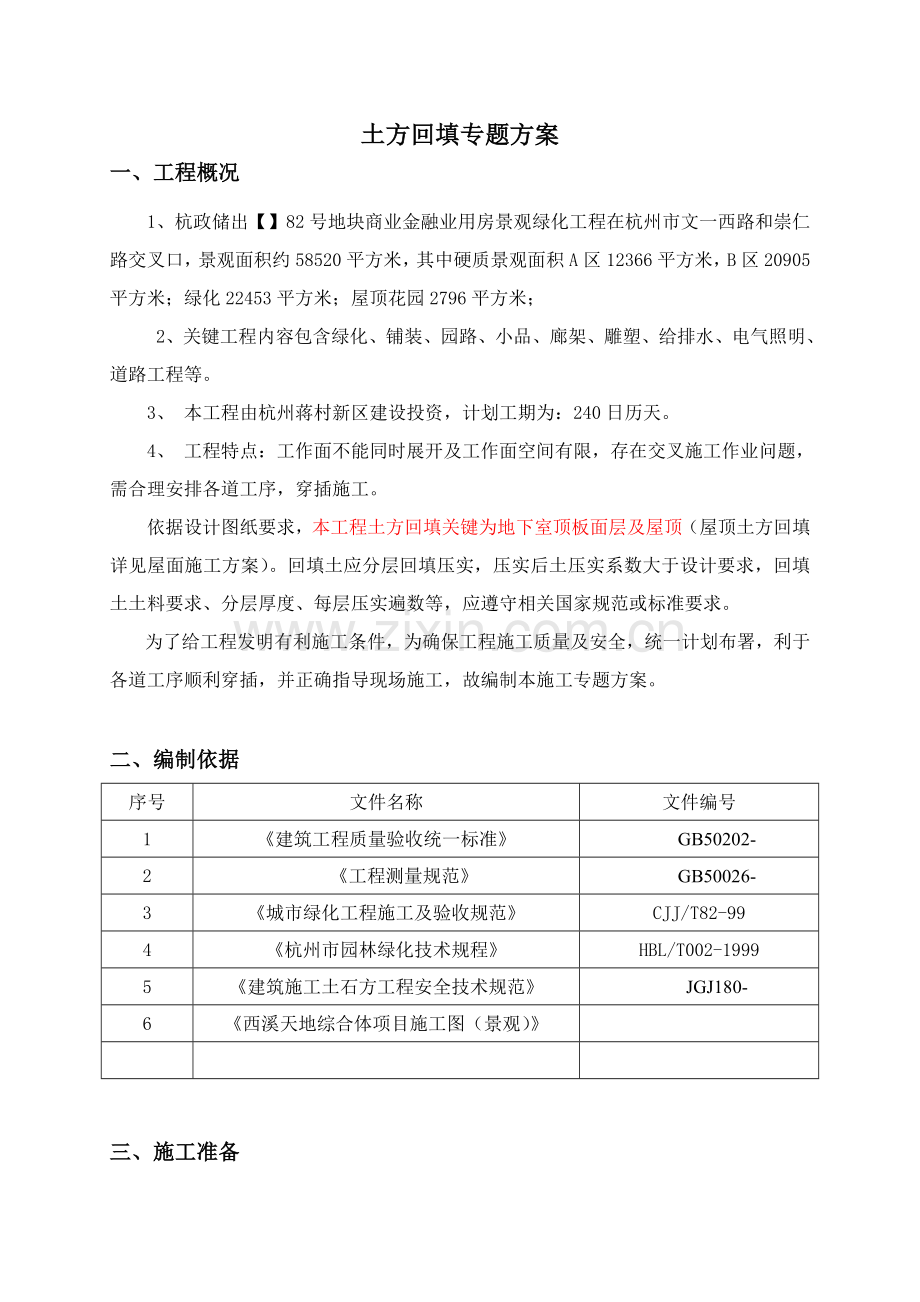

一、工程概况
1、杭政储出【】82号地块商业金融业用房景观绿化工程在杭州市文一西路和崇仁路交叉口,景观面积约58520平方米,其中硬质景观面积A区12366平方米,B区20905平方米;绿化22453平方米;屋顶花园2796平方米;
2、关键工程内容包含绿化、铺装、园路、小品、廊架、雕塑、给排水、电气照明、道路工程等。
3、 本工程由杭州蒋村新区建设投资,计划工期为:240日历天。
4、 工程特点:工作面不能同时展开及工作面空间有限,存在交叉施工作业问题,需合理安排各道工序,穿插施工。
依据设计图纸要求,本工程土方回填关键为地下室顶板面层及屋顶(屋顶土方回填详见屋面施工方案)。回填土应分层回填压实,压实后土压实系数大于设计要求,回填土土料要求、分层厚度、每层压实遍数等,应遵守相关国家规范或标准要求。
为了给工程发明有利施工条件,为确保工程施工质量及安全,统一计划布署,利于各道工序顺利穿插,并正确指导现场施工,故编制本施工专题方案。
二、编制依据
序号
文件名称
文件编号
1
《建筑工程质量验收统一标准》
GB50202-
2
《工程测量规范》
GB50026-
3
《城市绿化工程施工及验收规范》
CJJ/T82-99
4
《杭州市园林绿化技术规程》
HBL/T002-1999
5
《建筑施工土石方工程安全技术规范》
JGJ180-
6
《西溪天地综合体项目施工图(景观)》
三、施工准备

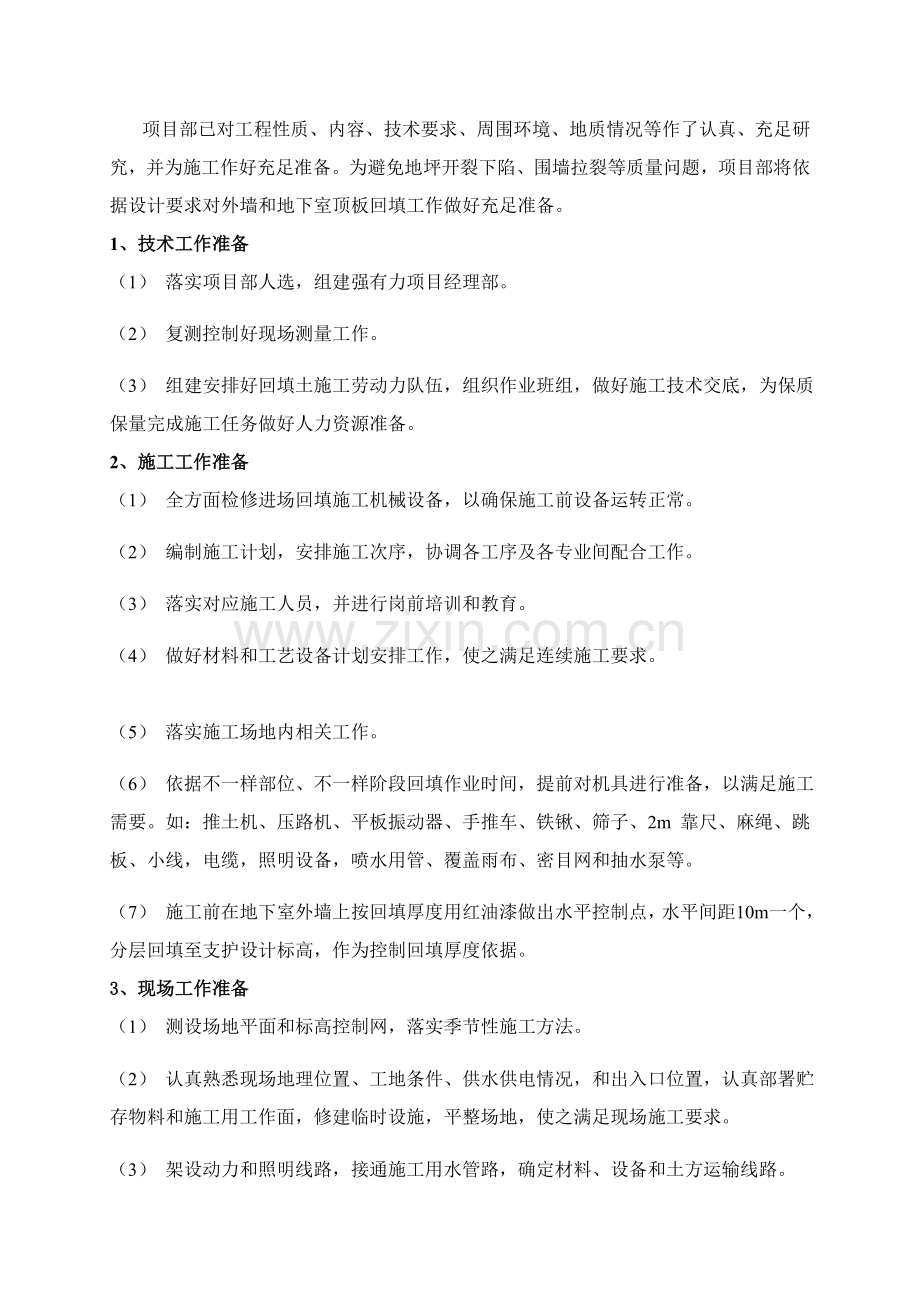

项目部已对工程性质、内容、技术要求、周围环境、地质情况等作了认真、充足研究,并为施工作好充足准备。为避免地坪开裂下陷、围墙拉裂等质量问题,项目部将依据设计要求对外墙和地下室顶板回填工作做好充足准备。
1、技术工作准备
(1) 落实项目部人选,组建强有力项目经理部。
(2) 复测控制好现场测量工作。
(3) 组建安排好回填土施工劳动力队伍,组织作业班组,做好施工技术交底,为保质保量完成施工任务做好人力资源准备。
2、施工工作准备
(1) 全方面检修进场回填施工机械设备,以确保施工前设备运转正常。
(2) 编制施工计划,安排施工次序,协调各工序及各专业间配合工作。
(3) 落实对应施工人员,并进行岗前培训和教育。
(4) 做好材料和工艺设备计划安排工作,使之满足连续施工要求。
(5) 落实施工场地内相关工作。
(6) 依据不一样部位、不一样阶段回填作业时间,提前对机具进行准备,以满足施工需要。如:推土机、压路机、平板振动器、手推车、铁锹、筛子、2m 靠尺、麻绳、跳板、小线,电缆,照明设备,喷水用管、覆盖雨布、密目网和抽水泵等。
(7) 施工前在地下室外墙上按回填厚度用红油漆做出水平控制点,水平间距10m一个,分层回填至支护设计标高,作为控制回填厚度依据。
3、现场工作准备
(1) 测设场地平面和标高控制网,落实季节性施工方法。
(2) 认真熟悉现场地理位置、工地条件、供水供电情况,和出入口位置,认真部署贮存物料和施工用工作面,修建临时设施,平整场地,使之满足现场施工要求。
(3) 架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路。
(4) 组织工程机械设备和材料进场,办理施工报建手续和其它相关手续。
4、作业条件
(1) 回填前先清除基槽底和基础底板上垃圾、积水、有机物、散落材料等杂物,抽干集水井内积水;对地下室外墙防水及保护层等进行检验验收,检验各地下交通通道洞口是否封堵完成、并办好隐蔽验收手续,方可进行回填土施工。
(2) 基槽回填土施工前应做好标高测量,回填时在护坡桩及边坡上每隔3 米弹定标高控制点,以控制回填土铺筑厚度。
(3) 在回填前做好外墙及顶板防水施工。
5、回填土方材料要求
填方土料必需符合设计和规范要求,确保填方强度和稳定性。填土土料含水量应合适,填土前应检验土含水量,含水量大土不宜作回填土用,通常土含水量控制在12~18﹪范围内。淤泥、冻土、膨胀性及有机物含量大于8%土,和硫酸盐含量大于5%土全部不能用作回填土。粘性土应尽可能采取同类土填筑,当采取不一样类土回填时,按土类别,分区分层铺填,将透水性大土层填于透水性较小土层之下,不能混杂使用。
四、施工总布署
1、布署标准
(1) 施工布署总方针为“四全三优先”,即全力以赴,全方位作业,全企业参与,确保全胜;人力、财力、物力优先。
(2) 发挥项目部拥有大批各类专业技术管理人员、有足够大型土石方施工机械和含有多个类似工程施工经验优势,加强对该项目标运作和管理,圆满实现业主各项目标。
(3) 项目部在人力、物力、财务上给予倾斜,在施工机具设备、周转材料、劳动力等方面加大投入,从而达成集中优势力量在较短时间内生产出最优产品、发明出很好经济效益和社会效益目标。
(4) 采取优异合理适用新技术、新工艺、新材料,加紧工程进度,提升工程质量,降低工程成本,多快好省地完成回填任务。
(5) 采取项目法进行施工管理:以项目经理为首整个项目部,严格实施ISO系列标准,使施工全过程处于受控状态。以质量为目标,以安全生产、文明施工、现场综合管理为考评标准,确保施工任务圆满完成。
2、施工布署
本工程场地狭小,土方运输和施工材料运输同时进行,造成现场运输情况复杂,又因为部分回填区域过于狭小,为此考虑同时采取人工回填和机械回填。回填土采取大型运输翻斗车运输至基坑边处,采取小型铲车分层进行推送,用蛙式打夯机分层打夯回填。部分区域待相邻地下室封顶后进行回填。
3、施工机械布署
3.1挖掘机配置
在本工程施工中,关键选择斗容量为1.4m3单斗挖掘机用于地下室顶板土方平整和地下室侧壁回填。依据本企业经验,斗容量为1.4m3单斗挖掘机每台班产量为1000m3(实方),每台挖掘机天天工作时间按8小时计算。配置2台挖掘机,1台推土机,可满足工程施工要求。
3.2自卸汽车配置
依据杭州市地域通常交通情况,并结合我项现在期对现场周围仔细调查和研究确定双桥密封运输车平均时速为50km/h,若运距按10km计算,每辆车装车时间以10分钟,卸车时间以5分钟计,则每车次运输往返用时:
t=t1+60×2L/v+t2+tn
式中:t—汽车每次运土循环时间
t1—装车所需时间,取10min
L—运土距离,10km
v—重车运行速度和空车运行速度平均值,取50km/h
t2—卸车所需时间,取5min。
tn—操作所需时间,包含装车前停放时间,1min。
t=10+60×2×10/50+5+1=40min
天天投入车辆数:
每辆车天天可进行运输次数大约为6次,每车次运输量,取10m³ N=Q/N1*d*V=35000/12*12*10=24.3
N:天天平均投入车辆数量
Q:地下室顶板回填总量
d:施工时间
V:每车平均装载体积 依据计算,天天投入运输车辆为25辆(其中一辆为备用车辆)。
3.3其它机械选择
地下室顶板及架空层回填考虑到局部地方无法满足压路机荷载,故本工程部分回填扎实采取人工振动打夯机,拟投入2台手扶式振动打夯机。
3.4施工机械计划
在满足施工现场机械投入,有效缩短施工进度,以下列出了关键施工机械设备配置一览表:
序号
机械设备名称
数量
1
PC200挖掘机
2
2
自卸汽车
11
3
推土机
1
4
手扶式振动打夯机
2
5
压路机
1
4、劳动力计划
为确保本工程按时完成工期计划,必需确保有效组织劳动力资源,现安排劳动力以下:
序号
名称
人数
1
压路机司机
1
2
推土机司机
1
3
汽车司机
11
4
劳务工
10
5
挖掘机司机
2
五、工艺步骤及施工方法
1.1关键工艺步骤
回填土进场→验收→基槽清理→分层回填土→夯打密实→取样→检验合格进行下一层回填(不合格重新扎实)
1.2人工回填土
(1) 材料要求 回填土:,回填土不应含有机杂质,使用前应过筛,粒径不应大于50mm,含水量符合压实要求,回填土回填前土体试验合格后方可进行使用。
土最优含水量和最大干密度参考值
项次
土种类
变动范围
最优含水量(%)(重量比)
最大干密度(t/m3)
1
粘土
19-23
1.58-1.70
压实填土质量控制
结构类型
填土部位
压实系数
控制含水量(%)
框架结构
地下室顶板及架空层
0.94-0.97
w op±2
(2) 施工方法
回填前应清除基底垃圾等杂物、清除积水、淤泥,对基底标高和相关基础进行检验验收,并办好隐蔽验收手续。 施工前应依据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;回填土最大干密实度参数应经过试验来确定。回填土时,应将填区内积水和有机杂物等清除洁净后方可进行,基槽回填必需清理到基础底面标高,将回落松散土、砂浆、石子等清理洁净。
回填土应分层铺摊和扎实。每层铺土厚度应依据土质、密实度要求和机具性能确定,每层打夯最少3遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉;夯行路线应由四边向中。用蛙式打夯机扎实时,夯前对夯土应初步平整,夯机依次夯打,均匀分布,不留间隙。肥槽回填扎实时在离开防水层保护层10cm范围内采取人工木夯扎实,以预防破坏防水层,基底有高低差时,从低处开始回填,逐层向上,和高处持平后再一起回填。
深浅两基坑(槽)相连时,应先填夯深基坑,填至浅基坑标高时,再和浅基坑一起填夯。如必需分段扎实时,交接处呈阶梯形,且不得漏夯,上下层错缝距离大于1.0m,回填土每层扎实后,应根据要求进行环刀取样,实测回填土最大干密度,达成要求后再铺上一层土,填土全部完成后,应进行表面拉线拉平,凡高出许可偏差地方,应立即依线铲平,凡低于要求高程地方应补土扎实。
1.3机械回填土
施工方法以下:
1.施工前应依据施工特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;
2.填土前,应清除基底杂物,排除积水,并办理已完工程检验验收手续;
3.施工前,应做好水平高程标志部署。通常可采取在基坑或边沟上每10m钉上水平桩或在临近固定建筑物上抄上标准高程点,大面积场地上,每隔10m应钉水平控制桩;
4.确定施工次序、车辆行进路线;
5.填土前,应将基底表面上垃圾或树根等杂物清理洁净;
6.检验土质;
7.填土应分层铺摊;
8.分层铺土厚度和压实遍数。
压实机具
分层厚度(mm)
每层压实遍数
压路机碾压
250-300
6-8
蛙式打夯机
250-350
3-4
2、素土回填
回填土应分层铺摊和扎实,因为本工程顶板回填土相对厚度不大, 采取机械式压路机回填地方直接一次性铺土回填600mm,然后用压路机进行碾压,局部无法使用机械施工地方采取蛙式打夯机每层铺土厚度300mm,每层压实遍数为3 遍,分层扎实时要求一夯压半夯;采取机械式压路机回填。灰土和素土应保持同层施工。回填土施工应尽可能连续进行并扎实,有中止时采取台阶状接茬,且应确保边缘部位压实质量,天天回填完部位应立即进行覆盖。 填土土料在扎实前应先做击实试验,以得到符合密实度要求条件下最优含水量。如含水量偏高,可采取翻松、晾晒、均匀掺加干土或换土等方法,如回填土含水量偏低,可采取预先洒水湿润等方法。土料含水量通常以手握成团,落地开花为适宜。在气候干燥时,须采取加速运土、平土和夯压过程,以降低土水分散失。
六、回填材料试验
(1) 检验内容
用压实系数(λc)或压实度(K)来判定黏性类地基回填质量。
(2) 使用要求
覆土时沟槽内不得有积水,严禁带水覆土,不得回填淤泥、腐殖土及有机物质,大于10cm 石块等硬块应剔除,大泥块应敲碎。管顶50cm 以上覆土时, 应分层整平合扎实,每层厚度应依据采取夯(压)实工具盒密实度要求而定。
粉质粘土土料中有机质含量不应超出5%,亦不得含有膨胀土。当含有碎石时,其粒径不宜大于50mm
素土回填试验:回填土前应做击实试验,确定最优含水量及对应最大干容重。现场回填采取环刀法取样, 回填土取样每层按100~500 m2 取样一组。取样部位应在压实后下半部。 因设计对填方预留沉降量无要求,依据填方高度及填料种类沉降量为不超出填方高度3%。
(3) 环刀法取样步骤
1.确定取样地点,统计该点测区编号及标高;
2.在约300mm*300mm地面上去掉表层浮土并检验取样面是否有石块及建筑垃圾;
3.将环刀刀口向下垂直放在土样上,将带手柄环刀盖在环刀背上;
4.锤击环刀盖手柄使环刀垂直均匀地切入土样,当土样升出环刀时停止锤击;
5.在距环刀150~200mm侧面用铁铲铲入,取出环刀;
6.擦净环刀外壁,用修土刀削去环刀两端余土,并使土和环刀口齐平,在削土时不应将两端余土压入环刀内;
7.当环刀两端面有少许土不平齐时,可取适量土补齐但不得用力压入改变其原始状态;
8.将统计有代表该样品测区编号及标高标签一同装入铝盒内,盖紧盒盖。
(4) 环刀法取样注意事项
1.取样操作不应在雨天进行
2.取样完成应立即送检测机构检测,试样放置时间不宜过长以免含水率发生改变。 3.取样时应使环刀在测点处垂直而下,并应在扎实层2/3处取样。
4.取样时应注意免使土样受到外力作用,环刀内应充满土样,假如环刀内土样不足,应将同类土样补足。
5.取样锤击时用力应以能打入土质为限,不能过分扰动路基土原状结构。
6.对土质紧硬地方能够使用电动取土器,其操作按对应产品技术说明。
7.当环刀中土样含有大于50%粗粒或大量建筑垃圾时应重新取样。
8.现场取样应统计测点标高、部位及相对应取样日期、取样人、见证人等信息。
9.现场取样应优先采取随机选点方法。
(5) 土样存放及运输
在现场取样后,标准上应立即将土样运输到检验机构检测。土样存放及运输中,还须注意以下事项:
1.将现场采取土样,立即放入密封土样盒或密封土样筒内,同时贴上对应标签。
2.如无密封土样盒和密封土样筒时,可将取得土样,用砂布包裹,并用蜡融封密实。
3.密封土样宜放在室内常温处,使其避免日晒、雨淋及冻融等有害原因影响。 4.土样在运输过程中少受振动。
七、质量确保方法
1、质量控制标准
为确保按质按量完成工程承包协议及施工图纸所要求全部任务,必需依据国家、省、市施工规范、规程、要求和工程项目施工图特有要求,进行全过程施工质量控制。
2、质量标准
基底清理和回填土料必需符合设计和施工规范要求。回填前,应将基坑底上垃圾等杂物清理洁净,清除到基础底面标高,将回落松散垃圾、砂浆、石子等杂物清理洁净。回填土不得含有有机杂物,含水率应符合要求。 回填土必需按要求分层扎实。取样测定扎实后土干容重,其合格率不应小于90%,不合格干土容重最低值和设计值差,不应大于0.08g/cm3,且不应集中。环刀取样方法及数量应符合要求。 基底处理必需符合设计要求和施工规范要求; 回填土料,必需符合设计要求和施工规范要求。回填土分层厚度及含水量必需符合设计要求和施工规范要求。许可偏差见下表:
工程质量检验标准(mm)
项
序
项目
检验
方法
柱基
基坑
基槽
挖方场地平整
管沟
人工
机械
地(路)面基层
主
控
项
目
1
标高
﹣50
±30
±50
﹣50
﹣50
水准仪
2
分层压实系数
设计要求
按要求方法
一
般
项
目
1
回填土料
设计要求
取样检测或直观判别
2
分层厚度及含水量
设计要求
水准仪及抽样检测
3
表面平整度
20
20
30
20
20
用靠尺或水准仪
施工时,应注意保持定位桩、标高桩,预防碰撞位移。
要求测定最大干密度:回填土每层全部应测量扎实厚最大干密度,检验其密实度,符合设计要求才能铺摊上层土。
基坑回填应分层对称:预防造成一侧压力过高,出现不平衡,破环基础或构筑物;
填方应按设计要求预留沉降量。
3、质量确保方法
3.1施工管理方法
(1) 工程质量检验以班组自检和专职检验相结合。施工班组在下班前要对当日施工作业结果进行质量自检,对不符合质量要求给予纠正。
(2) 各工序工作完成后,由分管工序技术人员,质检员组织工(班)长按相关技术规范要求进行检验,上道工序不合格不得开始下道工序施工,班组在进行工序交接时必需有明确质量合格交接意见,严格实施“三检”制度,即施工班组长检验,项目质检员检验,请监理检验。
(3) 每道工序完成并自检合格后,通知驻地监理验收,并做好相关验收统计和工程检验签证资料整理工作。
(4) 加强技术人员对工程质量监督,并完善施工统计。
(5) 在进行回填前由技术部牵头,做好相关回填事宜技术交底。
3.2雨季施工确保方法
杭州是个多雨季节,在雨季,因为常常降雨会给施工带来很多不便。其最突出问题是土方被雨水浸泡,会使土含水量增大,难以确保施工质量,极易造成翻浆,作业面也无法展开;施工道路难以通行,工效也低,以致贻误工期,影响工程质量。所以,雨季施工必需采取部分有效技术方法。
(1) 雨期前,应对场区内防洪排水设施进行检验、疏通或加固,确保雨水能立即排出。受洪水威胁地段,应设值班人员,随时掌握周围水情和汛情情况,并配置必需防洪抢险物资及抽、排水设备(水泵、发电机、电缆等)。
(2) 立即了解天气预报,观察天气改变情况,合理计划作业区间及机动工程。关键部位土石方尽可能安排在晴天作业。
(3) 场区运输道路,应视情况加铺砂砾或其它防滑材料,确保道路通畅。
(4) 作业段不宜过长,施工中运土、填筑平整、碾压等工序应连接紧密,并尽可能在雨前碾压完。雨前碾压不完,应用压路机压封表面,以降低雨水渗透。
(5) 应立即组织做好雨中及雨后现场排水工作。
(6) 雨期施工过程中,更应加强对供、配电设施及用电器具等维护管理,预防因雷击、漏电而发生人员伤亡或设备损坏等事故。
3.3夜间施工方法
(1) 项目部对于工期较紧时或在预知将要下雨时,为了确保施工质量,需要对施工作业人员进行日、夜班分班,并合适缩短夜间作业班组作业时间,安排夜间作业人员合适休息时间,并提供夜餐,减轻夜间作业人员劳动强度。
(2) 必需确保夜间施工期间照明。
本工程采取高压汞灯作为关键施工场地照明灯具,确保整个施工场地全部有很好照明。 采取碘钨灯作为临时可移动照明灯具,用于夜间施工关键施工部位,作为对固定式照明补充。
(3) 充足考虑施工安全问题,不许可安排交叉施工工序同时在夜间进行。
(4) 夜间施工时,各项工序或作业区结合部位在夜间施工时要有显著发光标志,各道工序夜间施工除当班安全员、质量员必需到位外,并要求安全总监进行现场监督,并安全总负责。
3.4、回填施工质量确保方法
(1) 按要求测定土最大干密度:回填土每层全部应测定扎实后最大干密度,检验其密实度,符合设计要求才能铺摊上层土。试验汇报要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达成设计要求部位应有处理方法和复验结果。
(2) 预防回填土下沉:因虚铺土超出要求厚度,或扎实不够遍数,甚至漏夯,坑(槽)、管沟底杂物或回落土清理不洁净,施工用水渗透垫层中等原因均可造成回填土下沉。这些问题应在施工中认真实施规范要求,发觉后立即纠正。
(3) 建筑垃圾、饱和土不许可作为基础回填土。
(4) 回填土扎实:应在夯压前对干土合适洒水加以湿润;回填土太湿,一样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。
八、安全施工方法
我单位将严格根据杭州市相关建筑施工现场管理要求进行安全生产管理。进场后项目部将依据OSHMS18000《职业安全健康管理体系标准》、国务院新颁发《建设工程安全生产管理条例》、《建筑施工安全检验标准》(JGJ59—99)、浙江省《建筑施工现场管理措施》和本企业《环境和职业安全健康管理手册》要求管理现场,建立现场安全管理体系,制订安全生产责任制及对应方法和制度,确保安全生产目标实现。
1、安全管理目标
总体目标:杜绝重大伤亡及火灾、机械事故,年轻伤频率控制在1.2‰以下。 认真分析本工程安全关键和难点,依据现场实际情况编制安全防护和安全确保方法,搞好安全预控。 强化安全生产管理,责任落实到人,定时检验,认真整改,消除现场安全隐患。
2、安全生产管理组织体系
(1) 安全管理体系
由我单位工程部组织制订安全创优计划和考评措施并监督实施,负责创优申报和检验联络工作,组织对项目安全管理工作检验、总结、评选、表彰,并加强和地方政府部门和上级管理部门协调和沟通,主动完成地方政府和上级管理部门下达各项安全工作。
(2) 项目部安全管理组织体系
建立以项目经理为组长,安全总监、项目总工程师、项目副经理为副组长,各专业专(兼)职安全员为组员项目安全文明施工及消防领导小组,在市政府相关部门及我单位工程部领导监督下,项目形成安全管理纵横网络。
(3) 安全生产管理岗位职责
实施国家、行业、地方政府指定相适宜法律法规,编制、下达我单位安全生产管理目标计划。 负责安全文明工地推荐、申报、评选工作,协调、指导各项目搞好安全文明工地迎检工作,参与各项目安全文明工地检验。 定时或不定时对项目安全生产情况进行检验,发觉问题立即下发整改通知单,监督项目整改。
督促、搜集、分析项目每七天安全汇报资料,帮助项目搞好安全管理工作,每个月将我单位安全情况进行统计分析形成书面汇报报我单位主管生产领导。 负责审定项目编制安全方案及消防预案,定时检验项目安全、消防及环境和职业安全健康体系运行情况。 帮助人事部搞好新进岗人员安全知识培训及全体职员安全意识培训,开展多个多样安全生产宣传、执法活动,做到警钟长鸣,搞好安全生产。 帮助相关部门对事故进行检验及善后处理工作,确定事故汇报报上级主管部门。 帮助我单位安全生产委员会搞好日常安全管理工作,完成上级主管部门和地方政府部门下达各项工作。 项目部安全生产岗位职责:建立各级人员安全生产岗位责任制,使安全生产责任落实到人。
项目经理是项目安全生产第一责任人,对整个工程项目标安全生产负责。 项目总工程师负责主持整个项目标安全技术方法、、脚手架搭设及拆除、季节性安全施工方法编制、审核工作。 项目副经理具体负责安全生产计划和组织落实。 专职安全员负责对分管施工现场,对所属各专业分包队伍安全生产负监督检验、督促整改责任。
项目各专业工长是其工作区域安全生产直接责任人,对其工作区域安全生产负直接责任。
(4) 安全管理程序
安全管理工作遵照“预防为主”方针来开展,关键分以下三个方面来进行。
1)安全巡视
项目安全组织机构内各责任人,在项目安全主管领导下开展日常安全巡视工作。各责任人对各自区域内可能产生安全隐患工作点要严加检验,对施工人员作好安全提醒,对出现安全违犯行为随时查处、上报。
2)安全汇报
安全管理机构内各责任人,按要求填写天天安全汇报报项目安全总监,对当日安全隐患巡视结果提出统计报表,对当日生产活动提出分析原因,提出防范方法。在现场无重大安全事故前提下,专职安全员编写每个月安全汇报经项目经理审批后报安全总监和上级安全部门。假如现场发生重大安全事故,严格按国家要求申报程序向上级主管部门申报。
3)安全分析会
回填施工前召开安全分析会,或在双方约定时间内以约定形式召开安全分析会,对当月安全工作进行分析,对安全隐患提出整改完工时间,对以后安全工作提出预防方法,对安全事故进行分析,对事故责任单位和个人提出处罚意见,对其它承包商安全工作提出配合要求,对下月安全工作提出新指导意见。
4)安全管理制度
安全教育制度:全部进场施工人员必需经过安全培训,经我单位、项目、岗位三级教育,考评合格后方可上岗。
安全学习制度:项目经理部针对现场安全管理特点,分阶段组织管理人员进行安全学习。各分包队伍在专职安全员组织下坚持每七天一次安全学习,施工班组针对当日工作内容进行班前教育,经过安全学习提升全员安全意识,树立“安全第一,预防为主”思想。
安全技术交底制:依据安全方法要求和现场实际情况,项目经理部必需分阶段对管理人员进行安全书面交底,各施工工长及专职安全员必需定时对各分包队伍进行安全书面交底。
安全检验制:项目经理部每七天由安全总监组织安全大检验;各专业工长和专职安全员天天对所管辖区域安全防护进行检验,督促各分包队伍对安全防护进行完善,消除安全隐患。对检验出安全隐患落实责任人,定时进行整改,并组织复查。
安全生产奖罚制度:项目经理部设置安全奖励基金,依据半月一次安全检验结果进行评选,对遵章守纪、安全工作好班组进行表彰和奖励,违章作业、安全工作差班组进行批评教育和处罚。
安全例会和安全把关制:在整个工程施工期间,安全总监和专职安全员长驻现场,并每七天组织一次全部现场工作人员和其它工作人员参与安全生产例会,天天最少对现场安全生产现实状况进行全方面检验并作好统计,负责安全技术交底和技术方案安全把关,负责制订或审核安全隐患整改方法并监督落实,负责安全资料整理和管理,确保全部安全设施处于良好运转状态。 另外,进场后主动和业主、监理共同协商制订工地其它安全规章制度。
3、安全要求
(1) 基坑(槽)回填前,应检验坑(槽)壁有没有塌方迹象,施工人员进入现场必需戴安全帽。施工现场严禁吸烟,严禁酒后作业。
(2) 在填土扎实过程中,要随时注意边坡土改变,对坑(槽)、沟壁有松土掉落或塌方危险时,应采取合适支护方法。基坑(槽)边上不得堆放重物。
(3) 坑(槽)回填,车辆运土时,应对跳板、便桥进行检验,以确保交通道路通畅安全。车和车前后距离不得小于5m。车辆上均应装设制动闸,用于推车运土回填,不得放手让车自动翻转卸土。
(4) 基坑(槽)回填土时,支撑(护)拆除,应接回填次序,从下而上逐步拆除,不得全部拆除后再回填,以免试边坡失稳;更换支撑时必需先装新,再拆除旧。
(5) 非机电设备操作人员不准私自动用机电设备。使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线。操作夯机人员,必需戴胶皮手套,以防触电。打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后不得小于10m。
(6) 回填土作业和主体交叉施工要做好安全防护方法,保障基坑下面工作人员安全。
4、应抢救援预案
4.1基础标准
坚持“安全第一、预防为主”安全生产方针; 快速、有序、高效地控制突发事故发展; 做好发生突发事故应抢救援准备,使作业人员在事故发生时能立即得到救护,尽可能降低事故造成人员伤亡和财产损失。
4.2土方回填关键危险源
因为回填深度较深,人工在下面进行压实时,造成基坑边缘坠落物体;
因为施工人员不根据技术交底要求进行施工发生倾覆;
因为材料不合理堆放造成失稳和倾覆。
4.3应急物资和设备准备
(1)医疗器材:担架、氧气袋、塑料袋、小药箱;
(2)抢救工具:通常工地常备工具即基础满足使用;
(3)照明器材:手电筒、应急灯36V以下安全线路、灯具;
(4)通讯器材:电话、手机、对讲机;
(5)交通工具:工地常备一辆应急车辆;
(6)灭火器材:灭火器日常按要求就位,紧急情况下集中使用;
(7)准备足够卫生、劳保防护用具和救援设施;
(8)用于危险区域隔离警戒绳、安全严禁、警告、指令、提醒标志牌
(9)必需资金确保。
4.4预防方法
从事模板作业人员,应常常组织安全技术培训。从事高处作业人员,应定时体检,不符合要求不得从事高处作业。
安装和拆除模板时,操作人员应配戴安全帽、系安全带、穿防滑鞋。安全帽和安全带应定时检验,不合格者严禁使用。
支撑钢管底部地面应整平扎实,并加垫木,不得垫砖;
支模应接工序进行,模板没有固定前,不得进行下一道工序。严禁利用支撑体系攀登上下; 按要求设置竖向及水平剪刀撑;
模板上如有预留洞口,应在模板支设完成后将洞口盖好或进行临边维护
模板拆除应经施工技术人员同意,并含有验收手续,操作时应按次序分段进行,严禁猛撬、硬砸或大面积撬落和拉倒,停工前不得留下松动和悬挂模板。
4.5组织机构和职责
应抢救援指挥领导小组
组长;项目经理
副组长;项目部组员
应抢救援职能组
分为通讯联络组、抢险救援组、救护组、疏散组、保卫组、调查组。
4.6应急求援职能组职责
通讯联络组
了解掌握事故情况,负责事故发生后在第一时间通知企业,依据情况酌情立即通知当地建设行政主管部门、电力部门、劳动部门、当事人亲人等
抢险救援组
依据指挥组指令,立即负责扑救、抢险,并部署现场人员到医院陪护。当事态无法控制时,立即通知联络组拨打政府主管部门电话求救
救护组
负责受伤人员救治和送医院抢救
疏散组
在发生事故时,责任人员疏散、逃生
保卫组
负责损失控制,物资抢救,对事故现场划定警戒区,阻止和工程无关人员进入现场,保护事故现场不遭破坏
九、文明施工、环境保护方法
1、预防噪声污染方法
现场施工噪声关键来自施工机械,为了能有效地降低施工噪声,应从以下几点着手:
(1) 必需采取对应方法以使施工噪声符合国家环境保护局颁发《建筑施工场界噪声限值》(GB12523)要求。土石方施工阶段噪声限值为:昼间75dB,夜间55dB。
(2) 在可供选择施工方案中尽可能选择噪音小施工工艺和施工机械。
(3) 将噪音较大机械设备部署在远离施工红线位置,降低噪音对施工红线外影响。
(4) 对噪音较大机械,在中午(12时至14时)及夜间((20时至次日7时)休息时间内停机,以免影响周围居民休息。
2、防治粉尘(扬尘)污染方法
土石方施工和施工车辆行驶会引发尘土飞扬,使周围总悬浮颗粒物超出环境空气质量标准。为了重视环境保护工作:
(1) 配置足够数量洒水车以确保将汽车行走施工道路粉尘(扬尘)控制在最低程度。
(2) 定时派人清扫施工便道路面,降低尘土量。
(3) 对可能扬尘施工场地定时洒水,并为在场作业人员配置必需专用劳保用具。对易于引发粉尘细料或散料应予遮盖或合适洒水,运输时亦应予遮盖。
(4) 汽车进入施工场地应减速行驶,避免扬尘。
3、施工期间振动污染防治方法
(1) 在可供选择施工方案中尽可能选择振动小施工艺及施工机械。
(2) 将振动较大机械设备部署在运离施工红线位置,降低对施工红线外振动影响。
(3) 对振动较大施工机械,在中午(12时~14时)及夜间(20时~次日7时)休息时间内停机,以免影响周围居民休息。
4、施工期间固体废物防治方法
(1) 注意环境卫生,施工项目用地范围内生活垃圾应倾倒至围墙内指定堆放点,不得在围墙外堆放或随意倾倒,最终交环境保护部门集中处理。
(2) 对施工期间固体废弃物应分类定点堆放,分类处理。
(3) 施工期间产生废钢材、木材,塑料等固体废料应予回收利用。
(4) 严禁将有害废弃物用作土方回填料。
5、其它环境保护
(1) 建立环境保护管理小组,由项目经理主管,组员由专业骨干组成,做好日常环境管理,并建立环境保护管理资料。
(2) 建立健全环境工作管理条例,施工组织设计中应有对应环境保护内容。
(3) 对地下管线应妥善保护,不明管线应事先探明,不许可野蛮施工作业。施工中如发觉文物应立即停工,采取有效封闭保护方法,并立即报请业主处理,任何人不得隐瞒或私自占有。
(4) 建立公众投诉电话,主动接收群众监督。
(5) 施工期间应预防水土流失,做好废料石处理,做到统筹计划、合理部署、综合治理、化害为利。
6、文明施工确保方法
(1) 工程实施时按杭州市建设工程现场文明施工管理相关要求实施。
(2) 建立健全文明施工检验考评制度,同时要配合监理部门对文明施工检验。项目经理部指派专员主抓文明施工及环境保护工作,并将文明施工和环境保护工作开展成效优劣是否和各专业班组和管理人员效益挂钩。
(3) 项目部临时用地相关按标准进行部署,四面设置排水沟。
(4) 施工场地出入口设置洗车槽,出场地车辆必需冲洗洁净。
(5) 施工场地道路必需平整通畅,排水系统良好。材料、机具要求分类堆放整齐并设置标示牌。严格用地管理,临时工程等设施均安排于计划用地红线内。
(6) 场地内管线应严格按设计和安全要求架设,并严加管理,杜绝乱搭乱接。建立工地文明、卫生防水责任制,落实到人。
(7) 管理人员均应佩戴胸卡上岗,上岗时并必需戴安全帽,并做好施工现场安全保卫工作,采取必需防盗方法,建立门卫值班制度并设专职保安值勤。非施工人员不得私自进入施工现场,施工人员着装不合安全要求也不准进入施工现场。
(8) 现场弃土及施工垃圾应立即清除,注意搞好工地及四面环境卫生,发明良好生活、施工卫生条件。
(9) 工地现场机具设备及材料堆放应合理有序,现场废料应立即清运,场地在干燥大风时应注意洒水降尘。
(10) 将日常整理列入文明施工管理日常工作中,做到作业人员离开,作业面洁净整齐。
(11) 做好电器设备防雨防雷方法,定时对保护零线、反复接地接地电阻进行测试,以确保施工用电安全。
(12) 主动协调好周围关系,降低因施工造成不便而产生多种纠纷。
