收藏 分销(赏)

高支模砼浇筑专项方案.doc

上传人:精*** 文档编号:2954784 上传时间:2024-06-12 格式:DOC 页数:10 大小:138.54KB
下载 相关 举报
高支模砼浇筑专项方案.doc_第1页
第1页 / 共10页
高支模砼浇筑专项方案.doc_第2页
第2页 / 共10页
高支模砼浇筑专项方案.doc_第3页
第3页 / 共10页
高支模砼浇筑专项方案.doc_第4页
第4页 / 共10页
高支模砼浇筑专项方案.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

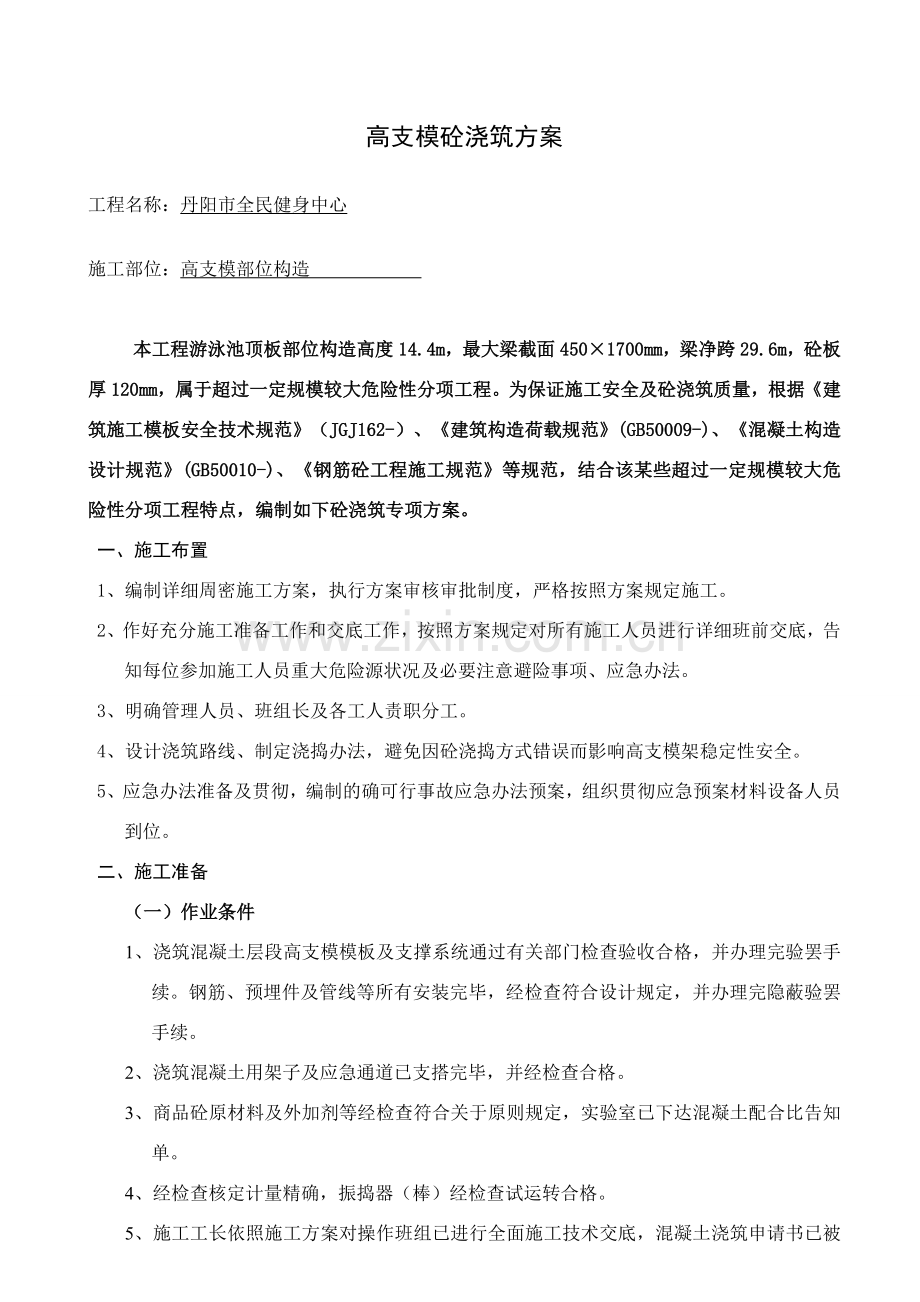

1、高支模砼浇筑方案工程名称:丹阳市全民健身中心施工部位:高支模部位构造 本工程游泳池顶板部位构造高度14.4m,最大梁截面4501700mm,梁净跨29.6m,砼板厚120mm,属于超过一定规模较大危险性分项工程。为保证施工安全及砼浇筑质量,根据建筑施工模板安全技术规范(JGJ162-)、建筑构造荷载规范(GB 50009-)、混凝土构造设计规范(GB50010-)、钢筋砼工程施工规范等规范,结合该某些超过一定规模较大危险性分项工程特点,编制如下砼浇筑专项方案。一、施工布置1、编制详细周密施工方案,执行方案审核审批制度,严格按照方案规定施工。2、作好充分施工准备工作和交底工作,按照方案规定对所有

2、施工人员进行详细班前交底,告知每位参加施工人员重大危险源状况及必要注意避险事项、应急办法。3、明确管理人员、班组长及各工人责职分工。4、设计浇筑路线、制定浇捣办法,避免因砼浇捣方式错误而影响高支模架稳定性安全。5、应急办法准备及贯彻,编制的确可行事故应急办法预案,组织贯彻应急预案材料设备人员到位。 二、施工准备 (一)作业条件 1、浇筑混凝土层段高支模模板及支撑系统通过有关部门检查验收合格,并办理完验罢手续。钢筋、预埋件及管线等所有安装完毕,经检查符合设计规定,并办理完隐蔽验罢手续。 2、浇筑混凝土用架子及应急通道已支搭完毕,并经检查合格。 3、商品砼原材料及外加剂等经检查符合关于原则规定,实

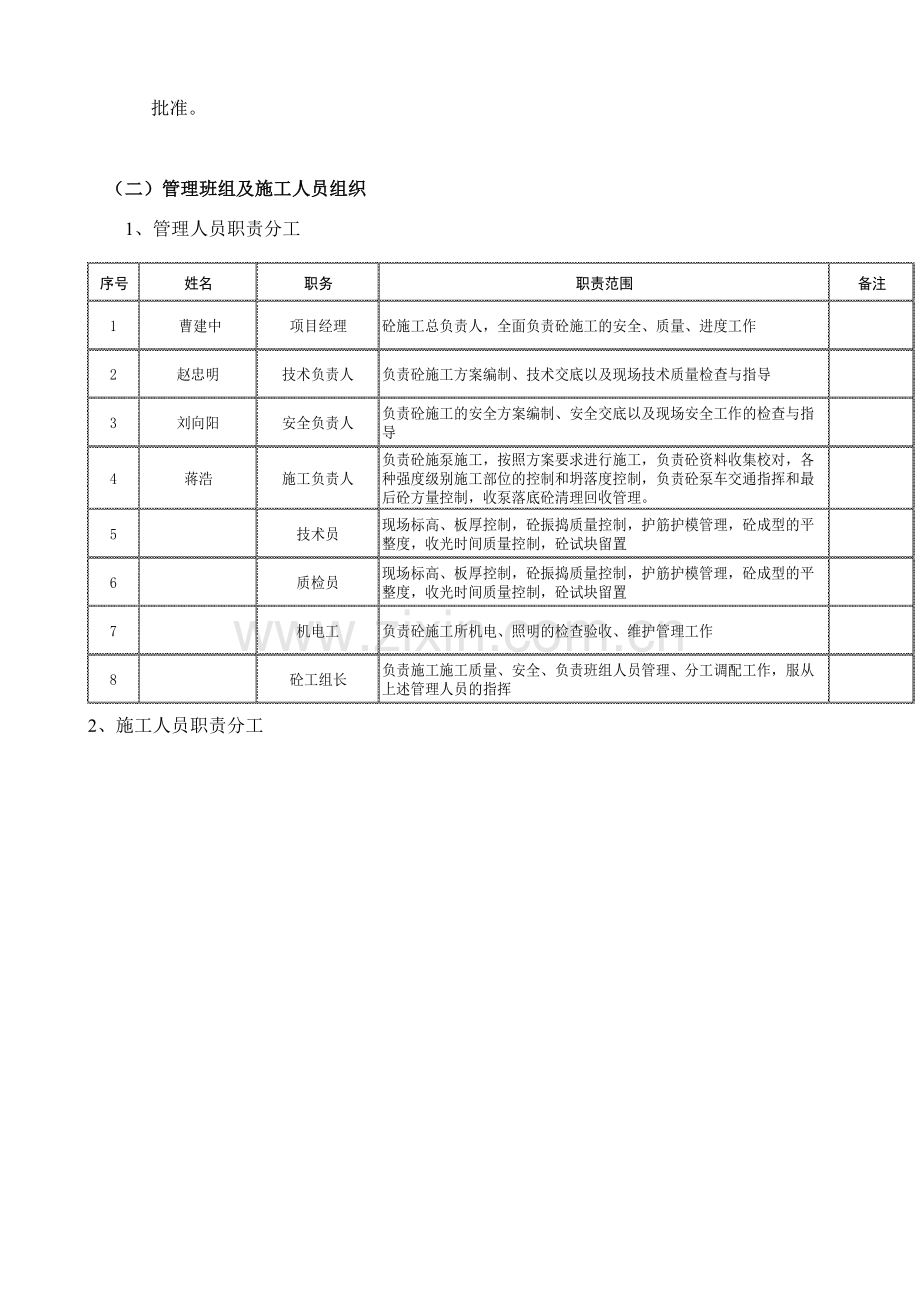

3、验室已下达混凝土配合比告知单。 4、经检查核定计量精确,振捣器(棒)经检查试运转合格。 5、施工工长依照施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。 (二)管理班组及施工人员组织1、管理人员职责分工2、施工人员职责分工 (三)重要机具投入 二、施工组织 1、本工程砼强度级别柱、预应力梁采用C40商品混凝土,别的采用C30商品混凝土,砼坍落度规定16030mm。 2、砼施工采用泵送商品砼,砼泵车1台,臂长规定为52m规格,砼运送灌车12辆。 3、浇筑路线:1台泵车由内向外,由北向南进行,浇筑顺序梁板,1m高梁分层下料浇捣。 4、施工人员安排:采用两个班组流水作业,砼工每班

4、组砼工18人,每班人员分工,振捣手3人,后天出料1人,现场泵口放料2人,平料4人,刮尺找平3人,振捣器电线牵引1人,开磨光机1人,木工护模班组人员8人,钢筋工护筋人员4人,水电工护管人员2人。详细分工详见施工人员分工表。 5、施工作业时不得间断,工人吃饭时采用换岗形式,换岗时必要做好先后班交接,特别是振捣人员交接工作必要详细。三、工艺流程作业准备柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣混凝土运送混凝土搅拌养护 四、操作工艺 (一)作业准备 1、浇筑前应将模板内垃圾、泥土等杂物及钢筋上油污清除干净,并检查钢筋保护层垫块与否垫好,钢筋保护层垫块与否符合规范规定。 2、如使用木模板时应浇水使模板湿润

5、。柱子模板扫除口应在清除杂物及积水后再封闭。 3、施工缝松散混凝土及混凝土软弱层已剔掉清净,已经露出石子,并浇水湿润,无明水。 4、梁、柱钢筋钢筋定距框已安装完毕,并通过隐预检。 (二)混凝土浇筑与振捣普通规定1、本工程采用预拌泵送商品砼,砼进场前一方面进行配合比及质保资料核验,然后进行资料收集。并进行坍落度检查合格。2、泵车进场架设必要由施工负责人指挥,按照指定地点进行架设,架设完毕必要通过安 全员验收合格。砼开泵必要得到项目经理开泵令方可施工。3、润滑泵管砂浆采用现场搅拌,对于润滑泵管砂浆禁止喷洒到楼面上。4、混凝土自泵口下落自由倾落高度不得超过2m,浇筑高度如超过3m时必要采用办法,用溜

6、管。 5、浇筑混凝土时应分段分层持续进行,浇筑层高度应依照砼供应能力,一次浇筑方量,砼初凝时间,构造特点、钢筋疏密综合考虑决定,普通为振捣器作用某些长度1.25倍。 6、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得漏掉,做到均匀振实。移动间距不不不大于振捣作用半径1.5倍(普通为3040cm)。振捣上一层时应插入下层510cm,以使两层砼结合牢固。平板振动机移动间距,应保证振动器平板覆盖已振实某些边沿。 7、浇筑混凝土应持续进行。如必要间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇最长时间应按所用水泥品种、气温及混凝土凝结条件拟定,普通

7、超过2h应按施工缝解决。(当混凝土凝结时间不大于2h时,则应当执行混凝土初凝时间) 8、浇筑混凝土时应经常观测模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞状况,发现问题应及时解决,并应在已浇筑混凝土初凝前修正完好。 9、砼表面平整度控制不得不不大于5mm,标高控制不得不不大于8mm。 (三)柱混凝土浇筑 1、柱浇筑前底部应先填510cm厚与混凝土配合比相似减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不不不大于50cm,振捣棒不得触动钢筋和预埋件。2、柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时,应采用办法(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。每段高度

8、不得超过2m,每段混凝土浇筑后将模板洞封闭严实,并用箍箍牢。 3、柱子混凝土分层厚度应当通过计算后拟定,并且应当计算每层混凝土浇筑量,用专制料斗容器称量,保证混凝土分层精确,并用混凝土标尺杆计量每层混凝土浇筑高度,混凝土振捣人员必要配备充分照明设备,保证振捣人员可以看清混凝土振捣状况。 4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无梁楼板应留在柱帽下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇11.5h,使其初步沉实,再继续浇筑。5、浇筑完后,应及时将伸出砼面搭接钢筋整顿到位。 (四)梁、板混凝土浇筑 1、梁、板应同步浇筑,浇筑办法应由一端开始用“赶浆法”,即先浇筑梁,依照梁高

9、分层浇筑成阶梯形,当达到板底位置时再与板混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑持续向迈进行。 2、和板连成整体高度不不大于1m梁,容许单独浇筑,其施工缝应留在板底如下23cm处。浇捣时,浇筑与振捣必要紧密配合,第一层下料慢些,梁底充分振实后再下二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推动,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。 3、梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度级别混凝土浇筑,并用小直径振捣棒振捣。 4、浇筑板混凝土虚铺厚度应略不不大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向托拉振

10、捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不容许用振捣棒铺摊混凝土。 5、施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度中间1/3范畴内。施工缝表面应与梁轴线或板面垂直,不得留斜槎。施工缝宜用木板或钢丝网挡牢。 6、施工缝处须待已浇筑混凝土抗压强度不不大于1.2MPa时,才容许继续浇筑。在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子和混凝土软弱层,并用水冲洗干净后,先浇一层同配比减石子砂浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。 7、梁高较大部位,混凝土应分层浇筑,每层约60CM高,浇筑

11、混凝土时从短边开始。沿长边方向浇筑,规定在逐级浇筑过程中第二层混凝土要在第一层混凝土初凝前浇筑完毕。第二层混凝土浇筑时应对前一层混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部产生水分和空隙,提高混凝土与钢筋结合力,防止应混凝土沉落而浮现裂缝,减少内部微裂,增强混凝土密实度,使混凝土抗压强度提高,从而提高抗裂性。采用分层浇筑时,水平施工缝解决应注意:1)清除浇筑表面浮浆、较弱混凝土层级松动狮子,并均匀露出粗骨料;2)在上层混凝土浇筑前,应用压力水冲洗混凝土表面污物,充分湿润。但不得有水;3)对非泵送及地流动度混凝土,在浇筑上层混凝土时,应采用接浆办法。 (五)楼梯混凝土浇筑 1、楼梯

12、段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断持续向上推动,并随时用木抹子(或塑料抹子)将踏步上表面抹平。2、施工缝位置:楼梯混凝土宜持续浇筑完,多层楼梯施工缝应留置在楼梯段1/3部位。(六)所有浇筑混凝土楼板面均进行压光、扫毛:1、压光时间要恰当掌握好,压光过早易浮现砼表面裂缝现象,普通楼面压光不得少于2遍,有防水规定楼面压光次数不得少于3遍,且压光时杜绝浮浆和积水现象。2、扫毛时应当顺一种方向扫,刷细纹,禁止随意扫毛,影响混凝土表面观感。 (七)养护混凝土浇筑完毕后,应在12h以内进行浇水养护,浇水次数应能保证混凝土有足够润湿状态,养护期普通不少于7昼夜

13、。 (八)混凝土试块留置1、按照规范规定试块取样规定做标养试块取样。 (九)成品保护 1、要保证钢筋和垫块位置对的,不得踩楼板、楼梯分布筋、弯起钢筋,不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用浇筑人行道,保证楼板钢筋负弯矩钢筋位置。 2、不用重物冲击模板,不在梁或楼梯踏步侧模板上踩,应搭设跳板,保护模板牢固和严密。 3、已浇筑楼板、楼梯踏步上表面混凝土要加以保护,必要在混凝土强度达到1.2MPa后来,方准在面上进行操作及安装构造用支架和模板。4、在浇筑混凝土时,要对已经完毕成品进行保护,对浇筑上层混凝土时流下水泥浆要专人及时清理干净,洒落混凝土也要随时清理干净。 5、对阳角等易碰坏地方,应

14、当有办法。 (十)应注意质量问题 1、蜂窝:因素是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中砂浆从下部涌出而导致。 2、露筋:因素是钢筋垫缺位移、间距过大、漏放、钢筋紧贴模板、导致露筋,或梁、板底部振捣不实,也也许浮现露筋。 3、孔洞:因素是钢筋较密部位混凝土被卡,未经振捣就继续浇筑上层混凝土。 4、缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等因素,易导致缝隙、夹渣层。 5、梁、柱连接处断面尺寸偏差过大,重要因素是柱接头模板刚度差或支此部位模板时未认真控制断面尺寸。6、现浇楼板面和楼梯踏步上表面

15、平整度偏差太大:重要因素是混凝土浇筑后,表面不用抹子认真抹平。 上人过早或未垫板进行操作。五、应急预案1安全事故应急救援架构组 长:曹建中 联系电话:副组长:蒋 浩 联系电话:成 员:刘向阳、钱永兴、周文伟应急救援联系电话急救中心:120 2应急办法当事故发生后,现场关于人员应及时报告现场负责人及事故应急救援组组长,由应急救援组长指挥对伤员及时组织急救,采用有效办法防止事故扩大和保护现场。按照关于规定,及时报告公司安全管理部门和本公司安全生产负责人,及祈求救援。3发生高处坠落事故应急救援当发生高处坠落事故后,急救重点放在对休克、骨折和出血上进行解决。(1)发生高处坠落事故,应立即组织急救伤者,

16、一方面观测伤者受伤状况、部位、伤害性质,如伤员发生休克,应先解决休克。遇呼吸、心跳停止者,应及时进行人工呼吸,胸外心脏挤压。处在休克状态伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行急救治疗。(2)浮现颅脑损伤,必要维持呼吸道畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重颅底骨折及严重脑损伤症状浮现,创伤处用消毒纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件医院治疗。(3)发现脊椎受伤者,创伤处用消毒纱布或清洁布等覆盖伤口,用绷带或布条包扎后。搬运时,将伤者平卧放在帆布担

17、架或硬板上,以免受伤脊椎移位、断裂导致截瘫,招致死亡。急救脊椎受伤者,搬运过程,禁止只抬伤者两肩与两腿或单肩背运。(4)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置暂时固定,使断端不再移位或剌伤肌肉,神经或血管。固定办法:以固定骨折处上下关节为原则,可就地取材,用木板、竹头等,在无材料状况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起。(5)遇有创伤性出血伤员,应迅速包扎止血,使伤员保持在头低脚高卧位,并注意保暖。对的现场止血解决办法。普通伤口小止血法:先用生理盐水(0.9%NaCl溶液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带;较紧地包扎。加压包扎止血法:用纱布、棉花

18、等做成软垫,放在伤口上再加包扎,来增强压力而达到止血。止血带止血法:选取弹性好橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(接近心脏位置),下肢出血结扎在大腿上1/3处(接近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔2540分钟放松一次,每次放松0.51分钟。(6)动用最快交通工具或其她办法,及时把伤者送往邻近医院急救,运送途中应尽量减少颠簸。同步,密切注意伤者呼吸、脉搏、血压及伤口状况。4发生脚手架坍塌应急救援(1)施工项目在班组作业前必要要结合工作环境进行有针对性安全技术交底。并保持出入口畅通。(2)在施工危险区域悬挂对口警示标志,设专人监护。按

19、规定设防护办法。保持出入口畅通,有筹划清理拆除下来材料,禁止阻塞通道。(3)当脚手架搭设和拆除过程中发生大面积崩塌、坍塌,不要慌张,保持镇定,注意事态发展状况、方向及受影响位置,有序指挥员工疏散。(4)在坍塌过程中不要盲目抢险,有危及用电安全,应立即切断电源,确认未有继续坍塌危险状况下,组织急救人员,采用有效办法进行急救工作,一方面急救受伤人员,再急救集体财产。(5)现场急救解决:尽快解除重物压迫,减少挤压综合症发生。伤肢制动,可用夹板等简朴托持伤肢。伤肢降温(避免冻伤),尽量避免局部热缺血。伤肢不应抬高、按摩或热敷。如果挤压部位有开放创伤及活动出血者,应止血,但避免加压,除有大血管断裂外不用止血带。迅速转往医院。(6)立即设危险区域,并设警示标志,设专人监护,保护事故现场。(7)按规定上报关于主管部门祈求救援。江苏天坤集团建筑工程有限公司丹阳市全民健身中心项目部 5月20日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
