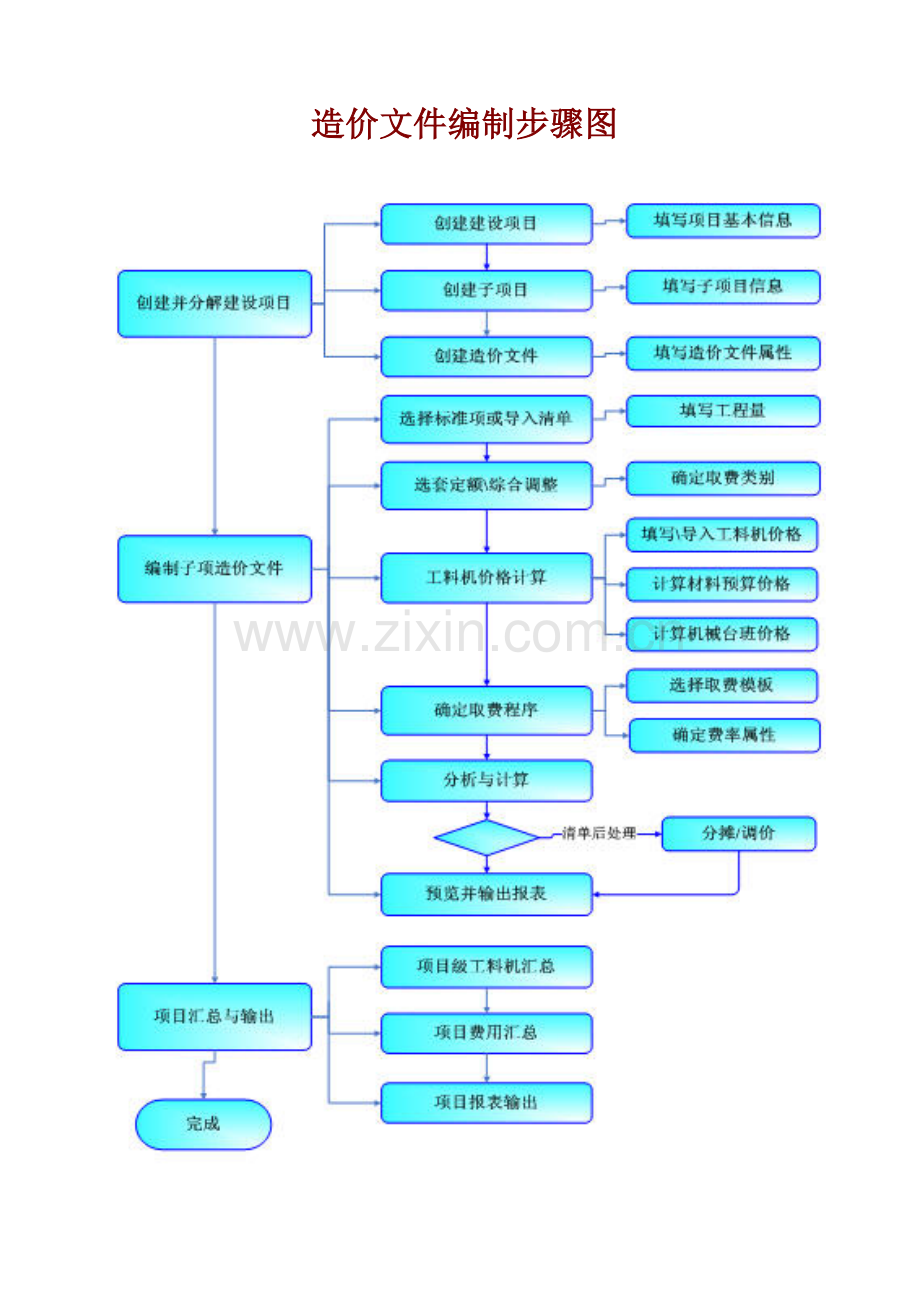

造价文件编制步骤图
创建建设项目
采取右建菜单创建:在项目管理窗口空白处单击鼠标右键,弹出右键菜单,选择【新建】→【建设项目】。以下图:
采取主菜单创建:在项目管理界面,选择【文件】→【新建建设项目】。以下图:
输入项目信息:在弹出创建建设项目对话框中,输入【编号】(能够以创建文件日期为编号,方便管理)、【名称】,选择【编制类型】(注:编制类型选择决定项目级报表输出样式),然后点击【确定】,即完成创建建设项目。以下图:
编辑建设项目信息:建设项目建立好以后,选中新建建设项目,双击项目编号、项目名称处能够修改该建设项目标【编号】和【工程名称】,或直接在右侧【基础信息】窗口修改项目信息。
创建子项目
选中新建建设项目右击,选择【新建】→【子项目】。子项目可依据实际需要创建,或是省略上述操作直接在建设项目下创建造价文件。
创建造价文件
新建造价文件有3种方法:
(1)选中子项目(或建设项目)右击,选择【新建】→【造价文件】。图:
(2)选择【文件】→【新建造价文件】。图:
(3)在工具栏里直接点击快捷键,新建造价文件。
输入造价文件基础信息:在弹出窗口中,输入【编号】、【名称】,选择【计价依据】、【主定额】和【项目模板】,点击确定。以下图:
〖注〗:造价文件创建好后,计价依据是不能再更改了,所以在选择计价依据时必需考虑所编制造价文件类型再进行选择。
填写建设项目及造价文件基础信息
依据工程实际情况,填写项目基础信息(图一)和造价文件基础信息(图二)。
项目级单价文件
创建
使用单价文件
编辑单价文件
创建
采取右建菜单创建:在项目管理窗口,选中需要添加项目级单价文件建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【单价文件】。以下图:
采取主菜单创建:在项目管理界面,选中需要添加项目级单价文件建设项目节点,选择【建设项目】→【新建单价文件】。以下图:
使用单价文件
在项目管理界面,选中任何一个造价文件,在单价文件列,双击,在出现下拉列表中选择需要切换单价文件。以下图:
〖注〗:造价文件选择了单价文件后,系统会将造价文件中工料机价格等信息拷贝到单价文件中。假如单价文件被多个造价文件使用,则这个单价文件里价格信息是全部造价文件价格信息合集。
取消关联:假如造价文件选择了(关联了)建设项目下实体单价文件后,又忽然不使用时,这时候,需要选择单价文件列下拉列表中“取消关联”选项,则,系统会取消造价文件和选择单价文件关联,而且,给造价文件新建一个空同造价文件名单价文件,这个空单价文件是造价文件必需带,因为造价文件存在同时必需有一个单价文件同时存在,取消关联同时必需发生新建空文件操作。
编辑单价文件
在项目管理界面,选中单价文件,双击或点击工具栏(主菜单)图标或右键打开,则,进入单价文件编辑界面。以下图:
单价文件界面包含3个标签页,分别是单价文件标签、运费费率标签和自采自办费率标签。
项目级费率文件
创建费率文件
使用费率文件
编辑费率文件
创建费率文件
采取右建菜单创建:在项目管理窗口,选中需要添加项目级费率文件建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【费率文件】。以下图:
采取主菜单创建:在项目管理界面,选中需要添加项目级费率文件建设项目节点,选择【建设项目】→【新建费率文件】。以下图:
使用费率文件
在项目管理界面,选中任何一个造价文件,在费率文件列,双击,在出现下拉列表中选择需要切换费率文件。以下图:
〖注〗:取消关联:假如造价文件选择了(关联了)建设项目下实体费率文件后,又忽然不使用时,这时候,需要选择费率文件列下拉列表中“取消关联”选项,则,系统会取消造价文件和选择费率文件关联,而且,给造价文件新建一个空同造价文件名费率文件,这个空费率文件是造价文件必需带,因为造价文件存在同时必需有一个费率文件同时存在,取消关联同时必需发生新建空文件操作。
编辑费率文件
在项目管理界面,选中费率文件,双击或点击工具栏(主菜单)图标或右键打开,则,进入费率文件编辑界面。以下图:
建立项目结构
选择标准项
在“预算书”界面右边工具栏,点击【标准模板】按钮】或直接点击停靠在预算书右侧【标准模板】按钮,,系统弹出选择标准模板对话框,勾选节点后,双击或右击选择【添加选中】即可。以下图:
增加非标准项目
增加前项:右击选择【增加】→【前项】或直接单击工具栏中快捷图标,在选中项前面增加一个非标准项。
增加后项:选择【增加】→【后项】或直接单击工具栏中快捷图标,在选中项后面增加一个非标准项。
增加子项:选择【增加】→【子项】或直接单击工具栏中快捷图标,在选中项子节点增加一个非标准项。
子项下面是能够再增加定额同级项,但定额同级项下面不能再增加任何对象。图:
☆ 技巧提醒:
定额同级项是项目结构中最低层次,它下面不能再增加任何项目结构,它定位是跟定额同级。也就是“定额同级项”(相当于WCOST数量单价类/列式计算类计算项)和“定额”属于同类项、平级项,定额同级项下是不能再套定额。定额同级项关键作用以下:
①定额同级数量单价类:在“预算书”界面右击选择【增加】→【定额同级项】,输入【编号】、【名称】、【单位】、【工程量】,然后依据判定选择在【人工单价】或【材料单价】或【机械单价】列中输入对应单价,系统默认设置取费类别为“不取费”,该项中不需要计算费用可直接在“预算书”窗口下“取费程序”中勾选【不计】。
②定额同级计算公式类:在“预算书”界面右击选择【增加】→【定额同级项】,输入【编号】、【名称】、【单位】,双击“计算公式”栏能够直接输入公式;或点击按钮,在弹出“取费基数编辑对话框”中编辑公式。
选套定额
定额库中选择
添加补充定额
借调其它定额
填写工程量
确定取费类别
选套工料机
定额调整
标准换算
混合料配比调整
子目系数调整
辅助定额调整
调整工料机
批量调整定额
分部分项项目工料机调整
调整列表
撤销定额调整
分部分项下单价文件
定额库中选择
方法一:在“预算书”界面点击需要套取定额位置,点击鼠标右键,在右键菜单【选择】→【定额】,或直接点击停靠在预算书右或下侧【定额库】按钮,则系统弹出定额库窗口(以下图),从“定额”下拉框中选择需要定额库(注:系统默认定额库是创建造价文件时选择主定额库),然后再查找所需套用定额子目,双击选入或右击选择【添加选中行】来套取定额。
☆ 技巧提醒:系统增加了定额查询功效,用户可按定额编号或名称来查询所需定额,查询后数据显示在查询结果框中,可双击选入或右击选择【添加选中行】来选择定额。
如查询定额名称中有“水泥”字样定额。以下图:
方法二:在“预算书”界面点击需要套取定额位置,点击鼠标右键,在右键菜单【增加】→【定额】或直接点击工具栏中快捷图标,新增一条空统计,在“编号”栏直接输入定额编号,WECOST8.2.0版本新增加渐进式定额筛选提醒功效,并支持两种定额套用方法(如1-1-1-1和10101001),使得定额选套愈加灵活快速;也可单击该空统计“编号”右侧按钮,进入定额库中选套定额,选择定额方法同上。图:
☆ 技巧提醒:
1、 在“编号”列,可经过输入定额名称模糊查找,渐进显示包含该名称定额。
2、系统自动统计标准项和定额匹配次数,将匹配次数较多定额按次序排在渐进显示列表中。
3、系统自动记忆选择定额章项信息,当用户选择了1-1-1-1(10101001)定额后,只用输入2,系统自动在渐进显示列表第一行显示1-1-1-2(10101002)定额,用户确定即可快速选入定额,大大提升输入定额效率。
方法三:分项模板录入
为提升造价文件编制效率,系统专门设置了分项模板(又称定额模板)功效,用户能够从分项模板里批量录入定额。在“预算书”界面点击需要套取定额位置,然后在界面右侧工具栏点击“分项模板”按钮,弹出【分项模板】对话框,点击在“模板”窗口下【分项模板】里找到对应项目模板,点击鼠标右键,在右键菜单里选择【增加到预算书】。以下图:
☆ 技巧提醒:
用户能够将分项工程常见定额组合,保留至【分项模板】下,然后可依据实际需要批量套用,使用模板能够节省造价文件编制时间,同时系统还提供模板导出、导入功效,方便经验共享。以下图:
添加补充定额
假如在编制造价文件时,所需项目定额在交通运输部公布定额库中查找不到,系统还提供了编制补充定额功效。在“预算书”界面点击需要套取定额位置,点击鼠标右键,在右键菜单【增加】→【定额】或直接点击工具栏中快捷图标,新增一条空统计,在定额编号中录入新编号,系统会自动提醒并在新增补充定额编号前加“LB”作为补充标识,接着用户需输入补充定额名称、工程量,选择单位,然后在“预算书”下“人材机”窗口选择、增加补充定额人材机消耗。图一、二、三:
☆ 技巧提醒:
用户能够将已经编制好补充定额保留至“我定额库”,方便以后调用。在“预算书”界面选中补充定额,点鼠标右键,在右键菜单【保留到】→【我定额库】,弹出【我定额库】界面,选中左边【我补充定额】,点鼠标右键,选择【保留定额到该章节】。图一:
用户也能够选择主菜单【维护】→【我定额工料机库】,在弹出【我定额工料机库】进行补充定额管理维护操作。图二:
借调其它定额
系统会在这些定额编号前加上借用定额简称。
例:主定额库为概算库,套用预算库定额时,借用预算定额编号前会增加[预]字。以下图:
当借用其它定额时,系统会在这些定额编号前加“借[简称]”。如可行估算借用预算定额时,以下图:
填写工程量
系统默认子节点自动继承父节点工程量。当修改上级节点工程量时,下级节点工程量假如跟父节点工程量相同也跟着自动改变,不相同不变。
如不需要自动继承工程量功效,可在主菜单【工具】→【系统参数设置】,把“是否自动填写工程量”值设置为“否”。
系统默认以自然单位处理工程量,即输入定额子目标工程量会自动除以定额单位系数。如用户需按定额单位处理工程量时,可在主菜单【工具】→【工程量输入方法】下拉列表中,把“自然单位”改为“定额单位”。
确定取费类别
系统依据施工划分为每一条定额设置了“取费类别”,所以在选套定额后,用户可不再选择“取费类别”。假如认为系统设置取费类跟实际情况不符,可直接以数字键选择对应“取费类别”,也能够在下拉列表中选择。以下图:
☆ 技巧提醒:
如需批量修改“取费类别”,在“预算书”界面选中需要修改分项或部分分项子目,点鼠标右键,在右键菜单里选择【批量】→【设置取费类别】,全部被选中分项或部分分项子目全部会被设置为选中“取费类别”。图:
选套工料机
在“预算书”界面需要增加位置,点击鼠标右键,在右键菜单【选择】→【工料机】,或直接点击停靠在预算书右侧【工料机库】按钮,出现工料机对话框,从【工料机】下拉列表中选择需要工料机库,然后在窗口右侧选中所需添加工料机,双击或单击鼠标右键选择【添加选中行】,将工料机添加到预算书中,图:
如需新增补充工料机,可在“预算书”界面点击需要增加位置,点击鼠标右键,在右键菜单【增加】→【人工】、【材料】、【机械】,输入新增工料机【编号】、【名称】、【工程量】、【单价】,选择【单位】、【取费类别】等信息。确定回车后,系统自动增加下一条工料机。以下图:
☆ 技巧提醒:
系统可使用编号或名称来查询所需工料机,查询后数据显示在右下方查询窗口中,可双击或单击鼠标右键选择【添加选中行】将选中工料机添加到预算书中。
如查询材料名称中包含“水泥”字样材料。以下图:
定额调整
在“预算书”界面,单击需要调整定额,系统在靠右下方窗口里设置“标准换算(BZ)”、“混合料配比(PB)”、“子目系数(XS)”、“辅助定额(FZ)”等定额调整窗口,用户可依据工程实际情况对需要调整定额进行调整,全部定额调整信息会统计在“调整列表”里。
标准换算
在定额调整信息视窗中,点击“”按钮,系统会列出该定额常见到换算。如砂浆、砼标号,厚度和运距综合调整等等。
用户只需要在调整复选框中打勾,并依据工程具体情况输入相关参数后,系统会自动调整消耗量和定额名称。以下图:
在标准换算窗口中,有些定额调整选项里,会带有“”按钮,点击此按钮,可弹出“参数编辑”对话框,在对话框中可编辑计算公式,点击【确定】后,系统自动计算。以下图:
混合料配比调整
在“预算书”界面里,选中需进行混合料配比调整定额,点击“”按钮,直接在“调整为”一栏中输入目标百分比。输入第一个材料配合百分比后,系统会依据百分比之和“100%”自动计算并生成第二个材料配合百分比,同时自动修改定额名称。以下图:
子目系数调整
在“预算书”界面里,选择需要乘系数定额,在定额调整信息窗口中点击“”按钮,依据调整需要,在【人工系数】、【材料系数】、【机械系数】调整框里输入对应系数后回车,系统自动计算消耗量并显示调整信息。如要对定额中全部工料机消耗乘以相同系数时,则只要在【单价系数】框里填系数后回车即可。不调整时“子目系数”全部默认为1。
辅助定额调整
辅助定额是对主定额标准量进行增减调整。
在“预算书”界面里,选中需要进行调整定额,点击“”按钮,然后在调整信息框空白处点击鼠标右键选择【增加】(图一),则弹出选择定额对话框,找到对应辅助定额后,双击或单击鼠标右键选择【添加选中行】(图二),辅助定额被添加到调整信息窗口中,填写调整系数即可。
图一
图二
如08新版公路定额中,2-1-8-21为15t以内自卸汽车装载第一个1km,现在实际运距为2km。调整方法以下:选择辅助定额2-1-8-22为15t以内自卸汽车装载每增运0.5km(5km以内),调整系数输入2,回车确定完成辅助定额调整。图3-35:
〖注〗:假如该定额已在“标准换算”中进行辅助定额调整,则此处无须再调整。
调整工料机
在“人材机”界面中,单击鼠标右键,在右键菜单中用户可依据需要【增加】/【选择】/【删除】/【替换】工料机,同时还能够将新增补充工料机保留至“我工料机库”。以下图:
①工料机增、删及替换
增加:在右键菜单【增加】→【人工】/【材料】/【机械】,可直接输入新增工料机【编号】(注:新增补充工料机编号须不一样于部颁标准工料机编号)、【名称】、【市场价】、【消耗量】;或点击新增行“编号”栏中“”按钮,在弹出工料机库中选择所需工料机,以下图:
选择:单击右键菜单【选择】,弹出工料机库,双击或单击鼠标右键选择【添加选中行】选择所需工料机。
删除:选中某条工料机,单击鼠标右键选择【删除】即可。
替换:选中某条工料机,单击鼠标右键选择【替换】,从弹出工料机库中选择工料机,双击或单击鼠标右键选择【添加选中行】即可替换目前工料机。
②保留工料机
选中某条工料机,单击鼠标右键选择【保留到我工料机库】(图一),弹出用户工料机库对话框,选择某章节,双击或单击鼠标右键选择【保留工料机到该章节】即可(图二)。
③按编号排序
在“人材机”窗口,单击鼠标右键选择【按编号排序】,系统会自动按编号升序排列;再次选择【按编号排序】,系统按编号降序进行排列(图一),再次选择,编号按降序排列(图二)。
④工料机上移、下移
上移、下移:可依据用户需要移动工料机排序位置。
批量调整定额
系统还提供批量调整定额功效,以将有相同调整定额进行快速、批量调整。
点击定额调整信息框中“”图标,在调整列表中选中一条调整信息,点击鼠标右键选择【应用到】(图一),弹出“批量设置定额调整”对话框,勾选要进行相同调整定额,点击【确定】,即可完成定额批量调整(图二)。
〖注〗:【全选】→选中全部统计;【反选】→选择和现有状态相反统计。
批量调整功效适适用于标准换算、配比调整、乘系数调整、消耗量调整。
分部分项项目工料机调整
在“预算书”界面,选中其中任一分部分项项目,系统会汇总该分部分项项目下全部工料机信息。
在下方“人材机”窗口,用户能够修改该分部分项项目下人材机价格。以下图所表示,选中土方项,在“人材机”窗口将【人工】价格修改为28元/工日,系统弹出对话框问询“系统工料机价格将发生改变,是否新建同编号工料机?”,选择“是”,则系统修改该分项下人工工日价格;选择“否”或关闭对话框,系统修改整个预算书人工工日价格。
在分部分项项目下修改工料机价格后,则影响其下全部子节点。如在路基下修改人工价格为35元/工日,则路基下全部定额人工价格全部改为35元/工日。在定额处修改单价,则只影响该定额。
调整列表
在“预算书”窗口选中某条定额,在定额调整信息框点击切换到“调整列表”窗口(点击“”按钮),能够查看该定额全部调整信息。
撤销定额调整
①撤销定额单项调整
在调整列表窗口选中某条调整统计,点击“”按钮即可撤销该项定额调整。以下图:
②撤销单个定额调整
在调整列表窗口,点击“”按钮,清空该定额全部调整统计,定额恢复初始值。
③撤销多项定额调整
在“预算书”界面,按“Ctrl”或“Shift”选中要撤销调整定额,点击鼠标右键选择【定额】→【取消选中定额调整】,即可撤销所选择定额全部调整。
④撤销全部定额调整
在“预算书”界面,点击鼠标右键选择【定额】→【取消全部定额调整】,即可撤销该造价文件中全部定额定额调整。
分部分项下单价文件
在【预算书】界面选中任意分部分项或定额,在【预算书】--【人材机】界面工具栏,能够选择切换分项单价文件。以下图所表示:
工料机分析
录入价格
手工输入价格
批量导入价格信息
使用其它单价文件
材料价格计算
自采材料计算
材料运杂费计算
机械台班价格计算
工料机调整、查询及替换
单价乘系数
工料机反查
工料机替换
其它功效
保留功效
批量选择功效
关键材料设置
导出功效
工料机分析是对单位工程造价基础数据分析,是计算各类费用基础。在完成“预算书”窗口操作后,切换进入“工料机汇总”窗口,系统会自动汇总目前单位工程工料机,包含工料机编号、名称、单位、消耗量及单价信息,并可按人工、材料、机械分类显示。以下图:
录入价格
手工输入价格
在“工料机汇总”界面,手工逐条输入材料预算价格
批量导入价格信息
在“工料机汇总”界面,点击鼠标右键选择【导入】→【通常工料机价格】,选择后缀名为“xls”或“prices”工料机价格信息文件,点击【打开】,导入成功后系统会提醒“导入材料价格文件完成”,此时系统内和导入文件中编号、名称、单位相同工料机价格被批量刷新。
工料机价格导入excel格式图:
如上图所表示,在第6列“是否原价”里填写1,则系统把该材料价格添加为计算材料原价导入,在第6列“是否原价”里不填或填写“1”以外值,则系统把该材料价格导入成预算价。而第7列,可填写计算材料供给地点。
价格信息导入成功后,系统会将被批量刷新价格工料机所对应“检验”里打上勾,表示该项材料价格已被检验刷新。
使用其它单价文件
在工料机汇总界面工具栏处,在单价文件下拉列表中,可切换单价文件,以下图:
点击工具栏图标,能够导入单价文件,实现单价文件共享。
材料价格计算
自采材料计算
找到“工料机汇总”界面里“计算”列,将要计算材料勾选,然后切换到“采购点”,在“起讫地点”处输入自采地点,在下方【自采定额】窗口空白处点击鼠标右键,选择【增加】,进入定额选择窗口,选择所需套用定额,双击或单击鼠标右键选择【添加选中行】即可。
〖注〗:
【高原施工费率(%)】处值假如是“0”,则系统显示为“同取费类别”,计算高原施工时,高原施工费率取是系统费率文件中高原施工费率值;假如【高原施工费率(%)】处值不为“0”,则系统计算高原施工时,高原施工费率取该处填写值。以下图:
还有就是部颁08预算定额第八章自采定额8-1-8(人工捶碎石)和8-1-9(机械轧碎石)所用片石(定额代号931)和其它定额所列片石定额单价不一样,因为前者是片石料场开采价。
为了以示区分,同时为使计算过程愈加合理,系统建立了一过渡材料——开采片石(代号8931),来替换第八章自采定额中片石(定额代号931)。在计算各碎石、石屑料场价时,只需直接选择标准定额(人工捶碎石、机械轧碎石),但必需先计算出开采片石料场价。软件将在02表中统计需开采片石数量,方便组织辅助生产。
材料运杂费计算
①社会运输
选择计算材料,切换进入到“采购点”,输入材料【起讫地点】、【原价】、【运距】、【t•km运价】、【装卸费单价】等参数,并选择社会运输方法,经过分析计算即可计算出材料运杂费。图:
②自办运输
选择计算材料,切换进入到“采购点”,选择运输方法为“自办运输”,输入除【t•km运价】、【装卸费单价】其它参数,切换到【自办运输定额】窗口,在空白处点击选择【增加】进入选套运输定额窗口,选择所需套用定额,双击或单击鼠标右键选择【添加选中行】即可。图3-50:
〖注〗:如要进行运距调整,则直接在【实际运距】处输入实际运输距离。
如有高原施工取费,则请确定系统【取费程序】中项目属性已经选择了高原施工,然后在此处【高原施工取费类别】处选择对应“取费类别”。
③批量设置起讫地点
为了方便批量设置材料起讫地点,用户可在材料单价计算视窗里,按“Ctrl”或“Shift”批量选中同一起讫地点材料,然后点击鼠标右键选择【批量设置起讫地点】,图:
弹出维护“起迄地点”对话框,点击新增“”按钮,在新建运输起讫地点空白栏里直接输入【起点】、【终点】、【运距】,并选择【运输工具】等信息。图:
新建好运输起迄地点后,在“序号”处双击,系统会提醒“已经选择序号X起迄地点”,则所选材料运输起讫地点已被批量设置好,不需要反复录入。图:
机械台班价格计算
机械台班费用,通常是依据机械台班费用定额,考虑柴油、重油、电等燃料和动力预算价格,并加上对应养路费车船税进行计算得到,当然也能够不经过计算,直接输入机械台班价格。如需计算,则直接在“计算”栏勾选对应机械;如不需计算,不勾选“计算”项,然后直接在预算价格栏中输入机械预算价格即可。取消养护费以后新做项目,直接勾选不计养路费则可。图:
工料机调整、查询及替换
单价乘系数
在“工料机汇总”界面,选中要调整工料机,在右键菜单中选择【单价乘系数】,系统弹出输入价格系数对话框(图),输入系数后【确定】,所选工料机预算价随之改变。
选择工料机时能够按住鼠标左键拖选,也可按“Ctrl”或“Shift”键多选。
工料机反查
在“工料机汇总”界面,选中需要查询工料机,在右键菜单中选择【工料机反查】(图一),弹出“材机查询”窗口会显示全部包含该条工料机信息分部分项项目和定额子目。
例:查询石油沥青使用情况。图二:
工料机替换
在“工料机汇总”界面进行工料机替换,能够实现对整个项目同一材料统一替换。
选中需要替换工料机,在右键菜单中选择【工料机替换】,弹出替换工料机对话框,输入需替换进来工料机代号及名称,或点击【选择】按钮,在弹出工料机库中选择需替换进来工料机,点击【确定】即可。图一、二:
其它功效
保留功效
选中需要保留工料机,在右键菜单中选择【保留为补充工料机】,弹出我工料机库对话框,选择正确工料机节点,双击或点鼠标右键选择【保留到该章节】,即可将工料机保留到“我工料机库”。
批量选择功效
① 全选
在“工料机汇总”界面,点鼠标右键选择【全选】。系统对全部复选框,全部提供了全选菜单功效。图:
② 反选
在“工料机汇总”界面,点鼠标右键选择【反选】,系统对全部复选框,全部提供了反选菜单功效。
在“工料机汇总”界面,点鼠标右键选择【反选】时,系统依据现有复选框统计进行判定,选择和已选统计相反统计。图一、二:
关键材料设置
系统提供了关键工料机筛选功效,用户可依据需要设定材料及机械费用占金额比重下限。占设置比重下限以上工料机将作为关键工料机在单价分析表中表现,在百分比下限以下工料机在“其它材料费”和“其它机械使用费”中表现。
在“工料机汇总”界面,点鼠标右键选择【关键材料设置】,在弹出窗口中,能够设置关键材料筛选方法。选择[自动设置]后,选择取费基数,系统提供两个取费基数节点供用户选择,选好取费基数节点后,在右侧文本框中填写取费基数费用名称。系统默认值为JAGCF(建安工程费)。图:
〖注〗:“关键材料设置”只适适用于编制“清单”时筛选单价分析表关键材料,不针对“施工图预算”等其它类型造价文件。
导出功效
在“工料机汇总”界面【输出】列中勾选要导出价格信息工料机,点击鼠标右键选择【导出】→【通常工料机价格】,指定导出文件保留路径,输入文件名后,点击【保留】即可。导出文件类型为“xls”格式。
导出成功时系统会提醒“导出材料价格文件完成”。
取费
设置费率参数
选择属性值
费率加权计算
修改费率值
设置费用模板
自定义模板
模板对比
保留模板
删除模板
借用取费模板
调整分项取费
不计某项费用
设置独立取费
设置费率参数
选择属性值
在“取费程序”右侧窗口,可依据工程所在地选择对应费率文件属性,经过选择费率文件属性来确定费率值。
把光标停放“冬季施工”、“雨季施工”费率项目上时,系统会在线提醒该费率属性具体信息,用户可依据提醒信息选择所需要属性值。
设置好了费率属性后,可在“取费程序”靠左下方窗口查看设置好取费费率,以下图。系统中全部费率项设置费率值均可在此窗口查看,包含利润,税金,冬、雨、夜增工率等。
费率加权计算
当工程跨越不一样取费区域时,只需点击鼠标右键,选择【费率加权计算】,填写项目在不一样取费区域内里程,软件就能依据这些数据自动加权计算冬季、雨季、高原、风沙等费率项目标费率值,以下图:
设置好了费率属性后,可在“取费程序”靠左上方窗口查看设置好取费费率,以下图。系统中全部费率项设置费率值均可在此窗口查看,包含利润,税金,冬、雨、夜增工率等。
修改费率值
① 直接修改
在“取费程序”界面,字体为蓝色费率值能够直接输入修改。
② 费率乘系数
如需要进行费率乘系数操作,则先要自定义取费模板,然后在靠“取费程序”左下方窗口,选择需要乘系数“费率项”,点击鼠标右键,选择“费率乘系数”,在弹出输入窗口里,输入系数点“确定”,该费率项费率值会自动乘系数调整。
③ 恢复默认值
如需恢复系统默认设置值,则能够在右键菜单中选择“恢复默认费率值”即可。
借用费率文件
在编制造价文件过程中可借用其它造价文件费率设置。
首先在“取费模板”界面点击鼠标右键,选择【获取费率…】(图一),在弹出对话框中选中借用费率造价文件,确定即可(图二)。借用费率文件操作只能在采取相同计价依据造价文件间进行。
设置费用模板
自定义模板
系统提供自定义新计费模板功效,用户可依据需要定义计费方法、增加或删除计费项目等。
在“取费模板”界面点击【自定义模板】,在弹出对话框中填写自定义模板名称,在下拉列表中选择参考系统模板(以下图),点击确定系统加载自定义模板。
用户可进行增删费用项目、编辑计算公式等自定义操作。在右键菜单里可选择【选择同级费用项】或【选择子费用项】,弹出“费用选择对话框”中可选择已定义费用项,以下图:
也可在模板界面点击鼠标右键选择【增加同级费用项】或【增加子费用项】,新增一项新费用项,填写费用代号、费用说明、计算说明等信息(以下图)
或在费用选择对话框中点击鼠标右键,选择【增加】(以下图,然后填写新增费用代码及费用名称,然后鼠标右键选择【添加】,将新增费用项添加到模板中。
新增费用项目后,点击计算表示式按钮“”,编辑该费用项计算公式为:定额建安费×费率。以下图:
模板对比
点击“模板对比”,在左边取费模板下拉框,和右边取费模板下拉框中,分别选择需要对比取费模板名称,可对比不一样取费模板中费用项目、公式和费用等差异。以下图:
保留模板
点击“保留模板”按钮,系统将选择设置好保留路径保留目前费用模板。
删除模板
点击【删除模板】,出现下拉列表,选择需要删除计费模板删除即可,以下图。
〖注〗:软件内置标准费用模板是不能删除。如需删除自定义费用模板,能够先在下拉列表中选择标准费用模板,然后点击【删除模板】,再下拉列表里选择需要删除模板。
借用取费模板
在“取费程序”界面,点击鼠标右键,选择【获取取费模板】(以下图),在弹出对话框中选中借用模板造价文件,点击确定即可。借用取费模板操作只能在采取相同计价依据造价文件间进行。
调整分项取费
在“预算书”界面,选择分项项目下任意节点,而且切换至“取费程序”后,可看到该节点取费情况。图:
不计某项费用
当某一分部分项下定额或子项,有项费用不需要计算时,只需要选中该分部分项,任意选择一个取费类别,在取费程序处,直接勾选[不计]即可。系统会将[不计]设置到该项下全部子节点上,向下应用时不检验取费类别是否相同,只要编号相同就修改为不计。
如,路基工程下全部项目不计雨季施工增加费,则只需要在路基工程处,选择一个取费类别,而且在取费程序雨季施工增加费处勾选[不计]即可,以下图:
设置独立取费
当一些分部分项项目需要采取特殊取费或更改计价规则时,用户可对该分部分项设置独立取费,以满足这部分分部分项项目标特殊取费需求。
在“预算书”界面下“取费程序”窗口处,点击鼠标右键,在右键菜单中选择【设为独立取费程序】,系统会将【设为独立取费程序】设置到该项下全部取费类别相同子节点,向下应用时系统检验取费类别是否相同,假如相同,则设为独立取费,不然,不影响。
设置了独立取费后,能够对计价规则、项目属性、费率值进行修改。
修改分项计价规则:
右键菜单中提供多种修改功效,可对子目计价规则进行多种修改。
以下图,点击计算表示式右边图标,在弹出对话框中能够修改该费用项计算工程。
修改该分项费率有两种方法:
① 修改分项项目属性:经过修改项目属性来修改费率值;
② 修改分项费率值:直接修改费率值,系统会在被修改费率处标识“改”字,以下图。
计算
分析计算
系统精度管理和维护
计算精度管理
目前精度维护
分析计算
“分析和计算”是对造价文件中各项费用综合分析计算,计算出来结果是报表数据起源。在分析计算以前,用户应完成在“预算书”、“工料机汇总”、“取费程序”界面操作,最终才进行分析计算。
在“取费程序”界面确定好取费费率后,点击主菜单【计算】→【分析和计算】,或点击工具栏“”图标进行分析计算。
☆ 技巧提醒:假如项目有多个取费模板时,系统是优先按目前设置取费模板进行分析计算。如需采取其它取费模板,可在“取费程序”界面切换取费模板后,再重新分析计算。
系统精度管理和维护
计算精度管理和维护功效是系统为满足用户多种不一样计算精度需求而增加模块。用户能够依据需要,修改设置计算过程中数据保留位数,以满足计算需要。
计算精度管理
① 新建精度集合
在“计算精度管理”窗口左侧,点击鼠标右键,在右键菜单中选择【新增】,或在工具栏点击图标“”,可新建一个精度集合。以下图:
② 设为默认精度
在“计算精度管理”窗口左侧,选中新建精度集合,点击鼠标右键,在弹出菜单中选择【设为默认精度】,则在新建造价文件时,系统按此精度设置来计算和显示。
③ 常见操作
【上移】、【下移】可改变精度集合文件位置;
【复制】、【粘贴】可在复制精度文件基础上快速增加一个精度集合,并可进行修改设置;
【删除】删除精度文件。
右侧窗口中【编辑和计算】是控制输入和计算时精度;【显示】是控制界面上显示精度,可依据需要来进行设置;【零不显示】是控制在界面上是否显示零;【对齐】是当计算出来数据小数位数不足时,在界面上是否补零来达成设置精度。
目前精度维护
用户能够对目前造价文件精度集合进行维护,该精度修改维护,只影响目前造价文件,对其它造价文件计算精度不造成任何影响。
报表输出
预算书报表
项目报表
打印和导出报表
打印报表
导出报表
自定义报表
修改报表表号和标题
进入报表编辑工具
编译报表模板
修改文本框内文字
删除或增加下划线
增加下划线
删除某列数据
删除某行数据
交换列(行)之间位置
移动页数位置(或类似)
修改小数位数
系统报表包含“预算书报表”和“项目报表”。其中,报表类型又分为“编制报表”和“审核报表”。
预算书报表
进行“分析和计算”后切换到报表窗口,在窗口左侧报表树中选中报表,系统会自动生成并显示对应数据报表。以下图:
项目报表
在“预算书”界面右上角点击“”,系统退回至“项目管理”界面,切换到“项目报表”界面,能够看到窗口左侧项目报表树有“编制报表”和“审核报表”,用户可依据需要汇总输出。以下图:
〖注〗:假如有多个造价文件参与项目汇总,需确定建设项目文件【编制类型】和下属全部造价文件“计价依据”是否对应。比如某建设项目文件【编制类型】选择是【施工图预算】,那其所属造价文件【计价依据】必需为【预算计价依据】,这么才能确保正常输出对应汇总报表。
打印和导出报表
打印报表
① 报表单张打印
切换至“报表”或“项目报表”窗口,用户选择生成需要报表,然后点击“”直接打印,也可依据表头上方工具报表工具菜单设置打印。以下图:
② 报表批量打印
批量打印“项目报表”时,可在项目管理界面,选中建设项目节点,选择主菜单【文件】→【打印报表】,弹出“连续打印报表”窗口,选择汇总项目(如XX高速公路),能够批量打印该项目标项目报表。以下图:
假如要打印某一个造价文件“预算书报表”,则选择该造价文件节点,即可在不打开预算书编制界面情况下连续打印其下全部预算书报表。当然也可将依据需要将不要打印报表前“选择”里勾去掉。以下图:
③ 显示打印时间
用户能够依据自己需求,勾选显示打印时间,以控制报表是否显示打印时候计算机时间。
④ 报表设置
在预算书报表界面或项目报表界面,按标表设置按钮,会出现报表设置对话框,能够设置报表名称、页面边距、纸张大小等部分调整报表参数,以下图:
导出报表
① 报表单张打印
切换至“报表”或“项目报表”窗口,用户选择生成需要报表,然后点击“”,弹出保留窗口,选择好保留路径和导出文件类型后,点击确定导出报表。
② 报表批量打印
切换至“报表”或“项目报表”窗口,选择主菜单【文件】→【打印报表】,在连续打印报表对话框中第一个下拉列表中,选择“连续导出”。以下图:
在第二个下拉列表框中,能够选择报表导出格式,分别有“”,导出为EXCEL单工作表格式;“”,导出为EXCEL多个工作表格式;WORD和PDF格式。
输出其它格式报表为
在预览报表状态下,点击 图标,可将报表保留为EXCEL、PDF等格式。
自定义报表
修改报表表号和标题
修改步骤图:
修改后图:
进入报表编辑工具
系统提供标准模板是不许可用户修改,所以假如要进入报表编辑工具,必需先建立一套新模板。
方法一:
① 直接在“报表”界面左边报表树中右键“自定义报表模板”即可,图:
② 点击主菜单栏上“维护”,再选中“我报表模板”,在弹出窗口中,你会找到标准“08公路工程清单报表模板”下多了个“[自定义模板]08公路工程清单基价依据”(即刚才右键自定义生成模板),以下图:
③ 双击图2中自定义模板,即可进入报表编辑工具,图所表示:
④ 双击左边报表树中任一报表,即可看到对应报表组成,图3-106,以后就能够开始修改报表模板了。
方法二:
① 点击主菜单栏上“维
展开阅读全文
