资源描述

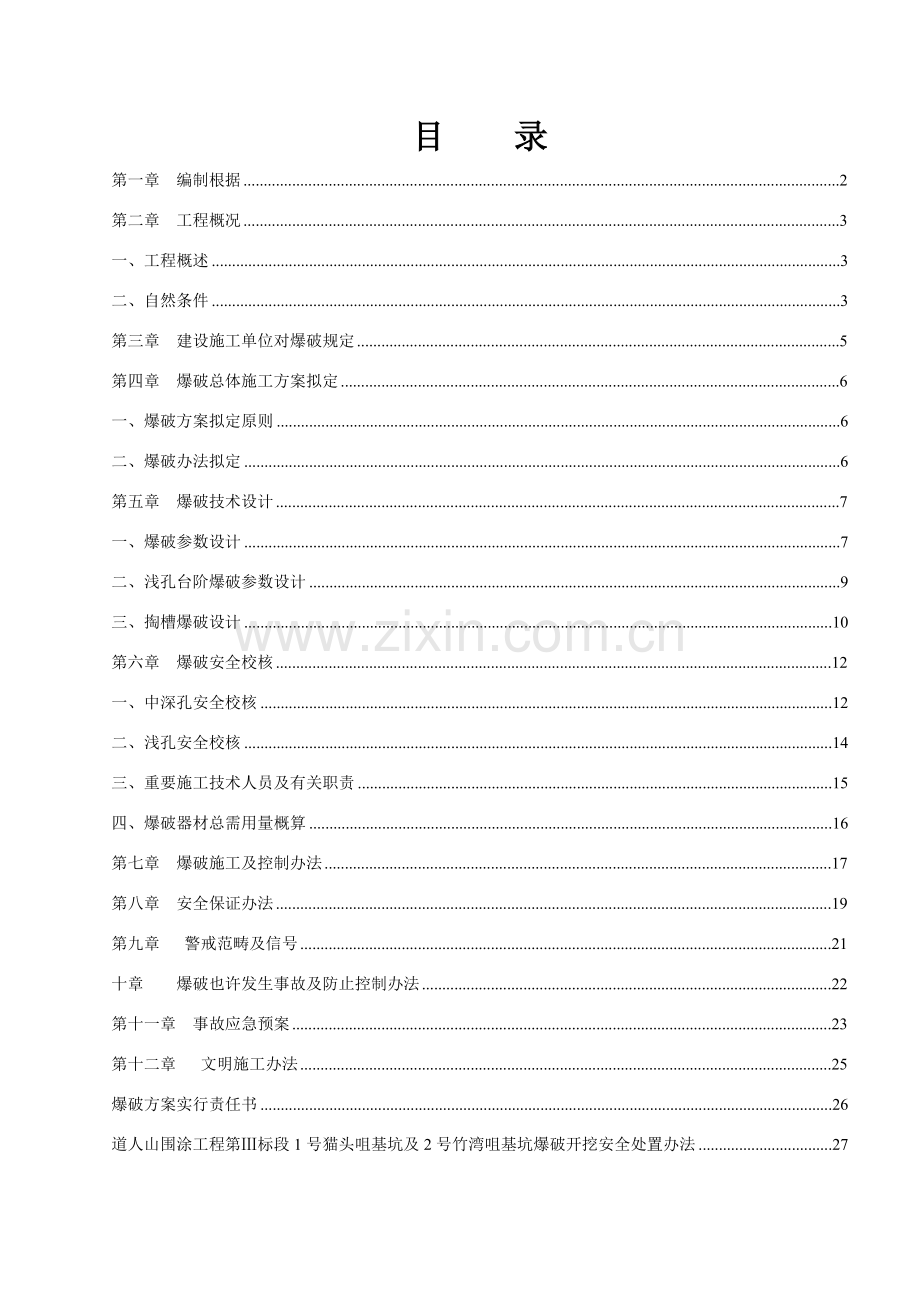

1、象山县道人山围涂工程第标段猫头咀、竹湾咀闸门基坑爆破施工方案 设计: 校对: 审定: 象山惠丰水利建设工程有限公司 二一一年六月十二日目 录第一章 编制根据2第二章 工程概况3一、工程概述3二、自然条件3第三章 建设施工单位对爆破规定5第四章 爆破总体施工方案拟定6一、爆破方案拟定原则6二、爆破办法拟定6第五章 爆破技术设计7一、爆破参数设计7二、浅孔台阶爆破参数设计9三、掏槽爆破设计10第六章 爆破安全校核12一、中深孔安全校核12二、浅孔安全校核14三、重要施工技术人员及有关职责15四、爆破器材总需用量概算16第七章 爆破施工及控制办法17第八章 安全保证办法19第九章 警戒范畴及信号21

2、十章 爆破也许发生事故及防止控制办法22第十一章 事故应急预案23第十二章 文明施工办法25爆破方案实行责任书26道人山围涂工程第标段1号猫头咀基坑及2号竹湾咀基坑爆破开挖安全处置办法27 第一章 编制根据1.1 编制根据咱们编制本工程爆破施工方案根据重要有如下几种方面:1.1.1国家和地方政府颁布关于技术法规和规范,工程施工招标文献及合同1.1.2道人山围涂工程施工图纸及施工图设计文献中关于控制原则1.1.3现场调查、采集、征询所获取关于资料1.1.4我司拥有科技成果、工法成果、管理水平、技术装备及近年施工积累施工经验。1.1.5 水运工程测量规范(JTJ203)1.1.6水利水电工程施工组

3、织设计规范 SL303-1.1.7水利水电工程施工质量检查与评估规程 SL176-1.1.8水利水电建设工程验收规程 SL223-1.1.9堤防工程施工质量评估与验收规范 SL239-1999(试行)1.1.10堤防工程施工规范 SL260-981.1.11浙江省海塘工程技术规定 1999-09-151.1.12海堤工程设计规范 SL435- 1.1.13、堤防工程技术规范 SL51-931.1.14防波堤设计与施工规范 JTJ298-981.1.15爆破安全规程 GB6722-1.1.16浙江省围涂工程质量检查、评估原则(试行)1.1.17 防洪原则(GB5020194)1.1.18爆破法解

4、决水下地基和基本技术规程( J T J / T 2 5 8 9 8 )1.2 编制宗旨严格贯彻咱们公司质量、环境、职业健康安全方针:恪守法规、保证质量、安全生产、保护环境。第二章 工程概况一、工程概述象山县道人山围涂工程位于白岩山盐场东首,东临大目洋,西为涂茨镇,南为爵溪街道。工程筹划围涂面积2.12万亩,海堤全长约5345m,由南堤和北堤构成。南堤自饭桶山炮台山,设计长度4505m,地基涂面平均高程-2.8m(“85”国家基准高程,下同);北堤自猫头咀道人山,设计长度840m,地基涂面平均高程-2.3m。工程项目由海堤、水闸、排涝河、防波堤、船闸、交通堤、交通桥等构成。该工程分三个标段,本工

5、程两个开挖基坑属于道人山围涂标段。道人山围涂工程第标段共两个闸门基坑,分别位于北堤猫头咀1号基坑和竹湾咀2号基坑,猫头咀1号基坑开挖高程自+22.3m至-3.5m,高差为25.8m,基坑31m*51m,爆破方量约3万方;竹湾咀2号基坑开挖高程自+14.2m至-3.5m,开挖高差为17.7m,基坑85m*30m,爆破开挖方量约4万方。爆破开挖方量大某些集中在基坑上部岩体清除爆破,1号基坑及2号基坑开挖筹划自开工之日起12个月内完毕。二、自然条件1、水文气象工程区属于亚热带季风气候区,气候温和、雨量充沛、日照充分,春夏季多东南风,秋冬季多西北风。近年平均气温16.2,年温差22.2,历年最高气温4

6、1,最低气温-7.5。近年平均日照达2027小时,无霜期为235天。本地区近年平均降雨量1323.39mm,最大年降雨量为2177.6mm,最小年降雨770.6mm。在非汛期内,本地区受冷高压控制,天气稳定少雨,仅当北方冷空气南下时,伴有雨雪;梅雨期,太平洋亚热带高压逐渐加强,暖湿空气与北方冷空气相遇,静止峰在本地区形成持续阴雨天气;台风期,冷空气衰退,在副热带高压控制下,台风袭击频繁,每当台风过境或受边沿影响时,夹带大量水气,往往形成强烈台风暴雨,风急浪高,对基坑施工安全威胁较大。2、潮汐工程海域潮汐为半日潮,一天浮现两次高潮和两次低潮,并具备明显潮汐日不等现象。近年平均最高潮位值3.28m

7、,平均潮位0.30m,平均低潮位-1.19。工程水域平均涨、落潮历时较为接近,平均落潮历时仅比涨潮历时长达10分钟左右。50年一遇设计高潮位:4.67m;50年一遇设计低潮位:-2.94m。汛期一遇设计高潮位3.99m,非汛期5年一遇设计高潮位2.93m。3、工程地质开挖岩基从裸露外表岩层看为凝灰岩,表面局部岩石风化严重,颜色为黄褐色,揭露厚度0 . 1 0 1 . 1 0 m;中部混合中风化凝灰岩,颜色为褐黄、灰白、青灰色, 重要成分为长石、石英及云母, 沿裂隙面长石见有风化迹象; 岩芯普通具块状构造, 局部具碎裂状构造, 锤击声稍脆; 金刚钻进进尺缓慢, 伴有激烈拨钻声, 力学强度高。岩石

8、强度为f=1012。4、对外交通:工程对外交通以公路为主,施工现场经进场道路与村级水泥公路相接,再经贤庠镇县级公路或白岩山工业园区交通道路直达象山县城,对外交通以便,水上交通也较为以便。5、爆破作业环境1号基坑位于猫头咀山嘴,基坑从两侧山体中间低凹处穿过:(1).基坑东、北二面临海,西面靠山体修建有简易施工道路至爆破作业现场。(2).基坑西面为爆破山体,山体植被茂盛。距离基坑西侧150米处山顶上建有两座电信铁塔。顺山脉走向架有施工暂时用电。(3).基坑南侧亦为爆破山体,该山体与新建坝体相接。(4).爆破作业区南面1200米处有处小船坞。2号基坑位于道人山岛西北侧竹湾咀,与猫头咀相对:(1).基

9、坑南、西、北三面临海。(2).基坑东侧为道人山,山体植被茂盛,无人居住,无需要保护建筑物及其她设施。第三章 建设施工单位对爆破规定须保证作业区周边安全;须保证施工进度规定;须有助于爆破效果、爆破质量;(块度规定应适合装运)须有助于减少爆破危害,爆破基坑符合设计规定。第四章 爆破总体施工方案拟定一、爆破方案拟定原则须保证爆区及其周边安全;须保证施工进度规定;须有助于爆破效果、爆破质量;有助于减少爆破成本。二、爆破办法拟定:依照爆破安全规程关于规定,结合本工程所处爆破环境详细状况及业重规定、周边居民正常工作、生活需要,从工程安全、进度、质量和效益几方面综合考虑,决定基坑上部山体采用中深孔结合浅孔台

10、阶爆破,机器配合施工方案。基坑开挖采用沟槽爆破和机械破碎辅以浅孔爆破。1号及2号基坑上部岩体,重要采用中深孔松动爆破,孔径选用90mm,炸药采用防水乳化炸药和铵油炸药,一次爆破药量要严格控制在3000公斤如下,孔数和排数不易过多,采用非电毫秒雷管微差爆破,做到单响药量不不不大于300,雷管采用非电毫秒延期雷管、非电导爆管,单响起爆间隔时间不不大于50ms,采用4段或5段雷管进行分段延期。1号及2号基坑开挖采用沟槽爆破和机械破碎辅以浅孔爆破。孔径选用42mm,边坡保持65度角,保证边坡平整及稳定;炸药采用防水乳化炸药;基坑内采用开槽扩大开挖,低药量多分段保证基坑边沿岩体完整性,一次浅孔爆破药量严

11、格控制在300如下,单响药量不不不大于23。雷管采用非电毫秒延期雷管、非电导爆管,单响起爆间隔时间不不大于50ms,采用4段或5段雷管进行分段延期。依照现场施工规定,爆破石渣块度要以便挖运,对大块拟采用机械方式或解小爆破进行二次破碎。爆破石渣用于坝体填料。第五章 爆破技术设计一、爆破参数设计:1)中深孔爆破参数如下:(1)钻孔直径: D=90mm(2)钻孔深度: 9-15m (1号猫头咀基坑上部土石方开挖最大高差为18.3m,拟分两个台阶进行开挖;2号竹湾咀基坑上部土石方开挖最大高差为10.2m,拟一次性开挖到位)(3)布孔方式: 采用梅花型(4)钻孔倾角: =90度 边坡按65度角钻孔(5)

12、第一排最小抵抗线: W=3.5m(6)爆孔间距: a=3.54.0m(7)排距: b=3.03.5m阐明:爆孔间距及排距依照试爆效果及孔深进行恰当调节,以达到充分合理布置炮孔,提高炮孔运用率;在爆破效果相似状况下,多装药,少打孔,节约人力物力。(8)前排钻孔装药量: Q=K*H*W*a K=0.32Kg/m3(9)后排钻孔装药量: Q=K*H*a*b K=0.35Kg/m3(10)超深: h=1.01.5m(依照试爆状况调节)(11)炮孔堵塞长度: L3.5米 校核单孔装药量: L1堵=L(4Q/d2)(详细计算成果见上表),堵塞长度符合设计规定。序号钻孔深度爆破参数9米10米11米12米13

13、米14米15米1钻孔直径(mm)909090909090902钻孔倾角(0)909090909090903底盘抵抗线(m)33333334炮孔间距(m)3.53.53.53.53.53.53.55炮孔排距(m)33333336炸药用量(前/后)30/3334/3737/4040/4444/4847/5150/557装药长度(m)5.2/5.85.8/6.56.5/7.07.0/7.77.7/8.48.2/8.98.7/9.68堵塞长度(前/后m)4.8/4.25.2/4.55.5/5.06.0/5.36.3/5.66.8/6.17.3/6.49超深长度(m)1.01.01.01.01.01.0

14、1.0如上表为中深孔爆破参数,依照周边环境所计算最大单段起爆药量,可指引爆破作业,保证单段起爆药量不超过指定范畴。深孔炮孔布置图如下:(a) V型式 (b) 对角式 炮孔布置及起爆顺序图(图中数字表达雷管段位)装药构造采用持续装药,雷管脚线需用连接线加长,接头用胶布绝缘解决,起爆药包放在离底部距离为装药长度1/3及2/3处(起爆药包为乳化炸药制成直径为70药卷,采用乳化炸药时用毫秒雷管直接起爆)。炮孔布置和装药构造如图2、图3。炮孔布置剖面图 装药构造图 起爆办法采用大串联电路起爆办法,即将各段位雷管串联起来,用起爆器起爆。或采用非电管簇联方式,用非电雷管与导爆管捆绑,雷管聚能穴朝向导爆管尾端

15、。各组非电雷管再串联,再用起爆器起爆。如下图:起爆器 串联电路起爆网路图 非电起爆网路图二、浅孔台阶爆破参数设计孔网参数设计计算公式如下:钻孔直径 d=42mm台阶高度 H=1.53.0m底盘抵抗线 W=(2535)d (m)孔间距 a=(0.81.2)W (m)排间距 b=W (m)钻孔深度 L=H+h (m)超深 h=(0.10.15)H (m) 2) 装药参数设计计算公式如下单位耗药量 q=0.40.5 kg/m3每孔装药量 Q=qWHa(线装药密度为1.0g/m)堵塞长度 L1=1/3H1/2H装药长度 L2=L-L1不同台阶高度参数见下表:不同台阶高度时浅孔爆破参数段高超深孔深孔距排

16、距堵塞装药单孔药量H(m)h(m)L(m)a(m)b(m)L1(m)L2(m)Q (Kg)1.50.151.651.21.10.750.900.902.00.302.301.31.10.901.41.42.50.402.901.31.21.001.91.93.00.453.451.41.21.152.32.3浅孔台阶爆破炮孔布置和起爆办法同中深孔台阶爆破,其装药构造如下图:1、脚线 2、细砂或粘土 3、乳化炸药 4、雷管 浅孔爆破装药构造图三、掏槽爆破设计依照爆破区周边环境、地形条件及施工规定,在基坑内进行浅孔钻孔作业此前,为增长临空作业面,减少震动,先采用掏槽爆破分多层爆破,开挖出一条沟堑后

17、进行浅孔爆破作业。本设计以掏槽宽度3.5米为例。 炮孔布置图(图中数字为起爆顺序)爆破参数设计:台阶高度: H=1.53.5m钻孔直径: d=42mm最小抵抗线: w=1.16 m钻孔深度: L=H+0.4孔间距: a=w=1.16m(孔底)排间距: b=1.0m单位耗药量: q=0.7kg/m3单孔药量: Q=3/4.q.H.a.b(线装药密度1.0/m)堵塞长度: L1=(1/32/3)H装药长度: L2=L-L1在实际装药过程中,为了更好克服夹制作用,中间孔可恰当加大药量,最小堵塞长度不得不大于80公分(孔深太浅,保证装药长度状况下,堵塞长度不够,可采用砂袋覆盖,防止飞石产生。)(装药构

18、造图如浅孔爆破装药构造图)。装药参数见下表。 沟槽爆破参数设计表沟槽深H/m1.52.02.53.0炮孔深L/m1.92.42.93.4抵抗线W/m1.161.161.161.16装药长度/m1.21.62.02.5单孔药量/1.221.622.032.44堵塞长度/m0.70.80.90.9平均单耗/.m-30.70.70.70.7第六章 爆破安全校核爆破重要危害空气冲击波、飞石、爆破振动。一、中深孔安全校核(1) 空气冲击波:控制空气冲击波,重要是保护房屋玻璃门窗,可用下式计算:P=209Q1/3/RP空气冲击波超压值(g/cm2),普通门窗规定P27g/cm2Q最大单响药量 按300计算

19、R爆区至近来建筑物距离P=2093001/3/=0.67g/cm2因而空气冲击波对附近建筑物危害影响可以忽视不计,但在爆破作业时要考虑过往船只,做好海上安全警戒工作。(2)飞石:露天深孔爆破飞石距离惯用计算公式:个别飞散物距离 式中: Rf 个别飞石距离,m d 取最大炮孔直径,cm 中深孔炮孔直径d=9.0cm,计算得: R f =144m 此R f值是在未采用任何防护办法下计算飞石距离,为保证爆破施工安全,为防止爆破时个别碎块飞出导致危害,采用个别飞散物防护办法。个别飞散物防护办法:依照该爆破工程现场环境状况,为了更好地控制了飞散物危害,本次爆破采用松动控制爆破办法。在装药中要严格校验最小

20、抵抗线,严格控制装药量,除此以外,为最大限度地减少飞石浮现也许性,保证爆破安全,本工程重要采用安全办法为:(1)严格按设计进行施工,布孔时尽量避开节理发育岩石;(2)对第一排炮孔由持爆破安全作业证工程技术人员进行指引装药,以保证爆破施工安全。对地质断层要进行装药调节。(3)合理堵塞,保证堵塞长度和堵塞质量。为保证炸药均匀作用于岩体,堵塞长度不不大于爆破方向最小抵抗线。(4)爆破时应采用单孔单响;避免药量集中,此外起爆方向避开被保护建筑物。(5)加强覆盖爆破时对临空面采用加强覆盖,每一次爆破时对炮孔上方和抵抗线薄弱某些进行覆盖防护。 防护器材:脚手架钢管、竹篱笆、编织袋和铁丝等。炮孔防护:在进行

21、每一次爆破时对炮孔和抵抗线小地方进行防护解决。防护规定是在爆区起爆网络所有连接并检查确认无误后进行。办法是在炮孔上部和抵抗线小地方用装有泥沙编织袋压好。需要特别注意是,在铺设防护材料时必要细心操作,防止挂坏网络联线,注意保护网络安全。依照GB6722-爆破安全规程规定,个别飞散物对人员最小安全容许距离不应不大于200m,对设备或建设物安全容许距离应由设计拟定。(3)爆破振动:依照深孔爆破惯用振动计算公式:V = K( Q1/3 / R)式中:V 爆破振动速度,cm/s;Q 最大单响药量,按300kg计算;R 测点至爆破中心距离,取150m;K、 地形地质系数由于岩石较坚硬,K取150,取1.5

22、;爆破震动重要对周边建筑物也许产生影响,爆破安全规程中对钢构铁塔所容许安全震速为34 cm/s,为安全起见,选用安全震动值为2cm/s进行计算和控制。通过计算得最大单段药量表,如下:最大单段炸药量计算表距建筑物距离最大单段起爆药量R=50 mQ= 22kgR=60mQ= 39R=80mQ=90R=100 mQ=178R=150 mQ=600由于需保护建筑物离爆破区均在150米以外,控制最大单段药量不不不大于300,单次爆破药量不不不大于3000,并在爆破时结合爆破参数和震动测试数据不断地进行调节,可保证爆破震动对周边建筑不导致危害。二、浅孔安全校核(1) 爆破振动速度计算惯用振动计算公式:V

23、= K( Q1/3 / R)式中: V 爆破振动速度,cm/s;Q 一次齐爆最大药量,按单响10孔每孔装药2.44共24.4kg计算; R 测点至爆破中心距离,取150m;K、 地形地质系数,K取150,取1.5;代入公式计算得到: V = 0.4cm/s 浅孔爆破振动远远不大于钢构铁塔安全震动速度,可忽视不计,是安全。(2)爆破空气中冲击波安全距离控制空气冲击波,重要是为了保护房屋玻璃门窗。 P=209Q1/3/RP空气冲击波超压值(g/cm2),普通门窗规定P27g/cm2P=20924.41/3/=0.30g/cm2计算成果远不大于安全规定,因而符合安全规定,但爆破作业时应做好海面警戒工

24、作,防止船只进入警戒范畴。(3)爆破飞石距离按开挖两端方向飞石距离计算公式:R = 20 KF n2W式中:R 飞石距离,M;KF安全系数,普通取1.01.5,依照地形与不同方向上也许产生飞石条件而定;n 单响最大药包爆破作用指数,取1.1;W 最小抵抗线,1.2M代入公式计算得到: R = 2011.121.2 = 29M 因而此爆破工程要做好爆破飞石防护工作,在装药时候严格按照设计做好堵塞,并在炮孔上放置砂包。避免和减少飞石产生。三、重要施工技术人员及有关职责姓名职务证书编号爆破施工负责人爆破技术负责人爆破技术员爆破技术员爆破技术员安全员安全员爆破员保管员保管员各人员安全职责(1)项目经理

25、:负责整个工程全面管理指挥工作,贯彻执行上级批示,全面履行本工程合同、负责成本,详细负责工程项目实行过程施工生产指挥,控制抓好安全管理;(2)爆破技术负责:协助项目付经理抓好生产技术管理工作,抓好质量管理监督工作;详细负责爆破施工设计、制定实行方案及施工中各项技术工作,做好原始资料收集工作,对外进行技术联系、协商。(3)安全员:负责爆破施工现场寻常安全管理及监督工作;(4)保管员:负责项目材料筹划、采购、建账工作;(5)爆破员:负责爆破器材领用管理及现场爆破施工。四、爆破器材总需用量概算,详见下表。开挖爆破器材消耗表(暂定7万m ) 序号名称规格单位7万m1乳化炸药2#70、32、散装42非电

26、雷管15m脚线1段15段个210003非电电雷管7米脚线3段7段个21004导爆管m14000 第七章 爆破施工及控制办法1、准备阶段:布置临建设施、爆破设计及方案审批、施工便道修筑、爆破作业面清理(清除表层土,同步有助于施工机械停放作业)、布孔等。爆破施工工序:测量 布孔 钻孔 验孔 装药 爆破 检查 清理工作面 2、爆破施工控制办法:钻孔:钻孔设备重要采用液压潜孔钻机(深孔)和风钻(浅孔),钻孔迈进行测量放样。严格按照设计和孔深、角度和方向钻孔。每钻完一孔及时检查并用沙袋保护孔口。装药:装药前必要仔细检查有无堵孔、卡孔现象,及时调节地质薄弱面和抵抗线发生变化炮孔装药量。严格按照设计装药量装

27、药,装药过程中经常检查装药部位深度,防止炸药过装或装不到位产生上下段隔爆。一旦发生过装,用木制工具将多余炸药掏出孔外。堵塞长度必要符合设计规定。堵塞:用钻孔产生岩粉或细土(黄泥),防止小石子混入,堵塞动作要轻,防止损坏导爆管导致拒爆现象。联网:每孔装二发高段位非电毫秒雷管,采用非电微差捆绑接力式爆破网络。孔与孔之间采用低段位毫秒雷管、联网时孔与孔之间管线要保持一定松紧度,防止拉脱导爆管导致拒爆。飞石控制办法:为保证爆破区周边环境免遭飞石侵害,必要严格按设计控制孔口堵塞长度,清理炮孔周边碎石。研究爆破地形、岩体、地质,严格控制最小抵抗线大小和方向,防止个别地方抵抗线不大于最小抵抗线。3、盲炮解决

28、办法(1)发既有盲炮或怀疑有盲目炮时应及时报告并及时解决。(2)解决盲炮时,无关人员不准在场,并做好警戒工作。(3)盲炮解决办法:经检查爆破网络未受损坏,且最小抵抗线无变化者,可重新联网起爆。最小抵抗线有变化,应验算安全距离,并加大警戒范畴,再联网起爆。在距离未爆孔不不大于10倍孔径处钻一平行炮孔,重新联线起爆。第八章 安全保证办法1、安全施工技术办法(1)选取科学合理爆破施工办法:中深孔爆破爆破为主,浅孔台阶爆破或机械局部修整为辅(项目部配合);(2)选取适当爆破顺序和爆破方向,爆破规模尽量控制小;(3)严格控制一次爆破药量,采用松动控制爆破;(4)爆破参数选用要科学合理;依照实际爆破状况进

29、行调节;(5)保证一定堵塞,采用先进非电微差爆破网络爆破网路。2、安全防护办法安全防护工作是保证爆破安全重要工作,安全防护目就是为了将爆破产生个别飞石及滚石控制在安全范畴内。为此,除采用技术办法外,还需做好安全防护工作,重要采用对孔口采用沙袋覆盖、对铁塔基本进行加固、塔身进行遮挡等防护办法。3、安全保证办法(1)严格遵守国家、省、市关于法规、安全规程规范;(2)施工人员须持证上岗;(3)按批准爆破方案精心施工,控制好爆破抵抗线大小、爆破方向;(4)爆破技术由爆破工程师,爆破队长,爆破员层层把关;(5)每次爆破前,对施工人员进行安全教诲,增强安全意识,杜绝安全事故发生。(6)建立严格管理、监督机

30、制,以保证爆破安全;(7)做好安全防护工作,保证爆破安全;(8)火工品严格按照爆破安全规程及市公安局关于规定管理;(9)做好安民告示、安全警戒工作,做好施工范畴内安全管理;(10)加强与本地关于方面(公安、交警等部门)协调,必要状况下召开协调会并请关于方面予以支持(安全警戒、防护工作和交通管制)。4、安全组织办法(1)进入现场,必要对的佩带好安全帽,施工人员必要穿戴好工作服和工作鞋。(2)爆破作业前必要经公安部门严格审批,并获得批文。火工品存储及装药、堵塞、连线、起爆均按国家关于规定程序操作,杜绝违章作业和习惯性违章。禁止在工棚和宿舍存储炸药、加工雷管。(3)爆破作业现场设立“爆破现场、禁止入

31、内”标牌,禁止无关人员进入爆破施工现场。(4)施爆前必要划定警戒范畴及爆破详细时间。(5)成立爆破安全指挥小组,由工地(项目部)领导、技术员、安全员和爆破施工人员参加。(6)施工现场设立“爆破施工,注意安全”安全警告标志。(7)在各重要交通道口设立警戒点和醒目的志,保证各警戒点定岗定员,每一警戒点配备一部对讲机,警戒人员应佩带袖标。(8)不完全清除爆堆,以减少飞石产生。(9)邻近工棚门窗用竹帘片加以防护。(10)爆破施工前告知爆破区域附近施工人员,让其配合我方爆破工作。(11)爆破作业前,组织警戒范畴内所有人员做好撤离工作。(12)爆破前,同步发出音响和视觉信号,使危险区人员能听到和看到。第九

32、章 警戒范畴及信号 1、警戒范畴依照爆破安全操作规程,中深孔爆破陆地安全容许距离不少于200米,浅孔为300米,水面上警戒距离500米,本工程爆破警戒范畴依照爆破类型拟定,每个警戒点各派一组警戒人员,用对讲机联系。2、爆破信号爆破信号共分三次,由指挥员发出。第一次信号:预备信号,为两长声。在起爆前15分钟发出,规定与爆破无关人员及时撤至危险区外,或撤至指定安全地点。警戒人员到达指定警戒地点。第二次信号:起爆信号,为两短声。各地点警戒人员警戒完毕,确认人员、设备所有撤离危险区后,向指挥部报告,指挥部在确认具备安全起爆条件后,发出起爆信号。第三次信号:警戒解除信号,为一长声。起爆后,爆破员和安全员

33、间隔15分钟方可进入爆破现场检查,经检查确认安全后方可解除警戒。十章 爆破也许发生事故及防止控制办法 1、爆破作业对于周边建筑物、构筑物(重要是电信发射铁塔)损害及个别飞石打击伤害;2、爆破冲击波有也许危及附近工棚建筑物;3、民爆物品质量问题及操作办法不当影响爆破作业;4、作业时也许产生盲炮。防止办法(1) 严格控制装药量,钻孔作业时严格按设计、评估规定进行,炮孔质量及时组织验收;(2) 爆破时严格清场,无关人员及施工机械撤离危险区;(3) 严格执行警戒制度;(4) 做好炮孔覆盖防护,飞石隔离防护,及附近建筑物、构筑物近体防护,保证装药和堵塞质量;(5) 严格检查民爆物品质量,保证装药、联线质

34、量;(6) 解决盲炮按爆破安全规程规定解决。第十一章 事故应急预案建立项目施工事故救援领导小组,组长、副组长分别由项目经理或副经理担任,成员由安全负责人、安全员、现场负责人、班组长等构成,并成立各专业急救小组,明确任务和职责。本工程施工危险有害因素有爆破事故、机械伤害、物体打击、职业危害等,发生事故后果是也许导致重大人员伤亡和大量设备、设施损坏,影响和经济损失巨大。故此项目部应制定本项目部事故应急救援预案,加强演习并不断完善,一旦发生事故,可以做到迅速、有序、有效地展开救援,把事故损失减少到最低限度,并执行如下事故应急救援办法:(1)一旦发生事故,发生事故班组除了及时报告现场负责人外,同步报告

35、单位领导。(2)负责人接到事故报告后,应及时组织救援抢险,并及时报告本地政府关于部门和上级主管部门。(3)依照事故发生状况,迅速启动应急预案,在领导小组协调下,各救援专业组应各司其职,互相配合,全力以赴,统一指挥,迅速展开救援抢险工作。(4)事故发生后,在迅速组织救援同步,要对事故现场进行保护,防止与事故关于物件、物证等被挪动、丢失;因急救需要移动,必要做好标志和记录。(5)负责现场指挥救援抢险人员,应及时进入事故现场,掌握理解现场状况,迅速组织救援;并加强现场勘察,对事故发生做出对的判断,研究贯彻抢险方案,做到有条有序地指挥。(6)参加救援抢险人员必要服从指挥调度,积极配合,齐心合力,临危不

36、乱。在抢险过程中要切实贯彻各项防范办法,控制危险源,防止在事故抢险中发生二次事故。(7)由于事故急救需外界人力、设备、车辆等增援,应及时报告上级关于部门,祈求增援。第十二章 文明施工办法(1)文明施工目的:争创文明施工工地;(2)依照施工现场条件,认真搞好施工场地规划,场内布置整洁、有序,机械设备归类并整洁停放;(3)施工现场设立明显标志,减少施工场地与外界环境互相干扰,保护施工现场文明整洁;(4)参加作业人员,要遵纪守法,做到不该去地方不去,不该摸东西不摸,不该拿东西不拿;不打架、不斗殴、不赌博;做好防抢和防盗工作;(5)加强与业主和毗邻单位协调,及时化解各种潜在矛盾,保证和谐施工。(6)虚

37、心接受本地城管、环保、市容监察等部门指引和监督;(7)机械破碎、翻渣时,进行洒水作业,减少扬尘;(8)渣土外运出去时,应采用有盖车辆运送,禁止超载,防止沿路洒落;在出入口设立水管,冲洗轮胎,防止污染公共路面。爆破方案实行责任书工程名称道人山围涂工程第标段1号猫头咀基坑及2号竹湾咀基坑爆破开挖工程工程地点猫头咀山嘴和道人山岛西北侧竹湾咀爆破工程开工时间暂定安全员吴贤慈总负责俞惠仁设计负责俞惠仁技术负责俞惠仁名称序号工序负责人证书编号重要责任公共安全事项贯彻1保护对象清查1、不漏应保护对象2、贯彻防护办法3、贯彻应订立合同或负责人,有明确承诺书。4、政府工程主管承认2破坏防护3补偿合同4本地主管确

38、认药室布孔5设备进场5、保障施工能力6、按设计精度施工7、核算核心参数6施工7复核装药8爆破器材现场管理8、供应渠道合法9、周边安全贯彻警戒10按设计精准装药11、复核装药精确12、堵塞对的充分9装药10装药复核11填塞12确认网络13布线、接口13、按设计布局布线14、连接对的充分15、防水等办法到位16、线路畅通14网线检查15导通检测16网路复核确认17爆前确认对上述各项要素贯彻状况确认上表所填人员第1、2、3、4、5、11工序外,别的均规定持证作业,相应证书为:爆破工程技术人员安全作业证或爆破员、安全员、保管员证。道人山围涂工程第标段1号猫头咀基坑及2号竹湾咀基坑爆破开挖安全处置办法序

39、号爆破方式中深孔、浅孔控制爆破飞 石采用防护办法后基本上将飞石控制在安全范畴内冲击波由于多孔分散装药,单孔药量较小,且采用毫秒微差爆破,故可忽视不计.震动普通建筑物(山顶铁塔)处控制在2/s如下涉及目的方向距离也许破坏状况措 施1警戒范畴内人员爆区周边飞石导致损伤加强炮孔堵塞,中深孔周边200m,浅孔周边300m,海面上警戒500米。 清场并疏散人员,警戒人员自身亦注意隐蔽2车辆、船只爆区周边飞石、冲击波导致损伤加强炮孔堵塞,中深孔周边200m,浅孔周边300m,海面上警戒500米。清场并疏散车辆及船只,暂时封道、加强安全防护及警戒,3电信铁塔猫头咀山嘴基坑爆区西侧150米震动、飞石对塔身进行遮挡防护,订立安全合同。严格控制单响药量,并对炮孔进行覆盖。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
