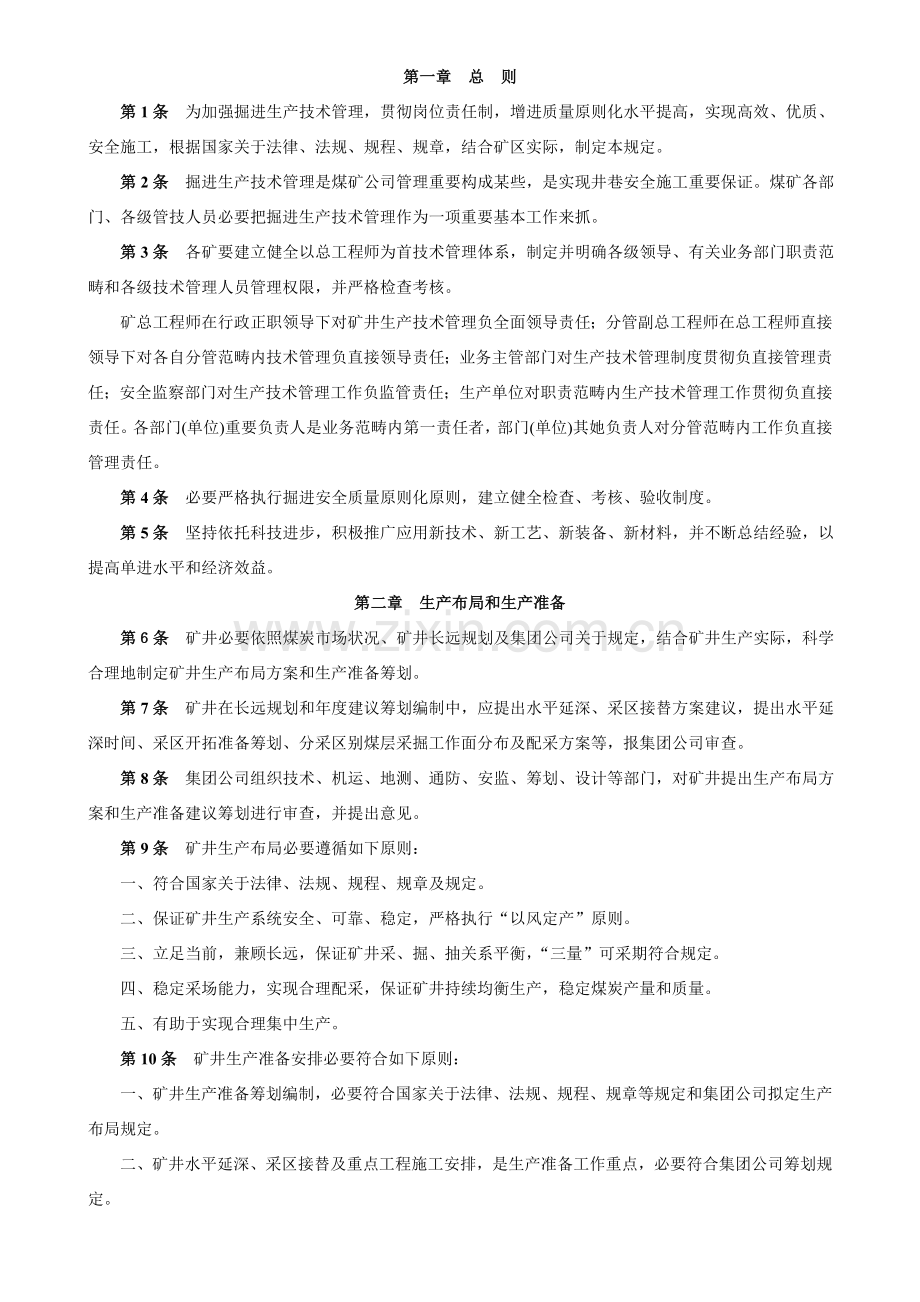

1、第一章总则第1条 为加强掘进生产技术管理,贯彻岗位责任制,增进质量原则化水平提高,实现高效、优质、安全施工,根据国家关于法律、法规、规程、规章,结合矿区实际,制定本规定。第2条 掘进生产技术管理是煤矿公司管理重要构成某些,是实现井巷安全施工重要保证。煤矿各部门、各级管技人员必要把掘进生产技术管理作为一项重要基本工作来抓。第3条 各矿要建立健全以总工程师为首技术管理体系,制定并明确各级领导、有关业务部门职责范畴和各级技术管理人员管理权限,并严格检查考核。矿总工程师在行政正职领导下对矿井生产技术管理负全面领导责任;分管副总工程师在总工程师直接领导下对各自分管范畴内技术管理负直接领导责任;业务主管部

2、门对生产技术管理制度贯彻负直接管理责任;安全监察部门对生产技术管理工作负监管责任;生产单位对职责范畴内生产技术管理工作贯彻负直接责任。各部门(单位)重要负责人是业务范畴内第一责任者,部门(单位)其她负责人对分管范畴内工作负直接管理责任。第4条 必要严格执行掘进安全质量原则化原则,建立健全检查、考核、验收制度。第5条 坚持依托科技进步,积极推广应用新技术、新工艺、新装备、新材料,并不断总结经验,以提高单进水平和经济效益。第二章生产布局和生产准备第条 矿井必要依照煤炭市场状况、矿井长远规划及集团公司关于规定,结合矿井生产实际,科学合理地制定矿井生产布局方案和生产准备筹划。第7条 矿井在长远规划和年

3、度建议筹划编制中,应提出水平延深、采区接替方案建议,提出水平延深时间、采区开拓准备筹划、分采区别煤层采掘工作面分布及配采方案等,报集团公司审查。第8条 集团公司组织技术、机运、地测、通防、安监、筹划、设计等部门,对矿井提出生产布局方案和生产准备建议筹划进行审查,并提出意见。第9条 矿井生产布局必要遵循如下原则:一、符合国家关于法律、法规、规程、规章及规定。二、保证矿井生产系统安全、可靠、稳定,严格执行“以风定产”原则。三、立足当前,兼顾长远,保证矿井采、掘、抽关系平衡,“三量”可采期符合规定。四、稳定采场能力,实现合理配采,保证矿井持续均衡生产,稳定煤炭产量和质量。五、有助于实现合理集中生产。

4、第10条 矿井生产准备安排必要符合如下原则: 一、矿井生产准备筹划编制,必要符合国家关于法律、法规、规程、规章等规定和集团公司拟定生产布局规定。二、矿井水平延深、采区接替及重点工程施工安排,是生产准备工作重点,必要符合集团公司筹划规定。三、同一采区内同一煤层不得布置3个(含3个)以上回采工作面和5个(含5个)以上掘进工作面同步作业,并严格执行“以风定产”原则,禁止超通风能力生产。四、矿井同一煤层、同翼、同一采区相邻正在开采采煤工作面沿空送巷时,采掘工作面禁止同步作业。确因生产需要在相邻区段沿空送巷时,必要等采煤工作面回采结束,且保证掘进准备和工作面回采压茬时间至少在个月以上方可进行。在实行时,

5、各矿还应依照详细条件和工艺规定,制定相应安全技术办法,保证施工安全。五、采掘生产系统特别是通风系统应互相独立,以提高系统抗灾能力。的确不能实现,必要按煤矿安全规程规定,制定安全办法并批准后执行。有突出危险采掘工作面回风禁止直接通过其她采掘工作面唯一安全出口。六、必要将各项安全工程(如煤层解突、防治水等)纳入生产准备工期,安全工程必要与采煤工作面同步设计,同步施工,同步投入使用。七、突出煤层采掘安排还必要符合防治煤与瓦斯突出关于规定。第11条 矿井水平延深和采区、工作面开拓、准备,必要严格按煤矿安全规程第112条、第113条、第114条等关于条款和施工组织设计拟定施工顺序进行,保证掘进准备期间通

6、风、运送等生产系统合理可靠。第12条 如下状况必要在掘进施工前编制专门设计或安全技术办法,经集团公司或上级部门批准后,方可进行生产准备:一、回采工作面超过水平或采区设计开采范畴。二、进行新技术、新工艺、新设备实验和研究科研块段。三、集团公司明确规定不得开采工作面或必要开采工作面需变化原方案时。四、其他需经审批特殊地点(如提高回采上限等)开采。第13条 矿长对矿井生产布局和生产准备实行负管理责任,矿总工程师对矿井生产布局和生产准备负组织、技术责任,分管副矿长对生产准备筹划贯彻负直接责任。第14条 矿井生产准备工作由矿总工程师组织编制年度、季度和月度筹划,经矿长批准后执行,并报集团公司备案。第三章

7、掘进作业规程及安全技术办法第一节作业规程及安全技术办法编制第15条 掘进作业规程是在煤矿安全规程规定范畴内,在符合上级关于部门规章、规定条件下,指引掘进施工、贯彻技术方案、规范施工管理强制性、基本性技术文献。安全技术办法是对作业规程补充和完善,既是作业规程一某些,又是具备相对独立性技术文献。第16条 每一掘进工作面必要有通过批准作业规程,否则禁止开工。第17条 作业规程应具备科学性、针对性、指引性,真正起到增进技术进步,指引安全生产,提高经济效益作用;积极推广应用新技术、新工艺、新设备、新材料和先进管理模式,实现正规循环作业,保证安全施工,提高单进水平。第18条 作业规程编制基本规定:内容全面

8、,文字简洁,术语规范易懂,图表齐全、清晰、精确。第19条 编制根据:煤矿安全规程、操作规程、工种岗位责任制、上级部门关于安全生产管理规定、矿职能部门提供关于技术设计等。第20条 矿井应在距预测开工1个月前,向关于单位下达有总工程师签发作业规程编制告知书。第21条 作业规程编制前,关于单位依照作业规程编制告知书规定,及时提供如下技术资料:一、由地质部门提供掘进地质阐明书,涉及巷道预想剖面图。二、由技术部门提供掘进施工设计;涉及巷道布置平(剖)面图,巷道支护设计、施工组织设计及矿井同一煤层或邻近工作面矿压观测资料等。三、由通防部门提供“一通三防”设计;涉及局部通风、监测监控、掘进防突、瓦斯防治、防

9、尘、隔爆和防自然发火等。四、由机电部门提供掘进供电设计。第22条 作业规程编制期间,掘进区队技术员必要进一步现场,熟悉掌握实际状况,广泛征求意见,根据关于规定、设计,并参照关于管理制度及技术资料,如工作面交接班制度、工程质量验收制度、巷道维修制度、掘进机电设备维修制度、瓦斯煤尘管理制度、放炮和瓦斯检查制度、通风安全监测仪表装备使用维护制度,以及临近采区、同一煤层矿压观测资料等,认真编制。第23条 掘进区队技术员在开工10天前,将作业规程编制完毕并打印成册,经区长审查签字后报送技术科初审。第24条 作业规程统一用A4纸打印,活页装订,所有附录资料必要附后备查。作业规程中文字采用GB2312仿宋体

10、,章标题采用加黑小二号字,章内大标题采用加黑三号字,章内小标题及正文文字采用四号字,正文表格内文字采用五号字,作业规程告知书、审批记录和附录表格内文字采用小四号字。 补充安全技术办法打印规定与作业作业规程相似。各矿也可依照本矿详细状况,印制统一安全技术办法专用纸张。第25条 如下各工程可视为一种单项工程,纳入一种作业规程编制。一、基建、延深工程1、主、付立(斜)井,风井,暗立井。2、马头门及附属峒宝。3、斜井上(下)部车场及附属峒室。4、装载峒室。5、采区煤仓。6、水平泵房、变电所及管子道。7、水仓及附属巷道。8、清理斜巷及附属峒室。9、空、重车线,等待室及调车线。10、同一巷道内,施工和技术

11、条件相似交岔点。二、生产矿井1、水平运送大巷。2、总回风巷。3、采区进风石门。4、采区回风石门。5、轨道上(下)山和上、下部车场、采区变电所、抽放泵站及附属峒室。6、运送上(下)山、通道和附属峒室。7、通风和人行上(下)山及附属峒室。8、采区煤仓。9、同区段、同翼岩石集中巷、岩石轨道巷及关联巷道(联巷、区段煤仓及溜煤眼、变电所等)。10、采区一翼、同一煤层、同一区段回采工作面风巷、机巷,开切眼、轨道巷及联系巷道。11、安技措专项工程。第26条 作业规程中对煤矿安全规程、操作规程、工种岗位责任制中关于规定和规定,应遵守下列规定:一、煤矿安全规程中明文规定在作业规程中规定内容,都必要在作业规程中作

12、出明确规定。二、煤矿安全规程、操作规程、工种岗位责任制中有明文规定,且又属作业规程中必要执行条文,可在作业规程中标明该规定条款,在贯彻作业规程时,必要贯彻其条文详细内容。第27条 如下状况需编制补充安全技术办法:一、单项工程中某些工程,当作业规程内容不完善,达不到指引安全施工规定,必要编制补充安全技术办法。二、因地质或生产技术条件发生变化、施工工艺变化与作业规程不符合时,必要及时编制补充安全技术办法。三、过地质构造带(如过断层、破碎带、陷落柱、地质钻孔等);过采空区、过老巷等。四、改扩棚、冒顶事故解决、特殊工程施工(如立眼、交岔点、峒室及其她暂时工程)。五、施工队伍变更,或长期停工恢复施工时。

13、六、石门揭煤、掘进防突、瓦斯抽排和重大水害防治、拨门、贯通、变化支护等涉及施工安全重大问题,必要编制专门安全技术办法,经矿总工程师批准后执行。必要时报上级关于部门审批。七、因其他因素影响施工安全时,应及时编制补充安全技术办法。第28条 掘进工作面作业规程编制大纲(试行)是一种综合性、指引性“大纲”而不是作业规程内容所有。与其相相应掘进工作面作业规程编制大纲编制阐明(试行)是作业规程编制基本内容与基本规定,有关安全生产技术管理规定、规章及制度繁多,难以罗列。因而,在掘进工作面作业规程详细编制过程中,要结合实际状况,认真编制,切实使规程起到指引安全生产作用。第二节作业规程及安全技术办法审批规定第2

14、9条 作业规程由矿掘进副总工程师负责组织地测、技术、通风、运送、机电、调度、安监等单位技术负责人进行集体会审,会审后作业规程,送矿总工程师批准。审批意见必要附在作业规程内,一并贯彻执行。第30条 安全技术办法由矿掘进副总工程师组织关于部门会审,并报矿总工程师批准后,方可执行。第31条 掘进作业规程中所有签名栏,一律手签,不得打印。第32条 凡集团公司工程处承担工程,其作业规程和安全技术办法经项目部负责人签字后,报矿审批并经矿总工程师批准。关于技术资料必要报矿技术科存档。第33条 参加作业规程或安全技术办法审批人员,必要是有关单位技术负责人或经技术负责人授权技术人员。第三节作业规程及安全技术办法

15、贯彻执行第34条 作业规程及安全技术办法由掘进施工区队技术员,在开工前向本单位所有施工人员和管理人员认真贯彻。一、贯彻作业规程及安全技术办法,必要由本单位区长主持。二、贯彻作业规程及安全技术办法,必要填写贯彻记录,其内容涉及作业规程(或安全技术办法)名称,贯彻日期,会议主持人,参加人数和全体参加贯彻人员签名等。三、对分期施工或因故停工一种月以上掘进工程,每次停工时必要有掘进工程停工告知单;恢复施工时必要有掘进工程复工告知单,并重新贯彻作业规程和安全技术办法。掘进停(复)工告知单经掘进矿长或掘进副总签字后,交掘进施工单位、技术、地测、通风、安监、调度、机电、运送等有关部门执行。若因停工时间超过三

16、个月或施工工艺、设备、材料等施工条件或生产技术条件发生变化,应补充编制安全技术办法,连同原作业规程一并予以贯彻。四、作业规程贯彻后,必要对所有施工人员和管理人员进行考试,未参加考试和考试不及格者不准上岗。掘进施工区队考试由区负责人、技术员、安监处共同监督执行,并将考试成绩分别附于各单位持用作业规程之后。轮休或请假工人必要经补贯补考且成绩合格后,方可参加作业。第35条 与本掘进工程有关安监、机电、通风、运送等关于单位,也必要对参加掘进施工关于人员贯彻作业规程和安全技术办法,并经考核合格后方可上岗作业。第36条 在施工中发生或遇到较大冒顶区、破碎带,全封闭支护巷道空顶帮,煤与瓦斯异常,地质及水文异

17、常变化,也许积水(瓦斯)老巷等隐蔽工程时,都必要由施工单位技术员做好原始记录,并报掘进副总工程师安排地测科负责填入有关图纸。第37条 掘进工作面必要设有规范、醒目、整洁图牌板,内容涉及:施工巷道布置平面图、施工巷道断面图、炮眼布置图及爆破阐明书、区队安全质量管理责任制、避灾路线图(含巷道名称加箭头表达顺序完整路线)、工程质量规定等。第38条 施工过程中,必要严格按作业规程和安全技术办法组织施工,切实贯彻作业规程和安全技术办法规定。如施工条件发生变化,掘进施工区队技术员须及时告知技术科,并依照施工条件编制补充安全技术办法,经审批贯彻后,方可继续施工。第四节作业规程及安全技术办法监督检查第39条

18、矿(处)生产、技术及安监部门,应经常进一步现场检查作业规程贯彻执行状况,发现不符合规定必要及时纠正。安全、质量检查时,必要检查作业规程和安全技术办法编制、审批和贯彻执行状况,如发现问题,应采用办法,及时纠正。第40条 作业规程和安全技术办法复查每月进行一次,由矿掘进副总工程师负责召集技术、安监、通风、机电、地测等部门每月上旬对规程办法进行复查,复查记录由技术科下发至关于单位贯彻执行。在掘进施工过程中,当掘进工作面通风、供电、避灾路线等发生变化时,应及时更改补充。当施工条件发生重大变化或施工工艺变化时,应随时对作业规程进行复审,并编制补充安全技术办法。第41条 掘进工程有关技术文献、有关安全技术

19、办法、有关施工记录清单如下: 一、有关技术文献涉及:1、掘进地质阐明书。2、掘进施工设计;涉及巷道布置平、剖面图,巷道支护设计、施工组织设计等。3、“一通三防”设计;涉及局部通风、监测监控、掘进防突、瓦斯防治、防尘、隔爆和防自然发火等。4、掘进供电设计。二、有关安全技术办法涉及:1、巷道拨门安全技术办法。2、巷道贯通安全技术办法。3、其他补充安全技术办法。三、掘进施工有关记录涉及:1、掘进工程开工告知单。2、掘进工程地质预报告知单。3、掘进工程水害预报告知单。4、掘进工程停(复)工申请告知单。5、防突效果检查联系书。6、掘进工程中腰线控制告知单。7、掘进巷道贯告示知单。8、设计变更告知单。9、

20、掘进施工重要安全事故登记表。10、掘进施工隐蔽工程登记表。11、掘进工程竣工移送申请单。12、掘进工程验收交接单等。第42条 技术科建立以工程设计、作业规程为重要内容技术档案管理制度,规范各类技术资料(纸质版、电子版)管理,每一工程所有技术控制记录,按工程进行归类存档,由基层区队保存原始记录,技术科可保存复印件。第五节 作业规程及安全技术办法管理职责第43条 基层区队是作业规程及安全技术办法编制责任主体,区队工程技术人员根据有关资料及规定执笔主编,在编制作业规程及安全技术办法过程中,区队长应积极参加,提出针对性意见,编制完毕后认真审查签字后方可报送技术部门。基层区队同步是作业规程及技术办法贯彻

21、执行责任主体,区队长负重要职责,工程技术人员负责作业规程及安全技术办法贯彻,并监督执行。第44条 矿技术部门负责作业规程及安全技术办法编制告知,收集有关部门提供技术资料,并向编制者提供可参照技术资料,负责作业规程及安全技术办法初审,并建立管理台帐,初审并经完善后提交掘进(或技术)副总工程师组织会审,技术部门分管负责人负管理职责。技术部门应定期开展作业规程评比及交流学习活动,以提高基层技术人员业务素质。第45条 矿掘进副总负责组织有关单位进行会审,并负责在审批意见中订立会审意见,编制者依照会审意见修改完善并经掘进副总签字后,提交矿总工程师批准执行。掘进副总工程师负责组织每月一次作业规程复查。第4

22、6条 安监、通风、技术、机运、地质等部门是掘进作业规程编制参加单位,并对本部门所提供技术资料负责。各部门技术负责人或经授权技术人员参加会审时,应逐条审查,严格把关,提出明确意见,对编制粗糙,内容不完善,缺少针对性作业规程及技术办法有否决权。并负责本单位对作业规程及技术办法中有关内容贯彻和监督执行,第47条 矿总工程师负责作业规程及安全技术办法终审,并订立批准执行意见。第四章报表、图纸第48条 报表、图纸管理是生产技术管理一项基本工作,必要规范、统一、精确、全面地反映矿井生产准备状况及实际生产面貌,为领导决策提供根据,一旦井下发生事故,便于组织抢险救灾。 第49条 报表、图纸管理,由各矿总工程师

23、负责,技术科长和地测科长详细贯彻,关于部门积极配合。第50条 上报报表、图纸必要正规、齐全,真实可靠。报表要按照规定格式进行打印,内容全面,无缺项,无漏项,无改动,笔迹清晰。第51条 所有在籍掘进队(涉及进尺队、修护队等)活动状况,都要在报表中浮现,并将队伍活动状况分采区在报表中进行填报。第52条 生产采区月度采掘活动在采区地质平面图(1:或1:1000)上填绘,水平延深、开拓及准备采区、单项工程等在已审批设计图上填绘。图纸填绘要规范、认真、精确、持续,真实反映实际状况,禁止漏填虚绘,不得弄虚作假。第53条 所有在采区地质平面图上填绘巷道,其施工设计必要在巷道开工后第一种月内在上报图上用铅笔填

24、绘清晰,如后期进行了设计修改,改动某些应及时补绘。第54条 所有掘进队进尺状况,在图纸上均要按规定填绘如下内容:区队编号、巷道名称、支护形式(工字钢支护用“G”字,U型棚支护用“U”字,锚杆支护用“M”字,复合支护用“G+M”或“M+U”字等)、当月进度、月末日期。文字一律用黑色或蓝黑墨水在图纸上标注,笔迹要工整。每月巷道进尺用容易区别颜色填绘,单月用红色,双月用兰色。填绘比例精确无误。第55条 掘进施工期间,其局部通风机摆放位置、掘进进回风路线,有关通风设施设立等必要在图纸上填绘、标注清晰。掘进过程中遇到地质构造状况,要按实际位置标注。图例符合规范。第56条 月报图纸上所填数字及线条不得浮现

25、涂改现象,因设计修改所致时必要阐明因素。第57条 报表、图纸、现场三者必要一致,发现不符规定、弄虚作假者,除退回重做外,纳入当年先进技术科评比考核扣分内容。如发生安全事故,因图纸填绘不实而影响抢险救灾,将严肃追究关于人员责任。第58条 报表、图纸应由技术科专人报送。报送时间为每月五日,如当天系双休日或节假日,则顺延至该日后近来一种工作日报送,禁止迟报、不报。第五章掘进安全质量原则化第59条 井巷安全质量是矿井实现安全生产、文明生产前提和保证。必要坚持安全质量原则,严格检查制度,认真贯彻执行安全质量原则化原则。第60条 井巷工程必要按照施工设计图、作业规程和安全技术办法施工。施工中应实行全面质量

26、管理,把好工程质量关,把不合格工程消灭在施工过程中。第61条 工程质量检查与评级,应根据掘进井巷安全质量检查评估原则进行检查和评估。矿井及施工单位必要加强寻常检查并做好隐蔽工程记录。第62条 依照生产矿井实际,井巷安全质量应遵循在班组自检基本上,实行区(队)日检、矿月(旬)检、集团公司采用季检和抽检相结合形式。矿井、区队及班组必要做好施工原始记录。第63条 锚喷、砌碹、刚性支架、可缩性支架等巷道安全质量检查评估,按照集团公司制定统一表格进行。其他支护形式安全质量检查表格各单位可参照以上表格自行设计。第64条 掘进工程安全质量原则化工作是安全施工保证,是提高掘进单进,实现文明生产重要途径。必要按

27、照集团公司生产矿井掘进安全质量原则化检查执行阐明认真组织实行。第65条 掘进安全质量原则化矿井得分和级别,矿井自查得分和级别如与上级部门审核不符,按“就低不就高”原则拟定。第六章巷道施工第一节开工准备第66条 巷道开工必要有经批准工程设计、作业规程。作业规程和安全技术办法必要贯彻到施工单位每个工作人员,考试合格后,方可上岗作业。第67条 巷道开工前,掘进施工区队必要依照矿井月度作业筹划安排,至少提前8天提交掘进工程开工告知单,经分管领导签字后,方可进行开工前关于准备工作。签发后掘进工程开工告知单应及时送达技术、地测、通风、机电、运送、调度、安监、通讯等关于部门。第68条 巷道开工前应由掘进矿长

28、或掘进副总工程师组织技术、地测、通风、机电、调度、安监等部门关于人员和掘进施工单位区队长、技术员前去现场进行实地勘查。各部门要按掘进工程开工告知单中关于规定,提前为巷道开工做好通风、供电、运送、压风、排水、通讯等准备工作。巷道开工前必要对巷道后路及安全设施进行全面检查修复,整治完善后方可开工。 第69条 巷道拨门在条件容许时,应由地测部门在拨门前给出正规中、腰线。如条件不容许,可由施工单位技术员先挂好暂时中、腰线指引施工,控制距离不超过8m,预测施工到具备给出正规中、腰线距离时,由掘进施工区队技术员及时与地测部门联系,地测部门接到联系后应及时给出巷道第一组正规中、腰线。第二节巷道施工第70条

29、巷道掘进采用爆破法施工必要实行光面爆破,光面爆破应达到如下三个基本规定:一、爆破后巷道成型达到拱圆、帮直、底平、不欠挖,局部超挖不不不大于150mm。由于岩石层理、节理发育导致局部超挖不得超过两处。二、眼痕率:硬岩应保存60以上,中硬岩石应保存50以上,松软岩石或断层破碎带要达到爆破成型规定。三、周边岩石上不应有明显炮震裂缝。第71条 光面爆破必要合理拟定爆破参数:一、周边眼间距普通为300mm,在施工交岔点和曲线巷道时,应恰当缩小。二、周边眼装药量应依照岩性合理拟定,保证爆破后眼痕率达到光爆规定。三、当巷道岩性发生较大变化时,掘进施工区队技术员应及时调节爆破参数,重新编制爆破图表,并补充安全

30、技术办法。第72条 必要按爆破图表看线、定点、划轮廊线、量尺、定眼位。严格执行“五不准”制度,即:一、没有爆破图表,班组长不准定眼位。二、班组长不定眼位,打眼工不准打眼。三、打眼工不按眼位打眼,或打眼不符合爆破图表规定,放炮员不准装药。四、放炮员不按规定装药,班组长不准放炮。五、达不到光爆规定,要分析因素,采用改进办法,否则不准继续施工。第73条 掘进工作面必要实行湿式打眼,采用毫秒爆破,掘进工作面全断面一次起爆,不能一次起爆,必要采用安全办法。 第74条 掘进爆破施工必要严格执行“一炮三检” 和“三人连锁”爆破制度,并坚持清底交窑制度。第75条 掘进机掘进,除必要遵守煤矿安全规程第71、76

31、、77条规定外,还必要:一、掘进机司机必要通过专门培训,并经考试合格后方可上岗。二、掘进工作面遇有掘进机不能截割或不能进行经济截割岩石时,应退出掘进机,然后采用爆破法解决。爆破时必要对设备进行保护。第76条 使用耙装机时,司机必要通过专业培训,并经考试合格后方可上岗。并严格按煤矿安全规程第7377条规定执行。 耙装机距迎头容许距离须在作业规程作出明确规定,其最小距离不得不大于5米,最大距离依照耙装机容绳量拟定,但最大不超过30米。第77条 使用全液压装煤机时除必要遵守煤矿安全规程第73、76、77条规定外,还必要:一、司机必要通过专业培训,并经考试合格后方可上岗。二、装煤机上必要有照明装置,并

32、正常使用。三、认真执行交接班制度,接班司机要认真检查机器各部件状况。四、司机开机前必要发出开机警号,其她人员必要撤至安全地点,并严格按操作规程操作。 五、司机在开机过程中如发现异常,应及时停机检查,保证安全作业。第78条 掘进机、耙装机、装煤机等停止作业和检修以及交接班时,必要断开电源开关和磁力起动器隔离开关。第79条 掘进施工人员必要妥善保护中腰线、测点和激光指向仪。当采用激光指向仪批示掘进方向和标高时,每次使用前应对激光光束进行检查,发生偏差应告知测量人员进行重新拟定。第80条 巷道施工过程中,测量人员应依照测量规定定期测量延线。激光指向仪应定期进行校核。 第三节竣工验收第81条 巷道竣工

33、后,掘进施工区队应及时提交掘进工程竣工移送申请单,送达关于领导和部门。由矿总工程师或矿长指定矿领导组织技术、调度、安监、地测等关于部门进行验收,并填写掘进工程验收交接单。对验收中提出问题,施工单位必要按期整治。新水平、新采区投产验收由集团公司负责。第82条 巷道竣工后,应检查下列内容: 一、标高、坡度和方向,起点、终点和连接点坐标位置。二、中线和腰线及其偏差。三、永久支护规格质量。四、水沟坡度、断面和水沟畅通状况。五、关于安全设施。六、隐蔽工程及其他。第83条巷道竣工验收合格后,掘进区队技术员应将巷道从开工到竣工期间所有施工记录、技术总结及有关技术文献等整顿成册,送交技术科存档。第七章顶板管理

34、第一节普通规定第84条掘进矿长对掘进工作面顶板管理工作负领导责任,掘进副总工程师负技术责任,驻矿安全监察处处长负监督检查责任,区队长负施工管理责任,班组长和跟班干部负现场管理责任,安监员负现场监督检查责任。第85条严格现场交接班制度,上一班应向下一班交清顶板、安全设施、工程质量等状况,安全隐患必要及时解决。第86条凡采用爆破法施工巷道,都必要坚持做到光面爆破。施工区队、技术、地测部门工程技术人员应经常进一步现场,掌握岩性变化状况,及时调节爆破参数,并补充相应安全技术办法,以减少围岩松动破坏。第87条架棚和短段掘砌砌碹支护巷道,要依照岩性状况,合理布置炮眼,特别是掏槽眼位置、角度,掏槽方式要与围

35、岩岩性相适应,装药量要合理,防止放炮崩倒支架、破坏碹体及机电设备。第88条所有掘进巷道(综采工作面切眼等特殊状况除外)都应做到一次成巷,普通不设暂时支架。特殊状况不能做到一次成巷时,必要编制补充安全技术办法。采用复合支护时,应在作业规程中明确规定一次支护与二次支护时间、距离间隔及一次支护与二次支护间安全办法。工作面暂时支架与永久支护间距离以及架设质量,背帮、背顶、架间连接装置等,都必要在补充安全技术办法中明确规定。采用锚杆或锚喷做暂时或第一次支护掘进工作面,其锚杆布置、安装和喷浆等工序,都必要按照规程规定作业,其质量符合锚喷支护质量原则。第二节顶板管理第89条严格执行敲帮问顶制度。打眼前、放炮

36、后及支护进行过程中,都必要进行敲帮问顶。敲帮问顶要指派有生产经验人员进行,并有专人监护。浮矸危石清理干净,在保证安全条件下,方可进行其他作业。如解决危石也许发生危险时,必要采用安全办法。第90条掘进工作面禁止空顶作业,接近掘进工作面10m内支护,在爆破前必要加固。爆破崩倒、崩坏支架必要先行修复后方可进入工作面作业,修复支架必要先保证后路安全,检查顶帮,并由外向里逐架进行。破煤(岩)后必要及时对暴露顶板进行暂时支护,在暂时支护掩护下进行其他作业。第91条 暂时支护形式:一、金属前探梁:金属前探梁可选用长度不不大于4m型钢(12Kg/m钢轨、11矿工钢等)。金属前探梁固定点每根不少于3处,固定方式

37、规定牢固可靠,构造简朴、便于操作。每两个固定点之间至少应间隔一棚或一排锚杆,两端固定点处前探梁要余出不少于l00mm长度。倾斜巷道应有前探梁防滑办法。 金属前探梁要等距离布置,当巷道跨度2.4m时,采用两根前探梁;跨度2.4m时,必要采用三根前探梁。前探梁与顶板间要背严接实。二、带帽点柱:煤(半煤)巷跨度2.4m时打一排,跨度2.4m时打两排;岩石巷道跨度2.6m时打一排,跨度2.6m时打两排。每排点柱数量根据循环进尺,在作业规程中拟定。点柱上要戴帽(帽规格500200 50mm优质木料)。点柱要打设及时,并打在实底上,无法打在实底上要垫木料或枕木。点柱宜采用内注式单体液压支柱。第92条 掘进

38、机施工掘进工作面,禁止运用截割臂代替金属前探梁。迎头施工人员必要在正规金属前探梁或带帽点柱保护下工作。第93条 架棚巷道,必要使用金属前探梁作为迎头暂时支护。在掘进头正常作业(出煤矸、架棚、过帮顶)时,暂时支护梁端距迎头煤(岩)壁不不不大于200mm。第94条 锚杆(喷)支护掘进工作面暂时支护可使用金属前探梁,也可使用带帽点柱,或者前探梁与带帽点柱并用。当护顶锚杆打到迎头后(最大不超过一排锚杆间距),暂时支护即可拆除。第95条 架棚巷道掘进时为防止片帮伤人,挖腿窝前必要超前背帮。每帮超前背帮板间距不不不大于500mm,最上一块距顶梁(或顶板)不不不大于300mm,最下一块距底板不不不大于1.0

39、m,背帮板必要牢固可靠。第96条 顶板破碎巷道、分层开采煤层巷道应铺网,网材质、规格、网径、搭接长度、联网方式必要在作业规程中作出明确规定。第97条 断面8m2或倾角不不大于15上山掘进巷道迎头端面必要采用暂时支护办法,打眼、装药等作业时必要在端面暂时支护掩护下进行,暂时支护方式应在作业规程中作出明确规定。第98条 掘进工作面遇到断层、破碎带、松软顶板或其他地质状况时,应及时采用超前预注浆、缩小支护间距、复合支护、打撞楔、增补预应力锚索等有效办法,并改进或调节作业工序,加强现场管理。第99条 掘进过断层、过集中应力区、过冒落带、石门见煤附近三角区及巷道拨门、贯通等事故多发地段,必要编制补充安全

40、技术办法。在施工过程中,必要由掘进矿长安排专门人员现场指挥。第100条 架棚巷道浮现片帮、掉顶时必要用料与顶帮接实,锚杆支护巷道要保证锚杆盖板或网紧贴围岩,锚喷巷道超挖处,进行补喷解决时必要挂网,必要时须补打锚杆。第101条 巷道施工时当迎头地质条件发生较大变化,浮现淋水或淋水增大,突发性片帮掉渣,巷道不易成型,或顶板及迎头钻进速度异常时,应及时停止施工,及时对迎头附近巷道支护进行加固或补强,经技术、地测等部门查明因素并采用办法后,方可继续施工。第102条 掘进工作面必要设专人每班对掘进后路进行巡察,发现支架折损、巷道变形超过规定、喷层脱落及锚杆失效等危及安全现象,必要及时采用办法进行维护。对

41、掘进后路进行改棚、刷顶帮扩棚等维护时,从施工地点向前不得有人从事其他工作。第103条 所有施工巷道,都必要在工作面附近存储不少于一种园班支护材料,备齐备足解决事故备用料,实行挂牌管理并标明材料规格、数量等。解决事故备用料单独堆放,事故备用料应备有圆木、大板或半圆木、木垛料、撞楔及专用工具等,用后及时补充,其种类、规格、数量、距工作面距离等必要在作业规程中明确规定。第八章 架棚、砌碹和喷射混凝土支护第一节架棚支护 第104条 架棚巷道必要采用办法防止倒棚。支架间应设牢固撑木或拉杆,可缩性金属支架应用金属支拉杆,并用机械或力矩扳手拧紧卡缆,撑木或支拉杆数量、规格、卡缆拧紧力矩等应在作业规程中明确规

42、定。第105条 架棚巷道帮顶要背严、背实、刹紧,禁止空顶、空帮、空肩窝。每架棚必要用不少于4块定位木楔(顶两块、肩窝两块)打上劲。禁止架设等劲棚。第106条 支护材料加工质量、材质必要满足支护设计规定。U型钢支架、工字钢支架、卡缆等支护材料必要经检测验收,验收合格方可入井使用。服务年限在一年以上架棚巷道,背帮背顶材料要进行防腐解决或用不腐性材料,以减少巷修工程量。第107条 钢架喷射混凝土,应符合下列规定:一、钢架柱窝深度,应符合设计规定。禁止架设在浮矸(煤)上。二、应先喷钢架与壁面之间混凝土,后喷钢架之间混凝土。三、可缩性钢架待受压相对稳定后,方可喷射混凝土。第108条 架棚支护,应符合下列

43、规定:一、工字钢顶梁两端必要焊有牙颏,牙颏长度应不不大于50mm,其斜度应与棚腿扎角相一致。二、棚腿底端必要焊有垫板,防止棚腿钻底。三、梯形棚棚腿扎角应依照巷道顶压及侧压大小合理拟定。普通棚腿扎角10左右。四、腰帮过顶材料要规范。塘材棍小头直径应不不大于50mm,小头直径不大于50mm,不不大于30mm必要两根捆绑并用;塘材必要腰背在支架与围岩间;断裂水泥背板不准使用。五、支架顶部及两帮应背紧、背严、背牢。腰帮过顶塘材间距应不不不大于200mm。六、可缩性拱形支架,其搭接要符合设计规定,采用风动搬手或其她机械搬手将卡缆拧紧,其螺母拧紧力矩300N.m,并有现场检测记录。第109条 采煤工作面改

44、造巷道掘进采用单体支柱配铰接顶梁进行支护时,其支护设计、施工安全技术办法必要经矿总工程师批准。其支护不得少于二梁三柱,施工时支架必要采用防倒办法,单体支柱初撑力符合规程规定,改造切眼顶板必要实行“三封闭”(顶及两帮)管理。 第二节砌碹支护第110条砌碹支护应符合下列规定:一、支模前应对中、腰线进行检查,严格按中、腰线进行支模。当采用料石砌墙时,应挂边线,按线砌墙。二、模板应安设牢固,板面应严整。三、碹胎架设应与巷道中心线垂直。四、碹胎两边拱基点应在同一水平上,并与巷道坡度一致。五、碹胎间距,应在作业规程中规定。强度应能满足荷载规定。六、碹胎架设必要牢固,碹胎下弦不得用作工作台。七、碹胎、模板每

45、次使用前,都应进行检查和整修。八、在倾斜巷道中架设碹胎,应有23迎山角。碹胎与碹胎之间应设撑杆和拉条。九、砌拱时,应同步由两侧拱基线向中心对称砌筑。最后封顶砌块应位于正中,砌块间应灰浆饱满,禁止做假缝。砌筑拱顶某些须采用石楔,毛峒尺寸必要符合设计,禁止采用砸断瓦石进行砌碹现象。十、碹体壁后充填要严实,充填材料要符合伙业规程规定。十一、巷道模板和碹胎拆模期,应依照混凝土、砂浆强度和围岩压力大小,在作业规程中拟定。灌溉混凝土拆模期不适当少于5天,料石砌碹拆模期不适当少于2天。第111条砌碹巷道必要有不少于200mm基本,有水沟巷道,水沟一侧墙体基本应低于水沟底200mm以上。并应清理浮矸至实底,用

46、砂浆进行铺底,禁止在浮矸上砌墙。 第112条巷道砌碹时,碹体与顶帮之间必要用不燃性材料布满填实;巷道冒顶空顶某些,可用支护材料接顶,但在碹拱上部必要充填不燃物垫层,其厚度不得不大于0.5m。第113条禁止在砌墙尚未带帽地段进行沿墙挖水沟、电缆沟等挖掘工作,防止碹墙崩塌。第114条所有巷道永久水沟都必要依照巷道中、腰线施工。混凝土砌筑水沟须铺50mm以上厚度混凝土底。永久水沟滞后耙装机应不不不大于l0。第三节 喷射混凝土支护第115条 喷射混凝土用水泥、水、黄沙、石子、速凝剂等材料必要符合行业原则规定。第116条 岩巷锚喷支护,喷射混凝土设计厚度不得不大于50mm,设计标号普通不低于150,重要

47、峒室不低于200。煤巷原则上不采用喷射混凝土支护,如确需喷射混凝土,其喷射厚度、标号应依照详细条件在支护设计中拟定。第117条 喷射混凝土支护应符合下列规定:一、初喷应紧跟迎头,厚度不不大于20mm,不不不大于30mm。复喷成巷至耙装机处。二、混凝土水灰比,水泥、砂子、石子配合比要符合伙业规程规定。三、速凝剂掺入量应通过实验拟定。混凝土初凝时间应不不不大于5min,终凝时间不应大小l0min,速凝剂普通掺入量为水泥用量35。四、巷道要做到拱圆帮直成型好,不准有蜂窝麻面,其基本深度不不大于100mm。五、当混凝土采用分层喷射时,除迎头初喷外,第一层喷射厚度:墙50l00mm,拱3050mm。下一层喷射应在前一层混凝土终凝后进行,当间隔时间超过2h,应先喷水冲洗湿润混凝土表面。六、喷后七天内应进行三班洒水养护,提高喷层强度。七、喷浆(砼)要做到“五不喷”:1、巷道断面不符合设计规定,危岩活石不解决好不喷。2

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
