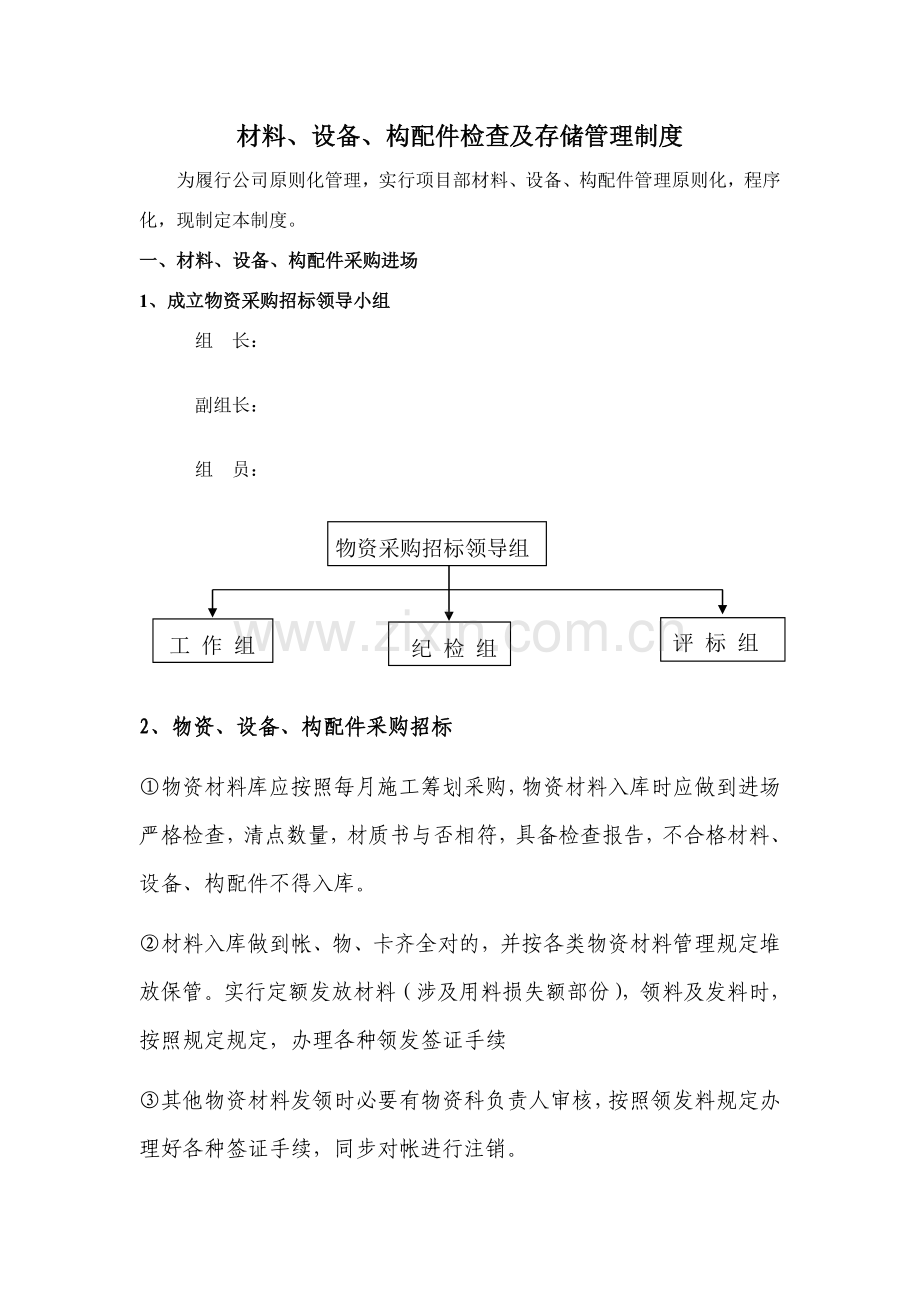

材料、设备、构配件检查及存储管理制度
为履行公司原则化管理,实行项目部材料、设备、构配件管理原则化,程序化,现制定本制度。
一、材料、设备、构配件采购进场
1、成立物资采购招标领导小组
组 长:
副组长:
组 员:
物资采购招标领导组
工 作 组
纪 检 组
评 标 组
2、物资、设备、构配件采购招标
①物资材料库应按照每月施工筹划采购,物资材料入库时应做到进场严格检查,清点数量,材质书与否相符,具备检查报告,不合格材料、设备、构配件不得入库。
②材料入库做到帐、物、卡齐全对的,并按各类物资材料管理规定堆放保管。实行定额发放材料(涉及用料损失额部份),领料及发料时,按照规定规定,办理各种领发签证手续
③其他物资材料发领时必要有物资科负责人审核,按照领发料规定办理好各种签证手续,同步对帐进行注销。
二、材料、设备、构配件进场检查
㈠、材料、设备、构配件进场检查
1、现场合采购物资材料必要有材质书,技术阐明,告知实验计量室,抽取样品检查,检查按现场关于材料检测技术原则及规范进行,检查鉴定合格出示检查报告单入库。物资人员对新采购原材料和外协件,按照ISO9000《材料采购程序》中有关规定,对材料进行分类报检,由材料员填写报检单,内容涉及材质证明、产品合格证、阐明书、规格、型号、出厂时间、厂家和出厂检查报告。
3经初验材料、设备、构配件,由由物资科长或物资材料员告知本项目部实验室取样检查。
4、检查合格立品由实验室进行标记,内容涉及:产品名称、规格、型号、批号、进场日期、数量、报告日期、报告编号物资科依照实验室提供产品标记告知单,对合格材料予以标记,以示可用。
5、检测不合格材料,在存储地点予以明确标记,并告知分供方做退货解决。
㈡、材料、设备、构配件检查内容和办法
我部所使用材料、设备、构配件重要涉及:各型钢材、钢铰线、锚具、钢筋、钢板、水泥、砂石料、外加剂等,其中设备是指投入工程施工部位某些,不含项目部施工机械设备。
1、桥配件及锚具检查内容与办法。
①物资科负责入场点收、登记、保管及领发。
②实验室负责检查入场锚具、配件技术文献和合格证验证、验收、检查和记录。
③检查重要是:锚具使用专业厂家资质、合格证,以及通过实验检测生产锚具与否符合施工图纸对预应力锚具规定GB/T14370-有关规定,与否具备可靠锚固性能和足够承载能力,以保证充分发挥预应力筋强度。产品必要按施工图纸及部标进行检查,有合格证书及检查关于技术资料。
④按每批1000套,外观检查抽取10%,硬度检查抽取5%。合格后方可入库按定额发料使用。
⑤配件使用时应对各种不同规格抽取10%样品进行检查,支座板应逐个进行检查验证。
⑥检查合格后桥配件应分类堆放,做好标记,不得乱堆。
⑦所有桥配检查都应填写检查原始记录。
2、钢筋、钢绞线检查内容和办法
①钢筋为每进一批为单位。钢筋进场后,由物资保管员进行验证、核对生产厂家、数量、品种、标记、出厂日期与否与所提供技术资料一致。实验室对其材质证明书、外观质量进行检查并予以承认。钢筋按每批60T做拉伸、冷弯实验,拉伸和冷弯各抽取2根。
②检测项目和办法按下表进行。
普通钢筋检测项目和检查办法
检测项目
检测办法
抗拉强度、屈服强度、延伸率
GB228-87《金属拉伸实验办法》
弯曲
GB232-88《金属弯曲实验办法》
其她型钢筋取样、检查和鉴定
钢材类别
取样、检查和鉴定原则
钢筋砼用热轧带肋钢筋
GB1499-99
钢筋砼用热轧光圆钢筋
GB13013-91
低碳钢热轧盘条
GB/T701-1997
合格则点收入库,准予使用,不合格则按《不合格品控制程序》解决。
③同厂家同级别钢绞线进场一批为单位,由物资保管员、进行验证,核对出产厂家数量、品种、标记与否与所提供技术资料一致,实验室验证材质书、合格证,及外观质量符合原则规范,应按每3盘约10T抽一盘距端头500米处取3根进行拉伸、弯曲、弹模实验,合格后方可进行使用。
检测项目、检查办法及原则、鉴定
A) 检测项目原则
检测项目
原则
拉伸
GB228-87
弯曲
GB232-88
弹模
GB8653-88
B)检查成果鉴定,按GB/T5224-1995技术指标进行鉴定
C)如果检查不合格必要加倍取样,进行不合格项目复检,如依然不合格,则为不合格品,做好记录标记。
④检查合格后入库准予使用,不合格则按《不合格品控制程序》
3、水泥检查内容与办法
①水泥进入现场由物资保管员先进行验证,核对生产厂家、水泥品种、标号、数量、包装、出厂日期与否与所提供技术资料一致,
②实验室验证其材质报告与否符合GB175-99中规定,能否满足现场施工。验证不合格按《不合格品控制程序》解决,验证合格取样。
③取样同一厂家、同一品种、同一标号水泥,按进入现场数量划分批量,袋装水泥总量不不不大于200t/批。同批号散装水泥,汽车运送不得不不大于5车,抽取到大体相等水泥构成一种样品,总量不少于12Kg,袋装水泥抽样从每批抽到不少于20袋大体等量水泥构成样品,总量不少于12Kg。
检测项目和相应检查办法及检查原则
检测项目
检查办法及原则
细度
GB1345-91
抗折抗压强度
GB177-85
凝结时间、安定性、原则稠度用水量
GB1346-89
水泥胶砂流动度
GB2419-94
水泥胶砂强度
GB/T17671-99
其中对现场定点及长期持续供货厂家,在检查中可不检查细度,水泥胶砂流动度这两项,以上各项检查成果与否符合GB175-99中规定,符合则该水泥合格,点收入库,准予使用,不符合则为废品或不合格品水泥,按《不合格品控制程序》解决。
④库存水泥凡超过有效期或受潮变质,物资保管员及时告知实验室取样,测试强度,拟定标号,未经鉴定库存水泥不得发料。
⑤检查合格做好标记和记录。
4、砂、碎石、外加剂等检查内容与办法
①批量划分、取样和缩分
按JGJ52-92中第4、第5条规定执行
②砂检测项目:1.筛分析、3.含泥量、4.泥块含量、5.云母含量、6.有机物含量、7.细度模数、8.有机物含量
③砂检查:按照JGJ52-92第6条检查办法进行检查,当采用同产地砂时,不做化学指标分析,只定期做物理检查,即:1.筛分析、3.含泥量、4.泥块含量、5.云母含量、6.有机物含量、7.细度模数、8.有机物含量中各检测项目都合格后必要进行一次结实性、潜在碱活性委外送检。
④碎石检测项目:1.筛分析、2.含泥量、3.泥块含量、4. 压碎指标、5.针片状颗粒含量
⑤检测项目和检查办法按JGJ53-92中第6条“检查办法”中规定进行。当采用同产地碎石时,不做化学指标分析,只做物理检查即:1.筛分析、2.含泥量、3.泥块含量、4. 压碎指标、5.针片状颗粒含量中各检测项目合格后,必要进行一次碎石潜在碱活性外委检查。
⑥骨料碱活性实验需符合TB/T29922.1-4-988原则关于规定。
⑦外加剂每进场一批为单位,物资保管员进行品种、数量、标记验证,实验室对合格证书、技术使用阐明书进行审核承认。
⑧外加剂检测项目:减水率、常压泌水率比、含气量、抗压强度比。
⑨现场合使用其他原材料,按照国标、部标和关于技术规范规定检查办法进行取样、检查、实验、鉴定及验收。
⑩ 如果采购物资材料,经检查不合格,报告总工及主管领导解决,不得入库,更不得使用,按不合格品控制程序进行解决。合格品点收入库,准予使用,不合格按《不合格品控制程序》解决。
三、材料、设备、构配件存储管理
1、材料、设备、构配件检查合格后入库,库房物资材料管理人员,严格按各类物资材料管理规定存储,建全各类物资材料帐卡,按期对管理物资材料进行盘点,解决好各类物资材料帐目,单据资料,定期向财务部门转结手续。
2、水泥存储管理:存储场地四周排水设施畅通,场地硬化或垫高,防止受潮结块,水泥存储超过三个月,应重新检查。若在使用过程中,发现受潮结块严重,应减少标号使用,不得用于打梁。
3、钢筋存储管理:存储时应离地垫高20cm,并有可靠遮雨办法,禁止钢筋遭受雨淋。发现生锈钢筋后,在使用时要进行严格除锈,达标后,方可使用。
4、钢绞线、锚具存储管理:钢绞线及锚具应严防雨淋,露天存储钢绞线要有可靠防雨办法,坚持先进先用,钢绞线穿束完毕后,尚未张拉时,要用防水塑料缠绕,防止受雨淋生锈。
5、易燃材料存储管理:固定库房要有防火设施,保持库内整洁,并有专人看守,使用灭火介质要与灭火对象一一相应。
6、其她材料储存管理:防水涂料溶剂型介质应远离居民区(30米以上),并实行严格隔离,禁止带火种入内。
7、主管领导和物资科负责人应定期和不定期检查基地库房,同步检查掌握现场材料使用状况及对库房四防工作。
8、重要原材料要建立专门台帐,做到使用部位可追溯性,做到逐月发料登记。
四、材料、设备、构配件使用
1、精确收发,发陈储新。材料、设备、构配件收发必要手续完善,凭证齐全,收发有据,先进先发,合理轮换,出库要有发料单;防止浮现帐物不符。
2、材料、设备、构配件出库坚持“先进先出”原则。把好出库审核关,详细核对《发料单》名称、规格、型号,与否与实物相符,数量、质量与否精确完好,收料人与否签字,而后办理交接手续,做到手续完备、质量完好、数量精确、标记对的清晰。
3、投入工程使用材料、设备、构配件出库后,由现场主管工程师监管材料、设备、构配件监管使用,剩余材料、设备、构配件及时退库,办理好退库手续,做好相应记录,如工程质量检查证,检查批、工程施工日记等。
4、周转材料、设备使用和管理,各架子队在班组使用时丢失由架子队班组负责人按原值补偿,钢模板使用完毕后,交回物资科,由物资科对周转材料进行盘点清理,列出种类和新旧限度,然后向公司物资部申报《周转材料明细报停单》。
****标项目经理部
二〇一五年十二月
