资源描述
钢管式悬挑脚手架搭设施工方案
1.搭设工艺流程
1.1搭设工艺流程
在框架梁内预埋直径为50 PVC 套管,在楼板上预埋锚环→逐根树立立杆并与悬挑杆扣紧→安装第一步大横杆并与各立杆扣紧→安第一步小横杆→安装第二步大横杆→安装第二步小横杆→加设暂时斜撑,杆上端与第二步大横杆扣紧→剪刀撑搭设→铺脚手板→绑扎防护栏杆及挡脚板搭设→张拉安全网→逐渐上接并绑扎剪刀撑→架体验收。
1.2拆除工艺流程
安全网→护身栏→挡脚板→脚手板→剪刀撑→小横杆→大横杆→立杆→连柱杆→水平安全网→卸荷。
2.脚手架搭设规定与办法
2.1预埋锚环及悬挑杆
构造施工时,按本方案规定预埋各种预埋件,预埋位置必要精确,位置偏差不超过10mm。预埋重要Φ14“几”字形圆钢。预埋地锚筋设立时,在施工过程中经常检查其留设位置状况,如发现问题,及时解决。锚环一定要压在楼板下层钢筋下面,并要保证两侧200mm以上搭接长度;每个悬挑杆上必要保证三个卡环。

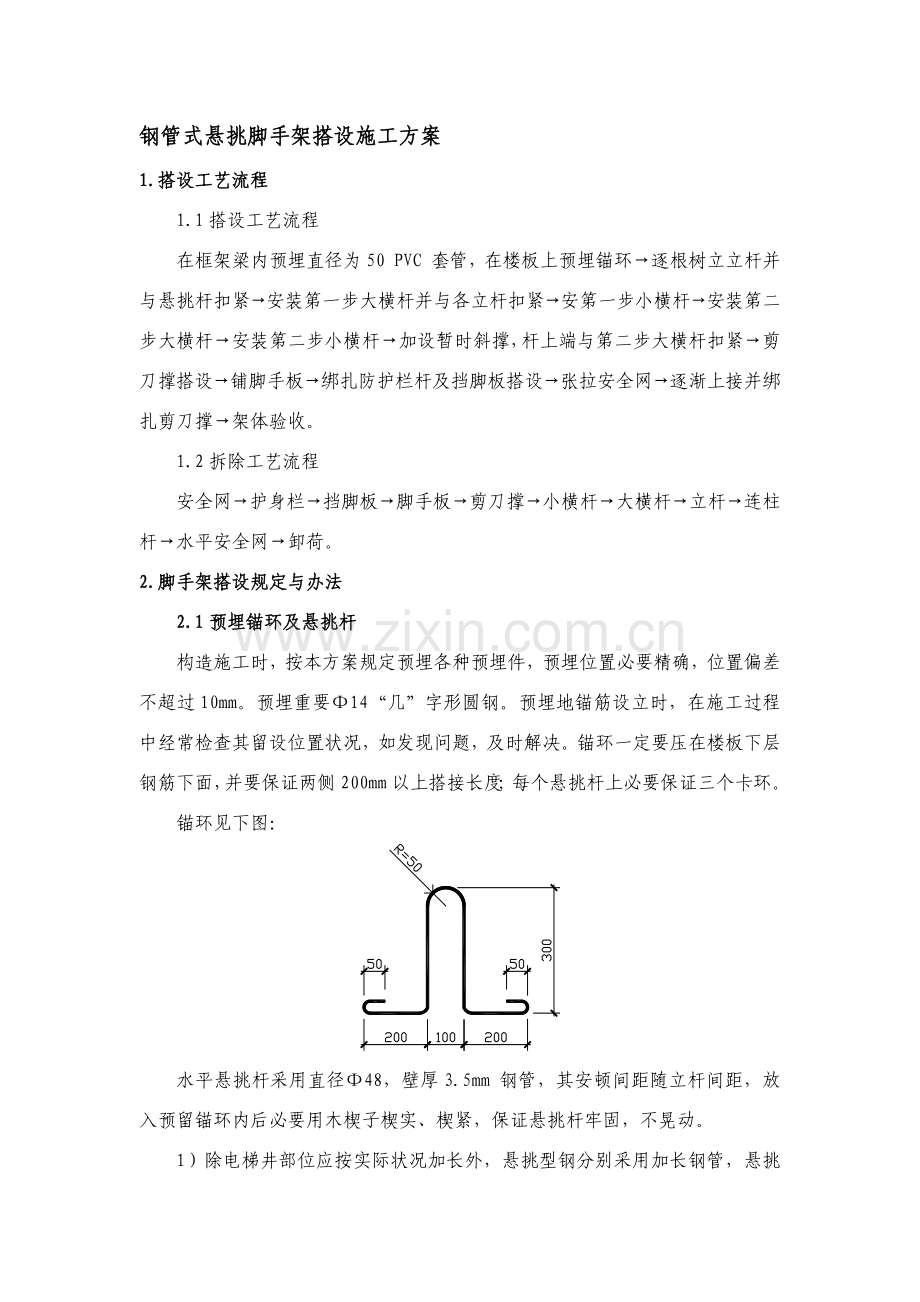

锚环见下图:
水平悬挑杆采用直径Φ48,壁厚3.5mm 钢管,其安顿间距随立杆间距,放入预留锚环内后必要用木楔子楔实、楔紧,保证悬挑杆牢固,不晃动。
1)除电梯井部位应按实际状况加长外,悬挑型钢分别采用加长钢管,悬挑支点应设在构造梁上,不得设立在外挑阳台或悬挑板上,悬挑端应按双钢管长起拱0.5%—1%。悬挑钢钢管几何不变体应按架体立杆位置相应设立。
2)支承悬挑脚手架砼强度必要达到5.0N/mm2以上(即C10砼28天强度原则值),悬挑吊环砼强度值应达到10N/mm2,相应部位混凝土应留设同条件试块,构件强度以混凝土试块抗压报告为准。
2.2立杆
施工前专业工长应对操作人员进行详细施工技术安全交底。立杆用扣件与上横杆联结,拧紧力矩不得不不大于65N.m。建筑物转角处横杆应建立一一相应连接方式,并用扣件联结牢固,末端超过扣件长度不应不大于150mm,建筑物转角处应设立横向斜撑。
1)立杆纵距、横距(中距)按照平面布置图搭设,间距可轻微调节,但纵距不得不不大于1500mm。立杆支设时,先支设大横杆(纵向水平管)两端立杆,再支设大横杆中间立杆。立杆支设时,里、外排立杆同步支设,并及时用小横杆联结。
2)立杆接长除顶层顶步可采用搭接外,别的各层各步接头必要采用对接扣件连接。两根相邻立杆接头位置应错开,不应设立在同步内,同步内隔一种立杆两个相隔接头在高度方向错开距离不适当不大于0.5m。各接头中心至主节点距离不适当不不大于步距1/3,立杆与大横杆必要用直角扣件扣紧,不得隔步设立或漏掉。
3)立杆接头位置,相邻杆要错开,并布置在不同步距内,错开距离不不大于等于500mm,其接头距纵向水平杆距离不大于等于1/3步距,采用对接,不得搭接。开始搭设立杆时,应每隔6跨设立一根斜撑,直至连墙件安装稳定后,方可依照状况拆除。
4)搭至有连墙件构造点时,在搭设完该处立杆、纵向水平杆、横向水平杆后,应及时设立连墙件。
5)立杆接长除顶层顶步可采用搭接外,别的各层各步接头必要采用对接扣件连接。顶层立杆搭接长度不应少于1m,应采用不少于3个旋转扣件固定,端部扣件盖板边沿至杆端距离不应不大于150mm。
6)立杆顶端高出施工层或女儿墙上皮1.2m。
7)立杆下部应使用红色油漆标出沉降观测点,应在每周及大风大雨后进行一次观测,观测沉降量,及时掌握架体整体沉降状况,做好记录。
8)第一次搭设立杆长度应互相错开,第一次立杆可采用4m和6m杆,然后用6m钢管搭设,到顶部时再用恰当长度立杆。
2.3纵向水平杆(大横杆)
1)在脚手架同一步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。
2)纵向水平杆设立在立杆内侧,其长度不适当少于3跨,采用直角扣件固定在立杆上。
3)纵向水平杆采用对接扣件连接交错布置,两根相邻纵向水平杆接头不应设立在同步同跨内,相邻接头水平方向错开距离不不大于500mm,各接头中心至近来主节点距离不不不大于纵距1/3。同一排大横杆水平偏差不不不大于该片脚手架总长度1/250,且不不不大于50mm。
4)防护栏杆采用上下二道,上道高度1.2m,下道高度0.6m,可用对接也可用搭接,搭接长度在1m以上等距离设立3个旋转扣件,端部扣件离钢管边沿距离不少于150mm。
5)纵向扫地杆采用直角扣件固定在距底座下皮20cm 处立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方立柱上。
6)操作层外排架距主节点600mm 和1200mm 高度处各搭设一根纵向水平横杆作为防护栏杆。
2.4 横向水平杆(小横杆)
1)主节点处必要设立一根横向水平杆,用直角扣件扣接且禁止拆除。主节点处两个直角扣件中心距不应不不大于150mm。
2)小横杆靠墙一端至墙装饰面距离不适当不不大于100mm。
3)小横杆要贴近立杆布置,在相邻立杆之间依照需要加设1~2 根,搭于大横杆之上并用直角扣件扣紧。在任何状况下,均不得拆除作为基本构架构造杆件小横杆。
4)小横杆在立杆位置应按上下步距合理地设立在立杆两侧,这样可抵消立杆因上下小横杆偏心荷载所引起纵向弯曲,使立杆基本上处在轴心受力状态。
5)操作层上非主节点处横向水平杆,需依照支承脚手架需要等间距设立,最大间距不应不不大于柱距1/2。
2.5 纵向斜撑
斜撑撑在最外排脚手架立杆上,斜撑杆必要为整根钢管,不容许搭接使用。斜撑底部应支撑在楼板上,与立杆及水平挑杆用扣件连接牢固,每一连接点均应双向约束。
2.6卸荷装置
1)本工程中悬挑脚手架采用6×19+1 直径15.5mm 钢丝绳斜拉办法卸荷,每处悬挑钢管与外立杆交点处设立一卸荷点,钢丝绳从钢管底部兜紧,且穿过构造预留洞与构造拉接牢固。
2)卸荷吊件用花篮螺栓和φ15.5 钢丝绳构成,卸荷吊件安装好后,拧动花篮螺栓使吊件拉紧限度达到基本一致,受力均匀。钢丝绳接头位置应设立安全弯,以便检查钢丝绳松动状况。
2.7剪刀撑
1)从架子两端转角处开始沿高度、水平方向持续设立,每道剪刀撑宽度6m。斜杆与地面倾角为45~60°。
2)剪刀撑斜杆接长采用搭接,搭接长度不应不大于1m,采用3 个旋转扣件固定,端部扣件盖板边沿至杆端距离不应不大于150mm;剪刀撑斜杆应用旋转扣件固定在与之相交横向水平杆伸出端或立杆上,旋转扣件中心线至主节点距离不适当不不大于150mm。
2.8脚手板
1)作业层脚手板沿纵向满铺、铺稳,距墙面120~150mm;脚手板之间以及脚手板与脚手架之间用16#铅丝拧紧。
2)脚手板设立三根横向水平杆上。当脚手板长度不大于2m,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾覆。
3)脚手板对接平铺时,接头处必要设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度和不应不不大于300mm。
4)脚手板搭接铺设时,接头必要支在横向水平杆上,搭接长度应不不大于200mm,其伸出长度水平杆长度不应不大于150mm。
5)作业层端部脚手板探头取150mm,其板长两端均应与支承杆可靠地固定。
2.9挡脚板
操作层,外立杆内设立,高度180mm以上用木板或夹板标色好,铺设应紧贴脚手板设立,底部与脚手板缝隙不不不大于10mm。
2.10安全网构造规定
1)脚手架外侧用密目式安全网全封闭张挂,环扣逐个用8#铁丝扎牢,拼缝严密,底部不准留有缝隙,并张挂在挡脚板里侧。
2)脚手架首排处四周设立平网,伸出长度3000mm斜撑与外立面成角60度,外沿高于内沿,并拉结在框架柱上。
2.11剪刀撑构造规定
1)剪刀撑设立与地面倾角控制在45度~60度之间。
2)剪刀撑搭设长度不不大于1000mm,采用3个旋转扣件固定端部扣件,钢管端部至扣件距离不不大于150mm。
3)剪刀撑接长采用搭接,每道剪刀撑跨越立杆根数为5根,搭接规定与顶层立杆搭接规定相似。
4)剪刀撑斜杆应用旋转扣件固定在与之相交横向水平杆伸出端或立杆上,搭接长度不应少于1m,应采用不少于3个旋转扣件固定,端部扣件盖板边沿至杆端距离不应不大于150mm。
5)剪刀撑、横向斜撑搭设应随立杆、纵向水平杆、横向水平杆等同步搭设。
6)架体断开处(如施工电梯),脚手架横向必要打剪刀撑。
2.12隔离构造规定
1)底排隔离采用木夹板封闭,底部再用密目网包住贴墙。
2)脚手架采用两层一隔离,用木夹板或安全网操作层必要隔离,隔离排与墙面距离不不不大于2cm。
2.13作业层栏杆和挡脚板搭设
1)栏杆和挡脚板均应搭设在外立杆内侧;
2)上栏杆上皮高度应为1.2m;
3)中栏杆应居中设立;
4)栏杆外侧按规定挂设密目安全网;
5)挡脚板采用立放脚手板250mm高设立并固定。
2.14扣件安装规定
1)扣件螺栓拧紧扭力矩在(4050N·m之间);
2)对接扣件,开口应朝向架子内侧或朝上;
3)各杆件相交端头伸出扣件盖板边沿长度不应不大于150mm;
4)在主节点处固定纵向水平杆、横向水平杆、剪刀撑、横向斜撑等用直角扣件、旋转扣件中心点互相距离不应不不大于150mm。
2.15施工电梯洞口防护办法
1)在施工电梯洞口设立不低于1.2m 高启动式防护门,用Ф12 螺纹钢筋、按水平间距30cm、竖向间距40cm 焊制而成,并在防护门上要刷漆、上锁、挂牌。
2)在每层在入口处设立一种用钢管及木板搭设平台,平台上均不得存有杂物。
2.16构造临边防护办法
1)在框架构造四周边线内50cm处设立全封闭式护身栏,材料均采用Ф48×3.5钢管。其高度不低于1.2m、立杆间距不不不大于2.5m、竖向每隔0.6m 设一道通长大横杆、每隔一根立杆设一道三脚架。沿钢管长度方向刷红白间隔油漆、挂醒目的志牌;
2)护身栏杆四周满挂密目安全网、白天设警示牌、夜间设红色标志灯;临边四周1m范畴内不准堆料、停放机具。
2.17楼梯间防护办法
楼体侧边运用脚手架做安全防护,架子立管从梯井内搭设,侧边沿楼梯坡度方向做一道1.2m 高护身栏,侧边底部设18cm 高挡脚板。
3.脚手架使用规定与办法
1)脚手架搭设完毕后,工长必要组织技术、安全人员进行验收,验收合格办理手续后方可投入使用。
2)脚手架搭设或拆除前,规定负责人应按安全技术交底和安全技术规范规定向操作人员和使用人进行交底。
3)搭设前按照有关材料规范规定对钢管、扣件、安全网、脚手板等材料进行验收,不合格不得使用。
4)构造施工阶段,双排架只作为防护用架,构造支撑架、泵管固定架不得与防护架相连,禁止使用架子起吊重物。
5)对搭拆人员必要通过培训合格并持有效特种作业操作证上岗操作。
6)对搭拆过程中必要安排通过培训监控人员进行持续监控,做好围护标志,并作好监控记录。
7)脚手架避雷接地按《JGJ46-》中规定设立,与主楼接地系统做电气连接。安装完毕后用电阻测试仪测试接地电阻,符合规定方可容许使用,同步做好电阻测试记录。
8)悬挑支撑设立必要跟后来施工电梯安装协调妥当,避免后来影响垂直运送。
9)脚手架使用时,应避免交叉作业,作业面不得超过一层,并在上层作业面满铺脚手板封严,工长做好交底,不得乱扔杂物。
4.脚手架拆除规定与办法
1)脚手架拆除前应由单位工程负责人召集关于人员对工程进行全面检查与签证,确认建筑物已施工完毕,确已不需要脚手架时方可拆除。
2)脚手架拆除前先对架子工进行技术、安全交底,把脚手架上存留材料、杂物等清理干净,并应设立警戒区,设专人负责警戒。
3)脚手架拆除应按“由上而下,先横杆后立杆,先搭后拆,后搭先拆”原则进行,禁止先拆除或松开下层脚手架杆件连接和拉结。
4)脚手架拆除自上而下逐渐拆除,一步一清,不得采用踏步式拆法,不准上下层同步作业,拆除大横杆、剪刀撑时应先拆中间扣,然后托住中间,再解端头扣。
5)连墙件应随脚手架逐级拆除,分段拆除时高差不得不不大于两步,否则应增长暂时连墙件。
6)拆除各构配件禁止抛掷至地面。
5.质量原则及验收
5.1质量原则
1)脚手架立杆要垂直,大、小横杆要平正,对拆除后管件应进行保养、维修、防腐、调节。
2)各种连接扣件进场必要进行抽样复试合格后使用,以保证扣接牢固,防止杆件打滑。
3)相邻两立柱接头必要错开,不得在同一步距内。
4)里、外、上、下相邻两根大横杆接头必要错开,不得集中在一组主杆间距之间连接。
5.2 材料规定
5.2.1 钢管:搭设脚手架用钢管采用外径48mm,壁厚3.5mm 焊接钢管,钢管材质使用力学性能适中、稳定Q235 钢,其材质应符合《碳素构造钢》(GB/T700—)相应规定。用于立杆、大横杆、剪刀撑和斜杆钢管长度为4 或6m,立杆、纵向水平杆(大横杆)钢管长度普通为6m,横向水平杆(小横杆)普通为1.2~1.5m,便于工人操作。钢管禁止使用有明显变形、裂纹、压扁和严重锈蚀钢管。
5.2.2 扣件:扣件应采用GB978—《可锻铸铁分类及技术条件》规定,应与钢管管径相配合、机械性能不低于KT—33—8 可锻铸铁制造,扣件附件要用材料应符合GB/T700—《碳素构造钢》中Q235 钢规定,螺纹均应符合GB196—《普通螺纹》规定。
禁止使用加工不合格,无出厂合格证,变形,锈蚀扣件,扣件活动部位应灵活转动,与钢管贴合面要接触良好,扣件夹紧钢管时,开口处最小距离应不不大于5mm;脚手架采用扣件,在螺栓拧紧扭力矩在40~65N·m,不得发生破坏。扣件不能有裂纹、气孔、疏松、砂眼等锻造缺陷。
依照北京市建委文献,钢管、扣件进场,应有钢管、扣件生产或租赁公司营业执照、生产允许证、法定检查机构出具按规定原则检查合格钢管、扣件及碗扣架钢管等检查报告、商标注册证明、铸有商标图案本公司扣件产品照片等资料。
5.2.3 脚手板:本工程采用松木作脚手板,其材质保证符合现行国标《木构造设计规范》中Ⅱ级材质规定。
其松木板厚度为50mm,板宽200~300mm,两端各设直径为4mm 镀锌铁丝箍两道并捆紧。禁止使用有扭纹、破裂和横透疖木板。
5.2.4 安全网:安全网采用经国家指定监督检查部门监定允许生产厂家产品,同步应具备监督部门批量验证和工厂检查合格证。
安全网力学性能应符合GB5725—1997《安全网》规定,立网采用安全网L—1.5×6 密目安全网,平网采用P—3×6 大眼网。脚手架操作层隔层搭设一道安全网。立网安全网绑扎采用尼22#绑扎丝,平网采用绑扎绳。
5.3脚手架检查与验收
5.3.1脚手架应在下列阶段进行检查与验收:
1)作业层上施加荷载前;
2)每搭设完一种楼层高度后;
3)达到设计高度后;
4)遇有六级大风与大雨后;
5)停用超过一种月。
5.3.2进行脚手架检查、验收时应依照下列技术文献:
1)专项施工方案及变更文献;
2)技术、安全交底文献。
5.3.3脚手架使用中,应定期检查下列项目:
1)杆件设立和连接,连墙件、支撑、门洞桁架等构造与否符合规定;
2)底座与否松动,立杆与否悬空;
3)扣件螺栓与否松动;
4)立杆沉降与垂直度偏差与否符合本技术原则。
5)安全防护办法与否符合规定、与否超载。
5.3.4其她验收规定:
1)严格按建筑施工安全检查原则(JGJ59-)规定进行检查验收。
2)立柱垂直度偏差不大于H/200不不不大于5cm,步距偏差不不不大于2cm.
3)柱距偏差不不不大于5cm;排距偏差不不不大于2cm,同一根纵向水平杆,两端高差不不不大于2cm,横向水平杆外伸长度偏差不不不大于5cm。
4)剪刀撑角度开展在45-60度之间。
5)扣件扭力距40-65N.M。
6)悬挑脚手架搭设完毕必要通过项目部及其以上相应专职安全人员验收合格后方可投入使用。
5.3.5悬挑式脚手架验收
1)脚手架每搭设至一种楼层高度进行过程验收。
2)过程验收包括钢管、扣件检查,脚手架搭设与否符合规范,安全设施承挂状况。
3)脚手架通过阶段验收后,已验收某些可以投入使用。
4)脚手架搭设容许偏差和检查办法,见下表
序号
项目
容许偏差(mm)
检查办法
1
悬挑架上弦标高
±20
水准仪测量检查
2
悬挑架上弦水平度
2L/100且不得下绕
3
悬挑架垂直度
H/200
用经纬仪或吊线、尺量
4
悬挑架侧向弯曲
L/100
拉线和钢尺检查
5
悬挑架中线与定位轴线偏移
10
用钢尺检查
5.3.6质量保证注意事项
1)脚手架必要通过安全员验收合格后方可使用,作业人员必要认真戴好安全帽、系好安全带。
2)脚手架验收和寻常检查按照如下所列状况进行,检查合格后,方容许使用或继续使用:
搭设完毕后;持续使用达1个月;施工中半途停止使用超过15d,在重新使用之前;在受到暴风或大雨、地震等强力因素作用之后;在使用过程中发现明显变形、沉降、拆除杆件和拉结及安全隐患存在状况时。
3)操作架上禁止集中堆放不必要施工材料或重大荷载。
4)在架子使用过程中,要做好寻常维护、保养工作,派专门人员定期检查钢管、扣件、脚手板及安全网使用状况,遇有问题及时解决。
5)外观质量:
安全网总体颜色应当一致,每一立面安全网颜色不得浮现过大色差,安全网挂设必要紧凑,表面绷紧。脚手架钢管颜色一致。
6)拆下材料,应用绳索栓住,徐徐下送,运至地面材料应按指定地点随拆随运,分类堆放,当天拆除当天清,拆下扣件及钢丝,集中回收解决。
