资源描述

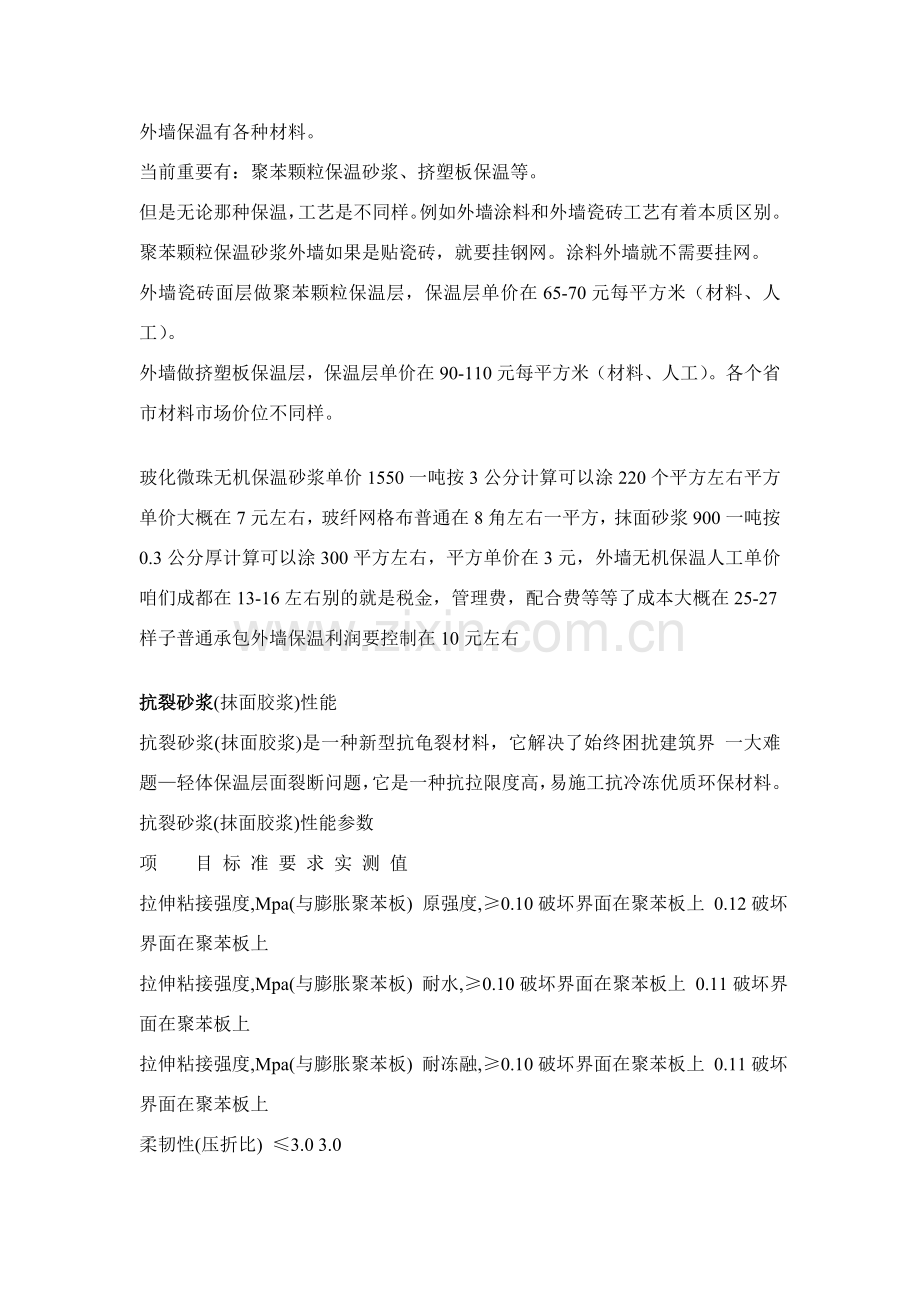

1、外墙保温有各种材料。当前重要有:聚苯颗粒保温砂浆、挤塑板保温等。但是无论那种保温,工艺是不同样。例如外墙涂料和外墙瓷砖工艺有着本质区别。聚苯颗粒保温砂浆外墙如果是贴瓷砖,就要挂钢网。涂料外墙就不需要挂网。外墙瓷砖面层做聚苯颗粒保温层,保温层单价在65-70元每平方米(材料、人工)。外墙做挤塑板保温层,保温层单价在90-110元每平方米(材料、人工)。各个省市材料市场价位不同样。玻化微珠无机保温砂浆单价1550一吨按3公分计算可以涂220个平方左右平方单价大概在7元左右,玻纤网格布普通在8角左右一平方,抹面砂浆900一吨按0.3公分厚计算可以涂300平方左右,平方单价在3元,外墙无机保温人工单价

2、咱们成都在13-16左右别的就是税金,管理费,配合费等等了成本大概在25-27样子普通承包外墙保温利润要控制在10元左右抗裂砂浆(抹面胶浆)性能抗裂砂浆(抹面胶浆)是一种新型抗龟裂材料,它解决了始终困扰建筑界 一大难题轻体保温层面裂断问题,它是一种抗拉限度高,易施工抗冷冻优质环保材料。抗裂砂浆(抹面胶浆)性能参数项目 标 准 要 求 实 测 值 拉伸粘接强度,Mpa(与膨胀聚苯板) 原强度,0.10破坏界面在聚苯板上 0.12破坏界面在聚苯板上 拉伸粘接强度,Mpa(与膨胀聚苯板) 耐水,0.10破坏界面在聚苯板上 0.11破坏界面在聚苯板上 拉伸粘接强度,Mpa(与膨胀聚苯板) 耐冻融,0.

3、10破坏界面在聚苯板上 0.11破坏界面在聚苯板上 柔韧性(压折比) 3.0 3.0 可操作时间(与膨胀聚苯板) 1.54.0 4.0 抗裂砂浆(抹面胶浆)应用范畴 重要用于外墙外保温或内保温层面,聚苯板、挤塑板等外层面封面。 抗裂砂浆(抹面胶浆)施工办法1、清除墙体灰尘、油污、杂物、使表面清洁干净。2、配制:砂浆粉:水=1:0.3,用砂浆搅拌机或手提搅拌机搅拌均匀。3、在墙体上做点状粘或薄粘办法均可,压紧以达到平整。4、施用量:1-1.5kg/m2。粘接砂浆技术性能:项目 原则规定 实测值 拉伸粘结强度,Mpa(与水泥砂浆) 原强度,0.60 1.68 拉伸粘结强度,Mpa(与水泥砂浆) 耐

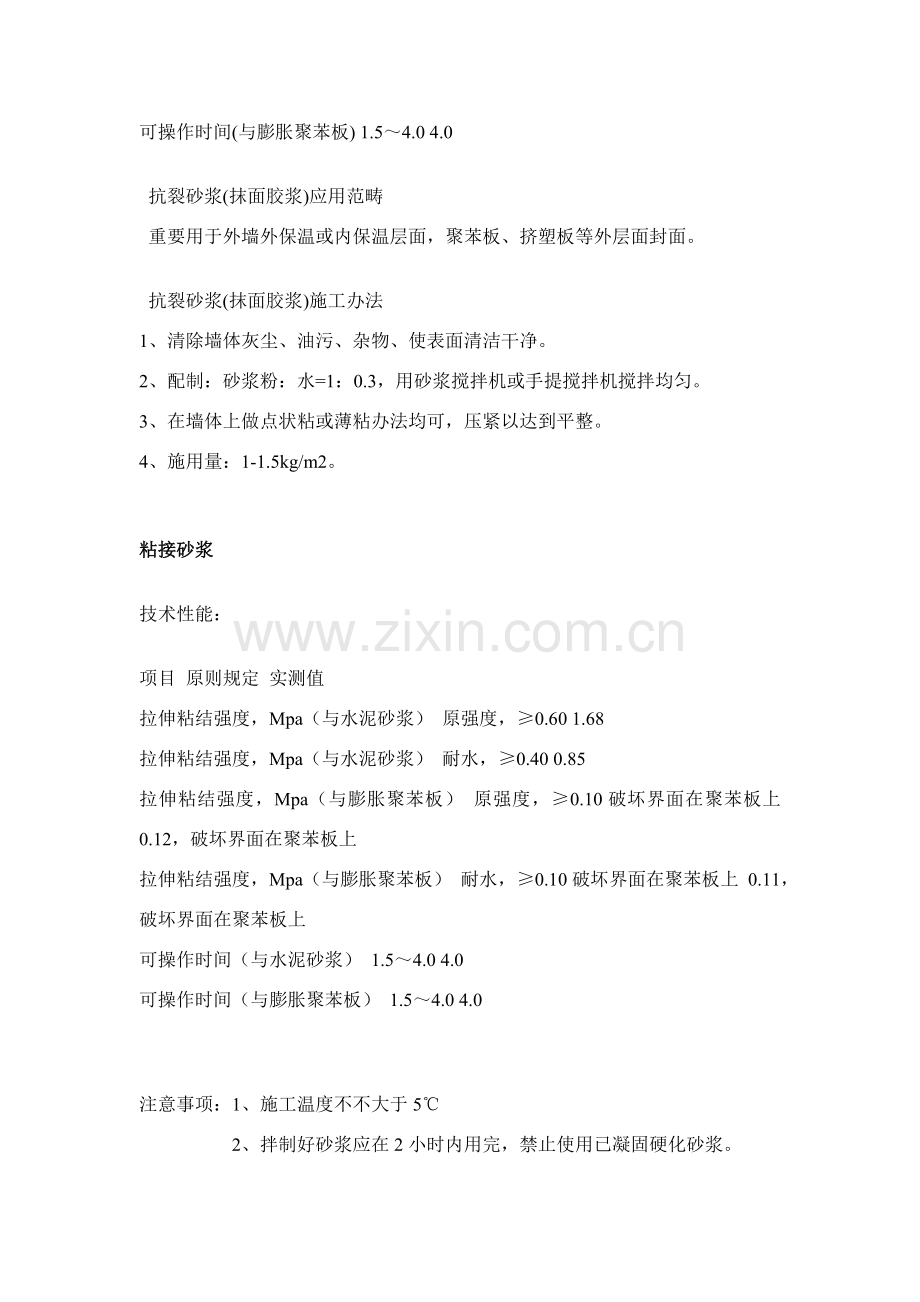

4、水,0.40 0.85 拉伸粘结强度,Mpa(与膨胀聚苯板) 原强度,0.10破坏界面在聚苯板上 0.12,破坏界面在聚苯板上 拉伸粘结强度,Mpa(与膨胀聚苯板) 耐水,0.10破坏界面在聚苯板上 0.11,破坏界面在聚苯板上 可操作时间(与水泥砂浆) 1.54.0 4.0 可操作时间(与膨胀聚苯板) 1.54.0 4.0 注意事项:1、施工温度不不大于5 2、拌制好砂浆应在2小时内用完,禁止使用已凝固硬化砂浆。 3、参照用量:粘贴聚苯板或挤塑板用量约为3 kg/m2胶粉聚苯颗粒我公司生产胶粉聚苯颗粒合用于多层及100米如下高层建筑混凝土、小型混凝土砌块、非粘土砖和烧结砖砌筑外墙外保温工程及

5、同类基层既有建筑节能改造工程,和外墙内保温、墙体内侧进行保温抹灰施工工程。胶粉聚苯颗粒保温浆料由胶粉与聚苯颗粒轻骨料按1:1 (1代胶粉配比1袋聚苯颗粒)配制而成,两种材料分袋包装,使用时按比例加水搅拌制成。胶粉聚苯颗粒保温系统技术性能项目 单位 原则规定 实测值 湿表观密度 k/m3 420 419 干表观密度 k/m3 180250 243 抗压强度 kPa 200 223 软化系数 - 0.5 0.74 压剪粘结强度 kPa 50 56 线性收缩率 % 0.3 0.26 导热系数 W/(mK) 0.060 0.058性能特点(1)、防火性能好,具备极好耐候性,导热系数低保温性能好,软化系

6、数高,耐冻融及抗老化。(2)、与其她施工作业配合较好,施工速度快。(3)、对平整度规定不高基层施工适应好,可以减少大量剔凿工序,施工质量好。(4)、每平米造价低,经济效益好。材料配制(1)、墙体光滑或混凝土墙面需要界面外理,界面剂;中砂;水泥按1:1:1 重量比,搅拌成均匀浆状。(2)、聚苯颗粒保温浆料先将适量水倒入砂浆搅拌机内,然后倒入一袋25kg胶粉料搅拌3-5min后,再倒入一袋125升聚苯颗粒继续搅拌3min,可按施工稠度恰当调节,搅拌均匀倒出。应随搅拌随用,在4h内用完。胶粉聚苯颗粒保温浆料分两种施工作法:(1) 普通作法:、抹胶粉聚苯颗粒保温浆料应至少分两遍施工,每两遍间隔在24h

7、以上。、后一遍施工厚度要比前一遍施工厚度小。最后一遍厚度留10mm左右为宜。、最后一遍操作时应达到冲筋厚度并用杠尺搓平,墙面门窗口平整度应达到相应规定原则。(2) 加强作法:建筑物高度30m时,应加钉金属分层条并在保温层中加一层金属网(金属网在保温层中位置:距基层墙面距离不适当不大于30mm,距保温层表面不适当不不大于20mm)。详细做法是:在每个楼层处加30mm40mm0.7mm水平通长镀锌轻型角钢,角钢用射钉(间距50cm)固定在墙体上。在基层墙面上每隔50cm钉直径5mm带尾孔射针一只,用22E镀锌铝丝双股与尾孔绑紧,预留长度不不大于100mm,抹保温浆料至设计厚度20mm处安装钢丝网(

8、搭接宽度不不大于50mm),用预留铝丝与钢丝绑牢并将钢丝压入保温浆料表层,抹最后一遍保温浆料并找平并达到设计厚度。玻纤耐碱网格布外墙外保温专用网格布是以中碱或无碱玻璃纤维机织物为基本,经耐碱涂层解决而成。该产品强度高、耐碱性好,在保温系统中起着重要构造作用,重要防止裂缝产生。由于其优良抗酸、碱等化学物质腐儒性能以及经纬向抗拉强度高,能使外墙保温系统所受应力均匀分散,能避免由于外冲力碰撞、挤压所导致整个保温构造变形,使保温层有很高抗冲力强度,并且易于施工和质量控制,在保温系统中起到“软钢筋”作用。保温钉-塑料锚栓外墙保温锚固钉用于外墙保温系统中保温隔热层其效果特别明显:抗压强度高,可防止撞击破坏

9、,导热系数低,可减少整个墙体构造厚度;尺寸稳定性好,在温度变化情形下不变形,可防止表面涂层龟裂,同步为墙体装饰提供平整表面,以及作为水泥涂层基层。锚固钉是将保温固定于墙体上一种专用墙体塑料膨胀钉。施工以便是敲击式锚固钉,固定材料-苯板、岩棉板、保温材料,锚固基本-混凝土、实心砖。特点:抗老化无冷热桥承载力高规格:880 8100 8120挤塑聚苯乙烯泡沫保温板挤塑聚苯乙烯泡沫保温板 (xps) 是以聚苯乙烯树脂为原料,经由特殊工艺持续挤出发泡成型硬质板材,其内部为独立密闭式气泡构造,是一种具备高抗压、不吸水、防潮、不透气、轻质、耐腐蚀、使用寿命长、导热系数低等优秀性能环保型保温材料。 挤塑聚苯

10、乙烯泡沫保温板 (xps) 广泛应用于墙体保温,平面混凝土屋顶及钢构造屋顶保温、低温储藏、地面、泊车平台、机场跑道、高速公路等领域防潮保温、控制地面膨胀是当前建筑业界最物美价廉隔热、防潮材料。聚苯乙烯泡沫板聚苯乙烯泡沫板又名泡沫板、EPS板,它是由具有挥发性液体发泡剂可发性聚苯乙烯颗粒,经加热预发后在模具中发泡成型白色物体,其具备微细闭孔构造特点,重要用于建筑墙体,屋面保温,复合板保温,冷库、空调、车辆、船舶保温隔热,地板采暖,装潢雕刻等,用途非常广泛。EPS外墙保温施工工艺1. 1原材料规定: 1. 1. 1进入工地原材料必要有出厂合格证或化验单。 11. 2聚苯乙烯板采用容重18-20kg

11、/m3自熄型板材。摆放平整,防止雨淋及阳光曝晒。1. 1. 3水泥为32.5#普通硅酸盐水泥和425#硫铝酸盐水泥,水泥必要有出厂日期,凡有结块现象或出厂日期超过3个月必要依照化验成果拟定如何使用。 1. 1. 4采用细度模数2.0-2.8,筛除不不大于2.5 mm颗粒砂子,其含泥量不大于1%。 1. 1. 5玻璃丝布必要放在干燥处,地面必要平整,摆放宜立放平整,避免互相交错摆放。 2. 1基层解决 2. 1. 1做EPS外墙保温系统墙面应进行墙体抹灰,找平基层,墙面平整度用2m靠尺检测,其平整度3mm,阴、阳角方正。局部不平整超限度部位用1:2水泥砂浆找平。 3. 1. 2基层表面应光滑、结

12、实、干燥、无污染或其他有害材料。 2. 1. 3墙外消防梯、水落管、防盗窗预埋件或其他预埋件、进口管线或其他预留洞口,应按设计图纸或施工验收规范规定提前施工。 3. 1施工规定: 3. 1. 1 施工温度不应低于5,并且施工完毕后,24小时内气温高于5。夏季高温时,不适当在强光下施工。 4. 1. 2 5级风以上或雨天禁止作业。 4. 1. 3抹找平层前,抹灰部位依照状况提前半个小时浇水。 3. 1. 4找平层用1:3水泥砂浆。 3. 1. 5窗口,窗膀水平角及垂直角要挂线施工。 4. 1科龙EPS外墙保温系统施工 4. 1. 1施工程序 基面检查或解决工具准备阴阳角、门窗膀挂线基层墙体湿润配

13、制聚合物砂浆,挑选EPS板粘贴EPS板 EPS板塞缝,打磨、找平墙面配制聚合物砂浆EPS板面抹聚合物砂浆,门窗洞口解决,粘贴玻纤网,面层抹聚合物砂浆找平修补,嵌密封膏外饰面 4. 1. 2粘贴EPS板 4. 1. 2. 1工具明细 1. 锯条或刀锯 2. 打磨EPS板粗砂纸挫子或专用工具 3. 小压子或铁勺 4. 铝合金靠尺 5. 铁卷尺 6. 线绳、线坠 7. 墨斗 4. 1. 2. 2配料工具 1铁灰槽(建议1m0.4m0.3m) 2小铁平锹 3提漏(1kg/个或5kg/个) 4塑料桶(建议能装15kg水泥作为量桶) 5铁筛网(16目) 4 1. 2. 3粘贴聚苯乙烯板(EPS板) 1配制

14、聚合物砂浆必要有专人负责,以保证搅拌质量。 2把桶盖逆时针旋转打开,用搅拌器或其他工具将粘结剂重新搅拌,避免粘结剂浮现分离现象,搅拌适度,以免浮现质量问题。 3聚合物砂浆配合比为:KL粘结剂:425#普通硅酸盐水泥:砂子(用16目筛底):=1:1.88:4.97(重量比) 4将水泥、砂子用量桶称好后倒入铁灰槽中进行混合,搅拌均匀后按配合比加入粘结剂,进行搅拌, 5搅拌必要均匀,避免浮现离析,呈粥状。依照和易性可恰当加水,加水量为粘结剂5%。 6水为混凝土用水。 7聚合物砂浆应随用随配,配好聚合物砂浆最佳在1小时之内用光。聚合物砂浆应于阴凉放置,避免阳光曝晒。 8聚苯板粘贴前若墙体干燥应预先撒水

15、湿润。聚苯板自上而下逐渐粘贴,贴板前应先挂好垂直线,水平线,跟线贴板。铺好板为了防止上下滑,用U钩将上下两层拉住暂时固定。上下两层板必要错缝搭接,搭接长度不适当不大于1/3板长,阴阳角处咬茬搭接。 9聚苯板粘贴时,在苯板上打点,如每块板上(600mm600mm为例)16个点,边沿点距板边25mm为宜,砂浆点直径为60mm左右,厚度为10mm;粘贴直径100mm,厚度为2-3mm,点中心距为150mm-200mm,粘贴墙体面积为EPS板30%。 10门窗洞口周边、勒脚、变形缝、女儿墙、其他埋件周边满打聚合物砂浆。带宽60mm,厚度10mm, 再在聚苯板(600mm600mm)余下某些涂12个点。

16、粘贴墙体面积为EPS板50%。 11贴聚苯板时,所有粘结点与基层同步接触,双手用力均匀左右揉动5-7次,使聚合物砂浆与墙面粘牢。 12粘贴聚苯板时,先从门窗洞口周边开始粘贴,需切割板块放在中间。 13雨蓬、勒角、变形缝处粘贴时应做翻包解决,将宽度200mm-260mm原则网与墙面粘结,粘结宽度为70mm。 14基层上粘贴聚苯板,板与板之间缝隙不得不不大于2mm,板面垂直、平整,容许偏差不超过3mm,板面高低差不得超过1.5mm。 15粘贴时挤出板侧聚合物砂浆应用灰刀清除干净。 16对下料尺寸偏差或切割等因素导致板间小缝,应用聚苯板裁成适当小片塞入缝中。 17聚苯板粘贴一定面积后,用2m靠尺进行

17、检查,将板压平、压实,进行初步找平,为下一道工序做好准备。 18待苯板粘贴24小时后方可进行打磨,用粗砂纸挫子或专用工具对整个墙面打磨一遍,打磨时不要沿板缝平行方向,而是作轻柔圆周运动将不平处磨平,墙面打磨后,应将聚苯板碎屑清扫干净,随磨随用2m靠尺检查平整度。 19网布必要在聚苯板粘贴24小时后来进行施工,并保证先安排朝阳面抹布工序。 20女儿墙压顶或凸出物下部,应预留5 mm缝隙,便于网格布嵌入。 21装饰分格条须在EPS板粘贴24小时后用分隔线开槽器挖槽。 22 EPS板板边除有翻包网格布可以在EPS板侧面涂抹聚合物砂浆,其她状况均不得在EPS板侧面涂抹聚合物砂浆。 4 1. 3粘贴玻璃

18、纤维网格布 4 1. 3. 1工具明细 1铁灰槽(建议1m0.4m0.3m) 8.刀或剪刀 2小铁平锹 9.铁抹子 3提漏(1kg/个或5kg/个) 10.木靠尺 4塑料桶(建议能装15kg水泥作为量桶) 11.线绳、线坠 5铁筛网(18目) 12.刷子 6小压子 13.分格线开槽器 7、木板条(截面为25mm15mm10mm) 4 1. 3. 2粘贴玻璃纤维网格布办法 1配制聚合物砂浆必要专人负责,以保证搅拌质量。 2把桶盖逆时针旋转打开,用搅拌器或其他工具将粘结剂重新搅拌,避免粘结剂浮现分离现象,搅拌适度,以免浮现质量问题。 3聚合物砂浆配合比为:KL粘结剂:425#硫铝酸盐水泥:砂子(用

19、18目筛底):=1:1.88:3.25(重量比)。 4水泥、砂子用量桶称好后倒入铁灰槽中进行混合,搅拌均匀后按配合比加入粘结剂,进行搅拌,搅拌必要均匀,避免浮现离析,呈粥状。依照和易性可恰当加水。 5水为混凝土用水。 6聚合物砂浆应随用随配,配好聚合物砂浆最佳在1小时之内用光。聚合物砂浆应于阴凉放置,避免阳光曝晒。 7按预先需要长度、宽度从整卷玻纤网布上剪下网片,留出必要搭接长度或重叠某些长度。 8在干净平整地方剪断,下料必要精确,剪好网布必要卷起来,不容许折叠,不容许踩踏。 9在建筑物阳角处做加强层,加强层应贴在最内侧,每边150mm。 10涂抹第一遍聚合物砂浆时,应保持EPS板面干燥,去除

20、板棉有害物质或杂质。 11在聚苯板表面刮上一层聚合物砂浆,所刮面积应略不不大于网布长或宽,厚度应一致约为2mm,除有包边规定者外,聚合物砂浆不容许涂在聚苯板侧边。 12刮完聚合物砂浆后,应将网布置于其上,网布弯曲面朝向墙,从中央向四周施抹涂平,使网布嵌入聚合物砂浆中,网布不应皱折,待表面干后,再在其上施抹一层聚合物砂浆,厚度1.0mm,网布不应外露。 13网布周边搭接长度不得不大于70mm,在被切断部位,应采用补网搭接,搭接长度不得不大于70mm。 14门窗膀周边应做加强层,加强层网格布贴在最内侧.若门窗框外皮与基层墙体表面距不不大于50mm,网格布与基层墙体粘贴。若不大于50mm需做翻包解决

21、。大墙面铺设网格布应嵌入门窗框外侧粘牢。 15门窗口四角处,在原则网施抹完后,再在门窗口四角加盖一块200mm300mm原则网,与窗角平分线成90度角放置,贴在最外侧,用以加强;在阴角处加盖一块200mm长,宽度适窗膀宽度原则网片,贴在最外侧。 16一层窗台如下,为了防止撞击带来伤害,应先安顿加强型网布,再安顿原则型网布。加强网格布应对接。 17安顿加强层施工办法与原则型网布相似。 18墙面粘贴网格布应覆盖在翻包网格布上。 19网布自上而下施抹,同步施工先施抹加强型网布,再做原则型网布 20网布粘完后应防止雨水冲刷或撞击,容易碰撞阳角,门窗应采用保护办法,上料口部位采用防污染办法,发生表面损坏

22、或污染必要及时解决。 21施工后保护层4小时内不能被雨淋。 22保护层终凝后及时喷水养护,昼夜平均气温高于15时不得少于48小时,低于15时不得少于72小时。 EPS外墙保温施工工艺(二)(系统二) 1. 1原材料规定: 1. 1. 1进入工地原材料必要有出厂合格证或化验单。 1. 12聚苯乙烯板采用容重18-20kg/m3自熄型板材。摆放平整,防止雨淋及阳光曝晒。 1. 1. 3水泥为32.5#普通硅酸盐水泥和425#硫铝酸盐水泥,水泥必要有出厂日期,凡有结块现象或出厂日期超过3个月必要依照化验成果拟定如何使用。 1. 1. 4采用细度模数2.0-2.8,筛除不不大于2.5 mm颗粒砂子,其

23、含泥量不大于1%。 11. 5玻璃丝布必要放在干燥处,地面必要平整,摆放宜立放、平整,避免互相交错摆放。 2. 1基层解决 2. 1. 1做EPS外墙保温系统墙面应进行墙体抹灰,找平基层,墙面平整度用2m靠尺检测,其平整度3mm,阴、阳角方正。局部不平整超限度部位用1:2水泥砂浆找平。 2. 1. 2基层表面应光滑、结实、干燥、无污染或其他有害材料。 21. 3墙外消防梯、水落管、防盗窗预埋件或其他预埋件、进口管线或其他预留洞口,应按设计图纸或施工验收规范规定提前施工。 3. 1施工规定: 2. 1. 1 施工温度不应低于5,并且施工完毕后,24小时内气温高于5。夏季高温时,不适当在强光下施工

24、。 3. 1. 2 四级风以上或雨天禁止作业。31. 3抹找平层前,抹灰部位依照状况提前半个小时浇水。 3. 1. 4找平层用1:3水泥砂浆。 3. 1. 5窗口,窗膀水平角及垂直角要挂线施工。 4. 1科龙EPS外墙保温系统施工 4. 1. 1施工程序 基面检查或解决工具准备阴阳角、门窗膀挂线基层墙体湿润配制聚合物砂浆,挑选EPS板粘贴EPS板 EPS板塞缝,打磨、找平墙面配制聚合物砂浆EPS板面抹聚合物砂浆,门窗洞口解决,粘贴玻纤网,面层抹聚合物砂浆找平修补,嵌密封膏外饰面 4. 1. 2粘贴EPS板 4. 1. 2. 1工具明细 1锯条或刀锯 2打磨EPS板粗砂纸挫子或专用工具 3小压子

25、或铁勺 4铝合金靠尺 5铁卷尺 6线绳、线坠 7墨斗 4. 1. 2. 2配料工具 1. 铁灰槽(建议1m0.4m0.3m) 2. 小铁平锹 3. 提漏(1kg/个或5kg/个) 4. 塑料桶(建议能装15kg水泥作为量桶) 5. 铁筛网(16目) 4 1. 2. 3粘贴聚苯乙烯板(EPS板) 1配制聚合物砂浆必要有专人负责,以保证搅拌质量。 2把桶盖逆时针旋转打开,用搅拌器或其他工具将粘结剂重新搅拌,避免粘结剂浮现分离现象,搅拌适度,以免浮现质量问题。 3聚合物砂浆配合比为:KL粘结剂:425#普通硅酸盐水泥:砂子(用16目筛底):=1:1.88:4.97(重量比) 4将水泥、砂子用量桶称好

26、后倒入铁灰槽中进行混合,搅拌均匀后按配合比加入粘结剂,进行搅拌,搅拌必要均匀,避免浮现离析,呈粥状。依照和易性可恰当加水。 5水为混凝土用水。 6聚合物砂浆应随用随配,配好聚合物砂浆最佳在1小时之内用光。聚合物砂浆应于阴凉放置,避免阳光曝晒。 7聚苯板粘贴前若墙体干燥应预先撒水湿润。聚苯板自上而下逐渐粘贴,贴板前应先挂好垂直线,水平线,跟线贴板。铺好板为了防止上下滑,用U钩将上下两层拉住暂时固定。上下两层板必要错缝搭接,搭接长度不适当不大于1/3板长,阴阳角处咬茬搭接。 8聚苯板粘贴时,在苯板上打点,如每块板上(600mm600mm为例)16个点,边沿点距板边25mm为宜,砂浆点直径为60mm

27、左右,厚度为10mm;粘贴直径100mm,厚度为2-3mm,点中心距为150mm-200mm,粘贴墙体面积为EPS板30%。 9门窗洞口周边、勒脚、变形缝、女儿墙、其他埋件周边满打聚合物砂浆。带宽60mm,厚度10mm,再在聚苯板(600mm600mm)余下某些涂12个点。粘贴墙体面积为EPS板50%。 10贴聚苯板时,所有粘结点与基层同步接触,双手用力均匀左右揉动5-7次,使聚合物砂浆与墙面粘牢。 11粘贴聚苯板时,先从门窗洞口周边开始粘贴,需切割板块放在中间。 12雨蓬、勒角、变形缝处粘贴时应做翻包解决,将宽度200mm-260mm原则网与墙面粘结,粘结宽度为70mm。 13基层上粘贴聚苯

28、板,板与板之间缝隙不得不不大于2mm,板面垂直、平整,容许偏差不超过3mm,板面高低差不得超过1.5mm。 14粘贴时挤出板侧聚合物砂浆应用灰刀清除干净。 15对下料尺寸偏差或切割等因素导致板间小缝,应用聚苯板裁成适当小片塞入缝中。 16聚苯板粘贴一定面积后,用2m靠尺进行检查,将板压平、压实,进行初步找平,为下一道工序做好准备。 17待苯板粘贴24小时后方可进行打磨,用粗砂纸挫子或专用工具对整个墙面打磨一遍,打磨时不要沿板缝平行方向,而是作轻柔圆周运动将不平处磨平,墙面打磨后,应将聚苯板碎屑清扫干净,随磨随用2m靠尺检查平整度。 18网布必要在聚苯板粘贴24小时后来进行施工,并保证先安排朝阳

29、面抹布工序。 19女儿墙压顶或凸出物下部,应预留5 mm缝隙,便于网格布嵌入。 20装饰分格条须在EPS板粘贴24小时后用分隔线开槽器挖槽。 21 EPS板板边除有翻包网格布可以在EPS板侧面涂抹聚合物砂浆,其她状况均不得在EPS板侧面涂抹聚合物砂浆。 4 1. 3粘贴玻璃纤维网格布 4 1. 3. 1工具明细 1 450转/分电动手提搅拌器 2小铁平锹 3提漏(1kg/个或5k/个) 4塑料桶(建议能装25kg水泥作为量桶) 5刷子 6小压子 7木板条(截面为25mm15mm10mm) 8刀或剪刀 9铁抹子 10木靠尺 11线绳、线坠 12分格线开槽器 4 1. 3. 2粘贴玻璃纤维网格布办

30、法 1配制聚合物砂浆必要专人负责,以保证搅拌质量。 2用螺丝刀或启盖器打开装料桶,用电动手提搅拌器先搅拌一下,使其上下均匀一致。 3聚合物砂浆配合比为(重量比):KL粘结剂:425#快硬硫铝酸盐水泥=1:1.1 4准备一种干净塑料桶,如使用过胶桶。 5将KL粘结剂从胶桶中取出1/2,在余下1/2KL粘结剂中一小某些一小某些地加入硫铝水泥或425#快硬硫铝酸盐水泥,边加边搅拌,每加一小某些后都要充分搅拌,不能一次加入过多水泥,更不能一次性加入所有水泥,水泥按配合比加入,同步应避免过度搅拌浮现离析,依照施工环境及和易性规定,可恰当少量加水,加水量不能超过粘结剂量5%。 6聚合物砂浆初次搅拌后,静停

31、5分钟后,再次搅拌,从而打破初始组合,使其和易性更佳。 7配好聚合物砂浆应于阴凉、通风放置,避免阳光曝晒,聚合物砂浆应随用随配,一次不要调配诸多,配好聚合物砂浆在2小时(25)内用完。 8按预先需要长度、宽度从整卷玻纤网布上剪下网片,留出必要搭接长度或重 叠某些长度。 9在干净平整地方剪断,下料必要精确,剪好网布必要卷起来,不容许折叠,不容许踩踏。 10. 建筑物阳角处做加强层,加强层应贴在最内侧,每边150mm。 11涂抹第一遍聚合物砂浆时,应保持EPS板面干燥,去除板面有害物质或杂质。 12在聚苯板表面刮上一层聚合物砂浆,所刮面积应略不不大于网布长或宽,厚度 应一致约为2mm,除有包边规定

32、者外,聚合物砂浆不容许涂在聚苯板侧边。 13. 刮完聚合物砂浆后,应将网布置于其上,网布弯曲面朝向墙,从中央向四周施抹涂平,使网布嵌入聚合物砂浆中,网布不应皱折,待表面干后,再在其上施抹一层聚合物砂浆,厚度1.0mm,网布不应外露。14网布周边搭接长度不得不大于70mm,在被切断部位,应采用补网搭接,搭接长度不得不大于70mm。 15门窗膀周边应做加强层,加强层网格布贴在最内侧.若门窗框外皮与基层墙体表面距不不大于50mm,网格布与基层墙体粘贴。若不大于50mm需做翻包解决。大墙面铺设网格布应嵌入门窗框外侧粘牢。 16门窗口四角处,在原则网施抹完后,再在门窗口四角加盖一块200mm300mm原

33、则网,与窗角平分线成90度角放置,贴在最外侧,用以加强;在阴角处加盖一块200mm长,宽度适窗膀宽度原则网片,贴在最外侧。 17一层窗台如下,为了防止撞击带来伤害,应先安顿加强型网布,再安顿原则型网布。加强网格布应对接。 18安顿加强层施工办法与原则型网布相似。 19墙面粘贴网格布应覆盖在翻包网格布上。 20网布自上而下施抹,同步施工先施抹加强型网布,再做原则型网布。 21网布粘完后应防止雨水冲刷或撞击,容易碰撞阳角,门窗应采用保护办法,上料口部位采用防污染办法,发生表面损坏或污染必要及时解决。 22施工后保护层4小时内不能被雨淋。 23保护层终凝后及时喷水养护,昼夜平均气温高于15时不得少于

34、48小时,低于15时不得少于72小时。 EPS外墙保温施工工艺(三)(系统三) 1. 1原材料规定: 11. 1进入工地原材料必要有出厂合格证或化验单。 11. 2聚苯乙烯板采用容重18-20kg/m3自熄型板材。摆放平整,防止雨淋及阳光曝晒。 11. 3水泥为32.5#普通硅酸盐水泥,水泥必要有出厂日期,凡有结块现象或出厂日期超过3个月必要依照化验成果拟定如何使用。 11. 4采用细度模数2.0-2.8,筛除不不大于2.5 mm颗粒砂子,其含泥量不大于1%。 11. 5玻璃丝布必要放在干燥处,地面必要平整,摆放宜立放平整,避免互相交错摆放。 2. 1基层解决 1. 1. 1做EPS外墙保温系

35、统墙面应进行墙体抹灰,找平基层,墙面平整度用2m靠尺检测,其平整度3mm,阴、阳角方正。局部不平整超限度部位用1:2水泥砂浆找平。 21. 2基层表面应光滑、结实、干燥、无污染或其他有害材料。 21. 3墙外消防梯、水落管、防盗窗预埋件或其他预埋件、进口管线或其他预留洞口,应按设计图纸或施工验收规范规定提前施工。 3. 1施工规定: 2. 1. 1 施工温度不应低于5,并且施工完毕后,24小时内气温高于5。夏季高温时,不适当在强光下施工。 31. 2 四级风以上或雨天禁止作业。 31. 3抹找平层前,抹灰部位依照状况提前半个小时浇水。 3. 1. 4找平层用1:3水泥砂浆。 3. 1. 5窗口

36、,窗膀水平角及垂直角要挂线施工。 4. 1科龙EPS外墙保温系统施工 4. 1. 1施工程序 基面检查或解决工具准备阴阳角、门窗膀挂线基层墙体湿润配制聚合物砂浆,挑选EPS板粘贴EPS板 EPS板塞缝,打磨、找平墙面配制聚合物砂浆EPS板面抹聚合物砂浆,门窗洞口解决,粘贴玻纤网,面层抹聚合物砂浆找平修补,嵌密封膏外饰面 4. 1. 2粘贴EPS板 4. 1. 2. 1工具明细 1.锯条或刀锯 2.打磨EPS板粗砂纸挫子或专用工具 3.小压子或铁勺 4.铝合金靠尺 5.铁卷尺 6.线绳、线坠 7墨斗 4. 1. 2. 2配料工具 1铁灰槽(建议1m0.4m0.3m) 2小铁平锹 3提漏(1kg/

37、个或5k/个) 4塑料桶(建议能装15kg水泥作为量桶) 5铁筛网(16目) 4 1. 2. 3粘贴聚苯乙烯板(EPS板) 1配制聚合物砂浆必要有专人负责,以保证搅拌质量。 2把桶盖逆时针旋转打开,用搅拌器或其他工具将粘结剂重新搅拌,避免粘结剂浮现分离现象,搅拌适度,以免浮现质量问题。 3聚合物砂浆配合比为:KL粘结剂:425#普通硅酸盐水泥:砂子(用16目筛底):水=1:1.88:4.97(重量比) 4将水泥、砂子用量桶称好后倒入铁灰槽中进行混合,搅拌均匀后按配合比加入粘结剂,进行搅拌,搅拌必要均匀,避免浮现离析,呈粥状。依照和易性可恰当加水,加水量为粘结剂5%。 5水为混凝土用水。 6聚合

38、物砂浆应随用随配,配好聚合物砂浆最佳在1小时之内用光。聚合物砂浆应于阴凉放置,避免阳光曝晒。 7聚苯板粘贴前若墙体干燥应预先撒水湿润。聚苯板自上而下逐渐粘贴,贴板前应先挂好垂直线,水平线,跟线贴板。铺好板为了防止下滑,用U钩将上下两层拉住暂时固定。上下两层板必要错缝搭接,搭接长度不适当不大于1/3板长,阴阳角处咬茬搭接。 8聚苯板粘贴时,在苯板上打点,如每块板上(600mm600mm为例)16个点,边沿点距板边25mm为宜,砂浆点直径为60mm左右,厚度为10mm;粘贴直径100mm,厚度为2-3mm,点中心距为150mm-200mm,粘贴墙体面积为EPS板30%。 9门窗洞口周边、勒脚、变形

39、缝、女儿墙、其他埋件周边满打聚合物砂浆。带宽60mm,厚度10mm,再在聚苯板(600mm600mm)余下某些涂12个点。粘贴墙体面积为EPS板50%。 10贴聚苯板时,所有粘结点与基层同步接触,双手用力均匀左右揉动5-7次,使聚合物砂浆与墙面粘牢。 11粘贴聚苯板时,先从门窗洞口周边开始粘贴,需切割板块放在中间。 12雨蓬、勒角、变形缝处粘贴时应做翻包解决,将宽度200mm-260mm原则网与墙面粘结,粘结宽度为70mm。 13基层上粘贴聚苯板,板与板之间缝隙不得不不大于2mm,板面垂直、平整,容许偏差不超过3mm,板面高低差不得超过1.5mm。 14粘贴时挤出板侧聚合物砂浆应用灰刀清除干净

40、。 15对下料尺寸偏差或切割等因素导致板间小缝,应用聚苯板裁成适当小片塞入缝中。 16聚苯板粘贴一定面积后,用2m靠尺进行检查,将板压平、压实,进行初步找平,为下一道工序做好准备。 17待苯板粘贴24小时后方可进行打磨,用粗砂纸挫子或专用工具对整个墙面打磨一遍,打磨时不要沿板缝平行方向,而是作轻柔圆周运动将不平处磨平,墙面打磨后,应将聚苯板碎屑清扫干净,随磨随用2m靠尺检查平整度。 18网布必要在聚苯板粘贴24小时后来进行施工,并保证先安排朝阳面抹布工序。 19女儿墙压顶或凸出物下部,应预留5 mm缝隙,便于网格布嵌入。 20装饰分格条须在EPS板粘贴24小时后用分隔线开槽器挖槽。 21 EP

41、S板板边除有翻包网格布可以在EPS板侧面涂抹聚合物砂浆,其她状况均不得在EPS板侧面涂抹聚合物砂浆。 4 1. 3粘贴玻璃纤维网格布 4 1. 3. 1工具明细 1 450转/分电动手提搅拌器 2小铁平锹 3提漏(1kg/个或5k/个) 4塑料桶(建议能装25kg水泥作为量桶) 5刷子 6小压子 7木板条(截面为25mm15mm10mm) 8刀或剪刀 9铁抹子 10木靠尺 11线绳、线坠 12分格线开槽器 4 1. 3. 2粘贴玻璃纤维网格布办法 1配制聚合物砂浆必要专人负责,以保证搅拌质量。 2聚合物砂浆配合比为:KL粘结剂:水=5:1(重量比)。 3准备一种干净塑料桶,容积为25Kg。 4

42、水为混凝土用水。 5按配合比在塑料桶内注入清水,将塑料编织袋拆开,取出粉状粘结剂,称其重量,先往水中加入1/2粘结剂开始搅拌,余下1/2粘结剂边加边搅拌,每加入一小某些后都要充分搅拌,不能一次加入过多粘结剂,更不能一次加入所有粘结剂,应避免过度搅拌浮现离析。 6聚合物砂浆应随用随配,配好聚合物砂浆最佳在1小时之内用光。聚合物砂浆应于阴凉放置,避免阳光曝晒。 7按预先需要长度、宽度从整卷玻纤网布上剪下网片,留出必要搭接长度或重叠某些长度。8在干净平整地方剪断,下料必要精确,剪好网布必要卷起来,不容许折叠,不容许踩踏。 9在建筑物阳角处做加强层,加强层应贴在最内侧,每边150mm。 10涂抹第一遍

43、聚合物砂浆时,应保持EPS板面干燥,去除板面有害物质或杂质。 11在聚苯板表面刮上一层聚合物砂浆,所刮面积应略不不大于网布长或宽,厚度应一致约为2mm,除有包边规定者外,聚合物砂浆不容许涂在聚苯板侧边。 12刮完聚合物砂浆后,应将网布置于其上,网布弯曲面朝向墙,从中央向四周施抹涂平,使网布嵌入聚合物砂浆中,网布不应皱折,待表面干后,再在其上施抹一层聚合物砂浆,厚度1.0mm,网布不应外露。 13网布周边搭接长度不得不大于70mm,在被切断部位,应采用补网搭接,搭接长度不得不大于70mm。 14门窗膀周边应做加强层,加强层网格布贴在最内侧.若门窗框外皮与基层墙体表面距不不大于50mm,网格布与基

44、层墙体粘贴。若不大于50mm需做翻包解决。大墙面铺设网格布应嵌入门窗框外侧粘牢。 15门窗口四角处,在原则网施抹完后,再在门窗口四角加盖一块200mm300mm原则网,与窗角平分线成90度角放置,贴在最外侧,用以加强;在阴角处加盖一块200mm长,宽度适窗膀宽度原则网片,贴在最外侧。 16一层窗台如下,为了防止撞击带来伤害,应先安顿加强型网布,再安顿原则型网布。加强网格布应对接。 17安顿加强层施工办法与原则型网布相似。 18墙面粘贴网格布应覆盖在翻包网格布上。 19网布自上而下施抹,同步施工先施抹加强型网布,再做原则型网布 20网布粘完后应防止雨水冲刷或撞击,容易碰撞阳角,门窗应采用保护办法

45、,上料口部位采用防污染办法,发生表面损坏或污染必要及时解决。 21施工后保护层4小时内不能被雨淋。 22保护层终凝后及时喷水养护,昼夜平均气温高于15时不得少于48小时,低于15时不得少于72小时。 EPS外墙保温施工工艺(四)(系统四) 1. 1原材料规定: 1. 1. 1进入工地原材料必要有出厂合格证或化验单。 112聚苯乙烯板采用容重18-20kg/m3自熄型板材。摆放平整,防止雨淋及阳光曝晒。 1. 1. 3水泥为425#普通硅酸盐水泥,水泥必要有出厂日期,凡有结块现象或出厂日期超过3个月 必要依照化验成果拟定如何使用。 1. 1. 4采用细度模数2.0-2.8,筛不不大于2.5 mm

46、颗粒砂子,其含泥量不大于1%。 11. 5玻璃丝布必要放在干燥处,地面必要平整,摆放宜立放、平整,避免互相交错摆放。 2. 1基层解决 2. 1. 1做EPS外墙保温系统墙面应进行墙体抹灰,找平基层,墙面平整度用2m靠尺检测,其平整度3mm,阴、阳角方正。局部不平整超限度部位用1:2水泥砂浆找平。 2. 1. 2基层表面应光滑、结实、干燥、无污染或其他有害材料。 21. 3墙外消防梯、水落管、防盗窗预埋件或其他预埋件、进口管线或其他预留洞口,应按设计图纸或施工验收规范规定提前施工。 3. 1施工规定: 2. 1. 1 施工温度不应低于5,并且施工完毕后,24小时内气温高于5。夏季高温时,不适当在强 光下施工。 3. 1. 2 5级风以上或雨天禁止作业。 31. 3抹找平层前,抹灰部位依照

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
