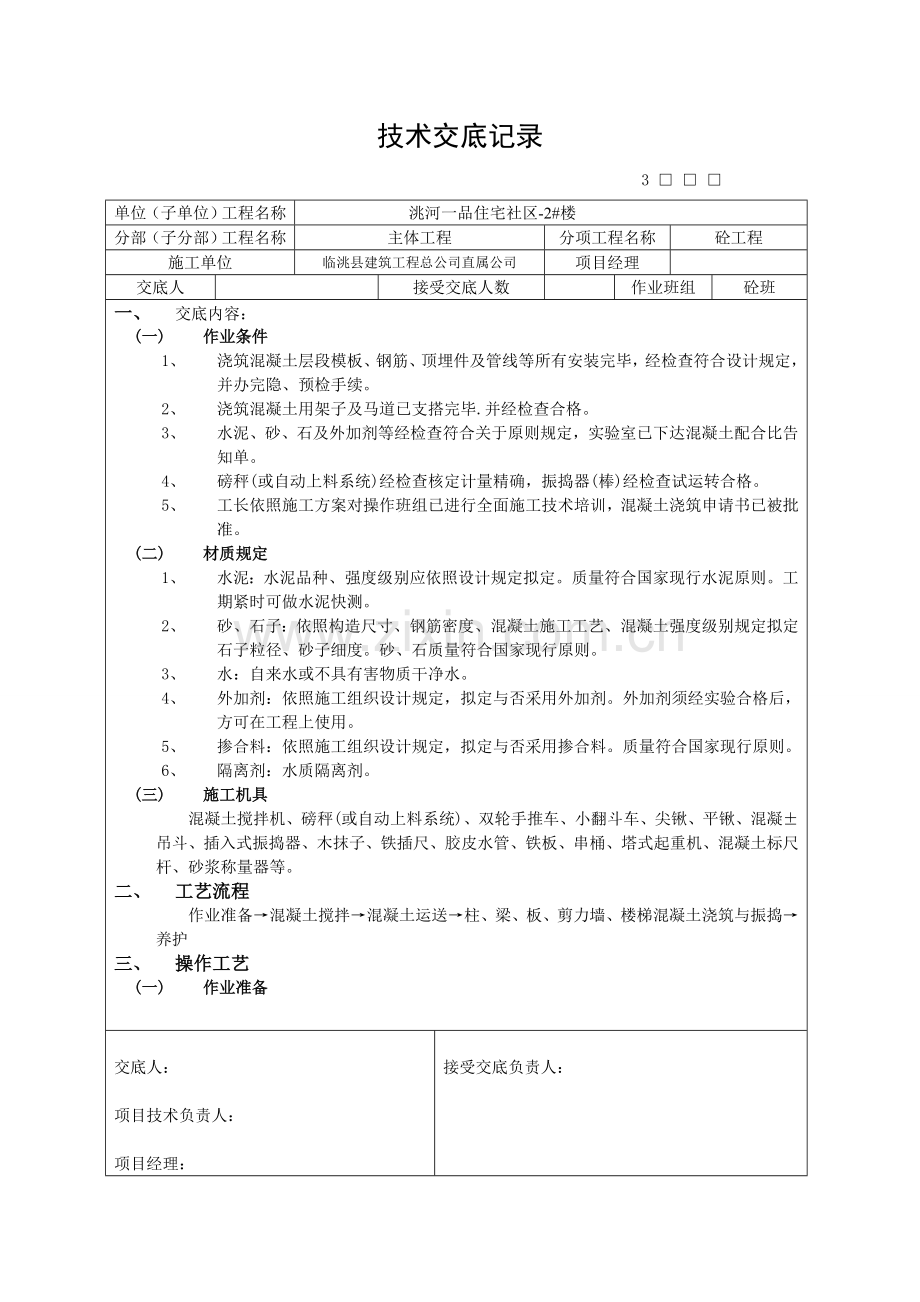

1、技术交底记录3 单位(子单位)工程名称 洮河一品住宅社区-2#楼分部(子分部)工程名称主体工程分项工程名称砼工程施工单位临洮县建筑工程总公司直属公司项目经理交底人 接受交底人数作业班组砼班一、 交底内容:(一) 作业条件1、 浇筑混凝土层段模板、钢筋、顶埋件及管线等所有安装完毕,经检查符合设计规定,并办完隐、预检手续。2、 浇筑混凝土用架子及马道已支搭完毕.并经检查合格。3、 水泥、砂、石及外加剂等经检查符合关于原则规定,实验室已下达混凝土配合比告知单。4、 磅秤(或自动上料系统)经检查核定计量精确,振捣器(棒)经检查试运转合格。5、 工长依照施工方案对操作班组已进行全面施工技术培训,混凝土浇

2、筑申请书已被批准。(二) 材质规定1、 水泥:水泥品种、强度级别应依照设计规定拟定。质量符合国家现行水泥原则。工期紧时可做水泥快测。2、 砂、石子:依照构造尺寸、钢筋密度、混凝土施工工艺、混凝土强度级别规定拟定石子粒径、砂子细度。砂、石质量符合国家现行原则。3、 水:自来水或不具有害物质干净水。4、 外加剂:依照施工组织设计规定,拟定与否采用外加剂。外加剂须经实验合格后,方可在工程上使用。5、 掺合料:依照施工组织设计规定,拟定与否采用掺合料。质量符合国家现行原则。6、 隔离剂:水质隔离剂。(三) 施工机具混凝土搅拌机、磅秤(或自动上料系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝吊斗、插入式

3、振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺杆、砂浆称量器等。二、 工艺流程作业准备混凝土搅拌混凝土运送柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣养护三、 操作工艺(一) 作业准备交底人:项目技术负责人:项目经理:接受交底负责人:资料员签章: 甘肃省工程质量监督总站编制(版权所有 不准翻印)技术交底记录3 单位(子单位)工程名称 洮河一品住宅社区-2#楼分部(子分部)工程名称主体工程分项工程名称砼工程施工单位临洮县建筑工程总公司直属公司项目经理交底人 接受交底人数作业班组砼班交底内容:1、 浇筑前应将模板内垃圾、泥土等杂物及钢筋上油污清除干净,并检查钢筋保护层垫块与否垫好

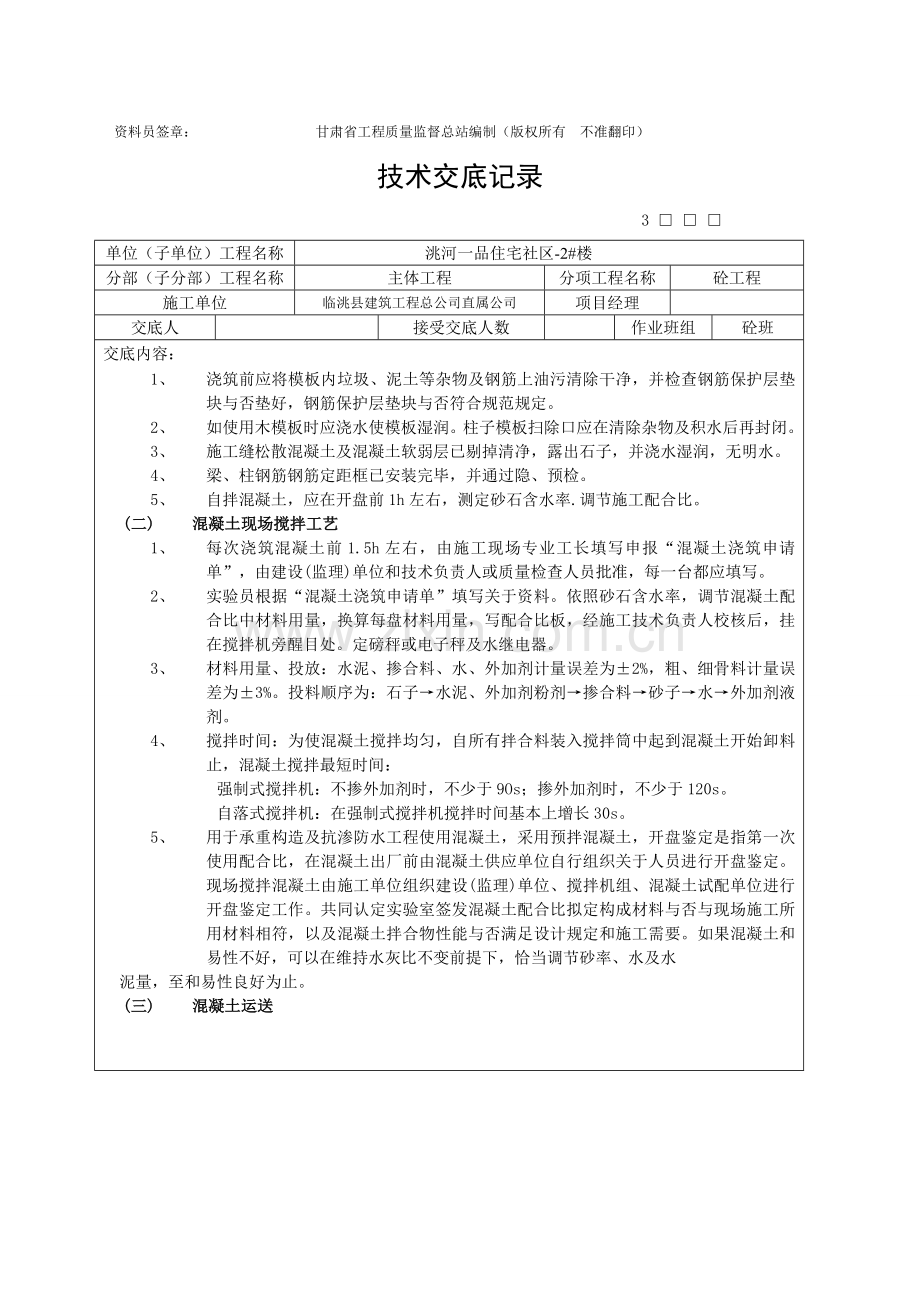

4、,钢筋保护层垫块与否符合规范规定。2、 如使用木模板时应浇水使模板湿润。柱子模板扫除口应在清除杂物及积水后再封闭。3、 施工缝松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。4、 梁、柱钢筋钢筋定距框已安装完毕,并通过隐、预检。5、 自拌混凝土,应在开盘前1h左右,测定砂石含水率.调节施工配合比。(二) 混凝土现场搅拌工艺1、 每次浇筑混凝土前1.5h左右,由施工现场专业工长填写申报“混凝土浇筑申请单”,由建设(监理)单位和技术负责人或质量检查人员批准,每一台都应填写。2、 实验员根据“混凝土浇筑申请单”填写关于资料。依照砂石含水率,调节混凝土配合比中材料用量,换算每盘材料用

5、量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。定磅秤或电子秤及水继电器。3、 材料用量、投放:水泥、掺合料、水、外加剂计量误差为2%,粗、细骨料计量误差为3%。投料顺序为:石子水泥、外加剂粉剂掺合料砂子水外加剂液剂。4、 搅拌时间:为使混凝土搅拌均匀,自所有拌合料装入搅拌筒中起到混凝土开始卸料止,混凝土搅拌最短时间:强制式搅拌机:不掺外加剂时,不少于9Os;掺外加剂时,不少于120s。自落式搅拌机:在强制式搅拌机搅拌时间基本上增长30s。5、 用于承重构造及抗渗防水工程使用混凝土,采用预拌混凝土,开盘鉴定是指第一次使用配合比,在混凝土出厂前由混凝土供应单位自行组织关于人员进行开盘

6、鉴定。现场搅拌混凝土由施工单位组织建设(监理)单位、搅拌机组、混凝土试配单位进行开盘鉴定工作。共同认定实验室签发混凝土配合比拟定构成材料与否与现场施工所用材料相符,以及混凝土拌合物性能与否满足设计规定和施工需要。如果混凝土和易性不好,可以在维持水灰比不变前提下,恰当调节砂率、水及水泥量,至和易性良好为止。(三) 混凝土运送交底人:项目技术负责人:项目经理:接受交底负责人:资料员签章: 甘肃省工程质量监督总站编制(版权所有 不准翻印)技术交底记录3 单位(子单位)工程名称 洮河一品住宅社区-2#楼分部(子分部)工程名称主体工程分项工程名称砼工程施工单位临洮县建筑工程总公司直属公司项目经理交底人

7、接受交底人数作业班组砼班交底内容:混凝土自搅拌机卸出后,应及时运送到浇筑地点。在运送过程中,要防止混凝土离析、水泥浆流失。如混凝土运到浇筑地点有离析现象时,必要在浇筑迈进行二次拌合。混凝土从搅拌机中卸出后到浇筑完毕延续时间,不适当超过表2-14规定。表2-14 混凝土从搅拌机卸出至浇筑完毕时间(min)混凝土强度级别气温()2525C30C30120909060注:掺用外加剂或采用快硬水泥拌制混凝土时,应按实验拟定。泵送混凝土时必要保证混凝土泵持续工作,如果发生故障,停歇时间超过45min或混凝土浮现离析现象,应及时用压力水或其她办法冲洗管内残留混凝土。用水冲出混凝土禁止用在永久建筑构造上。(

8、四) 混凝土浇筑与振捣普通规定1、 混凝土自吊斗口下落自由倾落高度不得超过2m,浇筑高度如超过2m时必要采用办法,用串桶或溜管等。2、 浇筑混凝土时应分段分层持续进行,浇筑层高度应依照混凝土供应能力,一次浇筑方量、混凝土初凝时间、构造特点、钢筋疏密综合考虑决定,普通为振捣器作用某些长度1.25倍。3、 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得漏掉,做到均匀振实。移动间距不不不大于振捣作用半径1.25倍(普通为300400mm)。振捣上一层时应插入下层510cm,以使两层混凝土结合牢固。振捣时,振捣棒不得触及钢筋和模板。表面振动器(或称平板振动器)移动间距,应保证振动

9、器平板覆盖已振实某些边沿。4、 浇筑混凝土应持续进行。如必要间歇,其间歇时间应尽量缩短,并应在前层棍凝土初凝之前,将次层混凝土浇筑完毕。间歇最长时间应按所用水泥品种、气温及混凝土凝结条件拟定,普通超过2h应按施工缝解决(当混凝土凝结时间不大于2h时,则应当执行混凝土初凝时间)。5、 浇筑混凝土时应经常观测模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞状况,发现问题应及时解决,并应在已浇筑混凝土初凝前修正完好交底人:项目技术负责人:项目经理:接受交底负责人:资料员签章: 甘肃省工程质量监督总站编制(版权所有 不准翻印)技术交底记录3 单位(子单位)工程名称 洮河一品住宅社区-2#楼分部

10、(子分部)工程名称主体工程分项工程名称砼工程施工单位临洮县建筑工程总公司直属公司项目经理交底人接受交底人数作业班组砼班交底内容:(五) 柱混凝土浇筑1、 柱浇筑前底部应先填510cm厚与混凝土配合比相似减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不不不大于50cm,振捣棒不得触动钢筋和预埋件。2、 柱高在2m之内,可在柱顶直接下灰浇筑,超过2m时,应采用办法(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。每段高度不得超过2m,每段混凝土浇筑后将洞模板封闭严实,并用箍箍牢。3、 柱子混凝土分层厚度应当通过计算拟定,并且应当计算每层混凝土浇筑量,用专制料斗容器称量,保证混凝土分层

11、精确,并用混凝土标尺杆计量每层混凝土浇筑高度,混凝土振捣人员必要配备充分照明设备,保证振捣人员可以看清混凝土振捣状况。4、 柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无粱楼板应留在柱帽下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇l1.5h,使其初步沉实,再继续浇筑。5、 浇筑完后,应及时将伸出搭接钢筋整顿到位。(六) 梁、板混凝土浇筑1、 梁、板应同步浇筑,浇筑办法应由一端开始用“赶浆法”,即先浇筑梁,依照梁高分层浇筑成阶梯形,当达到板底位置时再与板混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑持续向迈进行。2、 和板连成整体高度不不大于lm梁,容许单独浇筑,其施工缝应留在

12、板底如下23mm处。浇捣时,浇筑与振捣必要紧密配合,第一层下料慢些,梁底充分振实后再下第二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推动,每层均应振实后再下料,梁底及梁侧部位要注意振实,振捣时不得触动钢筋及预埋件3、 梁柱节点钢筋较密时,此处宜用小粒径石子同强度级别混凝土浇筑,并用小直径振捣棒振捣。4、 浇筑板混凝土虚铺厚度应略不不大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时交底人:项目技术负责人:项目经理:接受交底负责人:资料员签章: 甘肃省工

13、程质量监督总站编制(版权所有 不准翻印)技术交底记录3 单位(子单位)工程名称 洮河一品住宅社区-2#楼分部(子分部)工程名称主体工程分项工程名称砼工程施工单位临洮县建筑工程总公司直属公司项目经理交底人接受交底人数作业班组砼班交底内容:不容许用振捣棒铺摊混凝土。5、 施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度中间1/3范畴内。施工缝表面应与梁轴线或板面垂直,不得留斜搓。施工缝宜用木板或钢丝网挡牢。6、 施工缝处须待已浇筑混凝土抗压强度不不大于1.2MPa时,才容许继续浇筑。在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子和混凝土软弱层,并用水冲洗干净后,先浇一层同配比减石

14、子砂浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。(七) 楼梯混凝土浇筑1、 楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断持续向上推动,并随时用木抹子(或塑料抹子)将踏步上表面抹平。2、 施工缝位置:楼梯混凝土宜持续浇筑,多层楼梯施工缝应留置在楼梯段1/3部位。(八) 所有浇筑混凝土楼板面应当扫毛,扫毛时应当顺一种方向扫,禁止随意扫毛,影响混凝土表面观感。(九) 养护混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够润湿状态,养护期普通不少于7d。(十) 混凝试块留置1、 按照规范规定试块取样规定做标养试块取样

15、。2、 同条件试块取样留置要分状况对待,拆模试块(1.2MPa,50%、75%、100%设计强度);外挂架规定试块(7.5MPa)等。四、 成品保护1、 要保证钢筋和垫块位置对的,不得踩楼板、楼梯分布筋、弯起钢筋,不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用浇筑人行道,保证楼板钢筋负弯矩钢筋位置。2、 不得用重物冲击模板,不在梁或楼梯踏步侧模板上踩踏,应搭设跳板,保持模板牢固和严密。3、 已浇筑楼板、楼梯踏步上表面混凝土要加以保护,必要在混凝土强度达到1.2MPa后来,方准在面上进行操作及安装构造用支架和模板。交底人:项目技术负责人:项目经理:接受交底负责人:资料员签章: 甘肃省工程质量监督

16、总站编制(版权所有 不准翻印)技术交底记录3 单位(子单位)工程名称 洮河一品住宅社区-2#楼分部(子分部)工程名称主体工程分项工程名称砼工程施工单位临洮县建筑工程总公司直属公司项目经理交底人接受交底人数作业班组砼班交底内容:4、 在浇筑混凝土时,要对巳经完毕成品进行保护,对浇筑上层混凝土时流下水泥浆要派专人及时清理干净,洒落混凝土也要随时清理干净。5、 对阳角等易碰坏地方,应当有保护办法。五、 应注意质量问题1、 蜂窝:因素是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中砂浆从下部涌出。2、 露筋:因素是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板导致露筋,或梁、板底部振捣不实,也也许浮现露筋。3、 孔洞:因素是钢筋较密部位混凝土被卡,未经振捣就继续浇筑上层混凝土。4、 缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等因素,易导致缝隙、夹渣层。5、 梁、柱连接处断面尺寸偏差过大,重要因素是柱接头模板刚度差、支撑不牢固或支此部位模板时未认真控制断面尺寸。现浇楼板面和楼梯踏步上表面平整度偏差太大:重要因素是混凝土浇筑后,表面不用抹子认真抹平。交底人:项目技术负责人:项目经理:接受交底负责人:资料员签章: 甘肃省工程质量监督总站编制(版权所有 不准翻印)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
