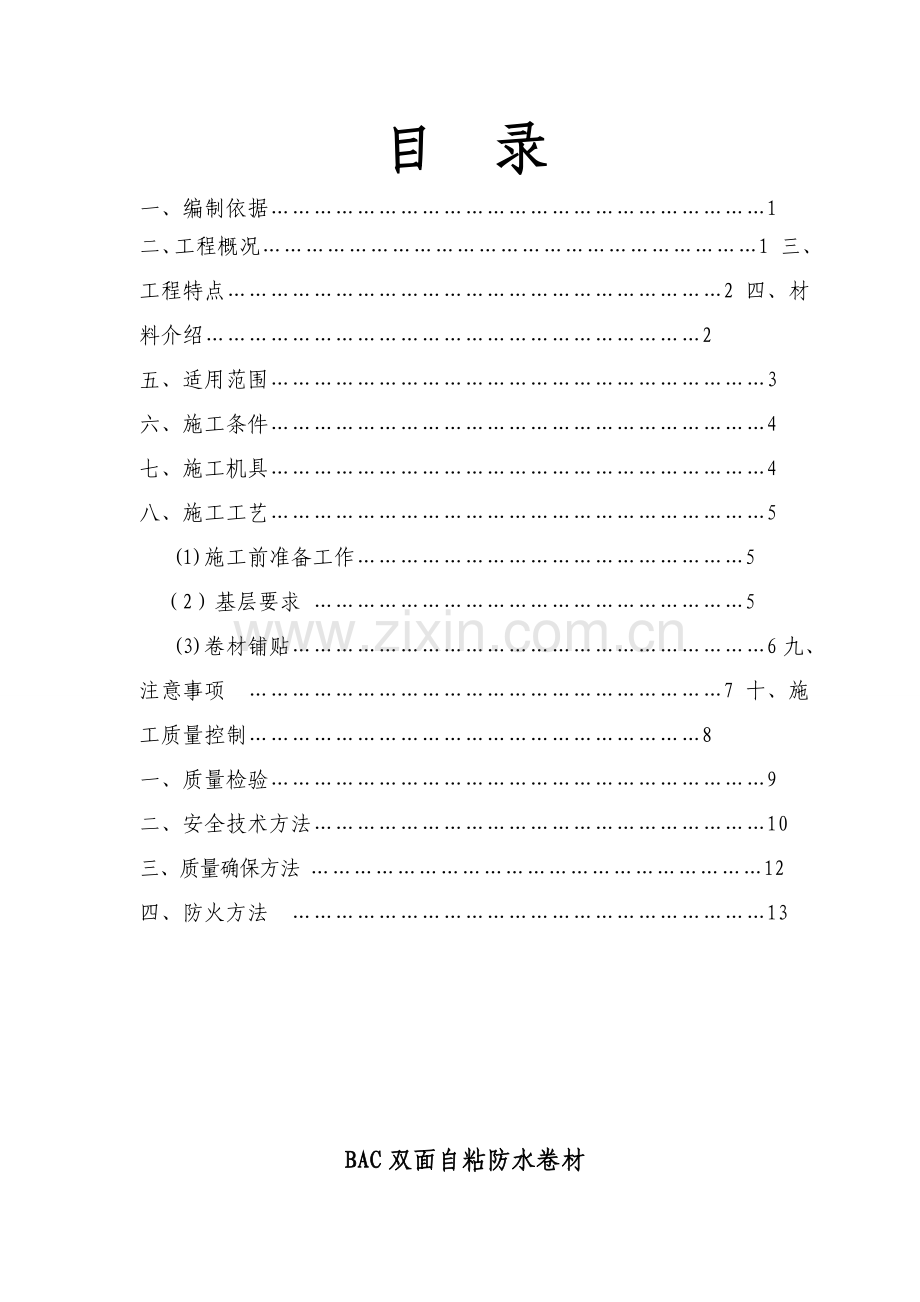

1、目 录一、编制依据1二、工程概况1 三、工程特点2 四、材料介绍2五、适用范围3六、施工条件4七、施工机具4八、施工工艺5 (1)施工前准备工作5 (2)基层要求 5 (3)卷材铺贴6九、注意事项 7 十、施工质量控制8一、 质量检验9二、 安全技术方法10三、质量确保方法 12四、防火方法 13BAC双面自粘防水卷材施工方案一、编制依据1. 中国建筑法和其它相关法律、法规;2. 国家标准建筑工程施工质量统一验收标准(GB 50300-);3. 国家标准地下防水工程技术规范(GB 50108-);4. 国家标准地下防水工程质量验收规范(GB 50208-);5. 北京卓宝防水工程质量手册、程序

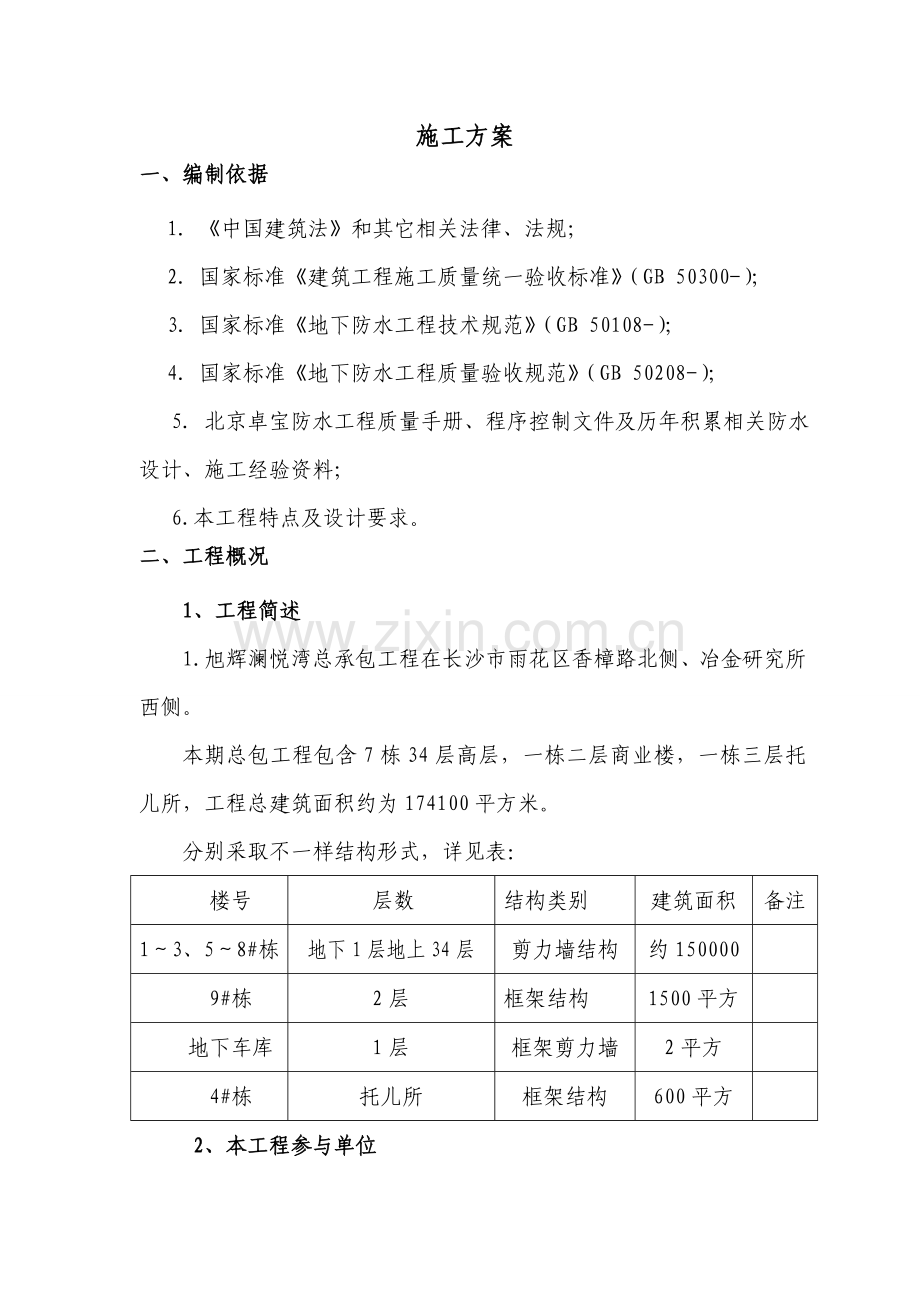

2、控制文件及历年积累相关防水设计、施工经验资料;6.本工程特点及设计要求。二、工程概况 1、工程简述1.旭辉澜悦湾总承包工程在长沙市雨花区香樟路北侧、冶金研究所西侧。本期总包工程包含7栋34层高层,一栋二层商业楼,一栋三层托儿所,工程总建筑面积约为174100平方米。分别采取不一样结构形式,详见表:楼号 层数结构类别建筑面积备注13、58#栋地下1层地上34层剪力墙结构约1500009#栋 2层框架结构1500平方地下车库 1层框架剪力墙2平方4#栋托儿所框架结构600平方 2、本工程参与单位建设单位:湖南融惠房地产开发总包单位:南通市达欣工程股份设计单位:长沙华艺工程设计监理单位:深圳科宇工程
3、顾问三、工程特点 3.1、依据建设单位要求,本工程高层地下室外墙板采取:30mm厚聚苯板保护(建筑胶粘贴);2mm厚贴肯定BAC双面自粘防水卷材(一级防水部位增加一层2mm厚贴肯定BAC双面自粘防水卷材);素水泥浆粘结层;抗渗钢筋混凝土自防水侧墙。3.2、地下室顶板防水采取:覆土绿化(或其它);40厚C20细石砼(内配4间距为150mm双向钢筋),随捣随抹平,每隔4000*4000设分隔缝,缝宽2030,分隔缝填聚苯板,建筑密封膏嵌缝;3mm厚贴肯定BAC双面自粘防水卷材,和主楼外墙交接处上返至室外建筑完成面100处;素水泥浆粘结层;抗渗钢筋砼自防水顶板。四、材料介绍1. 材料介绍 BAC湿铺
4、自粘橡胶沥青防水卷材是一个复合双面自粘防水卷材,含有和水泥(砂)浆粘结和被后浇筑混凝土粘结性能。该卷材胶料中高分子聚合物(链段)和水泥水化物(硅酸盐网络)形成(界面)互穿网络(IPN)结构,水泥初凝前可流动、渗透或浸渍,凝固强度日增,粘结力增强。水泥浆可流动性使卷材和水泥浆之间实现微观满粘,因粘结面积增大而增大卷材和基层粘结力,从而使BAC防水卷材成为结构混凝土“皮肤”,即使出现破坏点,也不会出现“窜水”现象。2. 材料特点 1)最优性价比。专利技术生产,可和未固化水泥粘结,根本杜绝窜水,和结构共同构筑超乎平常“皮肤”式牢靠防水体系,可靠性高,系统造价低。 2)基面要求低,节省工期。潮湿甚至未
5、找平基面均可施工,无须底涂,施工自由度高,不受天气影响,雨季施工时,优势愈加突出,是保障工期最强有力“武器”。 3)易搭接及密封。材料本身含有粘性,自我塔接密实牢靠,表面可和后续涂刮水皮优等涂料也粘接紧密,从而处理了穿管、收头和连结等难题,实现卷材无缝化作业。 4)粘结可靠,便于检修。湿铺防水卷材和结构永久牢靠粘结,卷材出现任何局部破坏,水全部会被限定在很小范围内,不窜流。即使出现部分渗漏,则渗漏点也会和破坏点一致,极易检修。 5)安全环境保护。施工过程中省去溶剂和燃料,避免了环境污染和消防隐患,节省了资源。五、适用范围 贴肯定BAC双面自粘防水卷材适适用于多种工业和民用建筑屋面、地下防水、防
6、潮;适适用于水利工程,如储水池,游泳池; 适适用于停车场、屋顶花园、 隧道、公路, 桥梁等工程防水。本工程施工范围:地下室外墙板、顶板。六、施工条件: 6.1. 墙板、顶板湿作业工程已经施工完成,而且经过监理工程师检验合格。 6.2. 清理基层:砼基层表面清洗洁净,使基层坚实、洁净,并充足湿润无积水。 6.3.防水工程采取防水材料,厚度满足设计要求,应有材料出厂合格证,并按要求取样复试,复试合格后方可用于工程上。 6.4.阴阳角处应作成圆弧,圆弧半径应按下列要求:BAC双面自粘防水卷材 50mm。结合层所用基层处理剂选择应和卷材材性相容,喷、涂处理剂前应用毛刷对顶板节点、周围、拐角等处先行涂刷
7、。 6.5.伸出顶板管道周围找平层应做圆锥台,管道和找平层间嵌填密封材料,防水收头处应用金属箍箍紧,并用密封胶封牢。七、施工机具依据本工程施工特点,拟计划关键施工机具以下:序号设备名称规格型号单位数量用 途1灭火器个4现场消防2小平铲小型个10清理基层3扫帚一般把10清理基层4电动搅拌器300W防爆型台4搅拌防水涂料5滚动刷60250把20涂布防水涂料、基层基层剂6铁桶20L个6装防水涂料、基层处理剂7壁纸刀、剪刀一般把4裁剪卷材8皮卷尺50m个4度量9钢卷尺2m个8度量10手持压辊40504压合卷材11线绳50m弹基准线12毛毡板1块/人压合卷材13钢丝刷1把/人特殊部位清理说明:以上工具实
8、际数量施工时将依据工程现场实际情况及进度需要进行合理调配,具体数量以满足施工需要为宜。八、施工工艺 (1)施工前准备工作结合本项目标实际情况,经过我企业各部门技术责任人协商制订以下施工方案;对于地下室外墙、顶板基层进行根本清理和打扫,对积尘、颗粒等杂物根本清理,对凹凸不平处做铲平处理,使之达成平整,无起翘, 无裂缝无松动现象,并对基面进行检验,尤其对缝、洞、沟、墙、管、角形状复杂部位,清理洁净符合卷材铺贴要求。 (2)、基层要求(a)基层表面应夹带牢靠,洁净、干燥、不得有起皮、翻砂、空鼓,基层质量直接影响到防水层和基层粘结质量,甚至造成防水层开裂,防水施工前,我企业现场管理人员先对基层进行检验
9、验收,基层合格后才能进行防水施工,如发觉有起皮、翻砂、空鼓等不良现象应立即和土建单位进行协商方便立即修整。(b)阴阳角处应做成圆弧或450折角 (3)卷材铺贴 施工步骤:验收基层(找平层) 基层清理 涂刷底涂 细部处理(附加层) 铺贴BAC防水卷材 接缝收头处理 防水保护层(下道工序) 1)基层清理、湿润:用扫帚、铁铲等工具将基层表面灰尘、杂物清理洁净,干燥基面需预先洒水润湿,但不得残留积水。 2)抹水泥(砂)浆:其厚度视基层平整情况而定,铺抹时应注意压实、抹平。在阴角处,应抹成半径为50mm以上圆角。铺抹水泥(砂)浆宽度比卷材长、短边宜各宽出100300mm,并在铺抹过程中注意确保平整度。
10、(抹水泥浆) 3)节点加强处理:在节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿墙管道)先做附加层,具体详见防水图集。 4)侧墙、顶板大面铺贴BAC防水卷材:揭除BAC防水卷材下表面隔离膜,将BAC防水卷材铺贴在已抹水泥(砂)浆基层上,卷材采取自粘搭接方法,搭接宽度应符合设计要求或规范要求。 5)提浆、排气:用木抹子或橡胶板拍打卷材表面,提浆,排出卷材下表面空气,使卷材和水泥(砂)浆紧密贴合。 (提浆、排气) 6)长、短边搭接粘结:采取自粘搭接方法(在温度较低情况下,根据国家自粘卷材相关规范,搭接将采取热熔法施工),用手持小压辊对搭接部位进行碾压,排出空气,使之粘贴牢靠。 (卷材搭接) 7)
11、组织验收。 8)特殊条件下干铺法(本工程略)。九、注意事项 1.施工人员上岗必需配戴安全帽工作服, 不准穿钉鞋和高跟鞋; 2.卷材铺贴程序:先点后面,先低后高,先远后近; 3.在施工中如卷材搭接处受污染,可用清洁剂进行处理;4.施工防水层之前,须将各咱管道及预埋件安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患;5.相邻两排卷材短边接头应相互错开1/3幅宽以上,以免多层接头重合而使得卷材粘贴不平服;6.滚铺卷材时水泥浆不要污染卷材边缘自粘胶面,若有不慎污染要立即清理洁净;7.在侧面上防水卷材铺贴时,铺抹水泥浆应上下多人配合加紧速度,并于水泥浆表面失水前粘贴卷材,施工中若铺
12、抹好水泥浆失水过快,可在表面重新用宽幅软刷子刷上适量清水使其表面恢复粘性和流动性;8.BAC防水卷材铺贴时,在卷材收口处应临时密封(可用胶带或加厚水泥砂浆密封),以预防立墙收头处水份过快散失。相邻两排卷材短边接头应相互错开300mm幅宽以上,以免多层接头重合而使得卷材粘贴不平服。 9.防水层施工完成后应立即组织验收,立即隐蔽,不宜长时间暴晒。当卷材在立面施工且片幅较大时,可在边角部位辅以合适固定方法。 10.避开雨雪,五级以上在风等恶劣天气施工; 11.施工完成并经过验收后应立即隐蔽,如因特殊情况无法立即隐蔽,应采取有效临时保护方法; 12.产品储藏应堆放在阴凉处避日晒, 避免高温, 严禁烟火
13、靠近。十、施工质量控制1、墙板、顶板防水卷材必需含有出厂合格证,在使用前应进行检验复试合格后方能使用。检验数量:同一品种、牌号和规格卷材,大于1000卷抽取5卷,500-1000卷抽取4卷,100-499卷抽取3卷,小于100卷抽取2卷。胎体增强材料,每3000M2为一批,不足3000 M2者按一批进行检验。同一规格、品种顶板接缝密封材料应每2T为一批,不足2T者按一批进行抽查。 2、卷材防水顶板基层必需牢靠,无松动现象,表面应平整,并保持清洁洁净,坚实,湿贴必需充足湿润、无积水。3、湿贴铺贴卷材前,应抹素水泥浆,其厚度通常为15mm,铺抹时应注意压平、压实。4、铺贴卷材方向应符合要求:顶板坡
14、度小于3%时,宜平行于顶板铺贴。 5、墙板、顶板防水施工时,应先做好节点、附加层和顶板转角处、板端缝等部位处理,然后由顶板最低处向上施工。铺贴卷材时应采取搭接法,上下层及相邻两幅卷材搭接缝应错开,平行于顶脊搭接缝应顺流水方向搭接,垂直于屋脊搭接缝应顺年最大频率风向搭接,搭接宽度按规范要求。 6、阴阳角处应作成圆弧,圆弧半径应按下列要求:BAC双面自粘防水卷材 50mm。结合层所用基层处理剂选择应和卷材材性相容,喷、涂处理剂前应用毛刷对顶板节点、周围、拐角等处先行涂刷。十一、质量检验 1、必需在找平层施工前对结构层进行交接检验。找平层和刚性防水层施工结束,应用2m直尺和塞尺进行平整度检验。 2、
15、每一道防水层完成后,应进行检验,合格后方可进入下道防水层施工。 3、防水层施工结束后,应对顶板淋水2h后检验顶板有没有积水,渗漏、排水系统是否通畅。 4、顶板有天沟建筑工程完工验收时,必需隔夜对顶板天沟进行二十四小时蓄水试验(落水口处作临时堵塞),蓄水高度小于50mm或天沟放满,放水时天沟不得有积水,施工单位填写顶板天沟蓄水试验检验表。完工验收当日,质量员对顶板其它部位应抽查进行淋水检验。 5、卷材和基层必需粘结牢靠,无起泡、破损现象。 6、节点质量:泛水、转角、管根、落水口等部位防水层粘结牢靠、封盖严密;附加层、泛水立面(立墙侧面)收头等做法符合设计及规范要求。十二、安全技术方法项目经理项目
16、副经理项目工程师专职安全员各专业班组安全员 1.安全管理网络 2.安全施工技术方法 2.1加强对工人安全教育,增强安全意识,遵守各项安全规章制度。2.2工人进入施工现场必需戴安全帽上岗证及专业劳防用具,才能进场施工.2.3施工人员严禁穿拖鞋(包含钉子鞋)进入现场,灭火器必需跟班到位,严防火灾事故发生。同时把安全工作落实到各责任人。2.4工人进场施工必需按技术规范操作,严禁违章作业,服从管理人员统一指挥,做好文明施工,确保工程质量。2.5安全工作做到班前交底,分工明确,分岗明确,做好上岗统计每七天不少一次安全自检活动。2.6施工现场必需采取明火申报制度,明火作业全过程须由专员监护2.7实施每七天
17、一次上岗安全生产交底制度,每个月由项目经理亲自组织安全检验,使工地达成国家建设部安全标准。 3.安全文明管理方法 3.1建立安全生产管理体系:项目经理为本工程项目安全生产、文明施工第一责任人,技术责任人和安全员统一抓各项安全生产、文明施工管理方法落实工作。 3.2上岗前教育:对全体施工人员进行安全生产教育,考评合格后方可上岗,施工前进行安全技术交底。 3.3正确使用安全“三宝”:进入施工现场统一着装,必需戴安全帽;高空作业必需系好安全带,安全带和固定物拉结必需加强检验;建筑物临边洞口处必需设置安全防护栏杆及警语牌。 3.4防雨方法:设专员掌握气象信息,立即作出大风、大雨预报,采取对应技术方法,
18、预防发生事故;严禁在台风、暴雨等恶劣气候条件下进行室外施工。 3.5遵章施工:遵守相关市容、场容管理制度,加强现场用水、排污管理,做到场地整齐,搞好现场清洁卫生。 3.7场地整齐:进入施工现场多种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以确保道路通畅。 3.8工完料清:对施工人员进行文明教育,做到谁做谁清,工完料清,场地洁净。 3.9控制现场噪音:降低对周围环境干扰。夜间操作按总包要求进行。十三、质量确保方法 1、工程施工质量目标:合格 2、工程质量验收标准,满足设计图纸和规范。 3、质量监督3.1对进场施工材料进行登记上报,材料进入施工现场必需向监理出具“三证”,
19、并同监理一同到现场进和抽样检验,交材料质检部门进行复试检验,待材料复试合格后方可开工。3.2每道工序严格做到三级检验:即先由班组自检,再由质检人员专检,然后会同监理及相关人员终检制度。 4、质量确保具体方法 4.1我企业时时视质量为生命,对本工程防水施工严格根据GB50108-地下工程防水技术规范进行施工,根据GB50208-地下防水工程质量验收规范进行自检,并结合工程具体情况进行施工。 4.2本企业派专业技术人员为该工程项目责任人,严格进行全方面管理。(1)进场前组织施工力量、施工机械、施工材料,作好充足施工准备。(2)施工前对现场全部施工人员进行质量、安全、环境保护三目标技术交底并作好统计
20、。(3)施工过程中,施工实施“三检制”,即各道工序自检,下道工序交接检,质检员专职检,每道工序合格后通知监理工程师,建设单位,监理单位检验,合格后再进行下一道工序施工,质检员严格把好质量关,请隐患消亡在萌芽状态中。(4)如施工过程中有不符合现象,以立即采取纠正和预防方法,预防再次发生。十四、防火方法1、本工程防火责任人:胡明生 2、防水施工前,除需采取有效防火方法外,如需动火,还需工程责任人签发动火证,依据由施工队立案,方能动火作业。3、施工电线电源接头要有保护盖,机壳要接地可靠,线路必需有良好绝缘,以防线路烧坏和引发火灾。4、易燃品必需集中管理,远离火种,并配置专用灭火器具。5、下班前要认真检验现场,熄灭一切明暗火种,切断全部机械设备电源。6、现场办公室,休息室,要配置灭火器具,人离开后要切断电源,注意熄灭火烟头,以防引发火灾。7、灭火器具要依据要求,定时检验和更换。
