收藏 分销(赏)

派出所办公楼工程施工组织设计方案样本.doc

上传人:丰**** 文档编号:2726716 上传时间:2024-06-05 格式:DOC 页数:32 大小:89.04KB
下载 相关 举报
派出所办公楼工程施工组织设计方案样本.doc_第1页
第1页 / 共32页
派出所办公楼工程施工组织设计方案样本.doc_第2页
第2页 / 共32页
派出所办公楼工程施工组织设计方案样本.doc_第3页
第3页 / 共32页
派出所办公楼工程施工组织设计方案样本.doc_第4页
第4页 / 共32页
派出所办公楼工程施工组织设计方案样本.doc_第5页
第5页 / 共32页
点击查看更多>>
资源描述

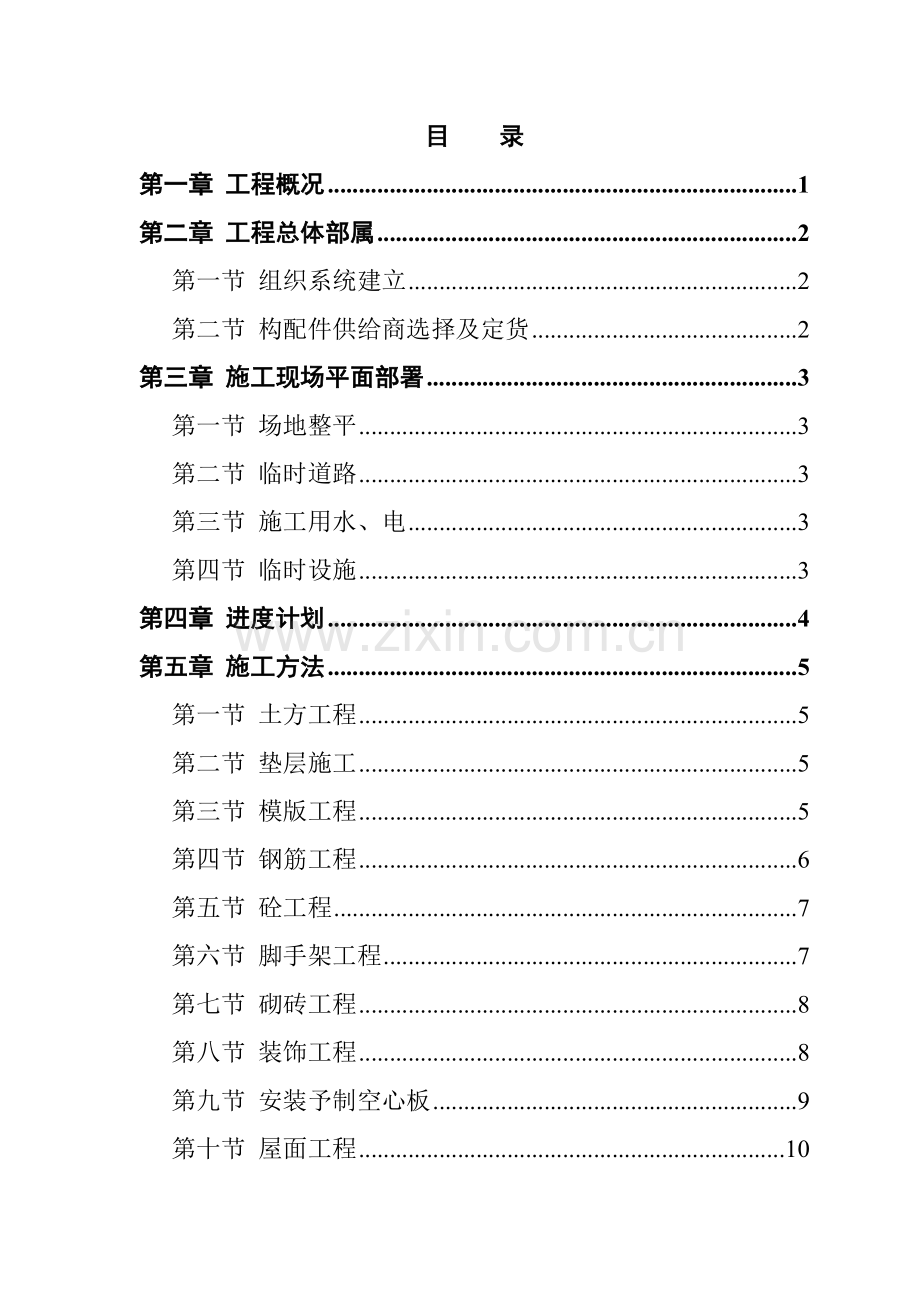

1、目 录第一章 工程概况1第二章 工程总体部属2第一节 组织系统建立2第二节 构配件供给商选择及定货2第三章 施工现场平面部署3第一节 场地整平3第二节 临时道路3第三节 施工用水、电3第四节 临时设施3第四章 进度计划4第五章 施工方法5第一节 土方工程5第二节 垫层施工5第三节 模版工程5第四节 钢筋工程6第五节 砼工程7第六节 脚手架工程7第七节 砌砖工程8第八节 装饰工程8第九节 安装予制空心板9第十节 屋面工程10第十一节 管道安装10第十二节 电气配管表11第六章 劳动力需要计划13第七章 机械需要用量计划14第八章 质量确保方法16第一节 质量指标16第二节 质量方法16第九章 安

2、全技术方法18第一节 通常要求18第二节 机电设备19第三节 高空作业20第十章 文明施工方法21第一章 工程概况本工程为【恒智天成】办公楼,在【恒智天成】,北临【恒智天成】,南面【恒智天成】,该楼结构为三层钢筋砼框架结构,楼板为预制空心板,屋面板为现浇钢筋砼板,多孔砖墙封闭,有梁式带形基础,埋深1.9m(垫层底标高),层高分别为3.4m,3.5m和3.4m,建筑物总高度【恒智天成】m,总建筑面积【恒智天成】m2。该楼内墙装饰大部分为乳白色乳胶漆涂料,外墙装饰为面砖,楼地面为地砖,屋面为三毡四油防水层,大部分门窗采取UPVC塑料门窗,少许木门。第二章 工程总体部属第一节 组织系统建立1、建立精

3、干高效项目经理班子,选择施工经验丰富,组织能力强,业务水平高,身体素质好项目经理。工程质量优劣、施工进度快慢、经济效益好坏,关键取决于项目经理部整体协作性、组织能动性、相互配合性及现场指挥人员能力经验和业务水平。2、建立从班组到工长及职能人员等全员,完善生产、经营、质量、安全、文明施工承包责任制。充足发挥全体人员主动性、发明性和相互配合性。第二节 构配件供给商选择及定货依据施工图预算确定构配件数量、规格、品种等,选择多家供给商,对其产品质量、企业信誉、生产能力、价格等进行比较,并确定最优厂商供货及构配件进厂时间。材料定货应事先取得甲方认可。合理安排工序,科学组织施工,整个工程以办公楼为主,另外

4、还有围墙、雨排水管道及硬地广场,办公楼是整个工程关键,以基础施工为先导,抓紧回填,为主体工程施工发明条件,充足利用平面、空间和时间,预制空心板安装,内外墙装饰、楼地面施工及水、电管线安装等,组织流水交叉作业,确保工程按期完成。为了便于现场管理,围墙、南侧雨排水能够和基础同时施工,快速建成。北侧雨排水管道和硬地广场待办公楼完工后再施工。第三章 施工现场平面部署第一节 场地整平进入现场后首先拆除原有小房,拆除垃圾运至指定地点,场地整平采取推土机和人工相结合,使整个场地平整且排水通畅。第二节 临时道路将临时路基碾压平整密实,铺垫250厚泥结石垫层,并沿路两边设临时排水沟。第三节 施工用水、电电缆采取

5、栽杆架空敷设,设250A分配电箱2个,施工用水管用50钢管,埋于地下300500深,水、电部署见施工平面部署图。第四节 临时设施因为场地条件限制,在施工现场南侧设置现场办公室、库房、职员宿舍、钢筋加工厂、砼搅拌机、砂石料堆场及周转料具堆场,其它自行安排。场地四面先施工设计围墙,替换临时围墙。第四章 进度计划依据该工程特点及本企业实力,确定该工程总工期为【梦龙morrowsoft】天,拟从中标后第15天为开工日期,具体安排详见施工进度计划表。第五章 施工方法第一节 土方工程1、钢筋砼有梁式带形基础及地梁挖土采取1.6m3液压反铲挖土,大面积开挖形式,自卸汽车运土至弃土场。2、基础深度为1.9m(

6、垫层底标高)以垫层边缘向外留设工作面500mm,挖土边坡1:1,在基坑周围设200200mm之排水明沟每隔20m设集水井用水泵排水经沉淀处理就近排至雨排水管道。第二节 垫层施工垫层砼强度C10,砼可采取斗车运输至基坑边用溜槽输送至基底和搭设脚手马道斗车运输到位。第三节 模版工程1、模板工程以组合定型钢模板为主,U型卡连接、48钢管备楞、对拉螺栓紧固(框架局部异形截面另外加工部分异型钢模板或用=25mm厚木板制安),阳角模可采取505角钢钻孔制作。2、模板支撑方法框架之梁柱模板均采取1216对拉螺栓固定。通常梁板支顶采取483.5脚手钢管,立管接头采取对接扣件,接头位置严格按脚手架搭设规范要求设

7、置,水平拉杆双向竖向间距1.5m,每个顶柱许可承载0.8t。(梁支顶要考虑予制空心楼板荷载。)模板施工要有足够强度、刚度和稳定性,同时要确保位置、标高、形状和几何尺寸正确性。模板施工中对定型钢模板不得任意烧孔施焊。柱模板下端打砼前必需用砂浆填满缝隙避免跑浆。柱支模中用正反两个方向之U型卡连接模板,预防柱模形成整体后翘曲变形,注意予埋门框固定所需予埋铁件,予埋铁件均用M6螺栓紧固在模板上,平面予埋件按位置标高焊在钢筋或支撑架上,以确保位置、标高正确及和砼表面平整。为了确保柱和梁相交处施工缝外观质量,此处柱模板要和砼浇注一平(作业设计应考虑模板模数),而且施工缝处柱模板不拆除不松动就支上部梁板模板

8、使之接磋砼处无施工缝痕迹及错台、流泪现象确保外观美。梁板拆模。多层砼框架结构模板和脚手管要周转使用,所以梁板拆模时间要按规范要求要求进行,若有特殊需要则应和技术部门联络而决定。钢模板拆除后要立即清理洁净整修好,刷隔离剂,堆放整齐备周转使用。第四节 钢筋工程1、全部钢筋均在现场钢筋加工点集中制作,绘制钢筋加工小样,机械加工制作,分类堆放设置状态标识。2、柱、梁板钢筋安装柱钢筋施工要认真控制插筋位置,依据测放定位认真检验固定情况,柱钢筋搭接长度除设计要求外按50断面接头搭接。梁钢筋施工。梁内纵向钢筋20以上采取闪光对焊接头。若梁很长纵向钢筋不得不停开情况下,可配合绑扎接头,绑扎接头应设置在最小受力

9、截面,设置在同一构件接头应相互错开。楼板钢筋施工,因为板配筋直径较小通常为612间,尤其是各工种各专业穿叉作业,很轻易使板筋变形,所以施工中要很好组织施工次序,而且当其它专业企业退出后要对板筋整理同时垫好保护层,压梁钢筋下分布筋可不作弯钩。3、施工中绘制钢筋加工制作小样按小样进行加工和绑扎,对号入座,不得串用。若钢筋代换须经技术部门进行验算,交相关部门和设计单位同意后方可实施。4、钢筋运输。钢筋原料汽车运至钢筋加工点,进行半成品加工,成型半成品用人工钢筋车运至操作点,垂直运输采取人工传输,部分钢筋用吊车,稳机配合作业第五节 砼工程1、砼为现场设置2台0.4m3搅拌机自行搅拌,水平运输采取手推斗

10、车,垂直运输利用设置井字架吊篮进行运输施工方法。2、砼坍落度410cm。3、砼试块留置组数按每100m3砼留置一组,不足100m3按每作业班留置一组,试块在室内养护,养护温度202,湿度90%以上。4、砼结构应按规范要求留置水平施工缝及垂直施工缝,水平施工缝留置在柱根部及梁下部,板垂直施工缝留置在次梁跨度中间三分之一范围内。5、施工缝应凿毛冲洗洁净方可浇灌上层砼,并先浇注一层和砼同成份水泥砂浆使之接磋密实。6、砼振捣用插入式振动器分层振捣密实,铺灰厚度不宜超出500mm,板面砼用插入式振动器及平板振动器振捣密实,表面用抹子压实压光。7、砼地面和楼面施工严格控制砼顶面标高及平整度,认真压面,若其

11、上需作面层者,只需压实平整而不需压光滑。8、养护为覆盖草袋洒水自然养护法或覆设一层塑料薄膜及覆盖草袋自然养护法。第六节 脚手架工程1、脚手料具采取钢管脚手架,48钢管和铸钢扣件搭设而成,本工程搭设双排钢管脚手架(外脚手架),设置二座垂直运输井架用1t卷扬机为动力。搭设一座上下人之字形马道。2、脚手架及井字架搭设必需符合上海市安全要求要求。第七节 砌砖工程1、该工程内外墙均为多孔砖混水墙,砖砌体应上下错缝,内外搭砌,砌体所使用之砖应提前浇水湿润。2、砌筑工程中垂直运输采取井架吊篮(筐)卷扬机升降。3、砖砌体灰缝应横平竖直,灰缝砂浆饱满,水平缝饱满度不低于85%,竖缝采取挤浆或加浆法使其饱满严禁水

12、冲浆灌缝。4、砖砌墙转角处和交接处应同时砌筑,对不能同时砌筑而又必需留置临时间断处应砌成斜槎,如临时间断处留斜槎确有困难,除转角处外也可留直槎,但必需做成阳槎并加拉筋。5、砖砌体施工必需留置砂浆试块,每层或250m3砌体多种标号砂浆做一组试块(每组6块)。6、砌体水平缝和竖向灰缝宽度通常10mm,但大于8mm小于12mm。第八节 装饰工程1、抹灰面层基层处理:抹灰前事先检验墙面平整度,如有严重凸凹部位,事优异行削平或用1:3水泥砂浆补齐,表面光滑砼表面要认真剔毛。2、内墙面抹灰:抹灰前先找好规矩即四角规方,横线找平,立线吊直,弹出基准线,墙裙和踢脚板线再依次具体操作。先用托线板找出墙面垂直平整

13、度,大致决定抹灰厚度,再在每面墙上角灰饼用线锤线做出墙下面角二个灰饼,再依据这四个标准灰饼在该面墙上深入贴饼,冲筋,将冲筋带用木扳刮平其厚度和灰饼相同,待稍干后可进行底层抹灰压实压光。干燥后再进行面层批沙光粉刷乳胶漆。墙柱阳角及门窗洞口抹灰,需用线锤找直,确保阴阳角及洞口垂直规方,并用1:2水泥砂浆做好阳角护角。3、天棚抹灰:该工程均为钢筋砼顶板(带梁)及120厚予应力砼空心板,抹灰前应用清水湿润再刷107胶水一道(水泥:107胶:水1:0.15:4)结合层,抹灰应依据在墙四面弹出水平线为依据,先抹顶棚四面圈边找平,另外在顶棚抹灰中要尤其控制好顶板梁规方,垂直、平整及梁板交接处,梁和梁交接处光

14、滑顺直。4、外墙饰面:外墙所采取面砖,按设计要求挑选规格、颜色一样一致面砖,面砖使用前在清水中浸泡23小时,面砖镶贴工艺步骤:1:3水泥砂浆打底混合砂浆粘结层镶贴面砖。镶贴关键点:底层灰抹完后,养护12d后方可镶贴面砖;依据设计要求,统一弹线分格、排砖;用面砖做灰饼,找出墙面。门窗套等横竖标准,阳角要双面排直,灰饼间距小于1.5m;镶贴时,在面砖背后满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之和基层粘贴牢靠,并用靠尺方尺随时找平找方,贴完一皮后须将砖上口灰刮平,每日下班前须清理洁净;缝子米厘条当日取下,清洗洁净继续使用,在面砖镶贴完成一定流水段后,立即用:水泥砂浆匀缝;整个工程完工后,用浓度为

15、10%稀盐酸刷洗表面,并随即用水冲洗洁净。5、刷浆及涂料基层表面必需干燥、洁净、平整,墙面上全部污垢、油渍砂浆流痕及其它杂物等应清除洁净,表面缝隙孔眼应用腻子刮平,砂纸磨平磨光。刷浆时浆液稠度要依据不一样涂料及刷涂方法进行确定,而且每一个房间要采取同一稠度浆液保持颜色一致。刷浆、喷浆全部要作到颜色均匀一致,分色整齐,不漏刷不透底,每个房间要一次完成,成品要加以保护不得损伤和污染。第九节 安装予制空心板待每层砼框架先灌完砼6天后开始安装,采取25t汽车吊进行吊装,每层安装完板后按设计要求进行灌缝。第十节 屋面工程1、基层工程20厚1:3水泥砂浆找平层施工振捣密实,表面压实压光,不起砂,起壳,龟裂

16、等现象。按设计要求做好排水坡度,不得有积水现象。施工前应将分格缝清理洁净,不得有异物浮灰。2、按规范要求设置好排气孔,施工中不要堵塞分格缝,使水气有排走通路。3、卷材铺设待找平层干燥后涂刷冷底子油。卷材平行屋脊方向铺设。卷材在大面积铺设前先在落水口、天沟等微弱步骤涂刷粘结剂补助一层加层油毡。再依据基层弹线,浇注粘结剂,按要求铺贴卷材滚压推进,使粘结剂均匀粘牢。在推铺油毡时,操作人员应将毡边挤出粘结剂立即刮去,并将毡边压紧粘住,刮平,赶出气泡。施工中尤其注意屋面转角,天沟,水落口,女儿墙等处卷材搭接,收头时细部做法铺平,贴紧,压实,收头牢靠,并确保水落口是天沟最低处,消除存水。第十一节 管道安装

17、采暖和卫生工程施工验收规范GBJ24282给排水管道工程施工及验收规范GB5026897建筑采暖卫生和煤气工程质量检验评定标准GBJ30288住宅给水管道工程防冻、保温技术规程室内卫生工程安装工艺标准室内排水工程安装工艺标准1、管道安装严格实施以下标准采暖和卫生工程施工验收规范GBJ24282给排水管道工程施工及验收规范GB5026897建筑采暖卫生和煤气工程质量检验评定标准GBJ30288住宅给水管道工程防冻、保温技术规程室内卫生工程安装工艺标准室内排水工程安装工艺标准2、全部管道进场必需含有合格证及进厂复检汇报,且进行外观检验,管壁不得有锈蚀及凹凸现象等。3、管道埋地隐蔽前应做好防腐处理,

18、并按设计标高进行。4、管道穿过基础、墙壁、楼板全部应装保护套管,套管管径大于管路1015mm,露出墙地板515mm。设计要求防水密封时采取柔性防水套管。5、给水立管装有3个或3个以上配水支管始端,应按活接头或可拆装正反扣接头。冷热水并排时,热水管、热水龙头应在冷水管,冷水龙头上面或左侧。水表应装在便于检修,不受曝晒、污染冻结地方。垂直水平管均应用拉线调平调直,必需时使用水准仪。6、管道安装应符合下列次序,先立管后横管,先地下后地上,分层分段分系统进行。第十二节 电气配管表1、施工用管材必需含有材质质保书。2、和土建配合,做好电气预埋,预留隐蔽验收统计。3、为了增加使用寿命,对电缆管需进行防腐处

19、理。4、严格按施工图部署进行管线走向施工。5、在敷设电缆管时,应尽可能降低弯头,当实际施工不能满足要求时,可采取内径大管子或在合适部位设置接线盒,以利于电缆敷设。6、电缆管连接,要求管孔对准无错位,以免影响管路有效管径,确保敷设电缆时顺利。7、管和接线盒连接必需加管垫,以避免电气管交叉而影响土建楼板保护层。8、电线保护管弯曲处,不应有折皱,凹陷和裂缝,且弯扁程度不应大于管外径10。9、电缆抵达现场,应查对电缆型号、电压、规格、数量和其设计一致,而且含有电缆合格证。10、电缆外观应无损伤,绝缘良好,当对电缆密封性有怀疑时,应进行潮湿判定,并在敷设前优异行绝缘电阻测定。11、电缆敷设前,检验且使电

20、缆通道通畅,排水良好,金属部分防腐层完整。12、灯具及其配件抵达现场后,应检验验收,确保其完好。其型号、规格符合设计,并含有合格证,且无机械损伤,变形、油漆剥落和灯罩破裂等缺点。13、灯含有未装前进行试亮,然后安装。14、日光灯、应急照明或疏散指示灯,应有显著标志,严格按施工图部署进行安装,做到和外观协调一致。15、为了确保导线能承受一定机械应力和可靠地安全运行,导线线芯应符合规范要求。16、为了确保灯具机械性能牢靠可靠,用电安全,不得有松动、脱落等现象。17、同一层面全部照明开关,插座标高、部署应一致,做到横平竖直,固定牢靠。18、电气照明装置施工中,不可避免地对已建好建筑物、构筑物造成破损

21、,为确保整个建筑安装工程质量,要把施工中造成破损部位进行修复,才可交工。19、混凝土结构安装灯具可用膨胀螺栓固定。20、灯具应固定在专设框架上,导线不应贴近灯具外壳,且在灯盒内应留有余量,灯具边框应紧贴在顶棚面上。21、日光灯管组合开启式灯具,灯管排列应整齐,其金属或塑料间隔片不应有扭曲等缺点。22、压板或其它专用夹具,应和导线线芯规格相匹配,紧固件应拧紧到位,防松装置应齐全。第六章 劳动力需要计划劳动力需要计划表第七章 机械需要用量计划名 称规格数量备注名 称规格数量备注反铲挖土机1.6m3电焊机自卸汽车515t钢筋切断机推土机120150HP钢筋弯曲机装料机2.8m3钢筋对焊机150KW汽

22、车吊25t插入式震动器棒16个卡车410t平板式震动器磅秤1t水泵50100mm砂浆搅拌机台钻垂直运输井架金属切割器蛙式打夯机手提式电锯手电钻卷扬机1t砼搅拌机0.4m3第八章 质量确保方法第一节 质量指标分项工程合格率100分项工程优良率80单位工程优良工程。第二节 质量方法创优良工程,我们在施工全过程中按ISO90021994中所要求19个要素进行全方面控制,加强企业管理,认真落实实施管理科学、技术优异、施工精心、产品优良、用户满意二十字质量方针,达成创全优质量目标。1、重视质量意识提升,加强质量意识教育,使全体职员认识到工程质量优劣直接关系到企业前途和信誉。所以,必需树百年大计质量第一主

23、人翁思想和责任感。2、充足发挥质量体系作用,搞好三级检验。三级检验全部合格后方可提交甲方检验签证。3、工程开工前认真组织图纸,自审、会审、设计交底,编制切实可行施工组织设计、作业设计、作业指导书,每工序全部进行具体技术交底。4、认真落实落实GBJ30188检验评定标准施工。5、对下列工序中关键部位必需进行关键检验,严格把关:垫层标高、各类插筋位置固定;模板垂直度及支撑系统、屋面卷材工程施工等。6、对使用材料、半成品要严格管理,要有合格证、复检证。7、抓好砼搅拌站施工技术管理对配合比严格控制计量正确及砼试块制作和养护。8、施工全过程要遵照“检验上道工序,控制本道工序,服务下道工序”标准,不合格工

24、序不能交接。9、坚持实施砼浇灌申请制度和专业会签制度。10、施工全过程认真落实实施国家及上海市全部质量管理措施。第九章 安全技术方法第一节 通常要求1、现场设专职安全监督员,负责巡视,监督、检验安全工作,发觉不安全原因立即通知相关人员整改,必需时停工整改。2、参与施工人员必需熟悉并遵守本工种、本岗位安全技术操作规程,不得违章作业,冒险作业。3、新工人必需经三级安全教育并经考试合格后才能上岗操作,调换工种和复工人员须经安全教育合格后才能上岗。4、从事特殊作业人员如电工、焊工、起重工、多种机动车辆司机等,必需经过专门训练、考试合格发给“特种作业人员操作证”方可上岗操作,并随身携带以备检验。5、职员

25、上班必需遵守纪律,坚守工作岗位,不带无关人员进入施工(生产)区域,严禁打闹及酒后操作,非工作区域如变(配)电站、油库、锅炉房未经同意严禁入内。6、进入施工现场必需正确穿戴,使用防护用具,不准穿拖鞋、高跟鞋、凉鞋、裙子、短裤和喇叭裤等也不准赤膊露体。凡从事有可能被机械绞辗伤害作业不准戴手套作业。7、作业人员在上班前必需进行安全检验并确定,要立即处理班中和交班提出多种隐患。下班前必需切断电源、气源,熄灭火种,清理现场。8、严禁使用不符合标准安全带、安全帽和安全网。旧安全带、安全网使用前仍按要求做动、静负荷试验。9、施工现场动火须按要求程序办理动火证,并配置齐安全消防器材。10、施工现场要设置醒目、

26、显著多种安全标志,要害部位如孔、洞老虎口等要设有防护围栏和警戒标志。11、多种工、机具使用前必需进行全方面安全检验,确定完好后符合安全要求方可使用。12、保持现场清洁作到文明施工,原材料、周转料具要堆放有序整齐,常常清理现场作到工完料清,道路通畅。13、异形基础要有安全通道,上下立体交叉作业及出入口要有防护棚或其它隔离方法,不准随意穿行或跨越多种设施和机械设备。14、在建工程(含脚手架)外侧边缘和外电架空线路边线之间必需保持规范要求安全距离。15、现场临时照明室外架设高度不低于4.5m,室外作业层不低于3m,室内照明灯具距地高度不低于2.4m,沟道、潮湿场所作业照明要使用安全电压,不得超出24

27、伏。16、在井、深坑、洞穴、管道作业要保持通风良好,预防中毒或窒息伤害。17、施工现场要设置交通指示标志,交通频繁交叉路口应设指挥人员。18、现场设抢救人员和值班车辆。第二节 机电设备1、施工现场全部配电箱要门、锁齐全,有防雨设施,配电箱底部距地高度0.61.5m之间。2、临时电源及手持电动工具应按要求设漏电开关,保持完好无损,动作灵敏,安全可靠。3、所需多种施工机械(具)要有零线接地保护,其接地线不准串联,入地极须用2m镀锌管扎入地下,严禁用螺纹钢筋作地极。4、多种机械要一机一闸,并装有随机开关,配电箱开关严禁一闸多用。5、施工用电之导线或电缆不得在脚手架金属管,结构件上缠绕,过路线缆要埋入

28、地下,并作标志“地下电缆”注意安全。6、在同一供电系统中,不准许接零、接地保护混用。电工在架线和拆除、检修和安装电气设备应由两人以上电工进行。7、多种机电设备及施工机具要有专员负责保养维护及操作,设备要悬挂操作规程牌、操作开关箱上锁,下班后切断电源开关。非操作者严禁操作多种机具机械和机电设备。8、多种机械、机具安全防护装置、保险信号必需齐全,保持完好灵敏可靠,在设备运行不准保养转动部位,遇有停电立即切开电源。9、不得两个人同时使用一台砂轮机,不准装倒顺开关,应先开启后工作,对有缺点破裂砂轮片严禁使用。10、使用空压机要常常检验安全阀及各传动部位,工作完后停机要放掉气缸中余气,要专员操作。第三节

29、 高空作业1、高处作业要定时进行体检,凡有高血压、心脏病、贫血、癫痫病者不得从事高空作业。2、高处作业要系好安全带,拴好挂牢,不准穿硬底鞋、带钉易滑鞋登高作业。3、在厂房或框架上作业要设计搭设安全网,在檩条上行走要铺跳板,走人马道应加设防滑条。4、高处作业工具、材料不准上下抛掷,应用绳索索吊,高处作业要有专员指挥。5、梯子、升降架、吊盘、吊笼及多种脚手架、平台马道应按要求要求设置,并经检验验收后方可使用。起重吊盘、吊笼不准运输人员,起重机具要安全保护装置齐全。6、悬空作业吊兰、挑架须经专门设计,乘人用电梯要含有多个安全装置如限重、升高、行程,断索保险等,且操作者必需持证上岗。7、井式架、门式架

30、应设置冲顶、断绳等安全保护装置,井式架门式架及脚手架高度超出周围建筑物时须按要求装设避雷针。8、吊盘内须常常保持清洁,入料口处设防护拥,吊兰要有安全门。9、立即清理高处及安全网上杂物和垃圾。10、人员出入口搭设安全保护棚。11、高处作业遇有六级以上大风要停止作业。第十章 文明施工方法1、严格实施【恒智天成】工程标准化施工现场管理要求标准化施工现场管理常抓不懈。2、加强平面管理,施工现场保持道路通畅,临时工房设施排列有序,机械设备、材料、施工料具堆放整齐,确保施工操作正常运行。3、现场需有良好排水系统和临时性施工道路,以满足防汛、施工、消防需要。4、在现场关键出入口处设置标志牌。5、作到工完料净

31、,材料立即回收,基坑立即回填,弃土及垃圾应运至指定地点,运输过程应确保道路清洁。废弃泥浆处理符合环境保护要求。6、需断水、断电、断路应申请同意手续,对开挖路面、水沟工程完后立即恢复。7、现场宣传牌、防火器材等必需整齐完好,未经同意不得使用消火栓作施工用水。8、钢模板零配件和脚手架扣件不得随地乱扔,基坑回填前必需清理洁净。9、严禁使用钢模板、钢楞垫道,原材料和周转料具严禁野蛮装卸。10、未经同意不得私自搭建小临工程。11、按工序要求施工保护好已完工序建筑结果。12、工作时间不得在现场打闹、睡觉、佩戴衣着必需符合安全要求。13、设文明施工监督员,加强施工过程检验,定时组织文明施工大检验,接收市容、环境保护、交通、公安及业主等部门帮助、指导。14、文明工地达标。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
