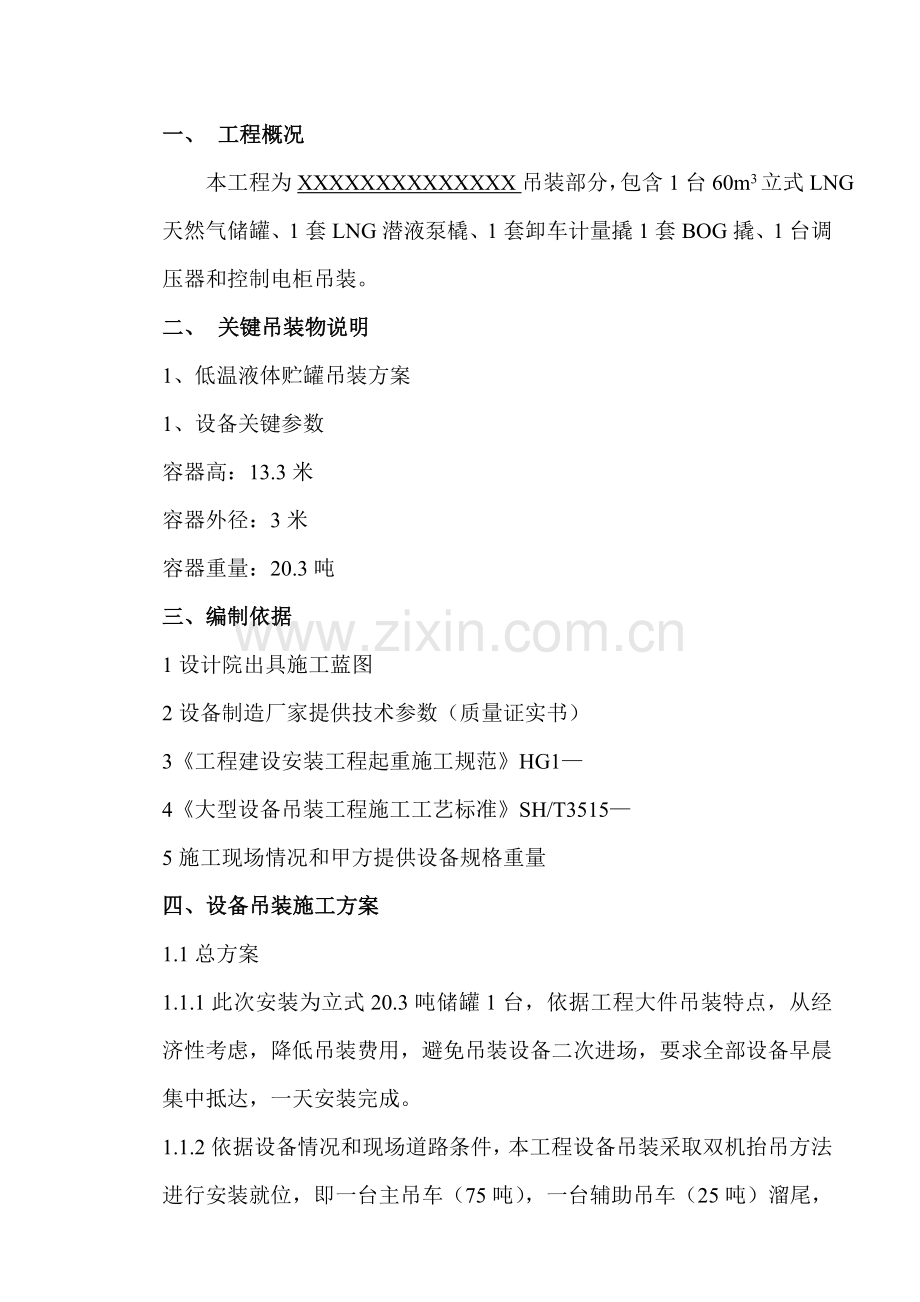

1、项目名称吊装施工方案编制:审核:同意:施工单位:XXXXXXXXXXXXXXXXXXXXXXXXXXXX年X月一、 工程概况 本工程为XXXXXXXXXXXXXX吊装部分,包含1台60m3立式LNG天然气储罐、1套LNG潜液泵橇、1套卸车计量撬1套BOG撬、1台调压器和控制电柜吊装。二、 关键吊装物说明1、低温液体贮罐吊装方案1、设备关键参数容器高:13.3米容器外径:3米容器重量:20.3吨三、编制依据1设计院出具施工蓝图2设备制造厂家提供技术参数(质量证实书)3工程建设安装工程起重施工规范HG14大型设备吊装工程施工工艺标准SH/T35155施工现场情况和甲方提供设备规格重量四、设备吊装施

2、工方案1.1总方案1.1.1此次安装为立式20.3吨储罐1台,依据工程大件吊装特点,从经济性考虑,降低吊装费用,避免吊装设备二次进场,要求全部设备早晨集中抵达,一天安装完成。1.1.2依据设备情况和现场道路条件,本工程设备吊装采取双机抬吊方法进行安装就位,即一台主吊车(75吨),一台辅助吊车(25吨)溜尾,示意图以下:具体情况为:用75吨吊车为主吊,并由25吨吊作辅吊机配合完成吊装作业。1.2吊装标准1.2.1设备吊装利用设计吊装吊耳为主吊耳和辅助吊耳,设备吊装要依据施工作业计划要求进行,并综合考虑吊装就位后设备对后续吊装工作影响。1.2.2设备进场应充足考虑吊装次序,应根据从一端到另一端按次

3、序进行吊装,现场摆放,确保道路通畅。1.2.3设备卸车:设备头部朝主吊车,尾部朝溜尾吊车,设备卸车应确保主吊车吊耳在水平位置。1.3设备吊装程序以下:1.4作业准备和条件1.4.1现场条件依据现场设置吊装作业区域;设备运输通道要求通畅无阻,确保超长车辆顺利通行。1.4.2相关方协调业主协调,设备到货进度满足现场安装进度要求。业主协调设备运输通道,确保设备运输要求业主协调设备基础验收,严格按相关施工规范要求进行,基础交接程序规范到位,设备基础交付时间满足吊装要求。1.5吊装关键步骤1.5.1设备到货后,按吊装部署要求运输到指定吊装位置,直接进行吊装就位工作,不另行卸车。主辅吊机进场,根据设备吊装

4、施工方案中主副吊机实际吊装位置部署吊车。1.5.2设备起吊前,做好准备工作,设置好找正用经纬仪等必需设施,确保主吊上钢丝绳在吊起设备过程中不和设备和设备上附件相碰。1.5.3试吊,主副吊机根据施工方案要求设置好吊装索具,经相关人员检验确定合格后,在主副起重指挥人员指挥下缓缓起吊,腾空1米,核实吊机起重参数,检验吊机支腿牢靠情况,检验合格后指挥运输车辆和无关人员全部撤离吊装作业范围。1.5.4正式起吊,在起重指挥下,主吊车和辅助吊车同时吊起设备,根据基础主副吊机钢丝绳保持垂直,溜尾吊车确保设备底部腾空1米基础要求下缓慢起吊。主吊转臂,辅助吊车定点和转臂配合吊装设备,待设备竖立后松掉辅助吊车吊绳。

5、主吊转臂就位设备,设备就位时确定方位。1.5.5吊装完成,利用吊笼和溜尾吊机立即拆除吊绳。五、资源供给计划序号机具名称型号规格单位数量备注1汽车吊75 t台1主吊2汽车吊25t台1副吊3钢丝绳6*37+1-43-12m根24钢丝绳6*37+1-32-10m根25钢丝绳6*37+1-19-10m根26卸扣55t只27卸扣35t只29道木L=2.5m根810经纬仪台211吊笼只11安全文明施工管理方法1.1关键危险源原因及控制方法关键危险清单:序号危险源名称类别起源于作业项目/活动可能造成 事故后果预防方法1机械超铭牌使用机械伤害机械操作人员伤亡财产损失严格实施大型起重机械安全管理制度2机械安全装

6、置失灵机械伤害机械操作人员伤亡财产损失3特种机械操作人员无证上岗机械伤害机械操作人员伤亡财产损失4双机抬吊未遵守对应要求机械伤害通用部分人员伤亡财产损失5钢丝绳有断丝、锈蚀、磨损等,未实施对应报废标准起重伤害起重吊装人员伤亡财产损失严格实施起重运输作业安全管理要求和安全操作规程,天天检验起重工器具完好情况。6吊装危险区域未采取隔离方法或无人监护起重伤害起重吊装人员伤亡财产损失7吊装作业时选择吊具规格不合理起重伤害起重吊装人员伤亡财产损失9吊装作业时指挥信号错误起重伤害起重吊装人员伤亡财产损失10吊装长大件未系溜绳起重伤害起重吊装人员伤亡财产损失12两台及两台以上起重机抬吊同一重物时未遵守对应要

7、求起重伤害起重吊装人员伤亡财产损失13在受力方向改变较大场所和高处作业中,未采取吊环式滑车;若采取吊钩式滑车时,未对吊钩采取封口保险方法;使用开门滑车时,未将开门钩环锁紧。起重伤害起重吊装人员伤亡财产损失14卷扬机运转中发觉问题未能立即停机检修起重伤害起重吊装人员伤亡财产损失15非起重工从事起重工作业起重伤害起重吊装人员伤亡财产损失16起吊前和起吊后未按程序进行起吊设施进行全方面检验起重伤害起重吊装人员伤亡财产损失17吊钩无防脱钩保险装置起重伤害起重吊装人员伤亡财产损失18起吊物未绑牢起重伤害起重吊装人员伤亡财产损失19六级及以上大风时起吊作业或五级风时吊面积大设备起重伤害起重吊装人员伤亡财产

8、损失20钢丝绳和物体棱角接触处未加包垫保护起重伤害起重吊装人员伤亡财产损失21高处作业区周围孔洞沟道等未设盖板、安全网或围栏意外坠落高处作业人员伤亡财产损失严格遵守高处作业和交叉作业安全管理要求,杜绝违章作业。22高处作业时在水平梁上行走无水平安全绳意外坠落高处作业人员伤亡23高处作业时靠坐防护栏杆意外坠落高处作业人员伤亡24垂直攀登时无安全自锁器(速差自控器)或使用不妥意外坠落高处作业人员伤亡25高处作业人员未正确系挂安全带意外坠落高处作业人员伤亡1.2安全方法1.2.1施工作业人员认真学习安规,牢靠树立“安全第一,预防为主”方针,严格按相关安全规程要求进行施工,除分阶段向相关施工作业人员进

9、行具体安全交底外,天天班前会时全部应进行交底,作好安全统计,并检验安全设施及其落实情况。1.2.2高处作业人员,应配置工具袋,全部工具必需系有保险绳。严禁乱丢、乱抛工具。1.2.3起重操作人员必需持证上岗,操作时要精力集中,严禁误操作。起重作业必需统一专员指挥,信号明确,清楚、正确,使用对讲机必需使用专用频道,大件指挥人员要选择经验丰富起重工担任指挥,并有显著标志指挥服。1.2.4 全部施工人员施工前均应经过三级安全教育,考试合格,持有安全合格证。1.2.5 和施工无关人员不得进入施工现场,进入施工现场人员必需正确佩戴安全帽,严禁穿拖鞋、凉鞋、高跟鞋和带钉鞋。严禁酒后进入施工现场。1.2.6凡

10、参与高处作业人员应进行体格检验。经医生诊疗患有不宜从事高处作业病症人员不得参与高处作业。1.2.7 高处作业必需系好安全带,安全带应挂在上方牢靠可靠处。高处作业人员应衣着灵便,衣袖、裤脚应扎紧,穿软底鞋。1.2.8 起重工作区域内无关人员不得停留或经过,在伸臂及吊物下方严禁任何人员经过或逗留。1.2.9吊起重物不得在空中长时间停留。在空中短时间停留时,操作人员和指挥人员不得离开工作岗位。1.2.10因大件吊装时,吊件迎风面较大,所以应在无风天气进行,其它设备吊装在5级风以上严禁吊装。1.2.11 遇有大雾、雷雨等恶劣天气,或夜间照明不足,使指挥人员看不清工作地点、操作人员看不清指挥信号时,不得

11、进行起重作业。1.3 文明施工1.3.1全部施工人员必需遵守企业相关现场文明施工管理要求相关内容。1.3.2设备上焊疤、油污、泥渣等杂物要清理洁净,临时铁件立即割除并打磨,对油漆损坏地方进行补漆。1.4预防和应急方法1.4.1遇有生产安全事故时实施生产安全事故应急和预案。1.4.2应急处理方法 触电事故1)切断电源。发觉触电事故时首先切断和触电区域相关电源;在不能立即找到电源开关或开关较远时,可用木棒或其它绝缘物体挑开触电者身上电线并作可靠保护。2)转移、抢救触电人员。将触电人员转移到平坦通风地方进行心肺复苏,同时快速汇报应急响应最高管理机构;上述方法必需由现场人员操作,直至维持到医务人员到来

12、,切勿围观。3)医务人员抢救。医务人员接到汇报后必需立即赶到事故现场,首优异行抢救处理,然后依据具体情况,确定深入抢救诊疗方案。 高处坠落事故1)转移、抢救受伤人员。首先发觉者视伤者伤情进行简单处理和把伤者转移到安全地点,同时快速汇报应急响应最高管理机构,保护好事故现场。2)医务人员抢救(合作医院)。医务人员接到汇报后必需立即赶到事故现场,首优异行抢救处理,然后依据具体情况,确定深入抢救诊疗方案。3)伤员送走后,安全部做好现场保护,调查事故发生时间、地点、原因、单位、人员情况等基础情况,对事故现场做好拍摄等工作。4)任何人员有权直接和合作医院联络抢救。 吊车倾覆1)吊装过程中,若出现吊车抬腿、侧身,司机应保持镇静,视轻重程度立即长杆抬臂或甩杆向抬起方向侧移,转移重心保持稳定。2)吊装运输过程中,若出现支撑器基础沉降现象,吊装指挥应视轻重程度立即发出信号,立即回钩或甩杆向相反方向侧移,转移重心保持稳定。3)如无法避免上述现象造成吊车倾覆,应按施工现场救护应急预案立即抢救伤员,并拉设警戒区域,无关人员严禁靠近吊车,同时汇报企业及甲方相关部门,预防事态深入扩大,必需时通知消防车辆抵达现场,预防设备深入损伤。事件后:a)立即检验,使全部应急资源回到正常状态;b)准备事件处理汇报,内容包含事故教训;c)总结、验证抢险活动实施效果、深入修正、完善紧急准备和救援计划。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
