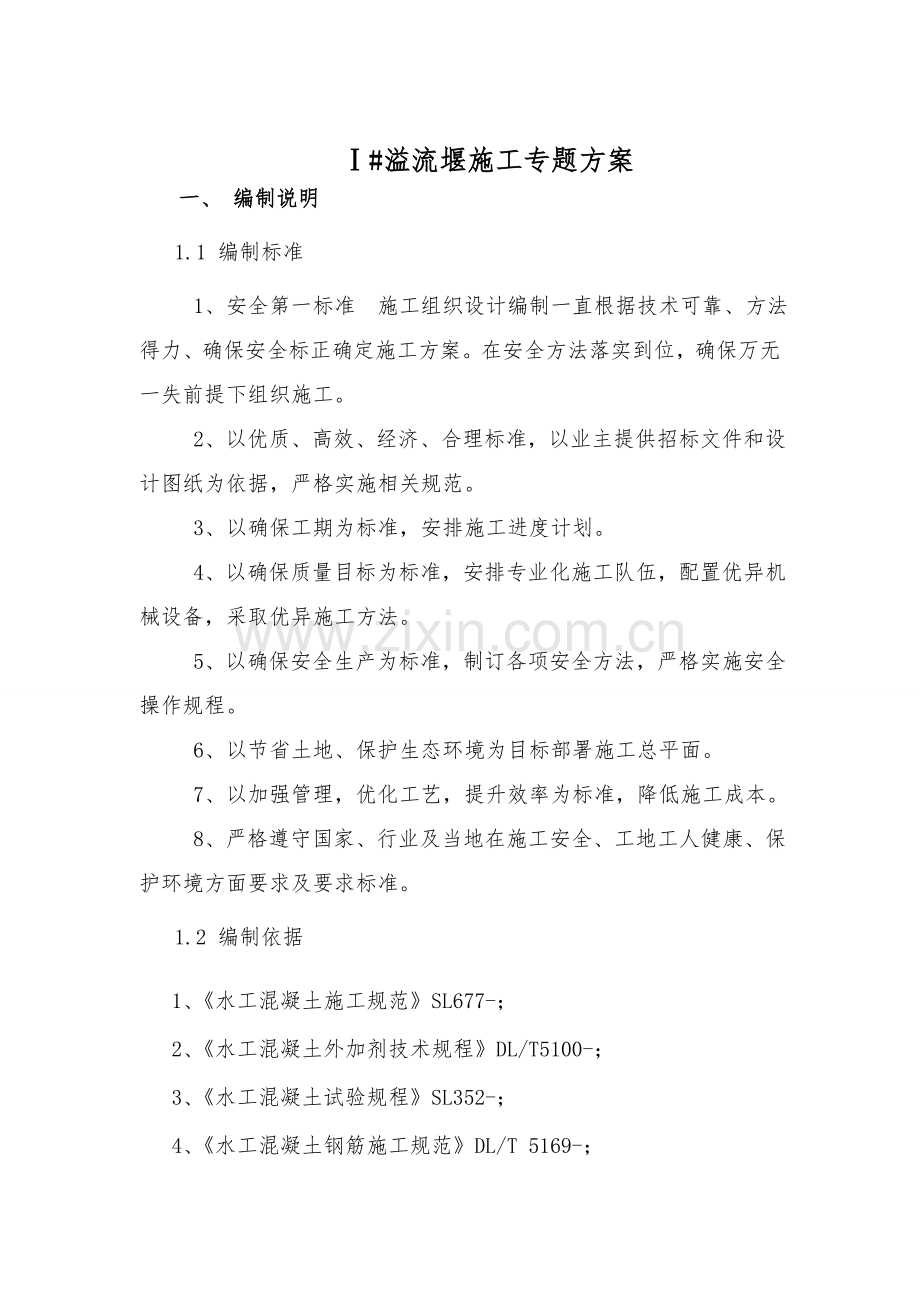

Ⅰ#溢流堰施工专题方案
一、 编制说明
1.1 编制标准
1、安全第一标准 施工组织设计编制一直根据技术可靠、方法得力、确保安全标正确定施工方案。在安全方法落实到位,确保万无一失前提下组织施工。
2、以优质、高效、经济、合理标准,以业主提供招标文件和设计图纸为依据,严格实施相关规范。
3、以确保工期为标准,安排施工进度计划。
4、以确保质量目标为标准,安排专业化施工队伍,配置优异机械设备,采取优异施工方法。
5、以确保安全生产为标准,制订各项安全方法,严格实施安全操作规程。
6、以节省土地、保护生态环境为目标部署施工总平面。
7、以加强管理,优化工艺,提升效率为标准,降低施工成本。
8、严格遵守国家、行业及当地在施工安全、工地工人健康、保护环境方面要求及要求标准。
1.2 编制依据
1、《水工混凝土施工规范》SL677-;
2、《水工混凝土外加剂技术规程》DL/T5100-;
3、《水工混凝土试验规程》SL352-;
4、《水工混凝土钢筋施工规范》DL/T 5169-;
5、《混凝土强度检验评定标准》GB50107-;
6、相关法律、法规、规章和技术标准。
7、青铜峡市黄河金岸旅游带项目东部水系连通工程(罗家河整改工程)施工招标文件、相关协议、纪要、公文及补充文件;
8、工程所在地域和河流自然条件、施工电源、水源及水质、
9、工程所在地域相关基础建设法规或条例,地方政府、业主对本工程建设要求。
10、本企业施工设备、管理水平和技术特点。
11、工程所在地域和河流自然条件、施工电源、水源及水质、交通、环境保护、防洪、浇灌等现实状况和近期发展计划。
12、当地城镇现有修配、加工能力,生活、生产物资和劳动力供给条件。
13、工程相关工艺试验或生产性试验结果。
14、设计、施工协议中和施工组织设计编制相关条款。
1.3 编制内容
青铜峡市黄河金岸旅游带项目东部水系连通工程(罗家河整改工程)施工组织设计包含下列关键内容:
1、工程任务情况及施工条件分析;
2、施工方案、关键施工方法、工程施工进度计划和施工力量、机具及布署;
3、施工组织技术方法,包含工程质量、施工进度、安全防护、文明施工和环境污染防治等方法;
4、施工平面部署图等。
二、工程概况
2.1工程地质条件
1.地形地貌
青铜峡市在中国宁夏回族自治区中部偏北。地形地貌方面,西部为丘陵、台地和洪积扇,面积约920km2,平均haib1250m左右。东北部为黄河冲积平原,面积约636km2,平均海拔1120m左右。东南部为山地、丘陵,面积约330km2,平均海拔1400m左右。项目所在地为引黄灌区川地,地势平坦。拟建场区在青铜峡市以南,黄河以西,跨越街和唐源街之间罗家河城市段,桥位布设和黄河冲洪积平原区,地形较平坦,地势开阔,线路两侧多村庄和耕植田地。拟建桥梁上跨人工河。地下无暗浜、土洞、塌陷等其它不良地质作用及其它埋设物。
2.气象水文
青铜峡市气候属大陆性中温带干旱气候。含有显著大陆性气候特征,四季分明,气候干燥,蒸发强烈,降水集中,大气透明度好,云量少,日照充足,热量丰富,温差较大,无霜期短,风沙较多。关键灾难有大风、沙尘暴、干旱、霜冻、冰雹等。年平均气温10.6℃,月平均最高气温25.4℃,月平均最低气温-14.6℃,极端最高气温37.7℃,极端最低气温-25℃。夏季多南风,冬季多北风,整年主导风向为北、东风,基础风压0.35kN/m2,静风频率34.1%。年最大降水量354.3mm,年最小降水量98.2mm,日最大降水量66.8mm,降水集中在七、八、九三个月。年最大蒸发量1972.6mm,年平均蒸发量1584.9mm。年平均相对湿度58.1%,最高月85%,最低月33%。年平均日照时数2930.3h,平均日照百分率64%。青铜峡地域标准冻土深1.12m,基础雪压0.15kN/m2。
2.1 Ⅰ#溢流堰
1.概述
Ⅰ#溢流堰在中滩村十队(宁朔大道北侧1.1km)和青铜峡市水系连通工程(中段滨河水韵段)河道整改交叉桩号为K11+600处,该段河道开挖断面开挖较宽,以满足景观效果,同时需确保水道两侧人行步道经过,溢流堰在水面宽度段范围采取一字形式。关键工程有:砌体工程、混凝土工程、闸门等。
2.关键技术参数
长度为:40770mm=4000mm+31770mm+4000mm;
宽度为:46600mm=10000mm+26600mm+10000mm。
堰体上下游、坡面及采取浆砌石砌筑,表面采取采取C20 F150钢筋混凝土
3.工程材料
堰体采取MU30毛石,现浇钢筋凝土采取C20 F150,砂浆采取M7.5,钢筋采取单层双向φ8mm方格网部署(150mm*150mm)。闸门采取1.0P*1.0mHZFP型弧面铸铁闸门,配QAP-2型封闭式启闭机。
三、施工布署
1、总体施工布署
此次溢流面施工按工序依次施工,先施工1#溢流堰,随即进行2#、3#溢流堰施工。
2、施工步骤
施工准备
测量放线
施工降水
基坑开挖
堰体毛石砌筑
泄水管涵安装及闸门安装
堰面混凝土浇筑
踏步、消力墩施工
3、人员组织准备
为确保结构按期优质完工,项目部将严格根据施工方案,合理安排机械设备和施工人员,监督落实计划中每个节点实际完成情况,立即制订出对应有效方法,确保工程工期目标和质量目标实现。
劳 动 力 计 划 表
序号
工 种
人数
1
测量工
1
测量放样
2
电工
2
电线架设、维护
3
钢筋工
12
钢筋加工、安装
4
浇筑工
20
混凝土浇筑
5
试验人员
1
试验
6
施工技术人员
2
技术、质量管理
7
施工管理人员
5
施工调度、工作协调
8
普工
10
设 备 配 置 计 划 表
设备名称
型 号
数 量
备注
1
全站仪
TCR702
1台
放样
2
自卸汽车
3台
原材料运输
3
砼搅拌机车
2m3
1台
砂浆拌和
4
插入式振捣器
ZN100
2台
混凝土振捣
5
钢筋加工机械
2套
加工钢筋
6
装机
50
1台
材料转运
7
挖机
300
2台
开挖土工
8
吊车
25T
1台
材料吊装
四、施工方案
溢流坝关键施工内容为:土方开挖→基坑降水→基底平整打夯→砌体工程→泄水管涵及闸门安装→混凝土工程→格宾石笼网箱拼装→土工布铺设→格宾石笼网护坡护脚铺设→消力墩→踏步→堰体两侧休闲平台及栏杆
1、土方开挖
1.1 测量放线
测量人员做好技术准备,外围控制线施工放样到实地,并随时跟踪挖土标高加强标高控制,严禁超挖。
1.2 土方开挖
本工程土方采取挖掘机挖土,挖出土方堆置在指定空场地内。
2、施工降水
本工程图纸设计标高为河底下-2.5米,地下水渗出;四面地下水聚集到基坑中,我方现使用以下设备用于基坑抽水:
序号
材料设备名称
规格、型号
单位
数量
使用时间
备注
1
潜水泵
3.3kw
台
3
3月14日至完工
2
潜水泵
5.5kw
台
3
3月16日至完工
3
潜水泵
7.5kw
台
3
3月完工23日至
3
电缆
JYC3×25+2×16
米
350
3月12日至完工
4
电缆
米
3月12日至完工
4
配电箱
个
5
3月12日至完工
5
抽水管
DN25
米
350
3月12日至完工
6
抽水管
DN130
米
500
3月12日至完工
7
汽油抽水泵
QD-100-20
台
1
3月12日至完工
备用
现场抽水由专员统计好抽水设备类型及数量、工作起始和终止时间、施工降水区域,计量以机械连续工作8小时为一个台班计算,降水结束做好计量单并交由监理方查对签字。
3、基底土方平整打夯
打夯采取汽油立式打夯机由最靠近基础边由里向外往返分层扎实。边角窄小处,一夯压半夯依次进行。
4、砌体工程
溢流坝堰体采取MU30毛石砌筑,依据测量放样提供尺寸和控制点进行堰体施工。
(1)基底在开砌之前应使基岩面润湿,然后铺水泥砂浆或混凝土、安砌合格石料。
(2)砌石,先铺浆(座浆)后安放石块再灌浆,并用插钎或震捣器捣实,使灰浆饱满。采取水泥砂浆作为胶结材料,铺浆厚度应为设计灰缝厚度1.5倍,使石料砌后有一定下沉余地,有利于灰缝座实。对于砌筑面参差不齐,则必需逐块座浆,逐块安砌,在操作时还须认真调整,务必使座浆密实,以免形成空洞。胶结料之铺设应和砌筑操作相配合,砌石超前0.5~1.0米左右。
(3)在已座浆砌筑面上,摆放洗净湿润(或饱和面干)石料,并用铁锤敲击石面,使座浆开始溢出为度。石料之间砌缝宽度应严格控制,采取水泥砂浆砌筑时,通常为2~4厘米;在安放石料调整竖缝时,采取20φ毫米钢筋加工撬棍,在撬动石料过程中亦可使砌缝座浆挤压饱满。石料放置平衡后要用铁锤敲击。竖缝灌满后在缝隙间填塞小块石并稍加敲击,达成缝隙满浆和结合紧密要求。
(4)砌体灰缝应相互错开,避免形成通缝。砌缝宽度,通常砂浆砌缝控制在2厘米左右。石料摆放就位后,应立即进行竖缝灌浆,用捣插棒捣实。当砌筑层高在30厘米以下,可一次灌浆和石面齐平后进行捣插,以确保竖缝砂浆密实。因为水泥砂浆砌缝宽度较小,本工程采取人工插钎进行捣固。每一单位砌面铺砌完成24~36小时后(视气温及水泥种类、标号不一样而定),即可进行清理冲洗,准备上一层铺砌。
(5)安排砌石进度时,连续不停地逐层砌筑上去。不然,在砂浆终凝前应将砌体表面清扫洁净,以免时间过长清理困难。对停砌已久老砌体,表面要作特殊处理(凿毛、清除松动石块、冲洗等)才能继续安砌。
(6)面石要丁砌或丁砌顺砌相间,并努力争取和内部同时上升。
(7)在砌筑过程中应立即作好防暑、防冻、防雨、防冲等工作。
(8)新砌体防震、保温、保湿等养护工作,可参考混凝土要求办理。养护期通常不少于一周。
(9)溢流堰堰体浆砌石必需设置变形缝,横向间距为8m缝宽30mm,内夹苯板,顶部浇50mm聚乙烯油膏。
(10)堰体上、下游破面及堰顶砌护时,现浇混凝土和浆砌石接缝采取预埋8#铅丝进行锚固,铅丝伸出浆砌石表面100mm,纵向、横向间距均为0.5m。
砌石施工要领是“平、稳、满、错”四个字。“平”:同一层石块应大致砌平,相邻石块高差不宜过大,以利于上下层水平缝座浆结合密实,亦有利于丁、顺石交错安砌;“稳”:单块石料安砌务求本身稳定,要求大面向下放置,切忌轻重倒置或依靠支撑维持稳定。上下两面应稍加平整,四角应无尖角突出。不管块石、料石均不得属于有扭曲、楔形等异形石;“满”:砌体上下左右砌缝中胶结料必需饱满密实,使各单块石料能相互胶结紧密。水平砌缝应预防补石瘤或站石架空,如需塞垫片石者,应在砌缝灌满水泥砂浆后填塞,不许可先塞片石后灌砂浆。竖缝和水平缝吃浆不饱,将影响砌体强度和密实度;“错”:同一砌筑层内,石块应相互错缝砌筑,不许可存在顺流向通缝。上下相邻砌筑层石块也应错缝搭接,避免形成竖向通缝。应努力争取做至同一层径向错缝,上下层竖向错缝。
5、泄水管涵及闸门安装
(1)泄水涵管采取Ф1000*3000*75(内径×长×壁厚)承插式钢筋混凝土管。
(2)闸门选择1.0P×1.0mHZFP型弧面铸铁闸门,配LQPA-2型封闭式启闭机,闸门安装形式采取预埋钢板式安装。
(3)堰体内排水管采取硬聚氯乙烯排水管,排水管横向间距为2m,竖向间距分别为0.5m、1.0m(从下到上),排水管进口施工时用两层30cm×30cm土工布包裹,松紧适度,不得损伤土工织物,土工布采取200g/m2。
6、 混凝土工程
溢流坝施工过程中包含到混凝土工程,其中溢流堰堰面采取C20 F150钢筋混凝土。
(1)混凝土运输
混凝土采取商品混凝土,其混凝土配合比搅拌质量控制程序由商品混凝土厂家提供。商品混凝土在厂家拌制后由混凝土搅拌车送到工地,到工地后由混凝土泵送车泵送至浇筑位置点。
(2)施工缝处理
溢流堰堰体浆砌石必需设置变形缝,横向间距为8m缝宽30mm,内夹苯板。
(3)混凝土表面压花处理及养护
混凝土浇筑完成后,应进行表面艺术压花工艺进行处理。当硬化到不因洒水而造成损坏时,应采取洒水等养护方法,使混凝土表面常常保持湿润状态;混凝土表面在浇筑完成后12-18h即开始养护,天气严热或干燥气候情况下提前进行养护。
(4)消力墩施工
消力墩是将上游水流分成很多小股,使水流转折,以减小水流对下游河道冲击力。在堰面混凝土施工达成一定强度后进行施工。
7、格宾石笼网护脚、护坡铺设
铺设格宾石笼网前,坡脚和坡面应整平分层扎实,密实度大于93%,要达成牢靠稳定,土工布铺设后安放格宾石笼网。
8、土方回填
格宾石笼网护脚铺设完成后,在侧面人工回填土方。
五、质量管理体系和方法
1、质量管理体系
质量方针:信守协议、确保质量、连续改善、业主为上。
质量目标:本协议工程一次性经过完工验收且工程质量合格。
依据对质量“项目法人负责,社会监理,施工单位确保”要求,我企业将严格根据ISO9001质量体系认证建立质量确保体系。
2、质量确保方法
(1)技术方法
①项目部总工组织技术人员及相关人员熟悉施工图纸,了解结构关系和设计意图,组织参与设计交底会,若发觉图纸中有疑点或不妥之处,应立即和监理工程师代表和设计代表联络,图纸审查后,有审查人员加盖“已审”戳印,未经审核图纸不得交付施工。
②编制切实可行施工组织设计,并请教授组评审。同时报监理工程师审批。在监理工程师审批以后即可据以施工。施工组织设计一经审批以后,不得随便更改。
③严格按施工程序办事,全方面落实落实施工技术交底工作。
A 施工交底
工程开工前,由项目部经理或总工程师向全体职员进行施工全方面交底,交底内容有:
a、工程概况简述;
b、施工总进度计划安排(包含业主要求);
c、工程关键所在及施工方法;
d、质量目标要求及重大施工技术方法等。
B 班组交底
a、施工前由班长向工人交底,应讲明:
b、具体任务和进度计划要求;
c、施工方法和质量标准,评定质量方法;
d、技术安全操作规程和施工前后次序;
e、工序交接措施及注意事项等。
C 单项工程开工前,由总工程师组织单项技术人员和质检员学习相关规范、技术标准、检测方法和手段、表格式样、填写方法等,使单项技术员和质检员有条有序开展工作。
(2)组织方法
① 项目部成立质量管理领导小组,由项目总工程师任组长,按ISO质量体系要求,负责制订本工程质量管理方针目标,认真落实实施“质量第一”,按国家和上级机关相关政策、要求和措施,抓好全体职员质量意识教育,推行全方面质量管理。
②项目部成立质保部,负责ISO质量体系在本项目标运行。依据工程质量方针和目标,编制质量计划,对本项目进行全方面质量管理。
③ 质检部配置质检员、资料员,全方面负责工程原始统计搜集管理工作和本工程质量检验验收工作。并制订质量工作计划,对职员进行“百年大计,质量第一”教育,使提升工程质量成为每个职员自觉行动,并以主人翁精神主动开展创优活动。
④各生产班组设置兼职质检员一名,帮助班组长搞好本班组自检互检工作。
(3)管理方法
①施工准备期间质量管理
a 由项目部主持编制本项目部计划及各单项工程作业指导,项目经剪公布并监督实施。
b 做好施工人员技术交底工作,针对本工程施工特点,对关键技术、工种进行技术再培训。
c做好施工机械进场前保养、维护,做好检验设备、试验设备、测量仪器和计算工具准备及周期判定。
②施工阶段保质方法
a 落实“管生产必需管质量,谁施工谁负责质量”标准,认真实施质量计划。
b项目总工召集技术人员、班组长、工段长认真学习图纸,吃透施工图中技术要求和多种验收规范、规程、技术标准。参与设计交底和图纸会审。对施工图中问题立即办理工程事项联络单。并立即送达相关工段和班组,以防出现差错。
c每道工序完工,必需经自检、互检合格以后,交监理工程师签认,方准进行下道工序施工。严格实施“三检”制。
d 各分项工程施工前进行技术交底时,一定要有质量标准,杜绝盲自施工,无标准施工情况出现。
e 加强对原材料质量检测和使用认证,尤其是对水泥、石料应按规范要求分批检测验收,杜绝不合格材料使用到工程中去,对没有材料出厂证实和合格证材料不得采购。
f 质量检验标准以设计图要求、投标技术规范书要求、质量检验评定标准和其它相关规范为准。
g各分项工程完工后,应立即进行质量评定,无正当理由评定时间不得超出半个月。会同专职质检员进行检验和核定,并填写分项工程质量检验评定表,然后请监理工程师验收、复查并签字认可。
h 落实“预防为主,自检为辅,防检结合”质量管理方针。施工前有专题技术人员下达质量标准、检验方法、统计格式。施工中保留好原始统计和检验统计,定时上交资料室保留,作为完工资料之一。
i 隐蔽工程除自检外,还应立即请监理工程师代表检验验收、签字。每完一项工程,要填检验验收资料,做到工程完工,资料齐全。
j一旦发觉质量问题,要认真根据“三不放过”标准进行处理,即质量事故不清不放过,不吸收教训不放过,不制订出更正方法不放过。
(3)工程原材料检测计划
a水泥
每批水泥必需有厂家提供品质检验汇报,同时试验室按要求进行取样检测,检测取样以200吨同品种、同标号、同厂家水泥为一个取样单位,一批不足200吨也作为一个取样单位,检测项目有:水泥强度等级、凝结时间、安定性、标准稠度、细度、比重等。
b垫层砂石料
进场垫层砂石料以每批次不超出500m3检测1组,砂检验项目包含细度模数、含泥量、泥块含量等;碎石检验项目包含级配、含泥量、泥块含量压碎值等。
c块石
同批次(或同料源)不超出 m3检测1组,检测项目包含容重,抗压强度、软化系数等。
d钢筋
按同型号、同批次不超出60T取样检测一组,检测内容包含抗拉检测和抗弯检测
e回填土料
每个料场同一土性土源各取样一组,进行颗粒分析、击实和含水量。
(5)中间产品及其它材料检测计划
①混凝土拌和物(商品砼)
a混凝土均匀检测
同标号混凝土每工作班检测不少于一次,采取用筛分法分析测定粗骨料在混凝土中所占百分比,其差值小于10%。
b坍落度检测
每工作班检验1~2次。坍落度许可偏差按标书及相关规程规范要求控制。
c强度检测
混凝土强度检测以抗压强度为主,同标号混凝土以不超出100m3取样一组,大致积混凝土以不超出200m3取样一组,且每工作班取样不得少于一组。
②砌筑砂浆
a和易性检测:每工作班检验1~2次。
b强度检测:同标号砂浆每工作班取样不少于1组。
六、安全生产及文明管理体系和方法
1、安全目标
在整个施工期,杜绝各类重大事故;努力降低通常性事故,具体目标以下:
(1)工伤事故:伤亡事故率<5‰,其中重伤率<1‰,死亡率<0.14‰,努力争取实现零目标;
(2)交通事故:百车事故率<3%,重大百车事故率<1%;
(3)机电事故:直接经济损失率<0.5‰;
2、安全文明确保休系
建立健全安全文明确保体系,落实国家相关安全生产和劳动保护方面法律、法规。定时不定时地召开安全生产会议,研究项目安全生产工作,发觉问题立即处了处理。逐层签署安全承包协议,使各级明确自己安全目标,制订好各自安全计划,达成全员参与,全方面管理目标,充足表现“安全生产、人人有责”。按“安全生产,预防为主”标准组织施工生产,做到消除事故隐患,实现安全生产之目标。
3、安全确保方法
⑴ 建立安全生产责任制
选派含有建造师资质证书项目经理担任本协议段项目经理。各级领导、各职能部门、管理人员、技术人员及操作人员均认真落实实施国家劳动保护政策、法令、法规和上级指示、决议,认真落实安全生产负责制,各级单位第一管理者为本级第一责任人,逐层负责,确保万无一失。做到领导认识到位、管理到位、责任到位。对其职责范围内安全生产工作负责任。明确要求各职能部门、各级人员在安全管理
工作中所负担职责、任务和权限,形成一个“人人讲安全、事事为安全、时时想安全、四处要安全”良好施工气氛。
⑵ 建立持证上岗制度
安全员、质量员、试验员等管理人员和特殊工种操作工人佩带胸牌并持证上岗。胸牌贴有本人照片并标明单位、岗位职务、姓名、编号。
⑶ 明确安全生产目标
在开工前,明确安全生产总目标,并依据总目标制订分阶段、分项安全目标及对应安全方法,确保安全目标实现。
⑷ 建立安全奖惩制度
依据要求对安全生产工作做出成绩单位和个人给奖励,对于违章施工单位和个人给处罚,并追查责任。
⑸ 坚持安全检验制度
建立定时检验和不定时抽查相结合安全检验制度,查安全隐患、查事故苗头,消除不安全原因。经过安全检验增强广大干部职员安全意识,促进企业对劳动保护和安全生产方针、政策、规章制度落实实施,处理安全生产上存在问题。
⑹ 坚持教育培训制度
① 加强全员安全教育和技术培训考评
施工前,根据“技规”、“行规”等相关施工安全要求,制订对应施工安全方法,组织全体施工人员认真学习,并落实实施,使项目经理部各级领导和广大职员认识到安全生产关键性、必需性。知道安全生产、文明生产科学知识,牢靠树立“安全第一,预防为主”思想,自觉地遵守各项安全生产法令和规章制度,确保施工生产按计划、有秩序进行,确保施工安全。
② 加大安全教育培训力度
加强全员安全教育和技术培训考评,使各级干部和广大职员认识到安全生产关键性、必需性,掌握安全生产科学知识,牢靠树立“安全第一,预防为主”思想,克服麻痹思想,自觉地遵守各项安全生产法令和规章制度,严格实施操作规程。
③ 对各级管理人员安全生产培训
④ 安全生产常常性教育
在做好对新工人、特种作业人员安全生产教育和各级领导干部、管理干部安全生产培训同时,把常常性安全教育贯穿于生产管理工作全过程,并依据接收教育对象不一样特点,采取多层次、多河堤、多方法进行。内容包含:安全生产宣传教育;普及安全生产知识宣传教育;适时安全教育。
⑺ 坚持开展群众性安全管理活动
依据实际情况采取不一样形式组建安全管理TQC 小组,严格根据PDCA 循环四个阶段(即:计划、实施、检验、处理四个阶段) 八个步骤(调查分析现实状况,找出问题,分析多种影响原因,找出关键影响原因,针对关键影响原因制订方法;实施方法,检验工作效果,巩固方法、制订标准,将遗留问题转入下一个循环等八个步骤),制订出每旬、每个月活动计划,要求每次活动时间、内容、目标等,并组织实施,直至达成处理问题目标。
⑻ 事故申报制度
严格实施国务院《相关企业职员伤亡事故和处理》要求,认真做好意外职员伤亡、施工机具损坏等事故统计、汇报、调查和处理工作。全部事故在要求时间内申报。对事故进行具体调查,并写出事故调查处理汇报。
4、安全生产技术方法
针对工程特点、施工环境、施工方法、劳动组织、作业方法、使用机械、动力设备、变配电设施、和多种安全防护设施等制订切实可行安全施工技术方法。
(1) 施工安全技术方法必需在开工前编制,并经过审批后实施。
(2) 经过同意安全技术方法含有技术法规作用,在施工中严格实施。
(3) 安全技术方法中多种安全设施、防护设置实施列入施工任务单,责任落实到班组或个人,实施验收制度。
(4) 技术责任人、安全技术人员常常深入工地检验安全技术方法实施情况,立即纠正违反安全技术方法行为、问题。
(5) 各级安全部门以安全技术方法为依据,以安全法规和各项安全规章制度为准则,常常性地对工地实施情况进行检验,并监督各项安全技术方法落实。
(6) 对安全技术方法实施情况,建立严格奖惩制度。
5、施工现场及临时工程安全方法
(1)施工现场
① 施工现场以有利于生产、方便职员生活为标准,符合防洪防汛、防火、防雷等安全要求,含有安全生产、文明施工条件。
②施工现场内设置醒目标安全警示标志;防火、防洪、防风及防雷击等安全设施完备,且定时检验,如有损坏,立即修理。
③现场运输道路平整、通畅、排水设施良好;特殊、危险地段设醒目标标志,夜间设有照明设施。
④施工现场内多种材料分类码放整齐稳固,拆除模板、钢管及其它废旧物品立即清理,以保持现场整齐有序。
⑤发电机房、变电所,采取必需安全防护方法,严禁用易燃材料修建。
⑥对环境有污染设施和材料设置在远离人员居住区较为空旷地点,必需时配有防污染设施。
(2)场内交通及水电设施
①施工便道和其它机动车道平交道,应经相关部门同意,并设置路标及防护方法,另外派专员负责指挥。
②施工便道在穿越现场区域高压线等电力通讯地段设置交通标志,大型施工机械及特种车辆经过时设有专员负责指挥。
③施工便道平整无坑洼;路面高过自然地面20cm,低洼地段合适加高;面层用碎石铺垫,并派专员维护。
④工地施工用水和饮用水在施工前对水质进行化验判定,并采取对应处理和防护方法。饮用水要经过净化,达成现行卫生部《生活饮用水卫生标准》之要求。
⑤工地内合理部署排水沟。排水沟不得妨碍工地内交通。
(3)临时电力及照明线路
① 变压器设在施工现场边角处,并设围栏;依据用电位置,在主干线电杆上装设分线箱。
②在施工现场专用中性点直接接地电力系统中,采取TZ-S 接零保护系统,电气设备外壳和专用保护零线连接。不得在同一供电系统中有接地,有接零。
③工地内架设电力及照明线路,其悬吊高度及距工作地点水平距离按当地电力部门要求实施。
④工地内电线按标准架设。不得将电线捆在无瓷瓶钢筋、树木、脚手架上;露天设置闸刀开关装在专用配电箱里,不得用钢丝或其它金属丝替换保险丝。
⑤生活区室内照明线路用瓷夹固定,电线接头牢靠,并用绝缘胶布包扎;保险丝按实际用电负荷量装设。
⑥电工在靠近高压线操作时,必需符合安全距离。
⑦使用高温灯具时,和易燃物距离不得小于1m,通常电灯泡距易燃物品距离不得小于50cm。
⑧移动式电动机具设备用橡胶电缆供电,常常注意理顺;跨越道路时,埋入地下或穿管保护。
⑨电器设备传动带、转轮、飞轮等外露部位必需安设防护罩。
6、机械设备安全管理方法
(1) 制订机械设备安全运行维护规程,落实岗位责任制,定机、定人、定时维护、保养。
(2)操作人员经过对应部门组织安全技术操作规程培训,考试合格,持有有效上岗证。
(3)操作人员上岗前,经身体健康情况检验,有禁忌病症人员不准从事机械操作。
(4)机械操作人员常常对机械设备进行维护、保养。机械设备定时送到相关部门进行检验,并购置保险。
(5) 机械在每次运行前全部要经安全检验,严禁带病使用,操作手严禁酒后操作。
6)机械操作人员离开机械设备,按要求将机械平稳停放在安全位置,拉上受动制动装置、熄灭开启装置并取走开启钥匙,将驾驶室锁好。
7、行车安全方法
(1) 车辆运输坚持“三个合理安排”、“五定”方法。“三个合理安排”,即合理安排运输计划,合理安排车辆,合理安排装卸。 “五定”,即定人、定车、定任务、定行车路线、定物资类别。
(2) 做好司机安全、管理教育和技术培训工作,加强专业技术培训,定时举行汽车驾驶员和汽车修理工培训。在职司机人员坚持每七天一次技术课,认真抓好安全行车和法纪教育,使司机养成遵章守纪、安全行车好作风,落实安全责任制。做好多种工程车辆检修和维护、消除事故隐患。
(3) 坚持“四项车管制度”。
检验制度:坚持日常检验、途中检验、修理保养质量检验、安全检验制度。保养制度:坚持定程保养、换季保养和四化保养制度。修旧利废制度。车场日制度。
(4) 搞好配件管理,确保正常供给。
(5) 做好多种工程车辆检修和维护、消除事故隐患,不使用带病设备。加强现场修理,对机械故障和配件损坏随时进行修理和更换,确保现场设备完好率。
(6) 严格实施“三定”保养制度。定人、定位、定项分工保养。合理确定保养周期,突出保养关键。立即清洁三滤(空气滤芯、柴油滤芯、机油滤芯)和燃油油路,发觉问题立即修理更换。
(7) 尽可能降低机械设备接地压力,预防机械沉陷。
(8) 施工时,指派专员负责多种机械设备安全作业范围监督、检验,杜绝伤人事故发生。
8、电器设备安全操作方法
施工现场临时用电编制施工组织设计,按《施工现场临时用电安全技术规范》(JGJ46-88)要求进行设计、验收和检验,进行安全技术交底,并建立、健全安全用电管理制度,严格落实“预防误触带电体、预防漏电、实施安全电压”三项技术方法。使用高压电器,采取加强外绝缘方法。其它电工产品均满足施工要求。避雷器选择适于当地域避雷器。低压电器设备有足够可靠性及提升分断能力延长触点寿命;空气开关、热继电器注意确定合适额定电流值;控制电动设备温升等。
(1) 施工用电采取“三相五线”制,按“一机一闸一漏保”防护。
(2)变压器设在施工现场边角处,并设围栏;依据用电位置,在主干线电杆上装设分线箱。
(3) 在施工现场专用中性点直接接地电力系统中,采取TZ-S 接零保护系统,电气设备外壳和专用保护零线连接。不得在同一供电系统中有接地,有接零。
(4) 工地内电线按标准架设。施工现场内电线和其所经过建筑物或工作地点保持安全距离,现场架空线和建筑物水平距离大于10cm,跨越临时设施时垂直距离大于2.5m。同时,加大电线安全系数,施工现场内不架裸线。不得将电线捆在无瓷瓶钢筋、树木、脚手架上;露d 设置闸刀开关装在专用配电箱里,不得用钢丝或其它金属丝替换保险丝。
(5) 生活区室内照明线路用瓷夹固定,电线接头牢靠,并用绝缘胶布包扎;保险丝按实际用电负荷量装设。使用高温灯具时,和易燃物距离不得小于1m,通常电灯泡距易燃物品距离不得小于50cm。
(6) 电工在靠近高压线操作时,必需符合安全距离。
(7) 移动式电动机具设备用橡胶电缆供电,常常注意理顺;跨越道路时,埋入地下或穿管保护。电器设备传动轮、转轮、飞轮等外露部位安设防护罩。
(8) 多种电动机械设备,均设可靠有效安全接地和防雷装置,严禁非专业人员操作机电设备。每台电气设备设开关和熔断保险,严禁一闸多机,多种电器设备均要采取接零或接地保护。通常移动式和手持电动工具均在配电箱内装漏电保护装置。
(9) 照明线路按标准架设,不准采取一根火线和一根地线做法,不借用保护接地做照明零线。
(10) 对从事电焊工作人员加强安全教育,知道电焊机两次电压不是安全电压等基础知识。各类电焊机机壳设有良好接地保护。电焊钳设有可靠绝缘,不准使用无绝缘简易焊钳和绝缘把损坏焊钳。在狭小场地或金属架上作业时,设绝缘衬垫将焊工和焊件绝缘。
(11) 施工中若有些人触电,不得用手拉触电人,立即切断电源,采取救护方法。
(12) 变配电室严禁使用易燃材料修建,建筑结构符合防火、防水、防漏、防盗、防小动物窜入及通风良好要求。
七、环境保护管理体系和方法
1、环境保护目标
在工程施工期间,对噪声、扬尘、振动、废水、废气和固体废弃物进行全方面控制,最大程度地降低施工活动给周围环境造成不利影响。
2、环境保护方法
(1)实施环境保护目标责任制
把环境保护指标以责任书形式层层分解到相关单位和个人,列入承包协议和岗位责任制,建立一个有效环境保护自我监控体系。
项目经理是环境保护工作第一责任人,是施工现场环境保护自我监控体系领导者和责任者。
(2)严格实施相关法规,加强检验和监控工作
落实国家环境保护部门相关环境保护法律、法规和政策,实施发包人、监理对环境保护指示要求,协调各方面关系。加强检验监督,从严要求,持之以恒,以定时(每个月一次)和不定时方法对施工现场进行环境保护、文明施工检验,对照评分,严格奖惩,交流经验,查纠不足,争创安全文明施工工地。
(3)保护和改善施工现场环境,进行综合治理
采取技术方法控制施工污染,同时,会同业主和监理工程师协调外部关系,和当地居民、村镇、环境保护部门加强联络。
对短期不能处理扰民等问题,说明情况,求得谅解并限期处理。
(4)建立健全环境保护组织
建立由项目经理直接领导环境保护管理和监督机构,负责组织和监督本工程环境保护方法落实。施工过程中,对施工中出现环境和施工之间矛盾和问题进行协调,达成工程施工和环境保护协调发展。建立健全环境保护体系,配置必需环境保护设施和人员。加强宣传教育,统一思想,使广大职员认识到保护环境,文明施工是企业形象、队伍素质反应。增强保护环境、文明施工自觉性。
制订保护环境、文明施工管理规章制度及奖惩措施,将保护环境、文明施工目标分解落实到厂队、班组和个人。
5、制订环境保护管理方法
(1)结合个施工岗位,制订严格作业制度,规范施工人员作业行为做到文明施工、科学施工,避免有害物或不良行为对环境造成污染或破坏,如施工机械油料滴漏、固体废弃物随地丢弃、有害化学物品处理不妥、车辆驶近居民区时加大油门等污染或破坏环境现象。
(2)施工过程中,加强施工机械净化,降低污染源(如掺柴油添加剂,配置催化剂隶属箱等),严禁不符合国家废气排放标准机械进入工区。
(3)配置洒水车,天天定时给施工路面洒水。施工高峰期、不一样路况道路、临时生活办公区和周围居民区等道路和气候干燥季节,视路面扬尘情况,增加洒水次数,避免扬尘对周围环境空气污染。
(4)弃碴运输装卸过程中,严格规范作业,避免途中撒落。
(5)合理堆放建筑材料,以降低对植被破坏。施工结束后,立即拆除必需拆除临时设施和生活设施,并按协议要求进行植被或土地有效恢复。
(6)配置专职环卫人员,制订环卫制度,定时清扫、清运垃圾,并运至要求垃圾处理场处理。不禁在工区、生活区周围环境中随地倾倒垃圾。
(7)配置卫生防疫专业人员,加强疫病预防工作,定时对施工人员和后勤工作人员进行传染病检验,发觉病人立即隔离诊疗。
3、水土保持方法
(1)严格按指定地点和要求进行弃碴堆置,弃碴场有专员管理,立即平整,严禁超出要求区域,不能随意破坏绿色植被,依据需要进行必需植被恢复,如表层覆土,栽种适合当地生长草类和树木等。
(2)做好弃碴场保护工作,弃碴运输装卸过程中,严格规范作业,避免途中撒落。在堆碴弃碴场地外围砌筑块石挡墙,预防施工弃碴冲蚀河床或淤积河道。
(3)保护好施工征、借地地界外生态环境和自然地貌,在所利用土地上采取对应水土保持方法,避免土壤侵蚀,造成水土流失。如:在施工中改变地表径流方法,造成水流聚集,引发土壤侵蚀布局和利用水量大施工部位,布设截水沟和排水管渠,建立排水系统,引水导流至排放点。
(4)在永久边坡开挖以前,首先按要求完成边坡上部永久性山坡截水沟施工,以预防雨水漫流冲刷边坡。并结合临时开挖集水槽和排水沟以排走边坡渗水,以预防漏水引发边坡滑动或坍塌。永久边坡坡面坡脚和施工现场周围和道路坡脚,均开挖好排水沟槽和设置必需排水设施,以立即排除坡底积水,保护边坡坡脚稳定。
(5)作好临时性地面排水设施,保持必需地面排水坡度、设置临时沟槽、使用机械排除积水和排水沟排走雨水和地面积水等,保护已开挖永久边坡面、周围建筑物及其基础免受冲刷和侵蚀破坏。
八、工程进度计划
1、进度安排基础标准
(1)根据协议相关要求安排施工程序,在确保工期同时确保施工质量和施工安全;
(2)确定施工关键线路,紧紧围绕施工关键线路组织施工;
(3)组织配套机械化施工作业,提升施工生产效率,加紧工程施工进度;
(4)采取适中施工强度指标排定施工日程,对不可预见原因留有充足余地,并在施工中努力争取实现均衡生产,文明施工;
(5)合理利用资源配置,科学进行资源调配,均衡生产。
2、施工进度计划
序号
任务
开始时
