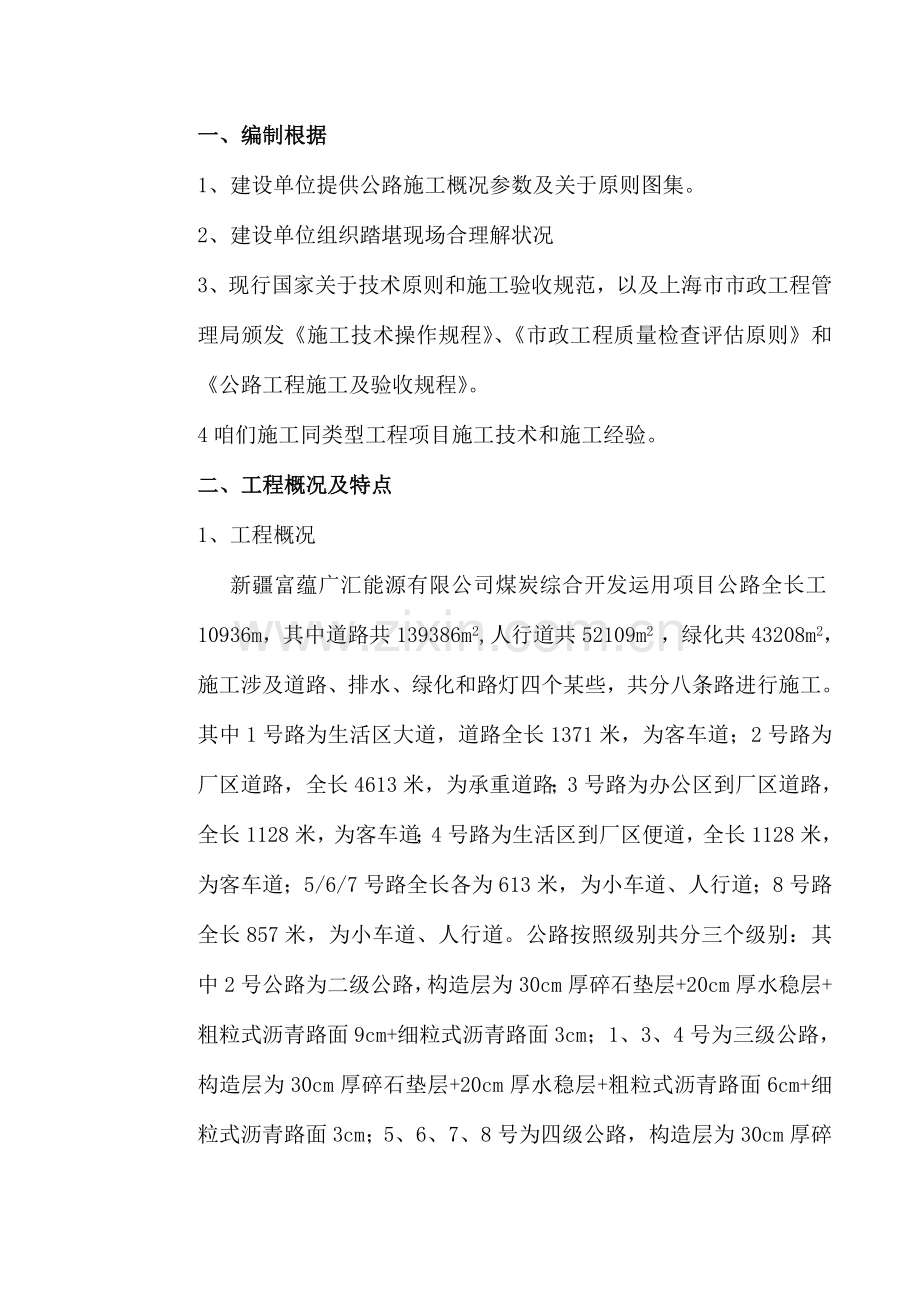

一、编制根据
1、建设单位提供公路施工概况参数及关于原则图集。
2、建设单位组织踏堪现场合理解状况
3、现行国家关于技术原则和施工验收规范,以及上海市市政工程管理局颁发《施工技术操作规程》、《市政工程质量检查评估原则》和《公路工程施工及验收规程》。
4咱们施工同类型工程项目施工技术和施工经验。
二、工程概况及特点
1、工程概况
新疆富蕴广汇能源有限公司煤炭综合开发运用项目公路全长工10936m,其中道路共139386m2,人行道共52109m2 ,绿化共43208m2,施工涉及道路、排水、绿化和路灯四个某些,共分八条路进行施工。其中1号路为生活区大道,道路全长1371米,为客车道;2号路为厂区道路,全长4613米,为承重道路;3号路为办公区到厂区道路,全长1128米,为客车道;4号路为生活区到厂区便道,全长1128米,为客车道;5/6/7号路全长各为613米,为小车道、人行道;8号路全长857米,为小车道、人行道。公路按照级别共分三个级别:其中2号公路为二级公路,构造层为30cm厚碎石垫层+20cm厚水稳层+粗粒式沥青路面9cm+细粒式沥青路面3cm;1、3、4号为三级公路,构造层为30cm厚碎石垫层+20cm厚水稳层+粗粒式沥青路面6cm+细粒式沥青路面3cm;5、6、7、8号为四级公路,构造层为30cm厚碎石垫层+20cm厚水稳层+粗粒式沥青路面5cm+细粒式沥青路面3cm;
本次招标路段(三标段)为:k2+890~k3+350里程桩号,总长460m(工程平面示意见附图一)。道路路幅30m,横断面布置为2m(人行道)+3.5m(非机动车道)+0.5m(机非分隔带)+8m(车行道)+2m(中央分隔带)+8m(车行道)+0.5m(机非分隔带)+3.5m(非机动车道)+2m(人行道)。机动车道构造层为:15cm砾石砂垫层、40cm粉煤灰三渣基层、9cm粗粒式沥青砼面层、3cm细粒式沥青砼面层;非机动车道构造层为:15cm砾石砂垫层、25cm粉煤灰三渣基层、6cm粗粒式沥青砼面层、3cm细粒式沥青砼面层。(道路横断面构造见附图二)
本标段雨水排水主管道为φ1200mm、φ1400mm两种,管道接口为平口式钢筋砼管柔性接口;与其衔接真陈路、纬三路雨水排水管道为φ1000、φ600两种,接口为企口式钢筋砼管柔性接口;道路路面排水支管为φ300一种,管道接口为承插式砼管柔性接口。污水管道为φ450、φ300承插式砼管,管道接口为承插式砼管柔性接口。雨水主管道埋设深度3.80m~6.97m,雨水窨井27#井挖土深度为7.27m。污水管道埋深度1.75m~5.34m。基本均采用135°沟管基座,C20砼。φ600、φ1200、φ1400管道为钢筋砼管基本,管顶500如下回填黄砂,管顶500以上素土回填;φ300、φ450、φ600管道为素砼管,管沟素土回填。
2、工程特点
由于本标段工程是大修工程,因而本工程施工范畴内有一条老路,其道路构造为:15cm砾石砂垫层、35cm粉煤灰三渣基层、5cm粗粒式沥青砼面层、3cm细粒式沥青砼面层。在施工排水管道时,大某些老路可以作为车辆通行便道。在施工路床时所有破除,并修筑交通便道,破碎材料可回填到低洼处。在老路南侧有煤气管、给水管和电缆管,施工时依照建设单位提供原管线图探明其位置做好保护办法。沿xx路两侧有人行道口和机动车道口,施工时要采用办法。
重要工程实物量见下表。
表一 重要工程实物量
序号
项目名称
规格
材料
单位
数量
备注
1
污水管
φ300
砼管
m
542.6
2
污水管
φ450
砼管
m
25.6
3
雨水管
φ300
砼管
m
385
4
雨水管
φ600
钢筋砼管
m
395
5
雨水管
φ1000
钢筋砼管
m
152.6
6
雨水管
φ1400
钢筋砼管
m
427
7
雨水管
φ1200
钢筋砼管
m
30.3
8
窨井
1000×1000
砖砌
座
16
9
窨井
750×750
砖砌
座
9
10
窨井
600×600
砖砌
座
6
11
窨井
1100×1750
砖砌
座
8
12
窨井
1000×1550
砖砌
座
1
13
窨井
1000×1300
砖砌
座
3
14
三通井
砼
座
1
15
三通井
砖砌
座
2
16
二通井
砖砌
座
2
17
雨水口
Ⅲ型
砖砌
2
18
雨水口
Ⅱ型
砖砌
座
27
19
钢板桩
400
块
1200
20
管道挖方
m3
12592
21
管道填方
m3
6206
22
回填粗砂
m3
3668
23
道路挖方
m3
1357
24
道路填方
m3
2748
25
碎石盲沟
m
1219
26
开挖明沟
m3
968
27
15cm砾石砂隔离层
m2
16266
28
40cm粉煤灰三渣
m2
12614
29
25cm粉煤灰三渣
m2
3652
30
9cm粗粒沥青砼面层
m2
11221
31
6cm粗粒沥青砼面层
m2
2727
32
3cm细粒沥青砼面层
m2
13948
33
砼彩色人行道板
m2
2626
34
砼进口坡
m2
120
35
C25水泥砼侧平石
m
4006
36
翻挖沥青柏油类路面7.5cm
m2
3810
37
翻挖粉煤灰、三渣
m2
3810
39
土方场内运送
m2
4105
三、施工总平面图布置
1、施工暂时道路运用老路,施工总平面图中不考虑暂时道路。
2、采用空调集装箱式工具房四个,用于现场办公及小型工具堆放。每个工具房为2.4×6=14.4m2,共57.6m2,占地80 m2。工具房摆放在施工区域规划红线范畴内。施工人员住房就近租用村民房屋。
3、管道施工采用活动搅拌站。待排水管道施工完毕后,在沿线恰当位置设一种相对固定搅拌站,用于拌制砂浆和零星砼。
4、在道路北侧、南侧各施工一条1000(宽)×1000~1500mm(深)暂时排水沟。
5、施工用电采用200KVA开关箱一只,再设分箱到施工点。施工用水采用1.5″橡胶管。
施工暂时设施布置示意图见附图三。
四、施工进度筹划
1 总体施工布置
1.1合同签定后,施工人员、施工机械、施工材料一方面进场,搭设施工暂时设施,提出工程备料筹划。
1.2 为了保证在施工期间过往车辆通行,施工采用半幅施工。
(施工顺序区域划分见附图四)
1.3 开工令下达后,一方面施工暂时排水沟,同步破除设计道路中心线北侧老路沥青砼面层,施工钢板桩和降水管。破除材料一方面填至K3+028~K3+148段老路南侧,以免施工该段管道施工时影响交通。
1.4 各工序施工顺序如下:
道路施工工序流程图
中央隔离带北侧支管及雨水口
排水主管线
中央隔离带北侧回填、施工路床排水盲沟
中央隔离带南侧支管、雨水口
北侧铺砾石砂垫层
南侧路床施工、排水盲沟
北侧路床弯承值实验
北侧路基层弯承值实验
北侧铺粉煤灰三渣基层
北侧铺粗粒式沥青砼面层
北侧彩色面砖砌筑
北侧铺细粒式砼面层
人行道基层解决
南侧路面基层施工
南侧铺砾石砂垫层
南侧路基弯承值实验
竣工、验收
中央隔离带回填绿化土
2、施工筹划安排
影响本工程核心施工项目是地下排水管线,因而施工重点是抓地下排水管线施工,从机械设备、材料、劳动力都要作好充分准备工作,保证地下管线施工施工质量和施工工期。为后续工序准时施工创造条件。
劳动力筹划见附表一;
机械筹划见附表二;
材料筹划见附表三;
施工进度网络筹划见附图五:《xx路道路大修工程(三标)网络筹划》。
五、施工办法及施工技术办法
1、施工质量及验收原则:
上海市公路工程施工及验收规程(DBJ08-229-98);
给排水管道施工及验收规范(GB50268-97)。
2、施工测量
2.1 施工前由设计院进行技术交底,熟悉图纸,会同勘测设计部门到现场交接中线控制桩和水准点,并对控制桩进行复核和加以保护(100×100预制砼桩,涂刷红白相间油漆,打四根)。
2.2 道路中线桩桩距直线段设为20m,曲线段设为10m,竖曲线起点和地形变化必要加桩。
2.3 暂时水准点设立距离为150m左右,本标段设立三个点。
2.4 所有测量桩位均应由我公司质量监督处复测,在施工期间做到每10天对测量标志进行一次复测。
3、排水管道施工
3.1 管沟土方施工
3.1.1 打钢板桩
由于雨排水管道埋设较深,为了减少挖方量和尽量保持原地基土力学性质,咱们采用打钢板桩技术办法进行围护。由于FXY/27~FXW/30段雨水管道开挖深度达7.3m左右,采用先挖土三米卸载后,再打钢板桩方式进行围护。钢板桩施工见附图六、附图七。打桩施工详细作业设计在中标后编制。
3.1.2井点降水
本工程主管道埋设较深(雨水主管道挖土深度4.45m~7.27m,雨水窨井27#井挖土深度为7.27m,污水管道挖土深度1.99m~5.61m),咱们考虑施工中采用轻型井点降水,减少地下水位便于管道施工。办法如下:
A、在管线南北两侧挖1m×1m降水管沟,边坡系数为1:0.5。
B、降水系统40m长为一套,井点管间距为1.2m。(降水管平面布置示意图见附图六)
C、井点管埋设采用冲孔下沉办法进行,冲孔管直径不不大于50mm,喷嘴直径为20mm,上部设吊环,用汽车吊上下左右移动冲孔管,成孔后及时插入井点管,并向孔内填粗砂,留1m用土填塞密实。
控制要点:
① 降水井点要成孔位置精确,孔壁垂直。
② 井点管不漏气、滤管无阻塞。
3.1.3 管沟土方挖掘施工
A、挖土深度较浅管沟(深度0.5m~3m),采用1.1 m3反铲挖掘机挖土,挖出土方就地堆放,距基坑边沿距离不不大于2 m。挖土放坡系数为1:0.75。
B、挖土深度较深管沟(深度3m~7.3m),采用1.8 m3反铲挖掘机挖土,挖出土方放置于管沟边沿,距基坑边沿距离不不大于3 m范畴堆放。
C、雨水管、污水管相距较近,土方开挖时一次开挖,但由于它们之间标高不同,因而,在土方施工之前,应依照相邻中线距离和标高编制土方开挖作业设计,保证管沟基底标高、放坡尺寸和工作面宽度,以此保证管道管基有足够设计宽度。
D、土方挖到离设计标高100mm左右停止机械挖土,由人工挖土至设计标高。土方开挖示意图见附图八。
E、施工要点:
⑴ 开挖应保证基底土层不被扰动,防止超挖而破坏基坑原始土层。
⑵ 基坑挖至设计标高时,如果遇到暗滨或者河塘填土以及建筑垃圾等不符合设计规定土壤,必要和建设单位代表、施工现场监理和设计单位拟定换填方式。
⑶ 挖土时严格控制超挖,如果发生了超挖,超挖深度在200mm以内用5mm~40mm碎石回填夯实,超挖深度超过200mm时,要用碎石换填。
⑷ 管沟不能泡水,应由专人负责,排出坑内积水。
3.2 管道施工
3.2.1 垫层施工:土方挖至设计标高,并经施工监理和建设单位代表、设计院验收合格后,随后铺设100mm厚碎石层。碎石通过溜槽送至沟槽内,人工摊铺平整。碎石铺完后,及时支撑模板施工窨井底板砼。混凝土由现场搅拌机自搅,用朝阳翻斗车运至施工地点,通过溜槽送至沟槽内,人工摊铺,用振动器振捣密实。
3.2.2 钢筋绑扎:碎石垫层施工完毕,由施工监理和建设单位代表检查验收合格后,进行钢筋绑扎。钢筋由现场加工场加工,人力车运至施工地点,送入沟内绑扎。钢筋保护层厚度下层为35mm,其他部位为30mm。钢筋搭接和锚固长度为Ⅰ级钢筋30倍d,Ⅱ级钢40倍d,搭接接头按50%错开。钢筋绑扎完后禁止人和重物踩压钢筋,以保证钢筋设计模数。
3.2.3 支模:模板采用定型组合钢模板,Φ48×3.5钢管背方、支撑。钢模板一次安装到基本顶面,钢管斜撑支撑点应支撑在两侧钢板桩上。
3.2.4 砼浇筑:砼管基座施工断面示意图见附图九。管道基本砼分两次施工。第一次施工至砼管底部,厚度为h2,砼浇筑完后把砼表面划毛。待砼管安装好后第二次浇筑上部砼。混凝土浇筑前把模板中尘渣、异物、积水清除干净。
3.2.5 管道敷设:第一层砼达到一定强度后,在表面弹出砼管中心线,即可进行管道敷设施工。Φ300管为承插式砼管(敷设时管道插口要放在顺水流方向),按上海市排水通用图集规定安装。Φ300~450砼管道安装时由人力下管到沟内,Φ600~1400管道安装时用吊车配合下管。管道安装前先进行外观检查,发现裂缝,保护层脱落、空鼓、接口掉角等缺陷,进行修补,并经鉴定合格后方可使用。依照混凝土管重量和吊车站位状况选用20t汽车吊;采用兜揽方式吊装管道,用砼楔块调节管子坡度和标高,并使其稳固。砼楔块每节管道设两组。设龙门架控制管子标高和中心线。龙门架间距控制在10m以内,龙门架间拉上白线用以控制管子标高和流水坡度。(管道敷设示意图见附图十)
第二次砼浇筑:管道中心、标高复验合格后,将已浇砼表面清理干净,先用铁锹将砼填满、捣实,管子与砼相接触三角部位再浇筑砼。浇筑时用朝阳翻斗车将砼运至施工地点,通过溜槽送至管沟内,人工用铁锹在管道两侧均匀摊铺砼,振动器浇筑砼时依照控制桩严格控制砼标高,管子两侧砼对称振捣。砼浇筑后及时盖草袋养护。
3.3 砖砌窨井及三通交汇井施工
窨井、三通交汇井施工详细规定,施工时应详见PT05-04~06、排通603图集。在井壁砌筑时,同步安装钢筋爬梯,位置应精确。砖砌检查井内壁采用水泥砂浆勾缝,抹灰面分层压实,外壁采用水泥砂浆搓缝挤压密实。窨井井内流水槽,与井壁同步砌筑,流水槽与上下游管道底部接顺。
砖砌窨井施工示意图见附图十一。
三通交汇井施工示意图见附图十二。
3.4 雨水口施工
雨水口施工详细规定详见PT06-03图集,严格控制好进水口标高和中心线,在井壁砌筑时,沿路侧石井壁要留口对的,进水侧石外边线应从路中心线拉线控制,以保证竣工后来路侧石平顺。井内壁采用水泥砂浆勾缝,抹灰面分层压实,外壁采用水泥砂浆搓缝挤压密实。
3.5 所有砼井盖板、井圈均为水泥成品厂预制,运到相应井位安装。铸铁井盖、井座按常规办法施工。
3.5 污水管道闭水实验
3.5.1 闭水实验管道长度按规范规定不不不大于1000m,带井实验。本工程污水管道闭水实验提成两段实验,第一段从FXW/28号井到FXW/35号井;第二段从FXW/35号井到FXW/39号井。实验水头按给排水管道工程施工及验收规范10.3.4条拟定。
3.5.2 管道试压段两端用M5水泥砂浆、M7.5红砖砌堵板,堵板厚度为240mm厚,迎水面用1:2防水砂浆抹面压实。
3.5.3 污水管道闭水实验前,管道及窨井外观质量已检查合格;管道未回填且沟槽内无积水;所有预留孔应封堵,不得渗水。满足上述条件方可进行闭水实验。
3.5.4 闭水实验。实验管段灌满水浸泡24h后,实验水头在规定水头时开始计时,观测管道渗水量,不断向实验管段内补水,保持水位恒定直至观测结束。渗水量观测时间为30min。闭水实验,应作好记录,登记表格要符合规范,附录B表B.0.2规定。
3.5.5 污水管道闭水实验容许渗水量。
管 材
管道内径(mm)
容许渗水量(m3/24h.km)
砼管
300
21.62
砼管
400
25.00
砼管
500
27.95
注:φ450砼管取φ400和φ500容许渗水量中间值,因而本案中拟定Φ450污水管道闭水实验容许渗水量为26.00(m3/24h.km)。
3.6 土方回填
3.6.1 管沟回填应在施工监理和建设单位代表确认并填好隐蔽工程验收记录后方能进行。
3.6.2 管沟回填之前必要排净管沟内积水,管沟回填用土方必要清除杂物,管顶500mm如下土方内不能具有≥100mm石块。管沟回填土方不能用耕植土。
3.6.3 土方回填每300mm厚一层,用蛙式打夯机夯打密实,规定夯实密度为90%。
3.6.4 由于φ450如下管道回填土方,φ600~φ1400管道在管顶500mm如下规定回填黄砂。因而在回填时,除了回填材料要分为每300mm一层外,并且土方与黄砂要交替回填施工,黄砂始终回填到设计规定高度后,才干全面用土方回填。
见排水管道回填示意图(附图十三)。
3.6.5 管沟土方回填到沟槽深度一半左右,开始拔除钢板桩,拔除地面钢板桩必要及时运走以利于管沟土方回填。
4、道路施工办法及技术办法
4.1 路基施工
4.1.1 原有道路用破碎镐进行破碎,破碎道路材料用推土机推到低洼处填方并用推土机及压路机碾压密实。
4.1.2 测量工按设计图纸进行测量放样,依照放样施工路基,路基土方采用推土机推刮,土方推刮时要由放线工指挥,按图纸规定筑成2%横向坡度。(路基施工横断面见附图十四)
4.1.3 对于低洼处填方除了用破碎老路路面构造材料回填外,如土方依然不够时需用外运土方来回填,回填土方必要先送检,测定土方最佳含水率和最大干密度,送检土方符合规定后方能运进场地作填方土。路基回填土必要分层填筑密实。
4.1.4 本标段老路南侧有一河塘,需先施工围堰,以便挖出塘底淤泥后施工该处路基。围堰施工见附图十五。
4.1.5 按图纸规定平均每15m设一道400×600mm横向盲沟(见附图十六),盲沟流水坡度2.5%,路中心点为最高点,向路两边放坡。盲沟选用100~250mm块石填充,块石填充高度应低于路基50mm,此外用5~70mm道渣石填平至路基。
4.1.6 路基形成后用三轮压路机充分碾压密实,其压实度应达到设计规定。
4.1.7 路基弯承值测定
由于本段道路路长460m,因而弯承值检查沿路长取40个点。弯承值用我公司中心实验室自动弯承仪测量,依照图纸规定,机动车道、非机动车道路基容许弯承值均为l0=6.186mm(BZZ-100)。
4.2 砾石砂垫层施工
路基经检查验收合格后及时摊铺砾石砂垫层。砾石砂经检查合格后方能使用,砾石砂运至现场进行分点堆放。用平地机进行摊铺、三轮压路机进行碾压,并配合用路拱板与3m直尺校正路拱、平整度及砾石层厚度。全面压实后经检查合格进行基层施工。
4.3 粉煤灰三渣基层施工
4.3.1 粉煤灰三渣选用品有一级生产资质生产厂家提供三渣料,并按照上海市原则《市政道路、排水管道成品与半成品施工及验收规程》关于规定进行检测。经实验合格后方能送到施工场地进行摊铺。
4.3.2 粉煤灰三渣依照施工需用状况联系生产厂送货,在工厂拌制好后送到现场进行摊铺并当天碾压完。在摊铺中用装载机进行摊铺,人工配合整平,三轮振动式压路机碾压。如在碾压中产生蜂窝现象,用某些较干二灰嵌实再进行碾压。测量配合测定路面标高及纵向、横向坡度,满足设计规定,并经检查复核。
4.3.3 摊铺粉煤灰三渣基层,分段纵、横向接缝均应错开,横向错距设为1m,纵向缝错距设为0.4m。
4.3.4 基层压实要自路边压向路中,碾压要先轻后重,经压实后进行路面封闭以进行养护。封闭搭设钢管围拦,在七、八月份施工要进行浇水养护,保证其路面湿润。养护期不少于七天。
4.3.5 养护期结束后,测定基层弯承值、压实系数。详细测定办法同路基。机动车道弯承值容许值L0=0.451mm(BZZ-100)非机动车道L0=0.807mm(BZZ-100)
4.4 中央分隔带、机非隔离带路缘石施工
4.4.1 高侧石、普通侧石以及平石均采用预制砼成品,成品必要符合上海市市政工程管理局颁发《市政道路工程施工及验收规程》。砌筑侧平石采用水泥砂浆,抗压强度为10Mpa。
4.4.2 路缘石砌筑规定以两个相邻雨水口为砌筑控制点,以雨水口为最低点,挑水口为最高点,测量投出基准标高,拉线进行砌筑侧平石,砌筑时相邻侧平石接缝平齐,缝宽为1cm。勾缝:平石采用平缝,侧石采用凹缝。机非分隔带圆头某些采用现浇水泥砼施工。
4.5 沥青砼面层
4.5.1 粗粒式、细粒式沥青砼面层用料必要符合上海市《市政道路、排水管道成品与半成品施工及验收规范》(DBJ08-217-95)。
4.5.2粉煤灰三渣基层检查合格,道路侧平石砌筑完并验收后,进行摊铺粗粒式、细粒式沥青砼面层。机动车、非机动车道均各自全幅路面摊铺。避免纵向施工接缝,摊铺时混合料温度应符合规范规定,且表面有积水时不得摊铺沥青混合料。
4.5.3 由于工作中断,摊铺材料末端已经冷却或在第二天恢复工作时,做一道横缝,横缝与铺筑方向大体成直角,横缝在相连层次和相邻行程间错开1m。横缝做成一条垂直经碾压良好边棱,在下一次行程进行摊铺前涂刷适量粘层沥青并紧贴缝壁摊铺混合料。
4.5.4沥青砼面层碾压采用双轮压路机,碾压顺序如下:接缝预解决→全路初压→全路复压→全路终压。每次来回轮迹重叠,重叠某些不不大于30cm。
4.5.5压路机依照碾压顺序选用:初压轻型→复压重型→终压轻型。
4.5.6在沥青砼面层碾压成型经养护24小时,待所有完全冷却后可以开放交通。
4.5.7沥青砼面层做弯承值办法同路基层。机动车道弯承值容许值L0=0.355mm(BZZ-100),非机动车道弯承值容许值L0=0.567mm(BZZ-100)。
4.6 人行道
人行道在机动车道及非机动车道粗粒式沥青砼面层做完后,进行回填压实摊铺碎石层。人工用蛙式打夯机进行捣固密实后。浇筑砼基层,待砼有一定龄期后开始砌筑彩色面板。砌筑彩色面板规定从路里向路外砌筑。砌筑时水泥砂浆摊铺要密实。再铺上彩色面板进行挤压使其粘结紧密,并刮除多于砂浆。人行道在砌筑时及砌筑后养护期内必要进行封闭。养护采用在彩色面板上洒2mm厚粗砂覆盖,待砼有一定强度后方能开放通行。
在彩色面板砌筑完后浇筑与沿线工矿公司、街坊里弄相交牛腿式进口坡。并依照原道路标高选用牛腿式进口坡形式。
5、地下障碍物保护
依照踏堪现场和建设单位交底,在原xx路南侧地下埋有上水管、煤气管和电缆管。由于没有及时收到地下障碍物平面图,因而地下障碍物保护办法待中标后,参照地下障碍物平面图编制地下障碍物保护施工作业设计。
6、施工期间交通道路
为了保证施工期间交通畅通,其原则是以道路中心为界考虑半幅施工。在施工北侧地下埋管时,南侧路面不施工,为了不影响真陈公路和北侧两条支路交通,修建三条便道。同步,由图可知,施工管道时,原xx路K3+028~K3+148一段将被施工地下埋管时破坏,因而,该段管道施工时前,要将南侧路面拓宽,以保证车辆通行。北侧道路路基施工好后来,达到可以暂时通车条件时,再施工南侧管道。由图可知,施工真陈公路和纬三路管道时,也将影响交通,为此,各修建一条便道。总之在任何工序施工时,都能保证交通道路畅通。便道施工见附图十七。
六、工期保证办法
1、加强组织领导,强化现场指挥协调。选派先进技术、经济管理人员构成工程项目管理部,全权负责对本工程施工、技术、质量、安全、经济、物资供应、现场文明等各项工作管理、协调、指挥,保证工程建设顺利进行。
2、编制切实可行施工组织设计和各专业施工方案,做到技术上先进,实行中可行,经济上合理。
3、积极抓好开工前各项准备工作,保证按期开工。调遣精干队伍组织施工,发挥我公司专业工种齐全,技术装备雄厚综合优势,派足施工力量,配备性能良好、数量充分施工机具。
4、加强总进度控制。对工程进度实行动态管理。发现问题及时采用办法,保证工程按总进度网络实行。对本工程重点工序和核心线路设立考核点,责任贯彻到人头,严格考核,重奖重罚,保证施工进度按筹划如期实现。
5、为保证xx路大修工程(三标)道路红线范畴内所有工程承包内容170天竣工时间,在地下埋管施工期间,咱们要运用春季气温暖和、雨水少气候条件,采用白、昼两班施工,争取提前完地下埋管施工,为道路施工多创造某些条件。作好原材料和半成品供应,保证建设工期目的实现。
6、加强现场调度指挥,及时协调解决现场突发问题。现场工程项目管理部建立每周工程例会制度,及时协调和解决关于工程上和技术上问题,保证工程进度,保证工程质量。同步,准时出席建设单位召开有设计、施工、物资供应等关于单位参加工程例会和工程专项会,积极配合建设单位解决施工中关于设计、施工、材料、供应等方面问题,以保证工程建设顺利实行。
7、服从建设单位领导和协调,加强与道路附近等单位联系,互谅互让,既努力为临近单位创造好生产条件,又积极争取对方对本工程施工理解和支持。
8、认真组织好工程收尾和竣工验收,自始至终体现“质量、工期、服务”宗旨。
9、技术准备和管理工作要有预见性,制定应急办法,避免意外事故延误工期。
七、质量保证办法
1、咱们质量方针、目的、质量检查评估原则
1.1 质量方针、目的
质量方针:顾客至上,以质量求信誉,求发展,保证按合同规定向业主提供满意工程和服务。
质量目的:工程质量达到优良级别。
1.2 质量检查评估原则。
上海市公路工程施工及验收规程(DBJ08-229-98)
给排水管道工程施工及验收规范GB50268—97。
市政道路、排水管道成品与半成品施工及验收规程(DBJ08-217-95)
2 质量保证办法
2.1 本工程施工中我公司将委派专职质量保证人员服务于整个施工全过程。并且在所有质保手续、实验、检查报告上签字,而后交监理工程师审核批准,按监理工程师批示精心施工,保证工程质量满足设计图纸和技术规范规定。
2.2 严格按国家以及上海市关于施工验收规范、质量评估原则执行。严肃工艺纪律,重点是制止操作过程中“随意性”。
2.3 强化过程控制,严格工序交接,控制好原材料、半成品和成品质量。
2.4 加强对职工进行技术培训和质量意识教诲,提高职工技术素质。特殊工种必要持证上岗。
2.5 定期由项目总工程师组织召开质量技术例会,及时分析质量现状,解决潜在质量问题,制定阶段性质量预控目的。工程开工前由总工程师编制工程质量检查筹划,目是指引质量检查人员和施工人员对工程开展有筹划地质量检查活动,以保证工程质量在整个施工过程始终处在受控状态。在检查筹划中还应注明哪些部门需要监理工程师确认和质监站中间到位检查签证,以便施工过程中做到与监理工程师、市质监站密切配合。
2.6 工程开工前,必要有相应施工方案和工程质量原则,保证工程施工有充分技术准备。工程质量原则覆盖率达到百分之百,否则,工程不能开工。
2.7 所使用原材料、构配件均应有出厂合格证或材料合格证明单;按规定应进行进货检(复)验物资,必要检(复)验合格后,才干用在工程上。
2.8 隐蔽工程是施工过程控制重点。工程隐蔽前,专检员不但要检查实体质量,并且还要检查相应质保资料,缺一不可。凡是隐蔽工程都必要通过专检员检查验收后报建设单位委托施工监理和建设单位代表进行复查验收,并签证隐蔽工程记录。否则,不能进行隐蔽。
2.9 道路中心、标高,管道中心、标高测量控制网点测设,依照建设单位提供基准点建立方格控制网,并定期复测。
八、安全施工办法
1、认真贯彻、执行国家部委及地方关于安全生产方针、政策、法规制度。坚持对职工进行安全法规、制度、安全技术操作规程和遵纪守法等规章制度教诲和培训。对危险性较大工序,必要设安全警视人员。
2、依照工程实际状况,项目管理部定期召开安全工作会议,研究和解决关于安全施工问题。项目部专职安全员坚持组织关于人员对该工程安全生产状况进行经常性检查。施工班组每天坚持进行寻常检查。
3、对施工中发生险肇以上事故,严格按照“四不放过”原则进行解决。
4、开工前必要根据施工特点和工艺流程作业环境,编制详细、合理、有针对性安全技术办法。必要在开工迈进行安全技术交底,并执行交底和被交底人签字手续。
5、施工班组每日进行安全活动,有针对性提出当天施工作业安全注意事项,施工班组安全活动必要每天记录,由现场安全员定期检查活动记录状况。
6、管基深度不不大于3m施工段,管基坑边坡2m以内,不准机械行驶和停放,以防土坡失稳。随时注意土壁变动状况,如发既有裂纹或某些坍塌现象,应及时进行支撑或放坡,并注意支撑稳固。
对埋设深度超过3m管沟应视为高空作业,施工人员上下必要搭设斜道,斜道板必要要有防滑办法。并要有可靠扶手。没有条件搭设斜道管沟,必要用钢管搭设上下直爬梯,以便施工人员上下。在临近居民较多施工段,要沿基坑边坡搭设安全栏杆。
7、施工材料要堆放整洁,夜间施工要有充分照明,夜间照明采用1000W碘钨灯,照明灯间距不能不不大于10m。夜间施工要有专人进行夜间巡视,保证施工作业人员安全,有人通过管沟处设警戒线、警示红灯。
8、机械挖土与人工清坡捡底采用轮换工作面作业,保证施工安全。
作好管沟内明排水,沟外四周排水、挡水工作。
9、起重指挥应由技术纯熟、懂得起重机械性能并获得上岗证人 员担任、指挥时应站在可以顾到全面工作地点,所发信号应事先统一,并做到精确、洪亮和清晰。
10、禁止斜吊,吊物重心必要与吊钩在同一垂直线上。每次吊装作业完毕后,要认真检查吊具、索具。发现不能正常使用吊具、索具必要及时更换。
11、现场施工用电气设备及线路,应按照施工方案及关于电气安全技术规程安装和设立,以保证有足够安全距离和良好绝缘。电气控制箱必要有门、有锁、有防雨办法,并安装漏电保护器,其外壳必要接地或接零。同一设备可做接地或接零。同一供电网不容许有接地有接零。
12、施工现场暂时照明电线及灯具,高度应不低于2.5m。照明开关、灯口及插座等,应对的接入火线及零线。对移动电气设备(机具)必要采用防漏电保护办法,安装敏捷有效漏电保护装置。
九、文明施工办法
1、加强施工过程现场管理,严格按建设单位规定,严格文明施工管理,定期组织检查。
2、严格按施工总平面规划设立各项暂时设施。暂设搭设做到外观整洁,色调统一。大宗材料、成品、半成品、机具设备等按工程进度需要,按指定地点有序堆放,不随意侵占场内道路和增设道口。
3、测量标桩及安全防护设施不得随意损坏和拆除。砖、石、砂堆码整洁,随用随整顿,不乱抛乱铺。钢模板、各种管材、木材、钢材,归类堆放,堆码整洁。边角余料集中堆放,工业垃圾定点堆放并及时外运至指定地点。
4、施工现场用水、用电设施安装和使用必要符合安装规范和安全操作规程,并按施工组织设计进行敷设,暂时接用要提出申请,按批复实行,禁止随意接水、接电。
5、保持施工现场道路和排水系统畅通,严格按照施工方案开挖管沟,不得随意占用和开挖,路面杂物积水及时清除。
6、施工现场必要做到工完料清,及时打扫现场。工地办公室、工具房要内外整洁,墙上图表、标牌悬挂要整洁,机具物品摆放要整洁。
7、工程项目管理部办公室配员负责治安保卫工作,在建设单位保卫部门领导下,开展治安保卫工作。
十、附表
1、 劳动力筹划表(附表一)
2、 施工机械筹划表(附表二)
3、 施工材料筹划表(附表三)
附表一 劳动力筹划表
年 月份
工种
一九九九年
4月
5月
6月
7月
8月
9月
10月
普工
20
40
40
30
50
50
20
管工
2
8
8
8
4
6
4
起重工
4
4
4
2
2
瓦工
15
15
15
10
20
25
15
钢筋工
6
6
木工
3
8
8
6
6
6
6
砼工
2
6
6
4
3
3
3
焊工
2
4
4
2
2
2
2
油漆工
2
2
2
电工
2
2
2
2
2
2
2
放线工
4
4
4
4
4
4
4
测量工
4
4
4
4
4
4
4
机运工
3
3
3
3
机修工
2
2
2
2
2
2
2
司机
5
10
10
6
4
4
4
共计
68
112
112
85
110
113
68
附表二 重要施工机械配备表
机 械 名 称
牌号、型号
产地
配备台数
破碎镐
小松
日本
1
反铲挖土机
小松、1.2m3/斗
日本
2
三轮压路机
YZ12
上海
1
振动锤
日本
1
履带吊
50t
日本
1
自卸汽车
克拉斯、15t
前苏联
6
打夯机
蛙式
上海
10
汽车吊
QY20
北京
1
推土机
125马力
日本石川岛
2
装载机
上海120
上海
1
砼搅拌机
JZ400
江苏南通
2
砂浆搅拌机
JZ300
上海
2
空压机
0.9立方米 /min
日本
2
钢筋切断机
40/38.5kw
上海
1
钢筋调直机
14/16kw
上海
1
钢筋弯曲机
40/19kw
上海
1
光轮压路机
上海
1
摊铺机
3m
日本
摊铺机
8m
日本
1
交流电焊机
BX-300
上海
4
自卸翻斗车
朝阳
上海
10
汽车
北京1.5 t
北京
2
汽车
东风5t
湖北
2
附表三 材料供应筹划表
名 称
规 格
单位
数量
开 工 后 月 需 要 量
四月
五月
六月
七月
八月
九月
十月
水泥
425#
t
400
100
80
60
60
60
40
20
黄砂
中粗
m3
3668
200
1800
1600
70
钢筋
t
15
15
红砖
标砖
千块
140
35
50
40
15
粉煤灰三渣
m3
5959
3000
2959
沥青砼
m3
1592
700
900
砾石砂
m3
2440
300
300
900
900
彩色人行道板
m2
2626
1313
1313
预制砼侧平石
m
4006
2500
1500
